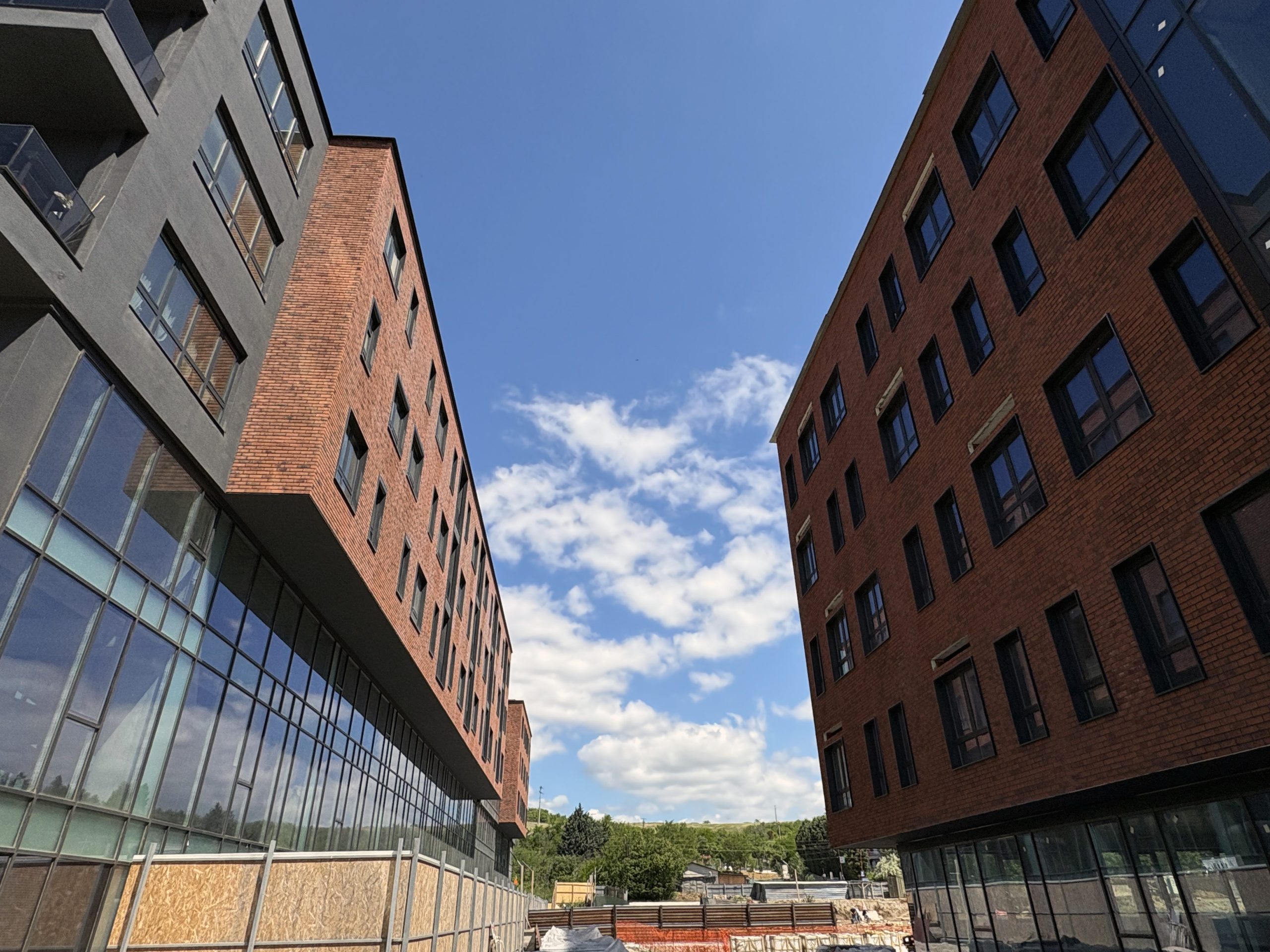

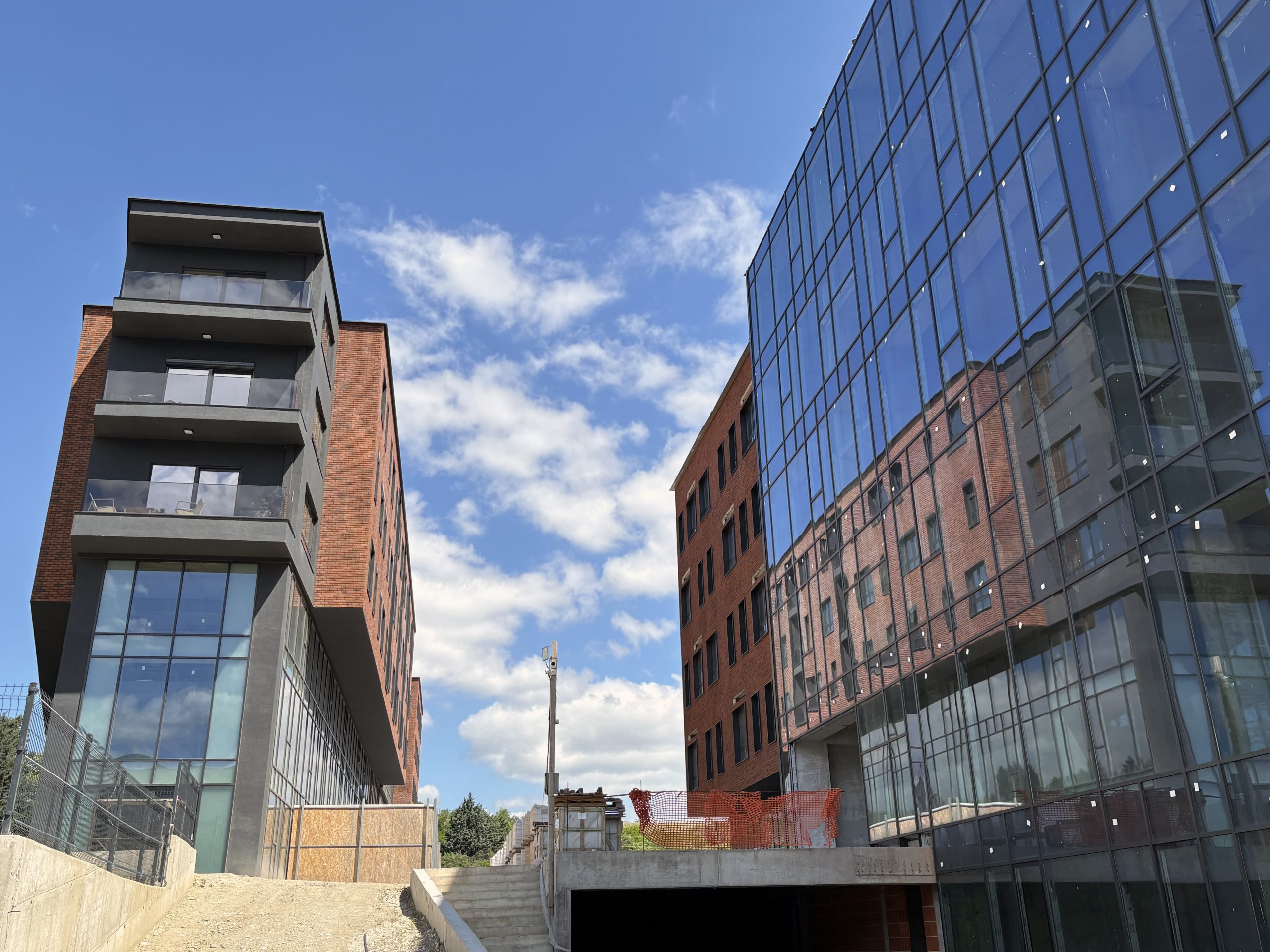

Дневникот на една зграда – Каредо
KAREDO – станбено-деловен комплекс, стратешки позициониран во скопската општина Карпош. Ова е местото каде што можете да го следите напредокот на изградбата и развојот на еден модерен урбан центар.
KAREDO значи Канцеларија, Рекреација, Дом – концепт што создава иднина за жива и динамична бизнис-заедница. Совршено место за водење бизнис и за современо живеење, на само неколку чекори од кејот на реката Вардар и во непосредна близина до центарот на градот.
Комплексот обезбедува целосна инфраструктура, со простор за паркирање возила и велосипеди, што го прави практичен и функционален.
Материјали: кликнете тука
Енергетска класа: А
За информации околу слободните станови, цената и останатите детали, ве очекуваме на 071/225-888 или 075/225-888.

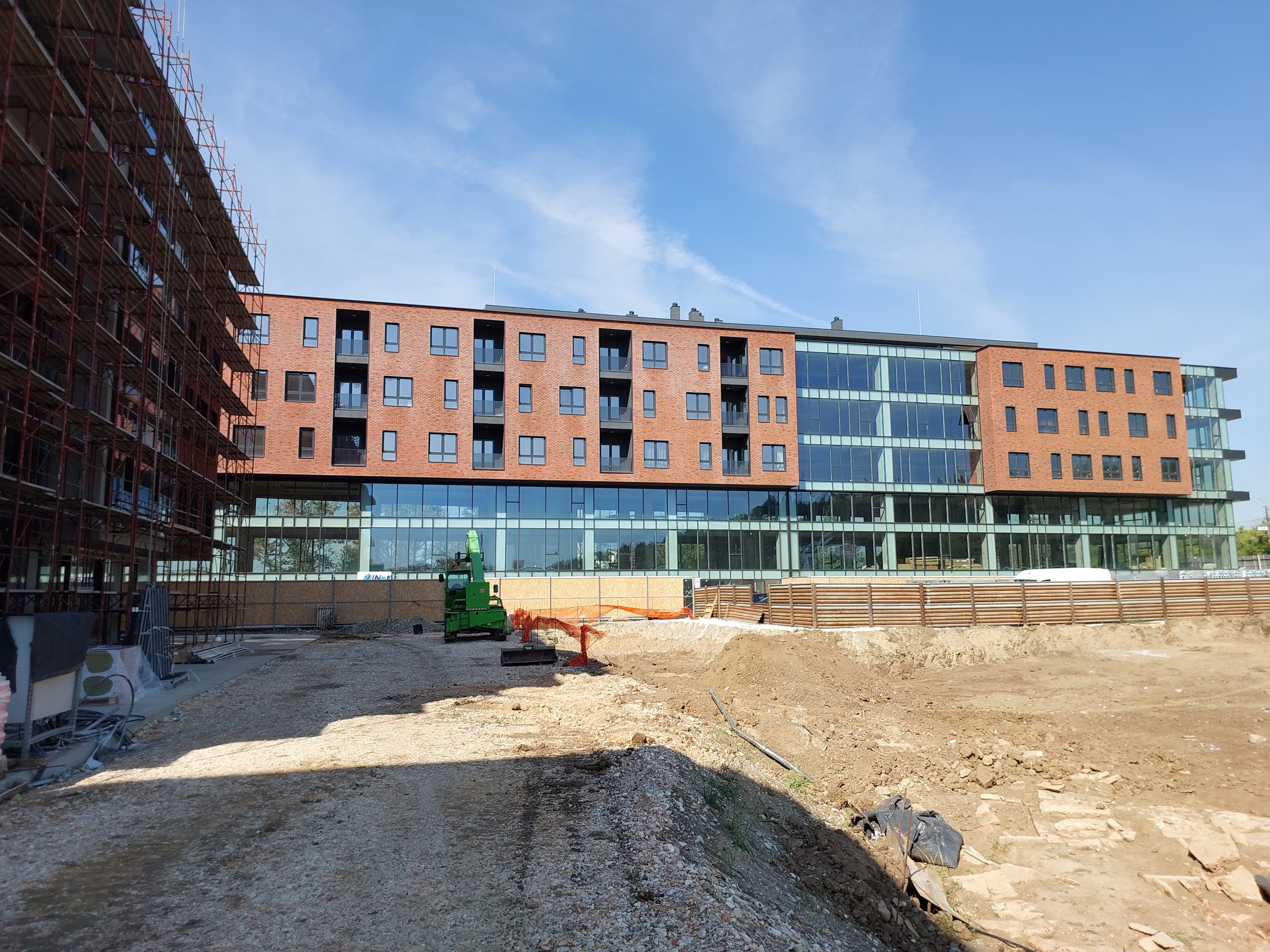

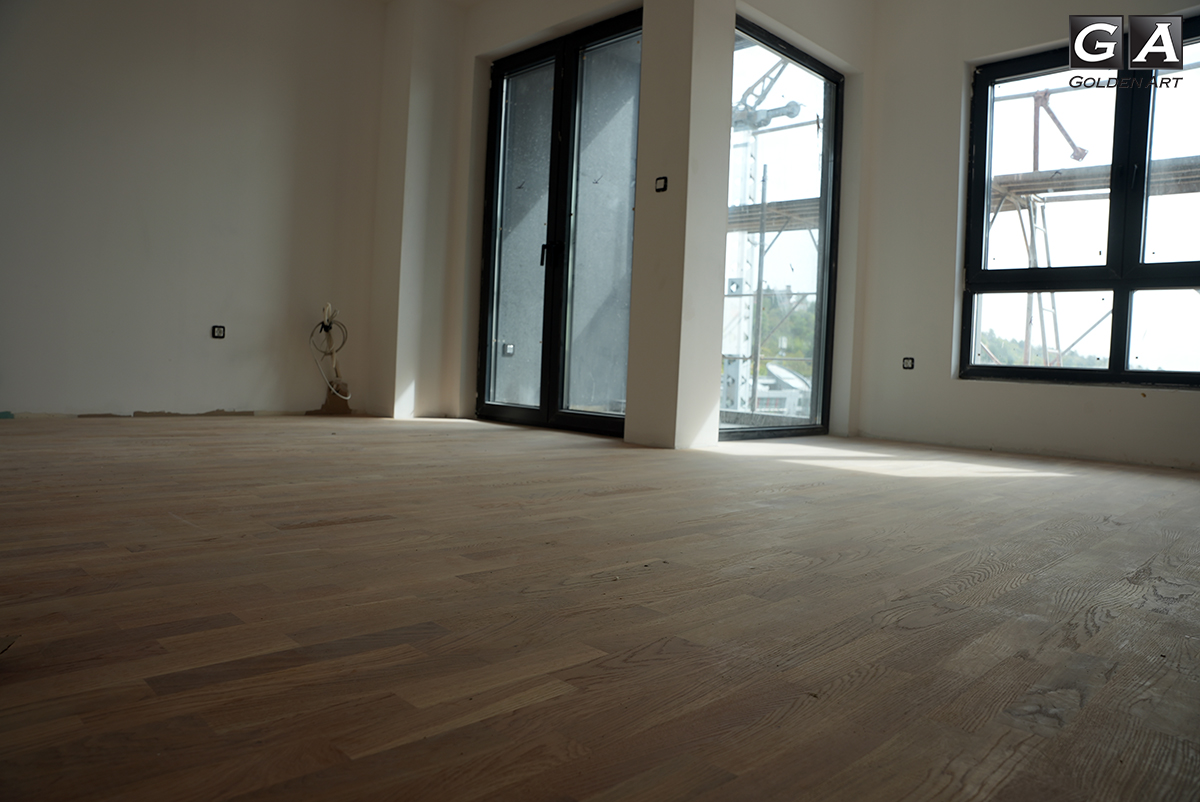

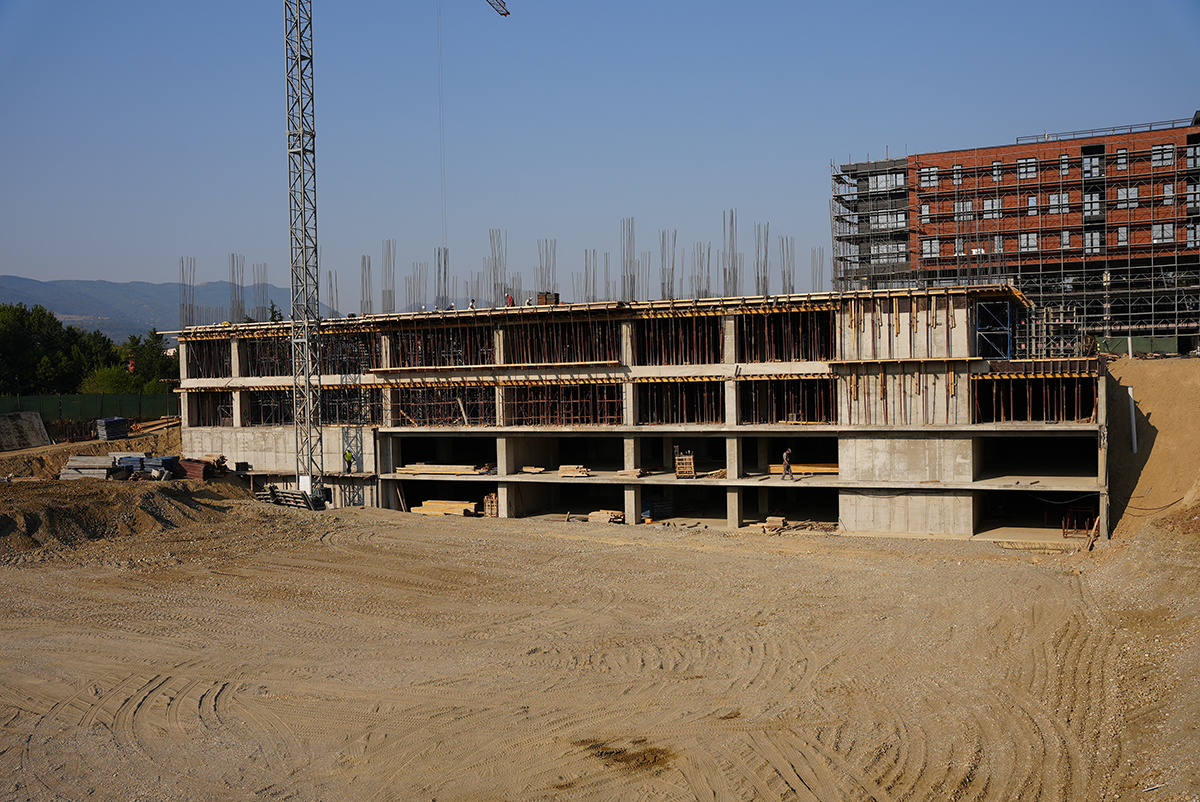

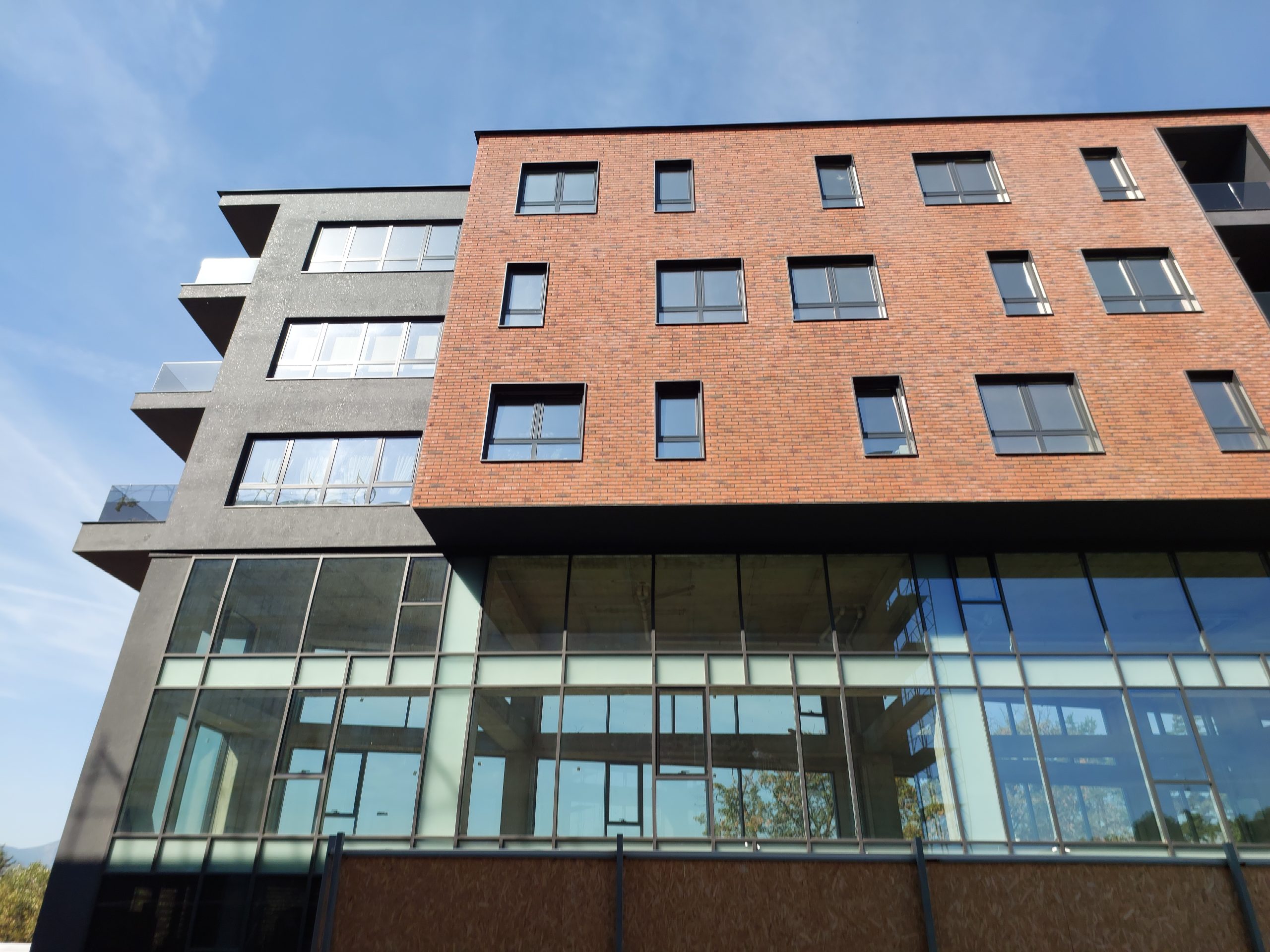

09.09.2025

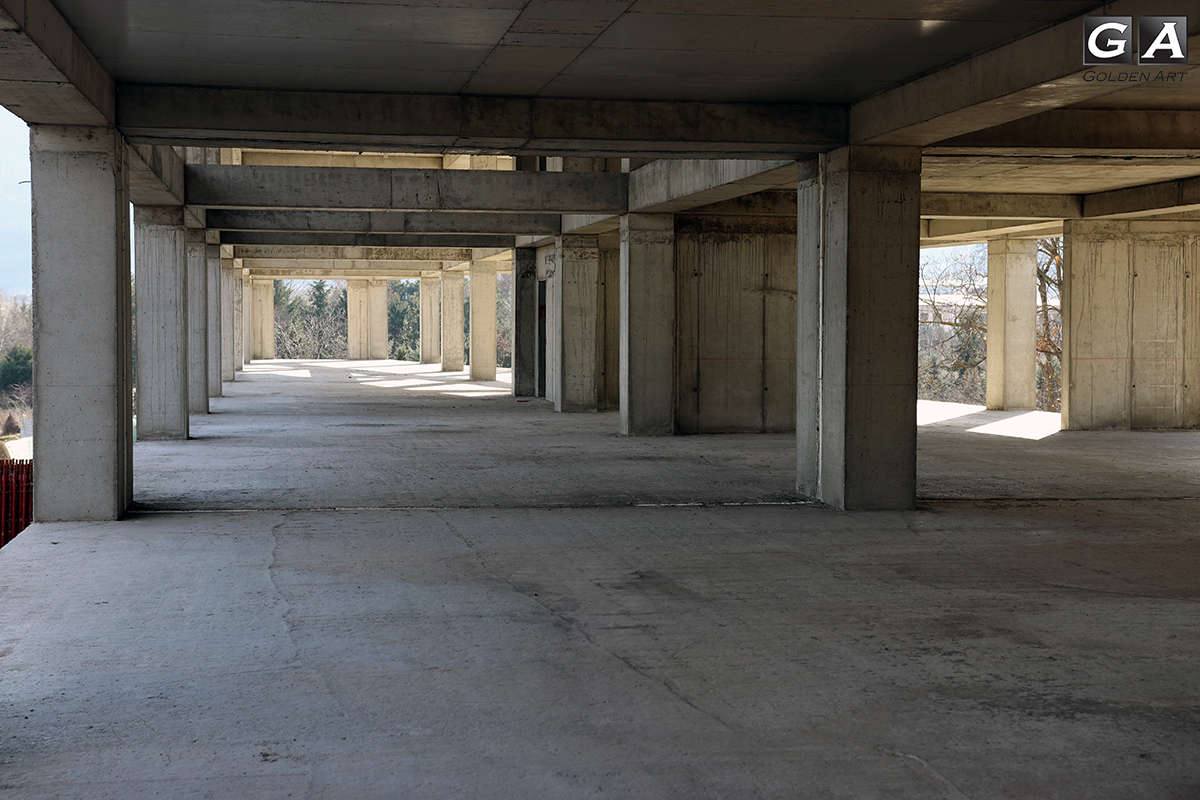

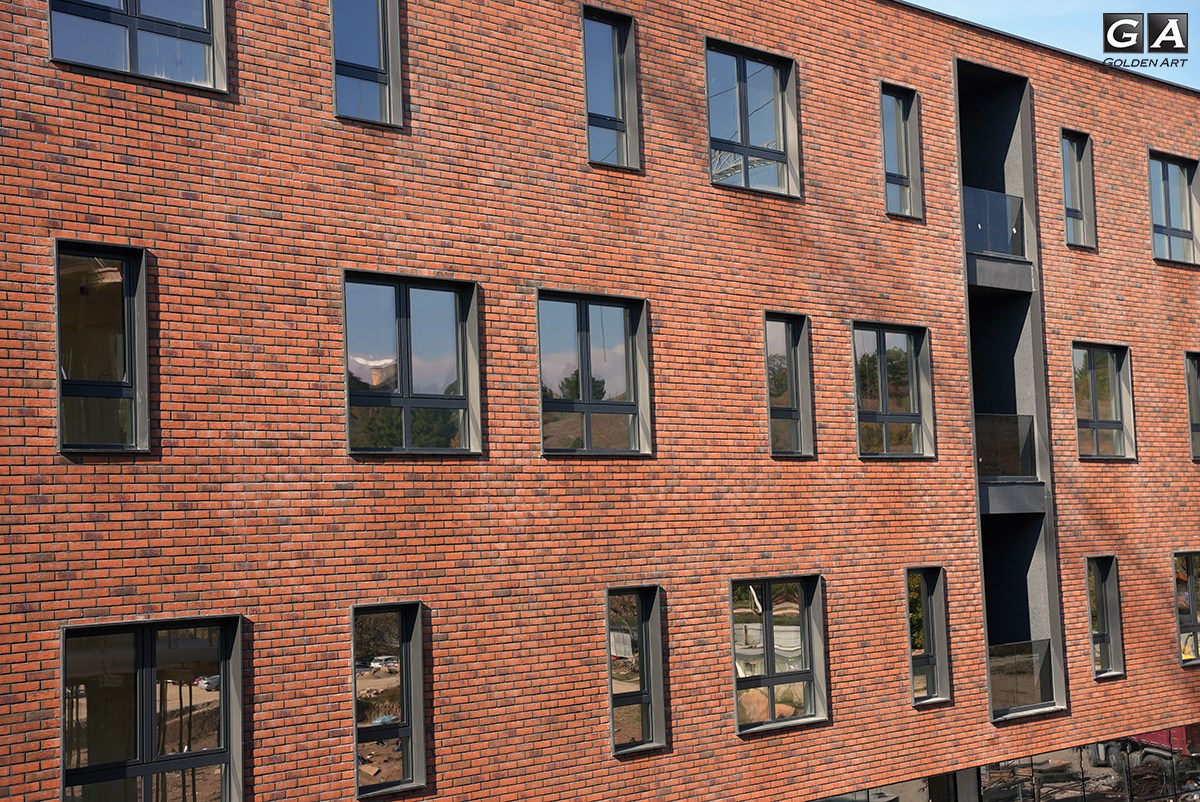

18.06.2025
01.03.2025
01.11.2024
01.11.2024

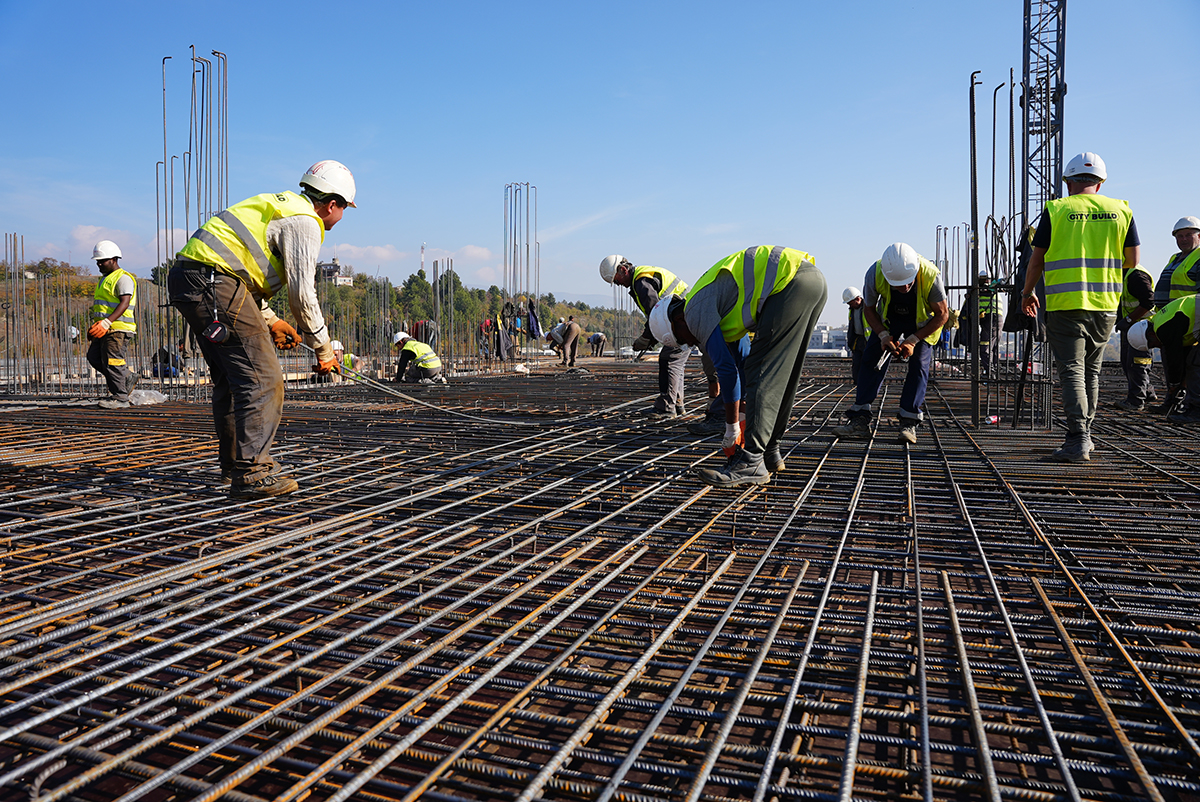

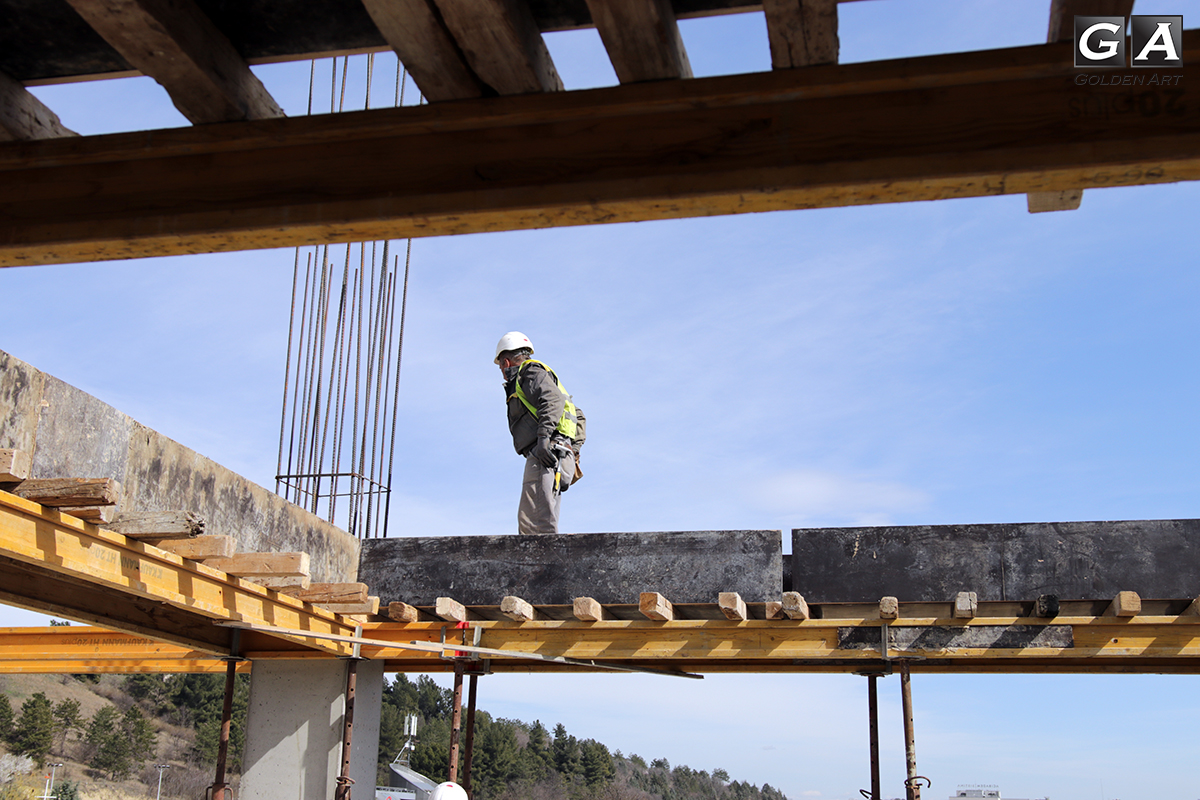

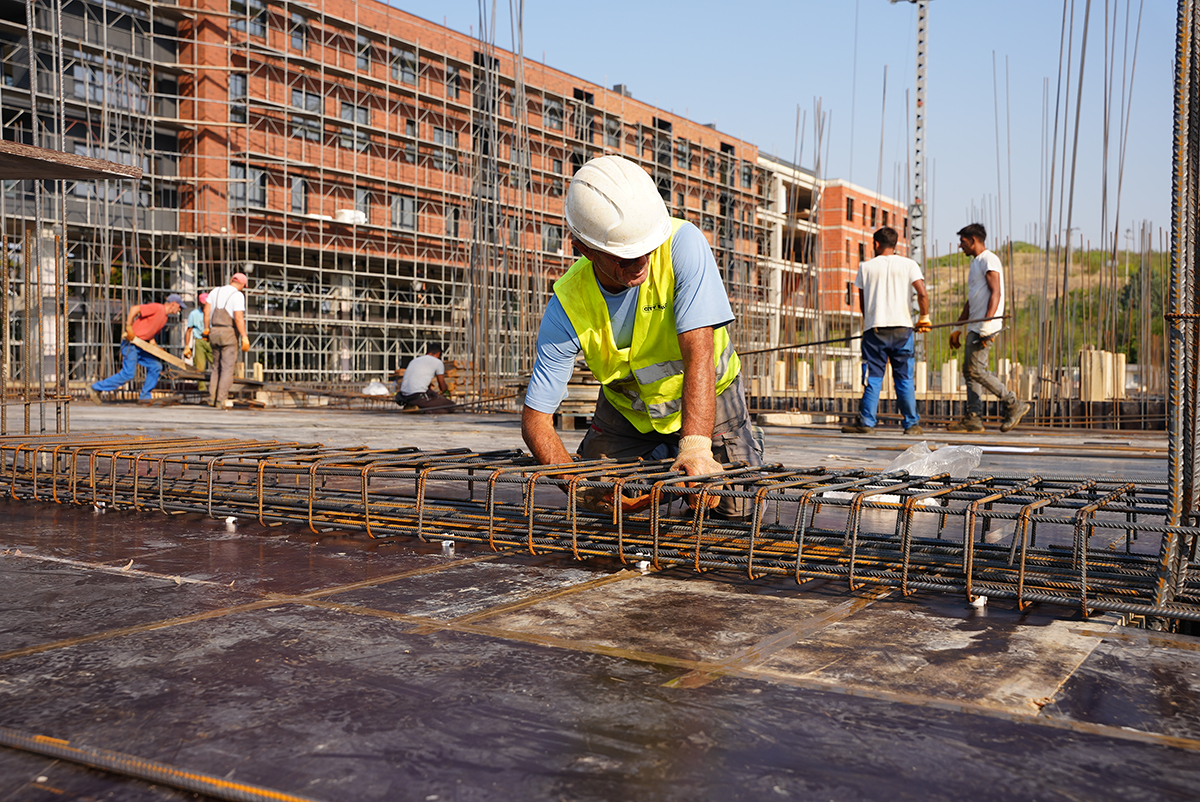

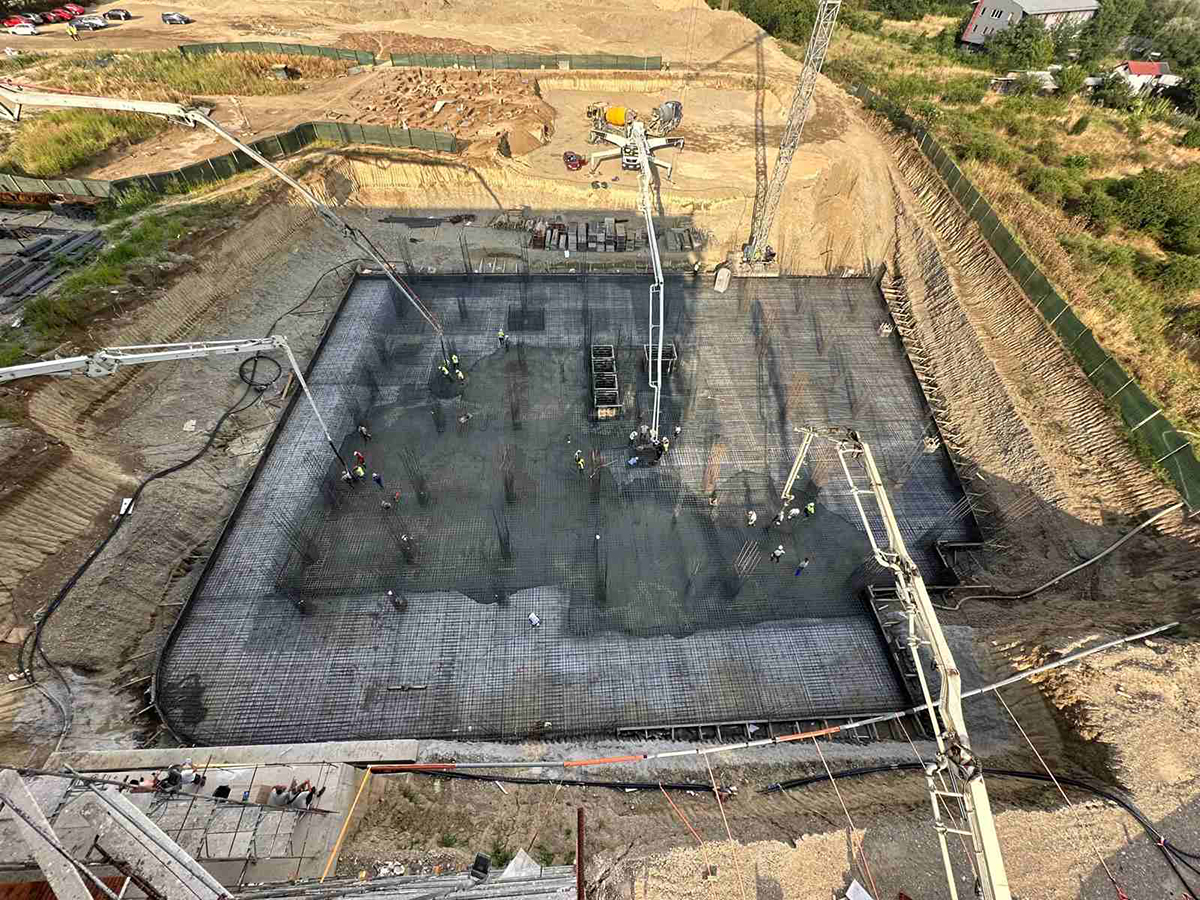

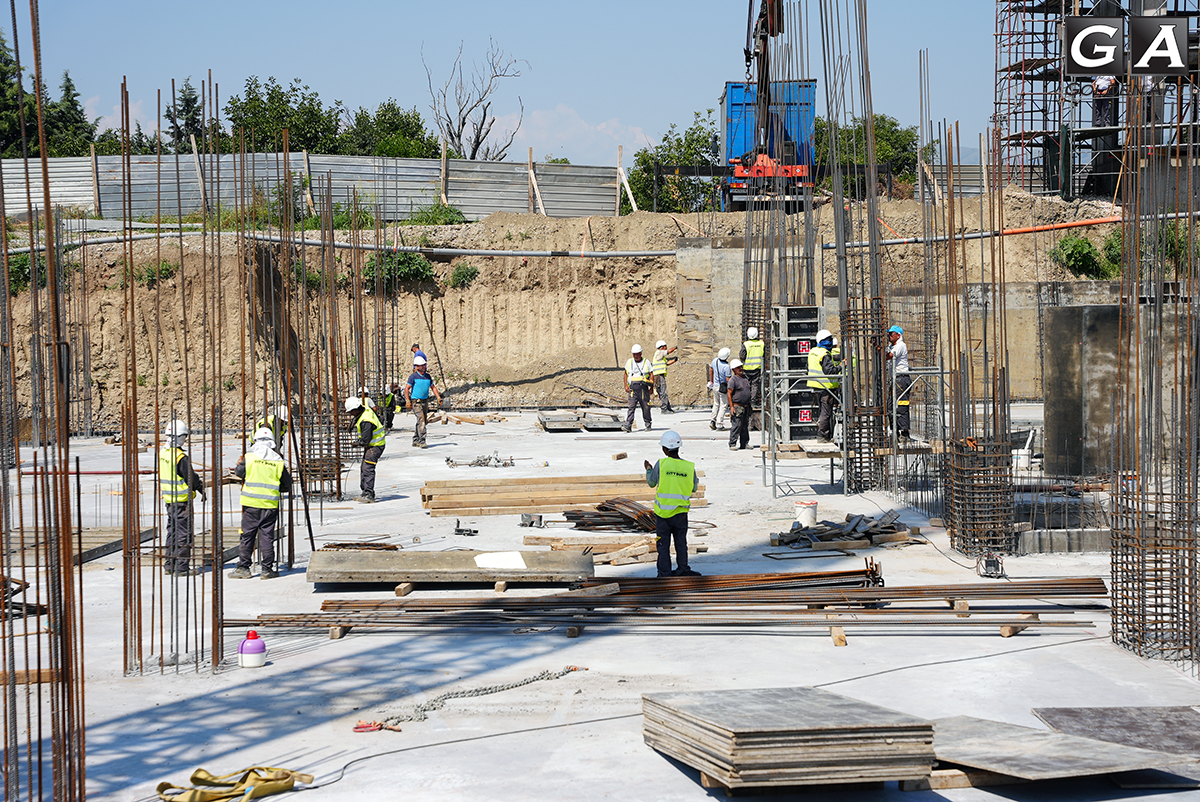

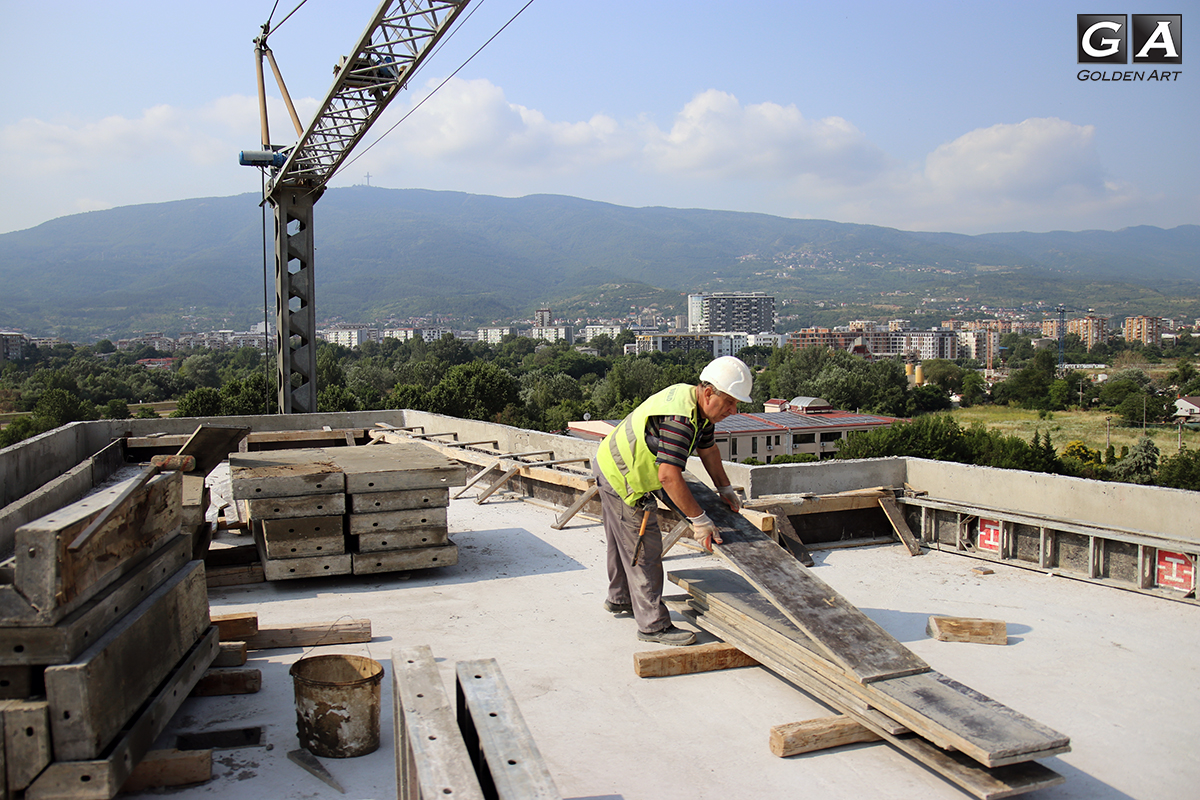

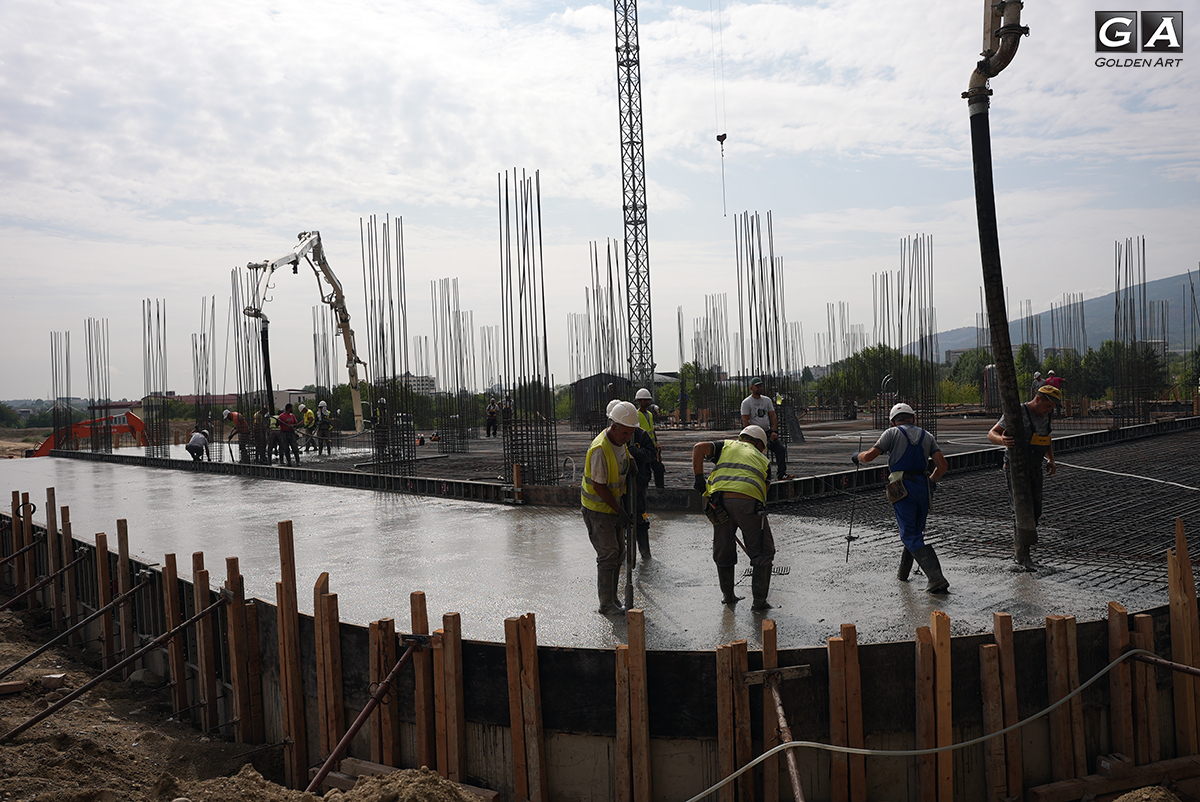

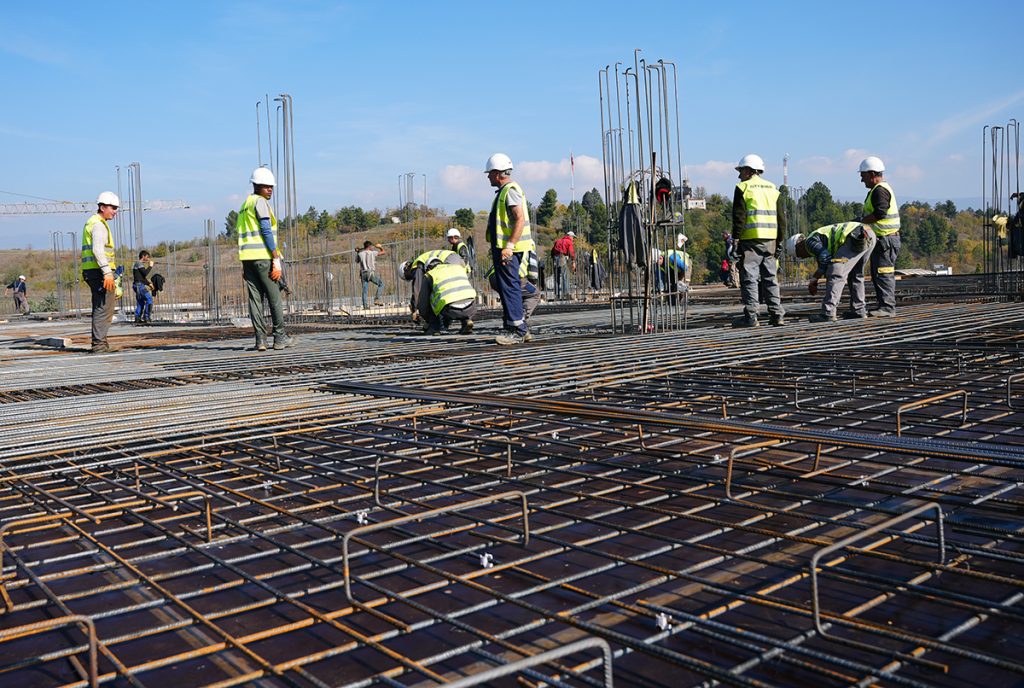

На објектот К2 се прави армирање и шаловање за бетонирање на плоча.
05.09.2024

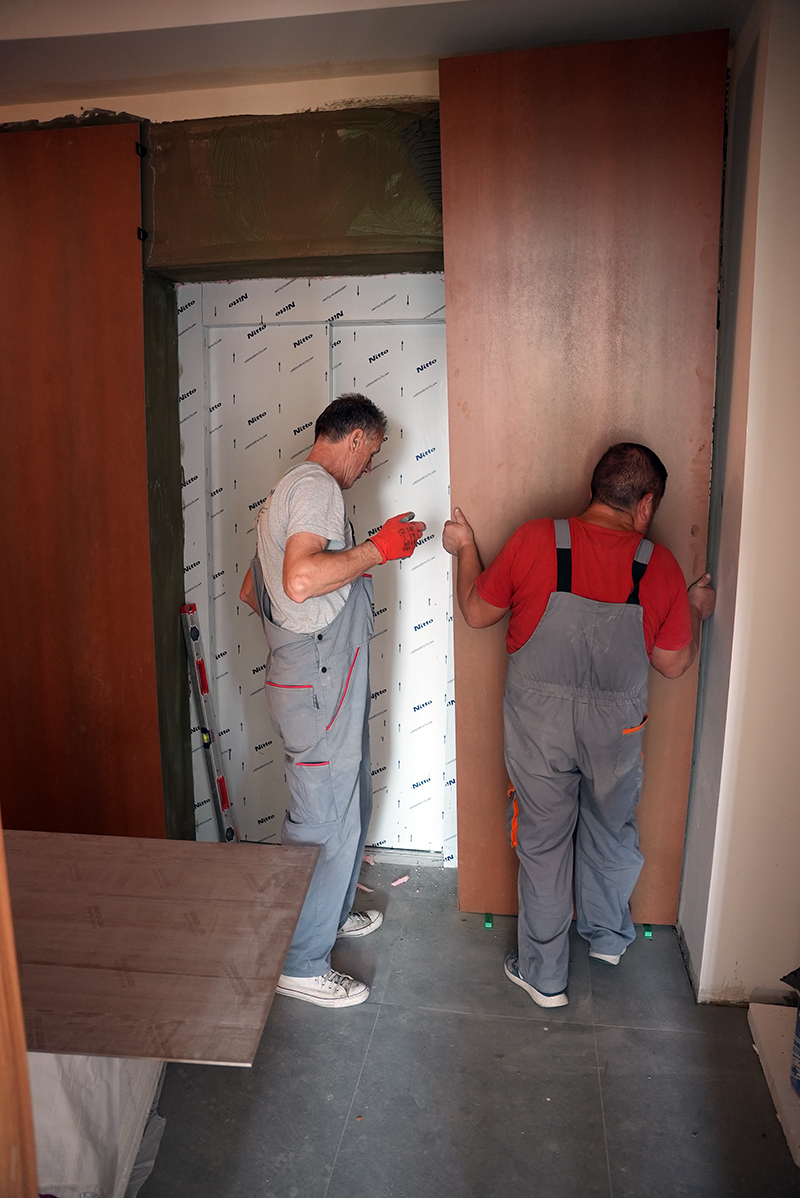

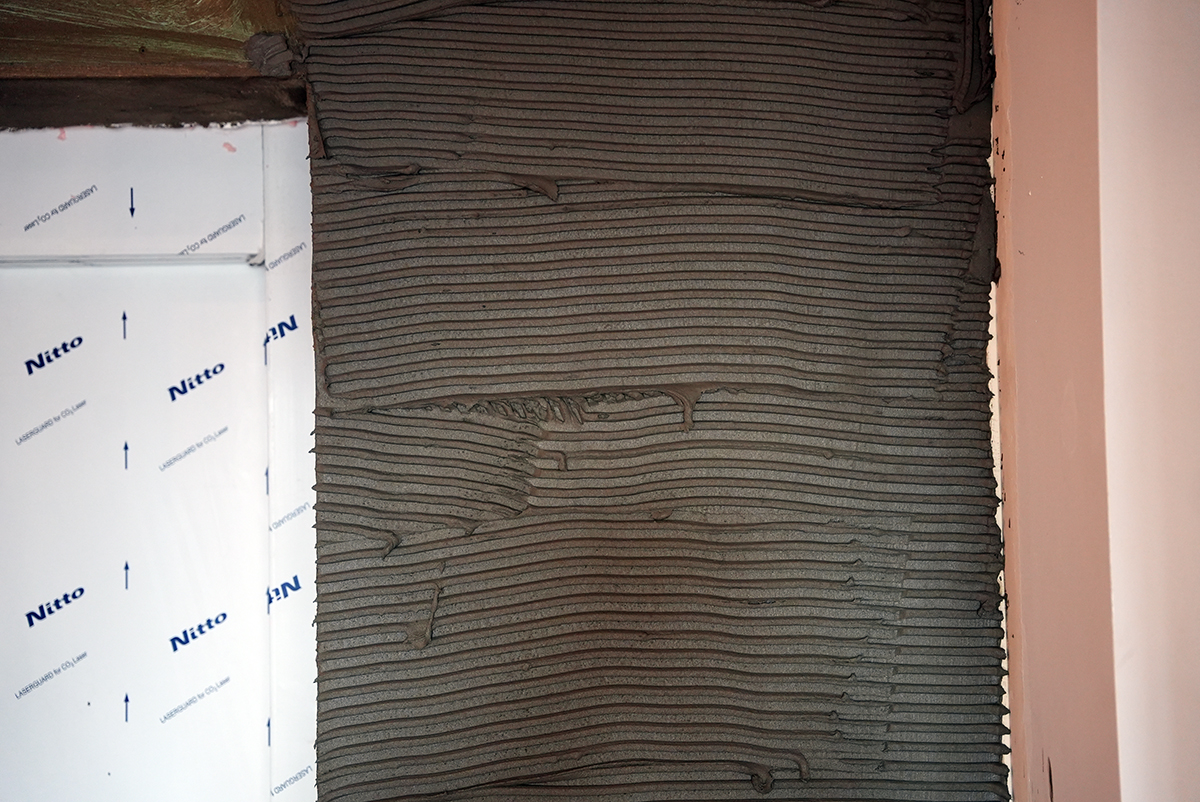

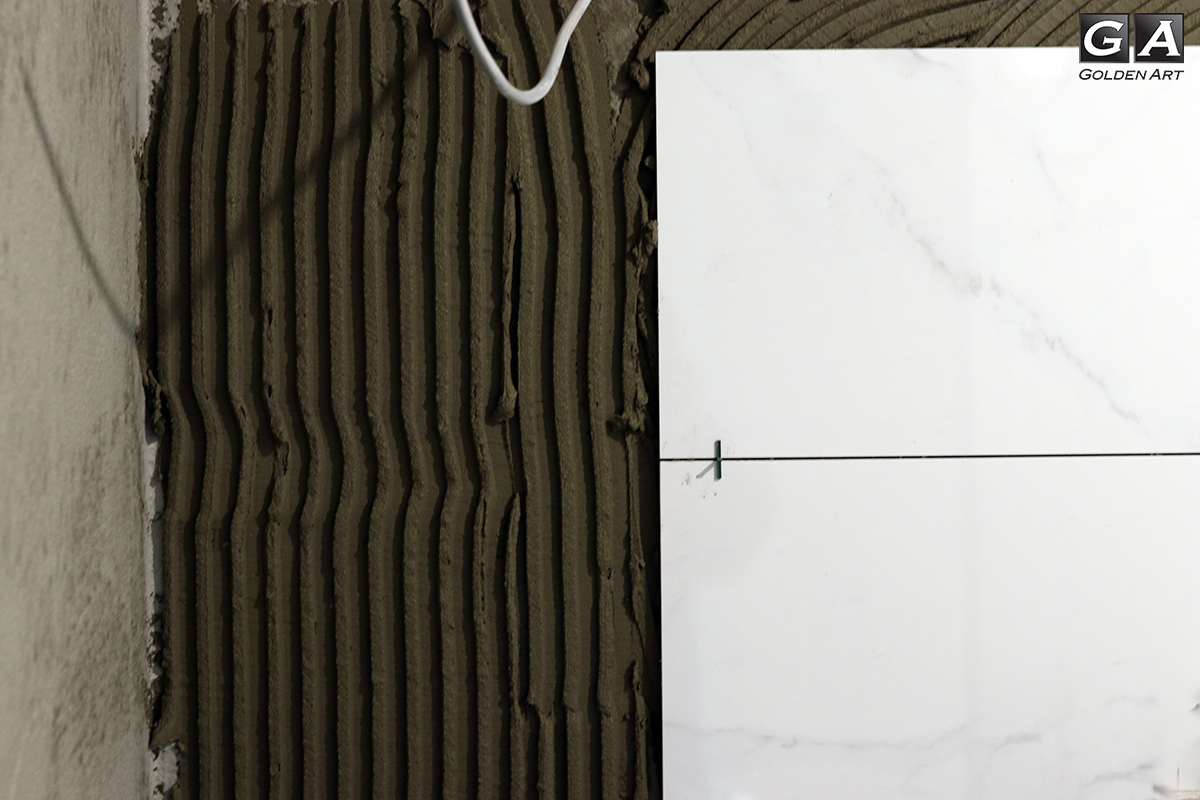

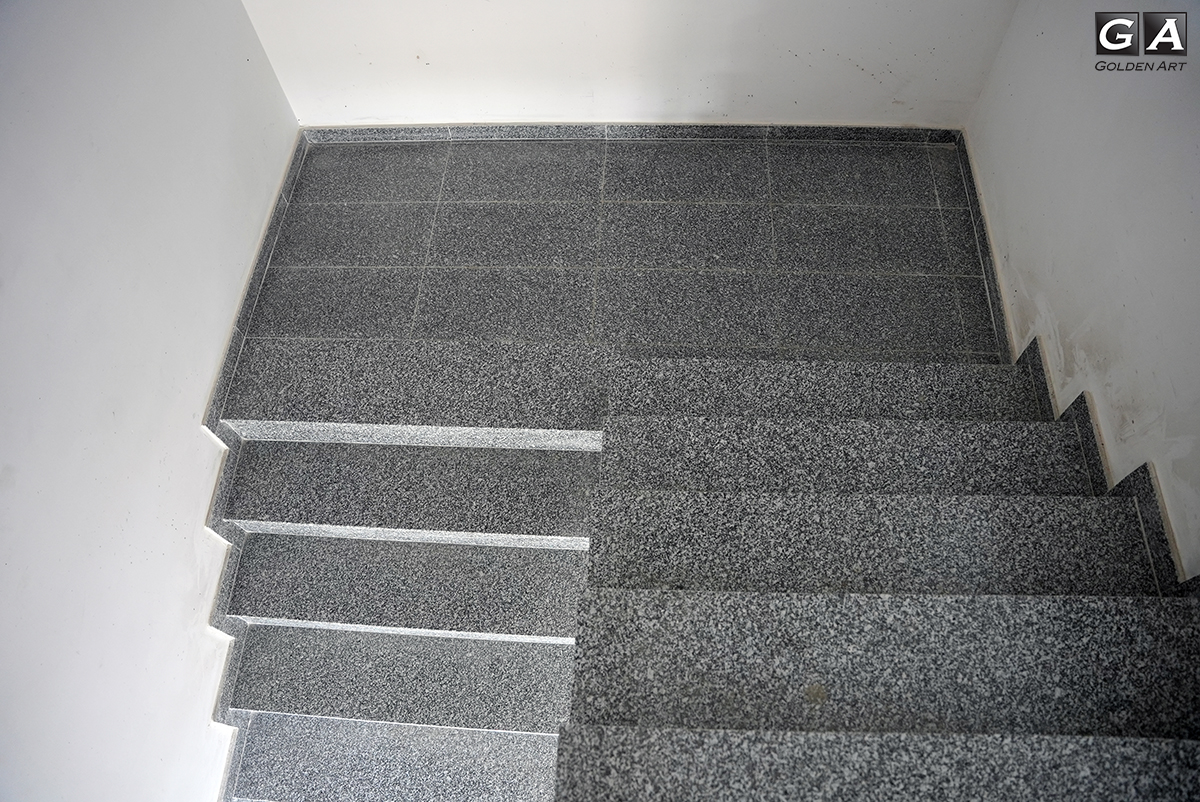

На објектот Каредо се поставуваат плочки околу лифтови.
05.09.2024
На објектот К2 се прави армирање и шаловање за бетонирање на плоча.
21.08.2024

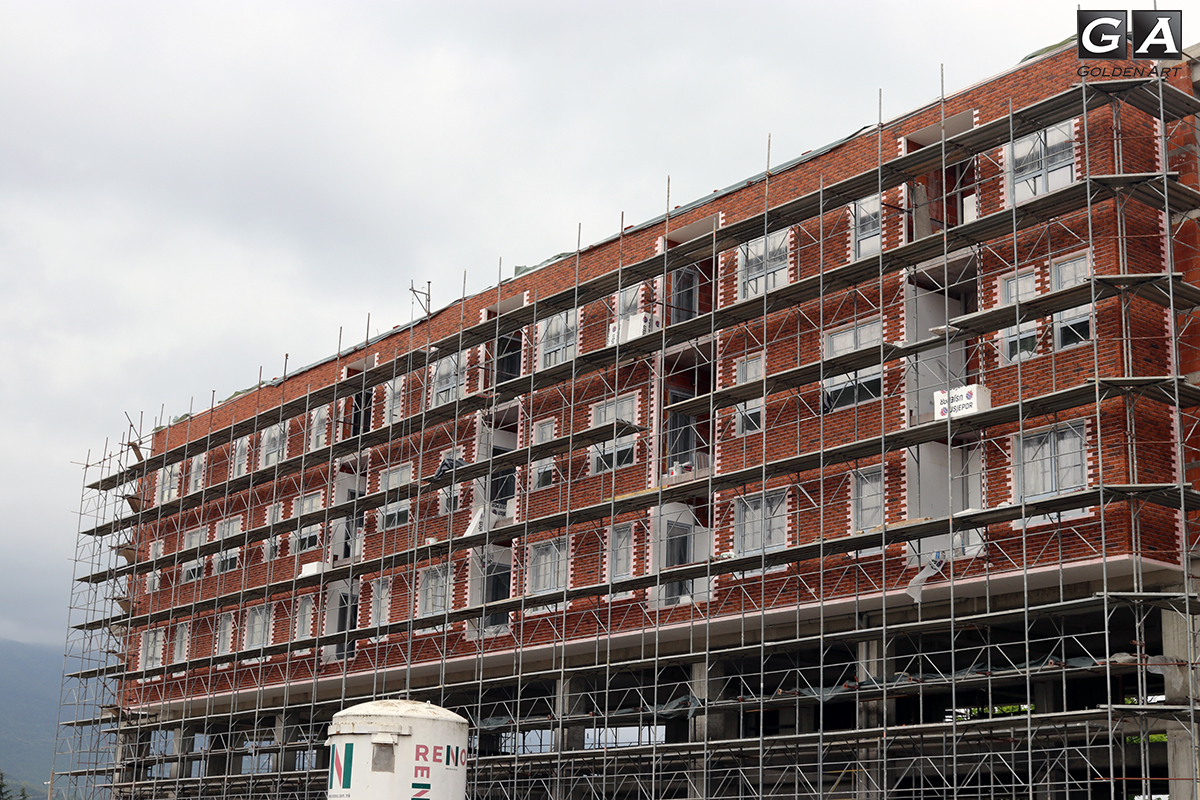

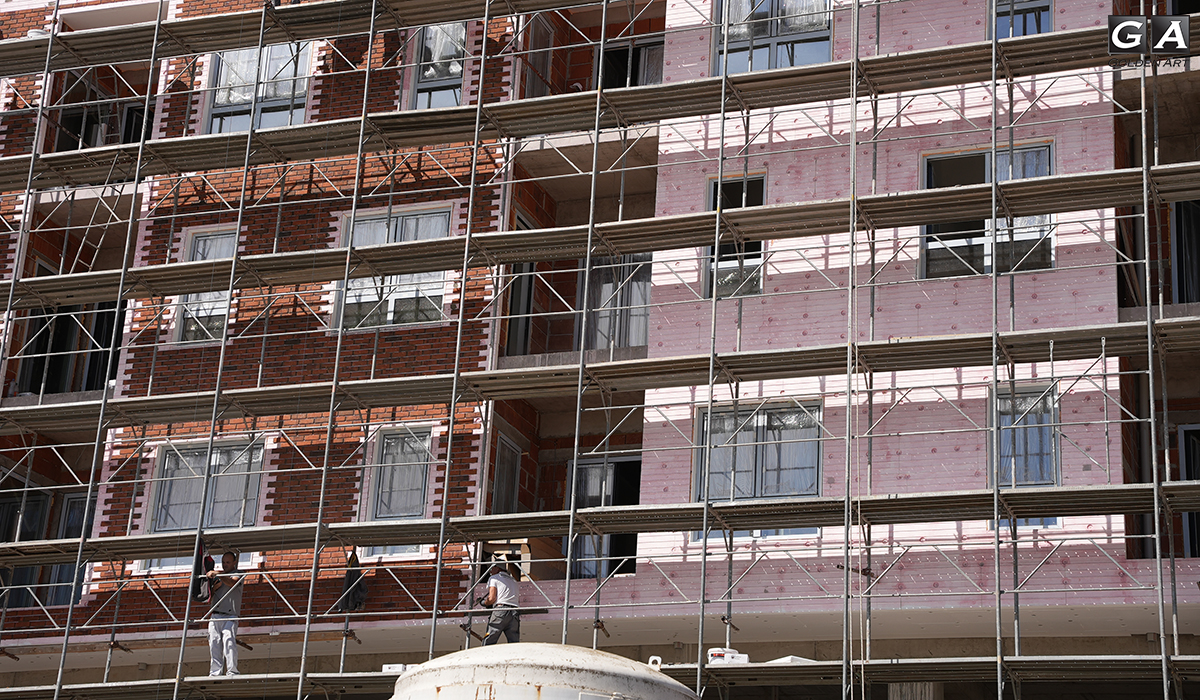

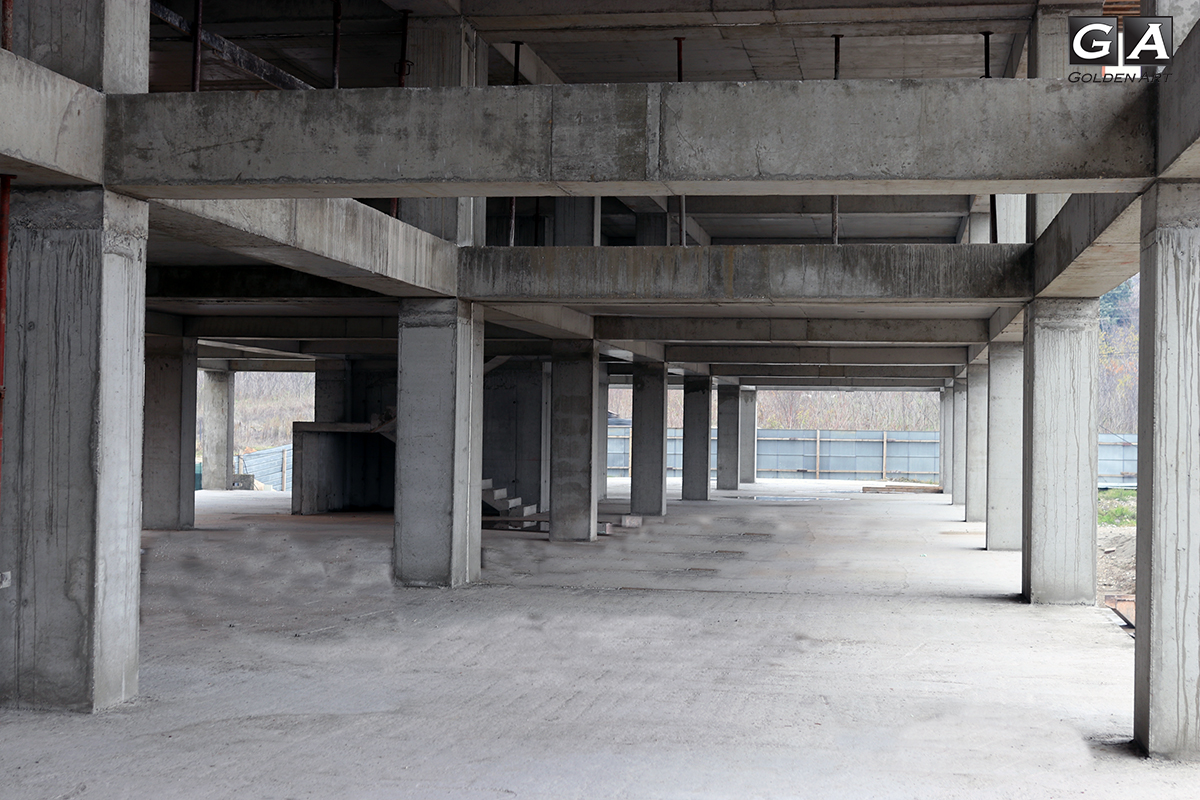

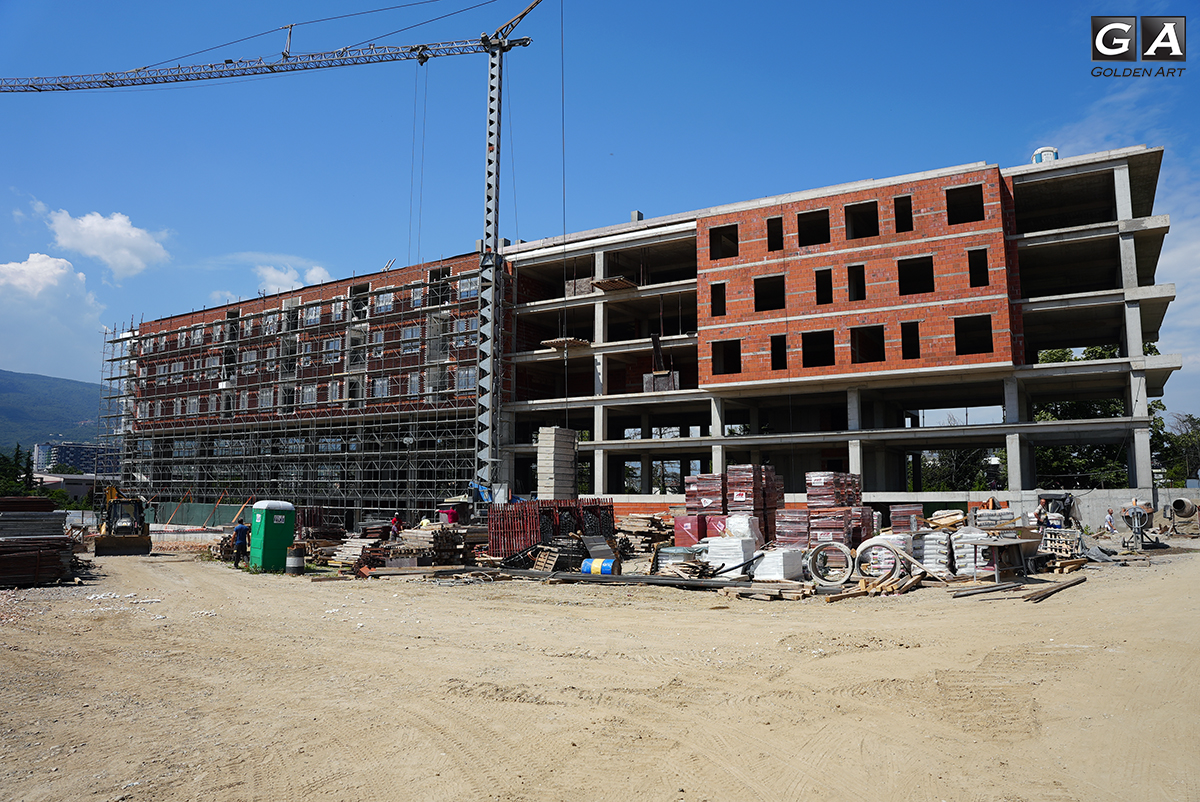

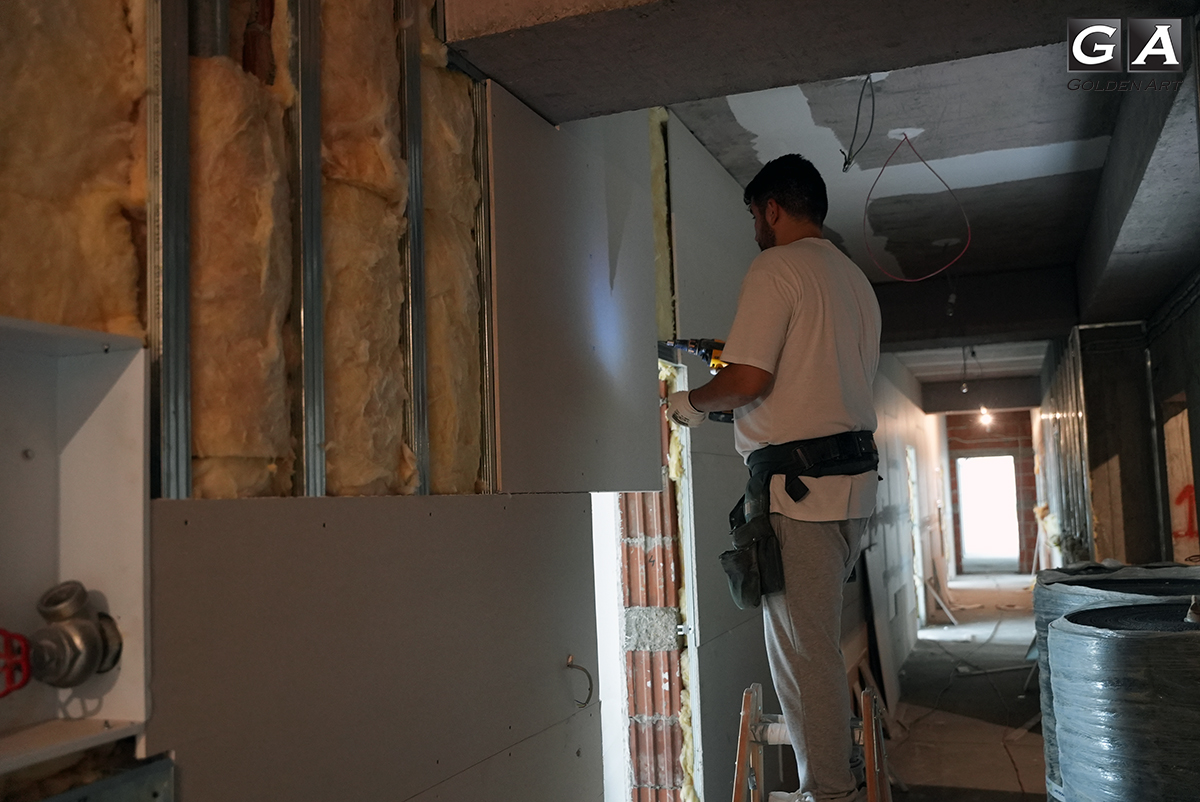

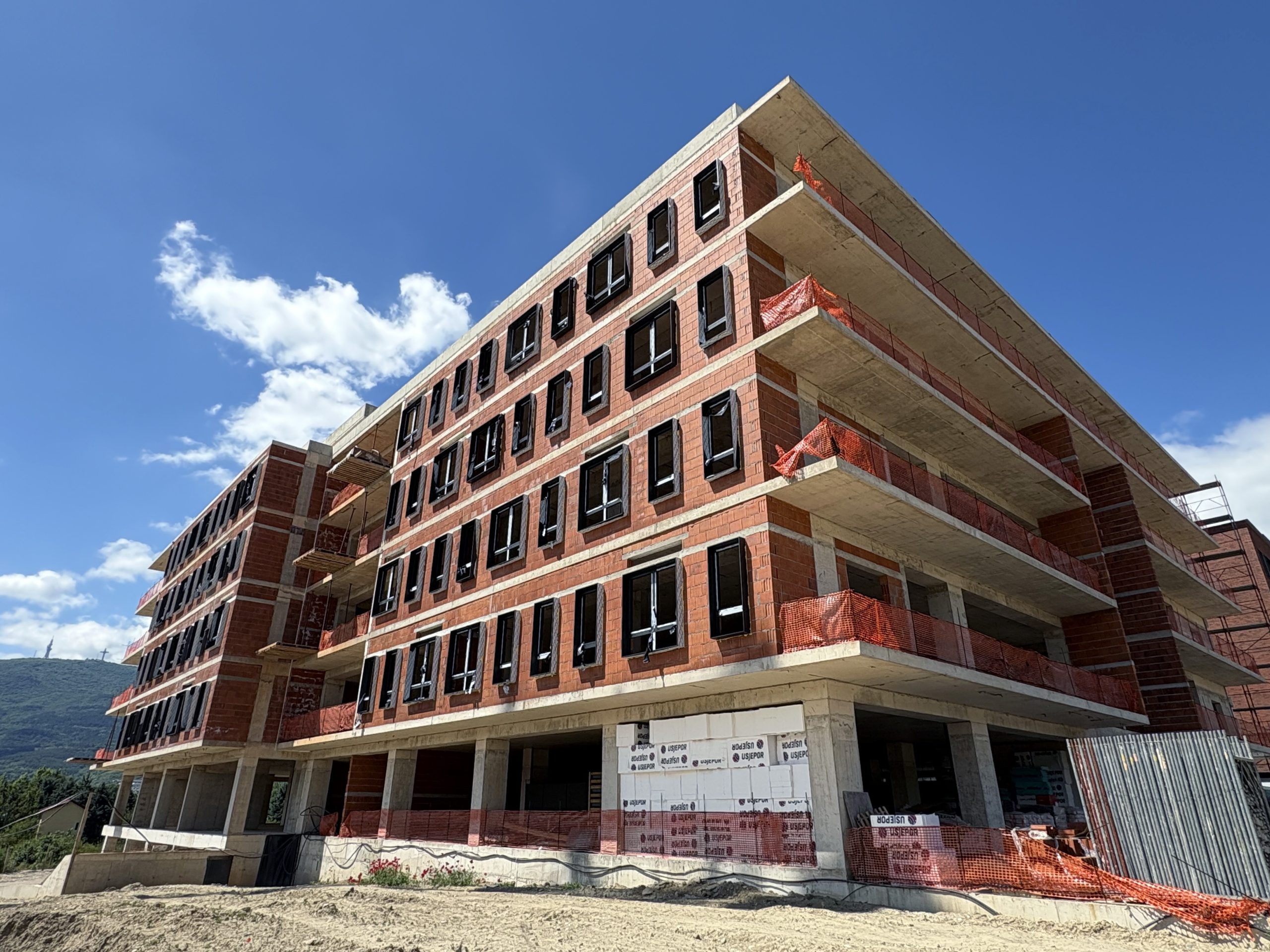

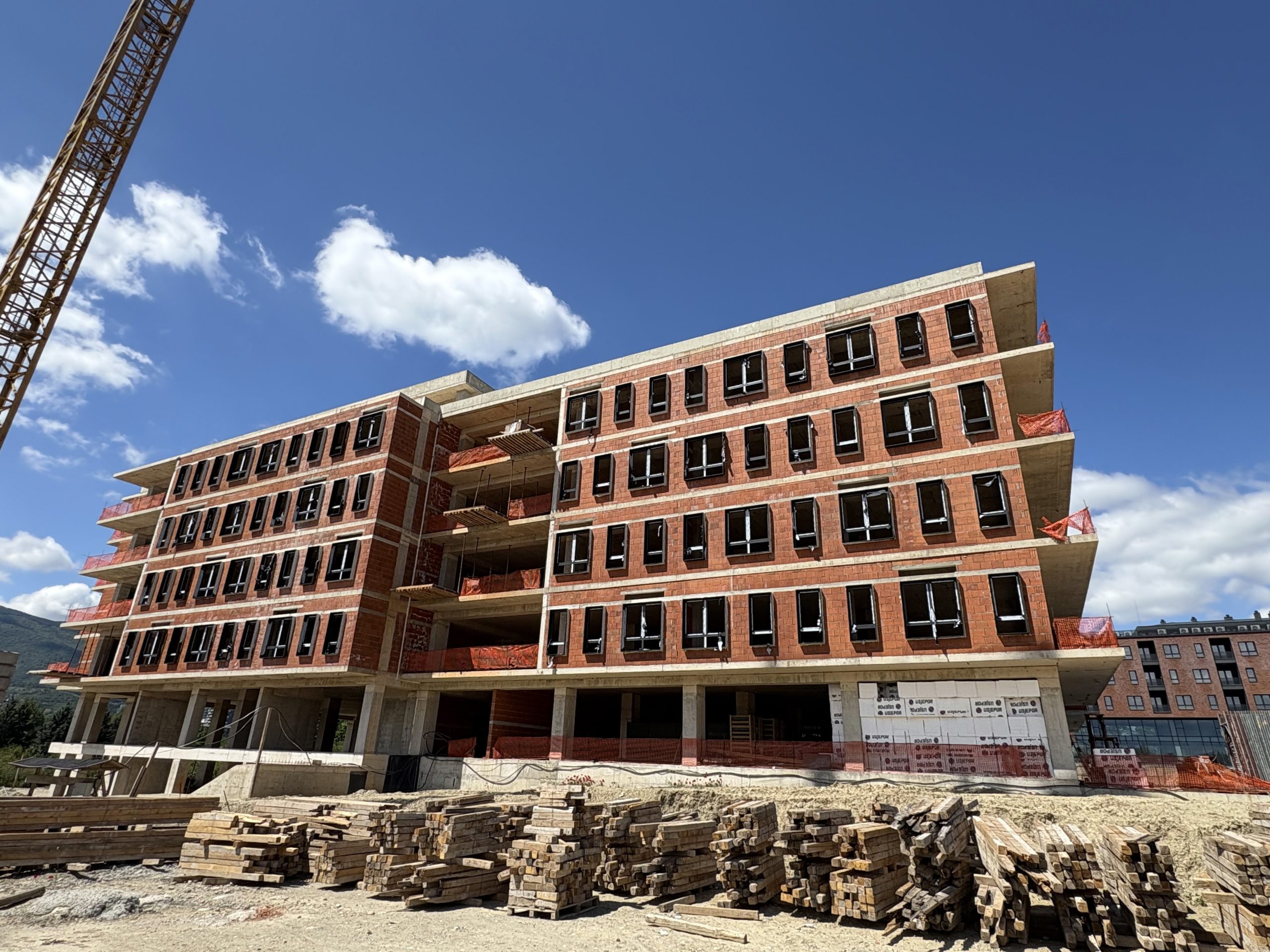

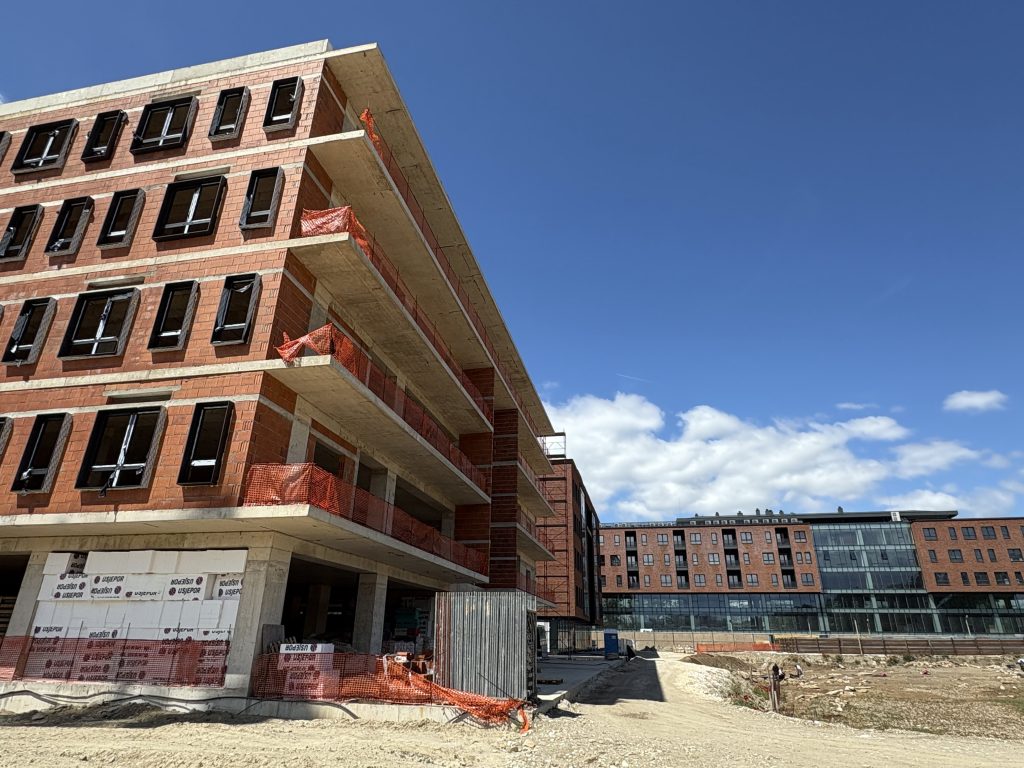

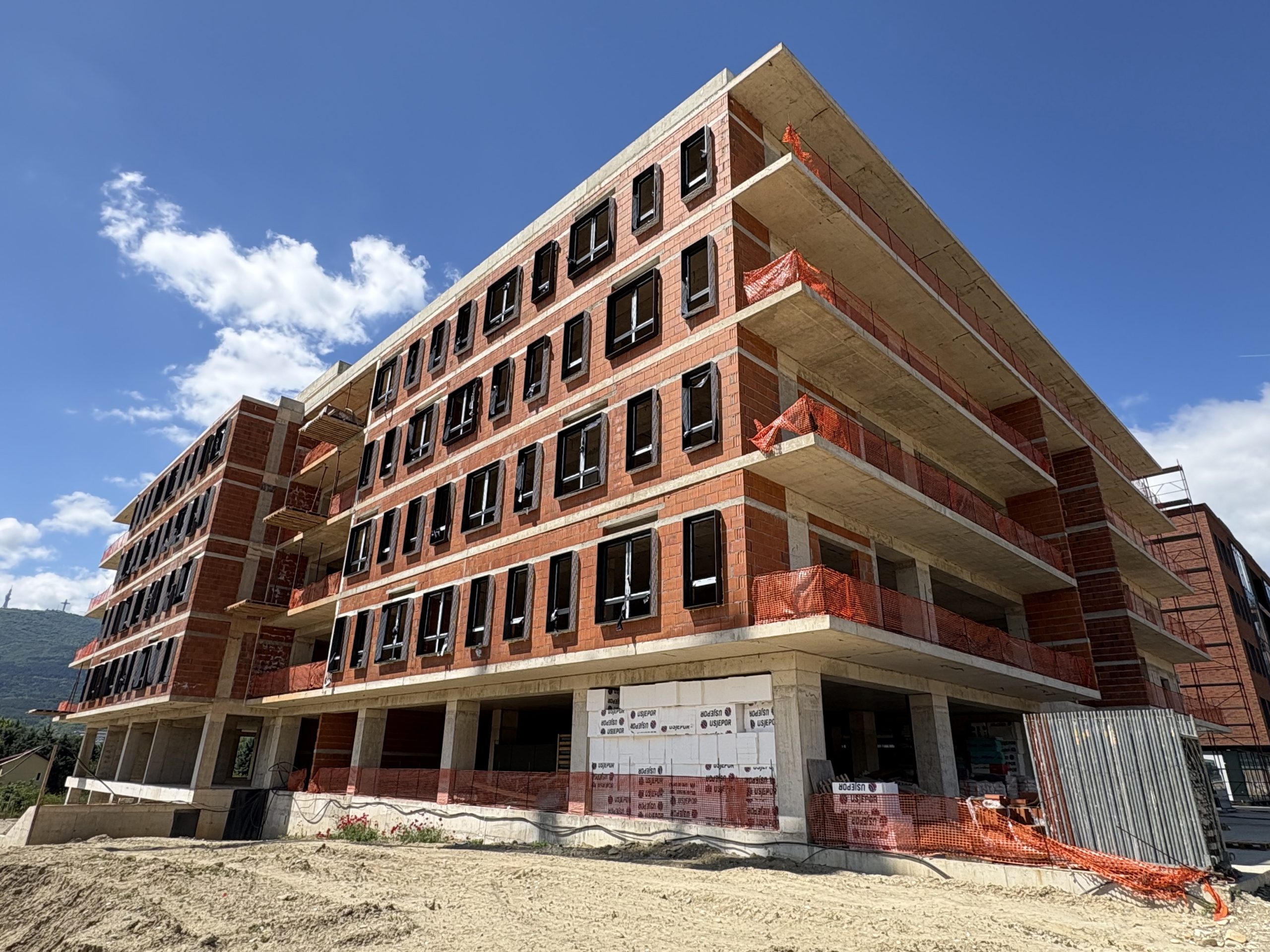

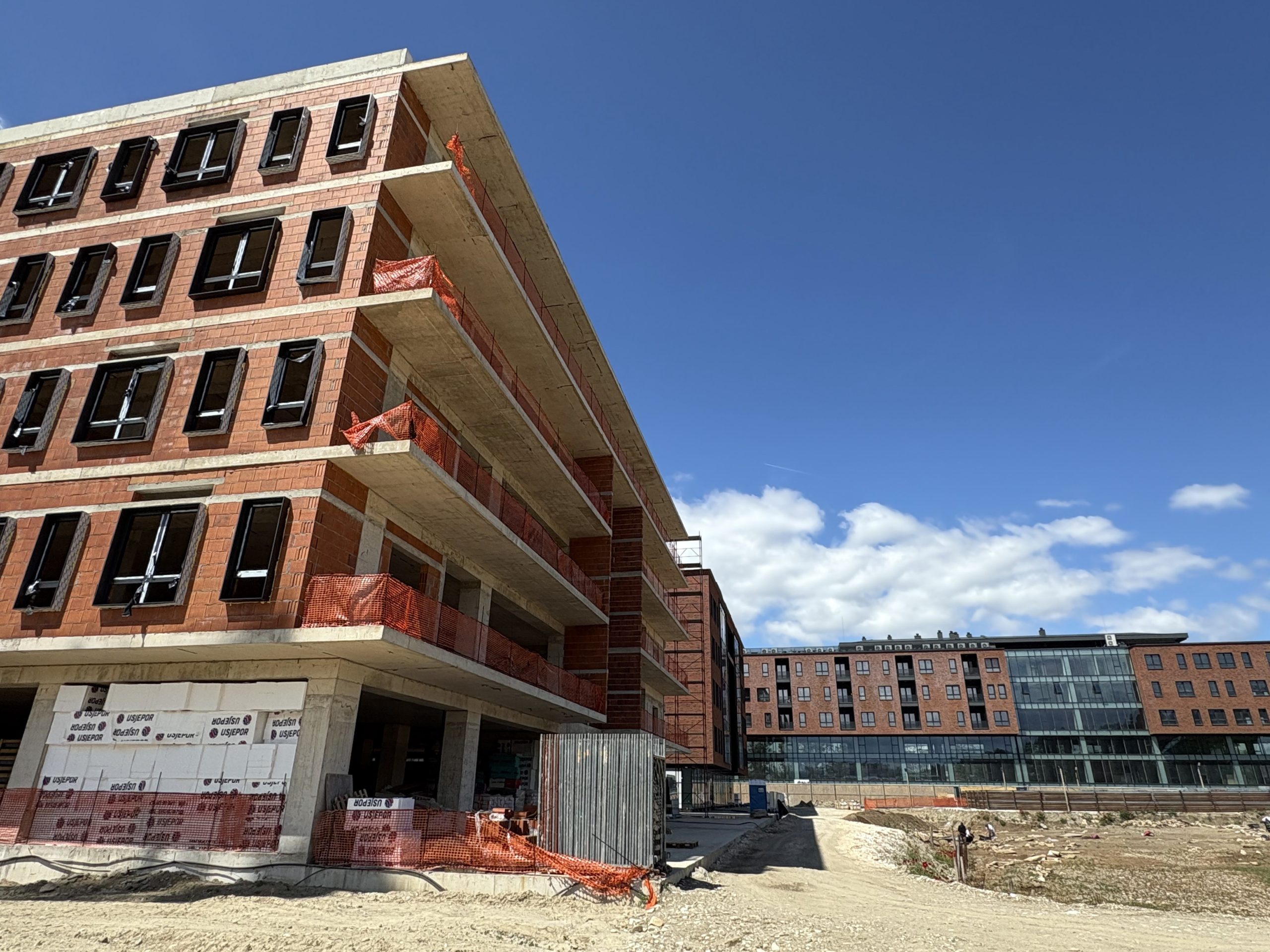

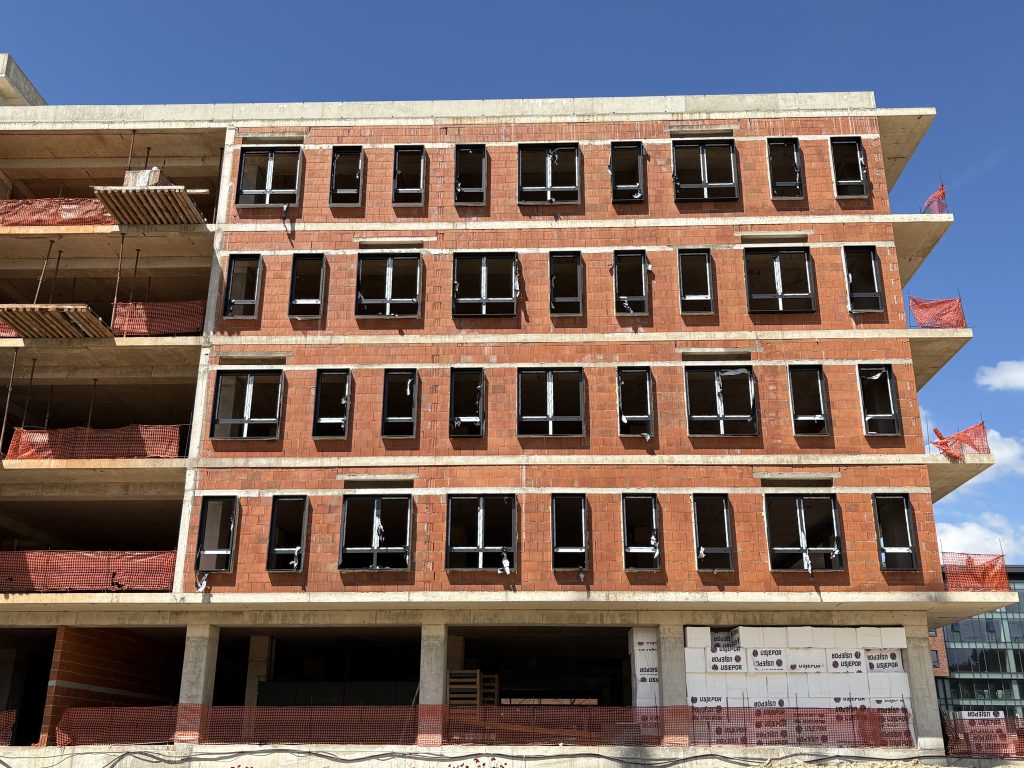

На објектот се работи активно на повеќе позиции. Во моментов се работи на поставување на фуга на фасада на западна страна, на 2 кат се поставува хантер даглас во купатила, додека кон ниво минус 1 се поставува мермер на скали. Комплетирани се следниве позиции, поставени собни врати во станови, поставени влезни врати, во моментов се поставуваат первази, комплетиран е паркетот во станови, како и плочки во ходници.
21.08.2024
21.08.2024

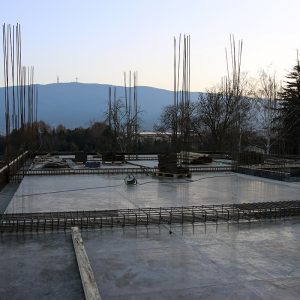

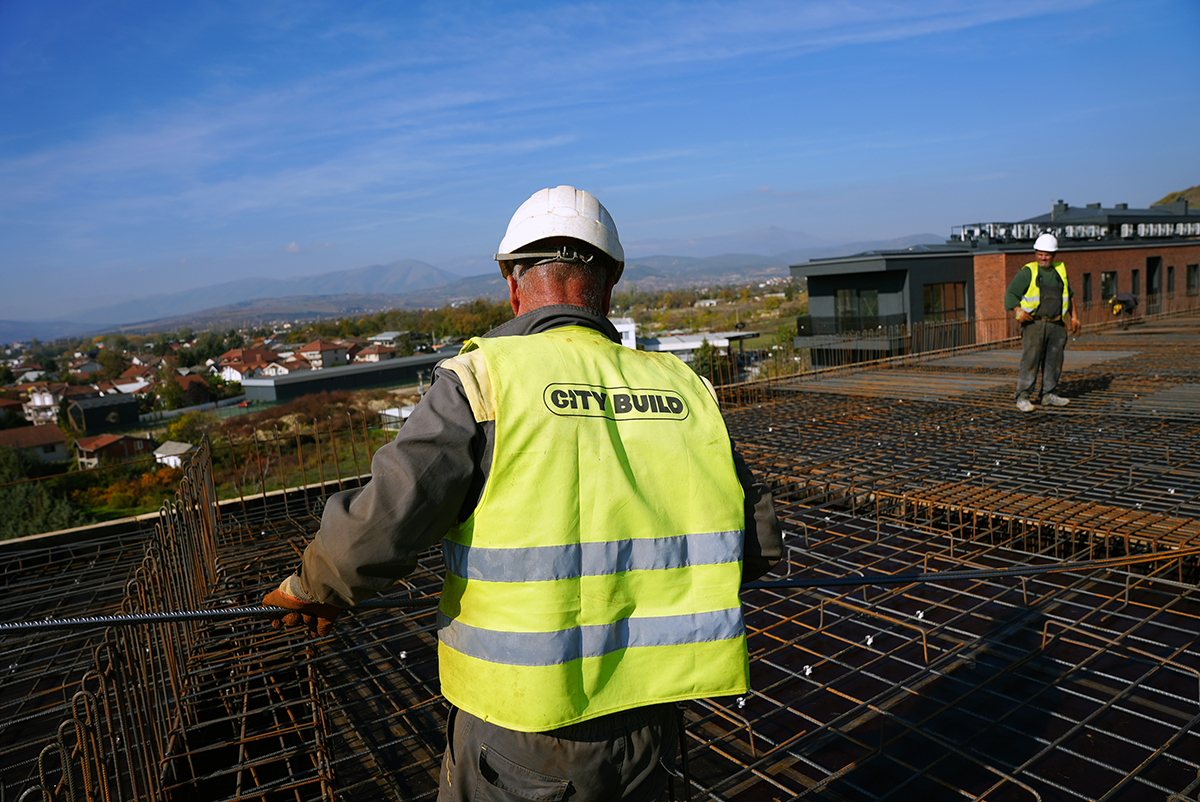

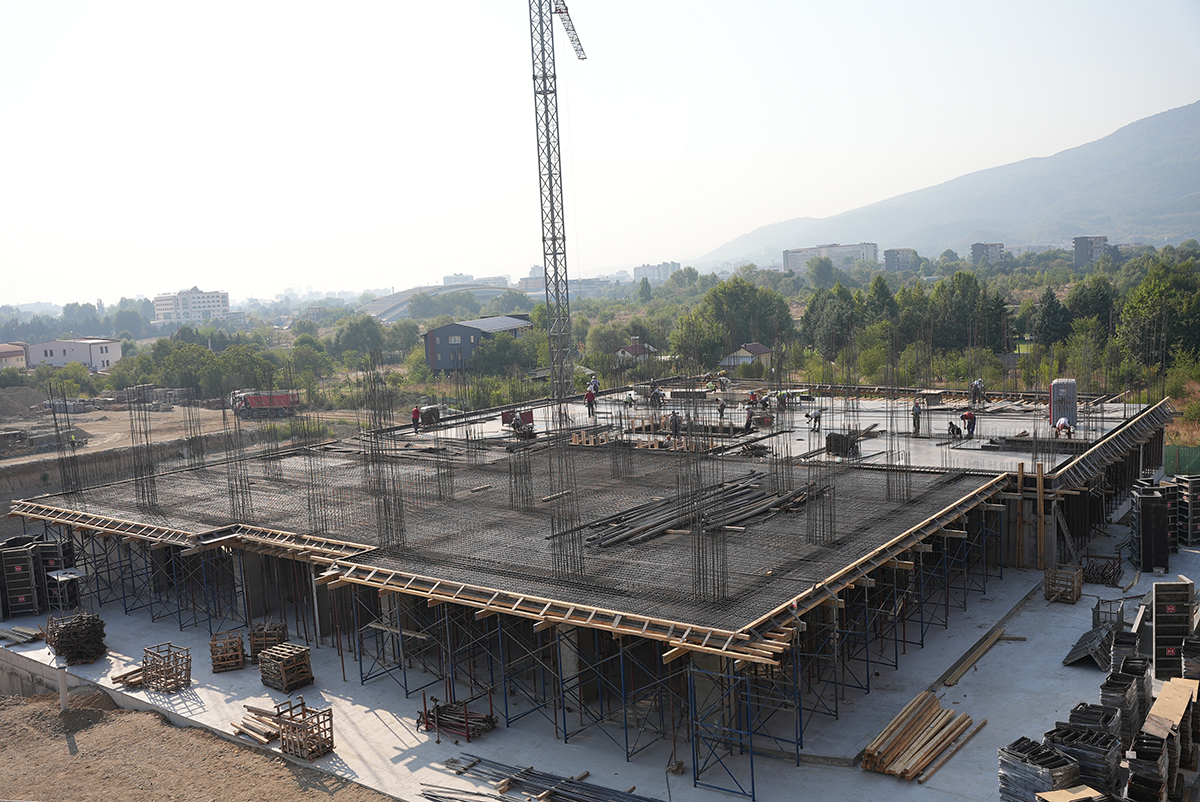

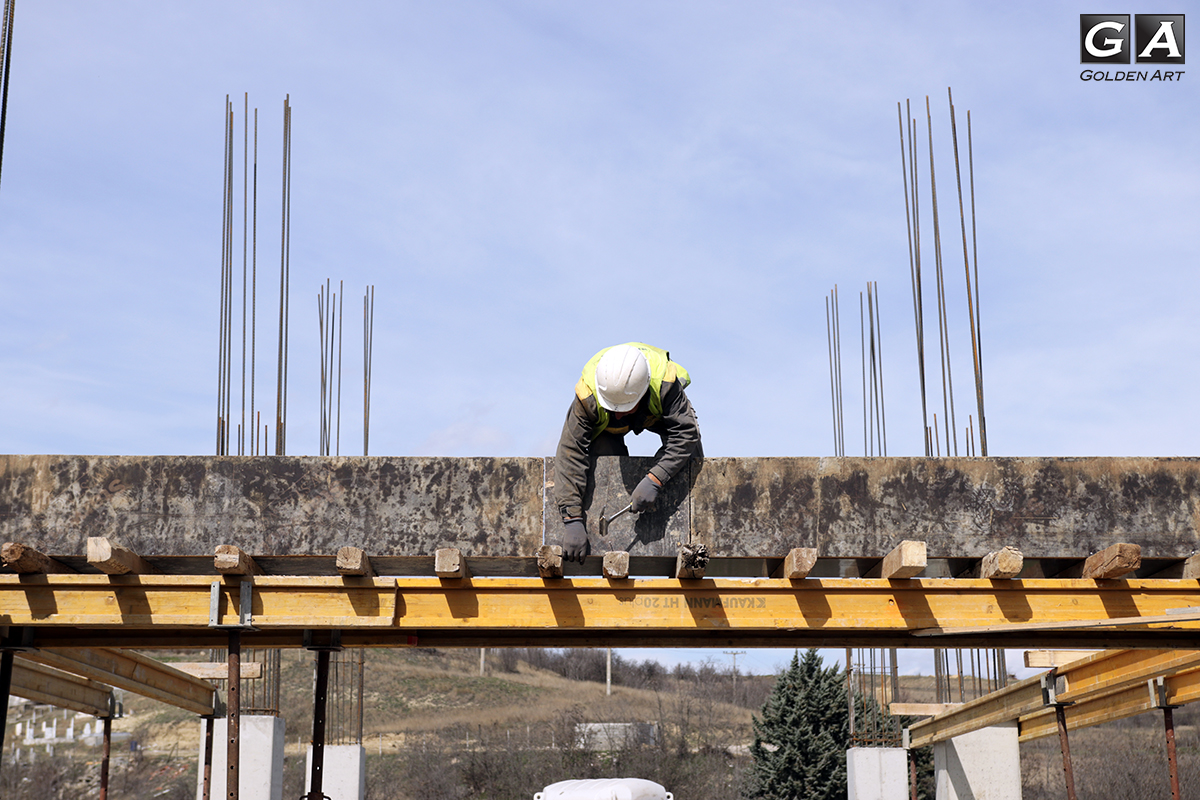

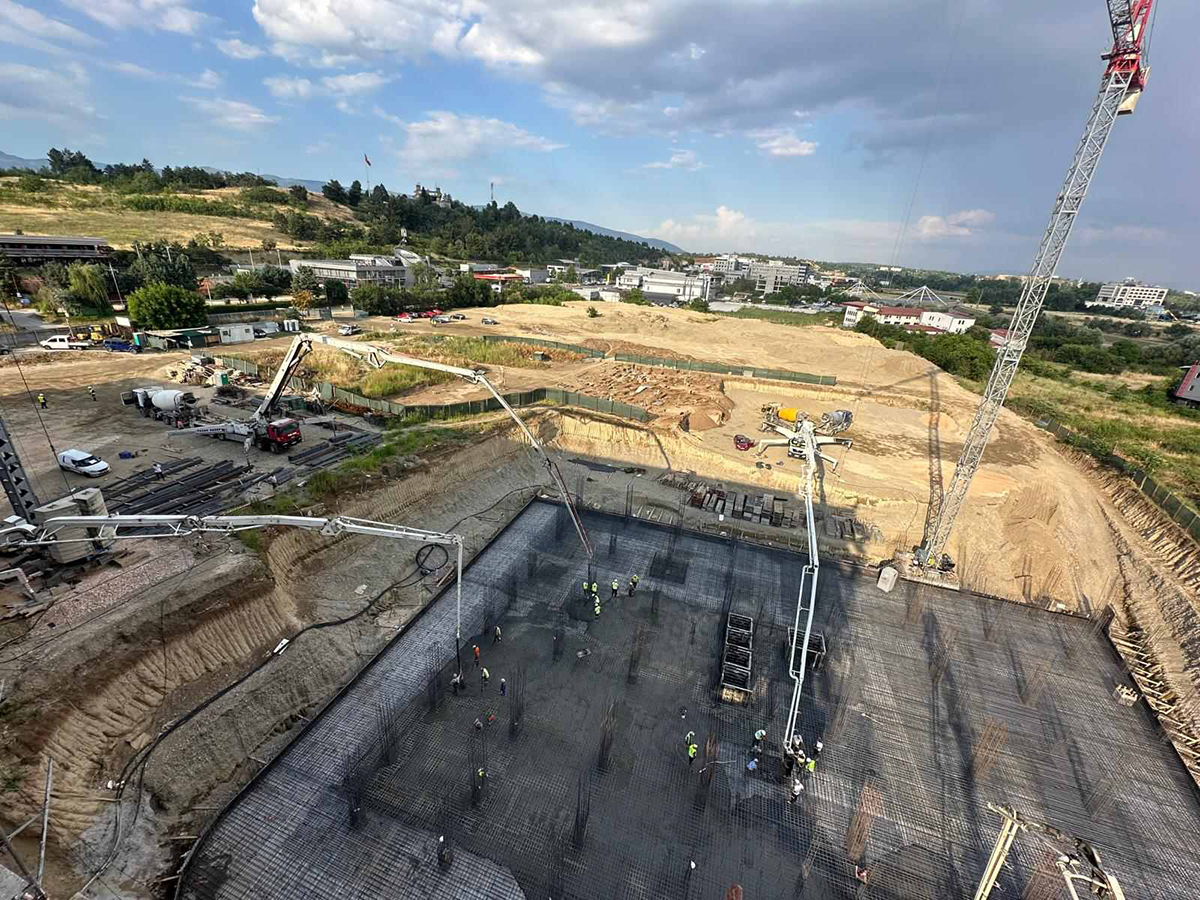

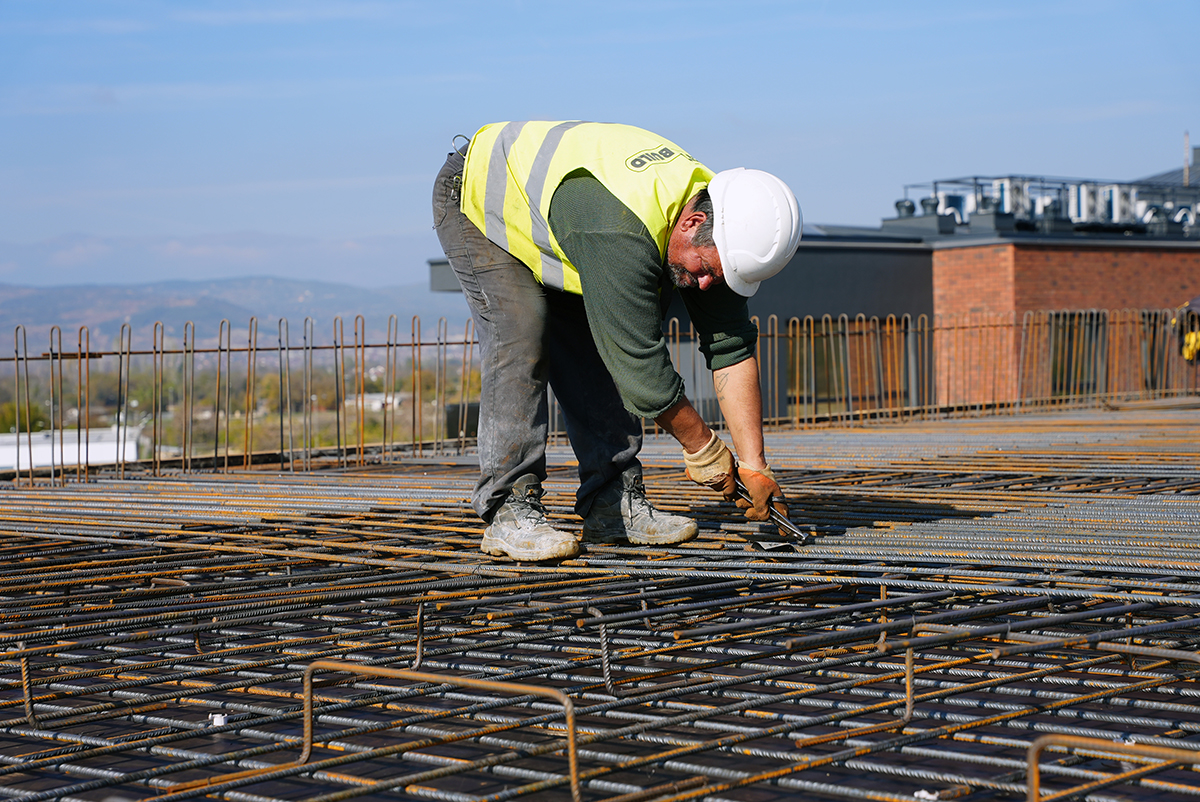

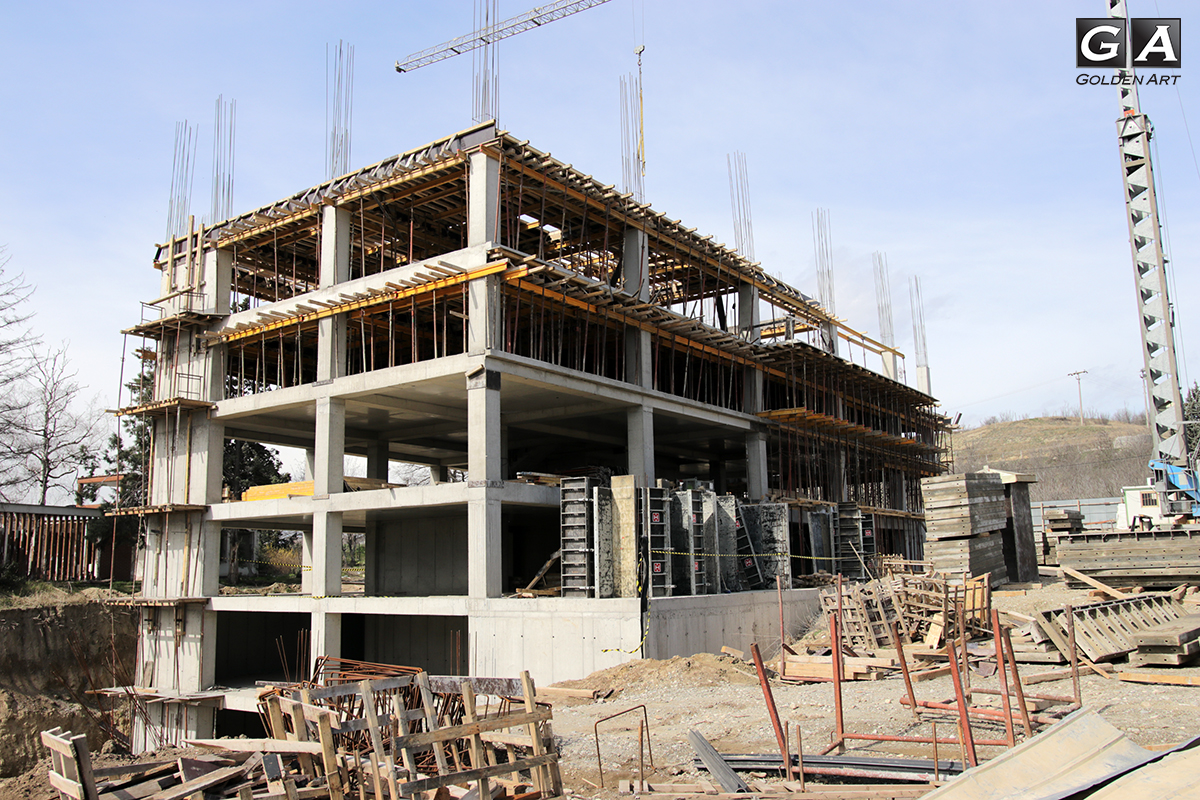

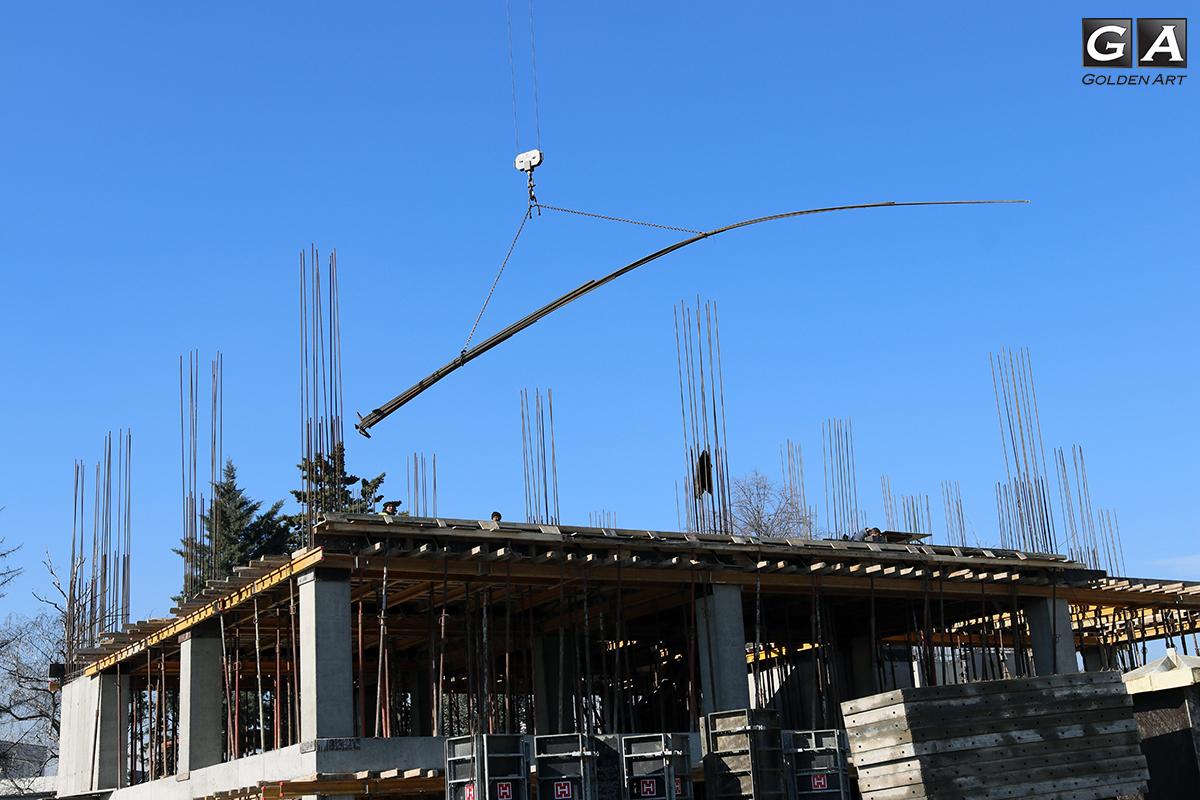

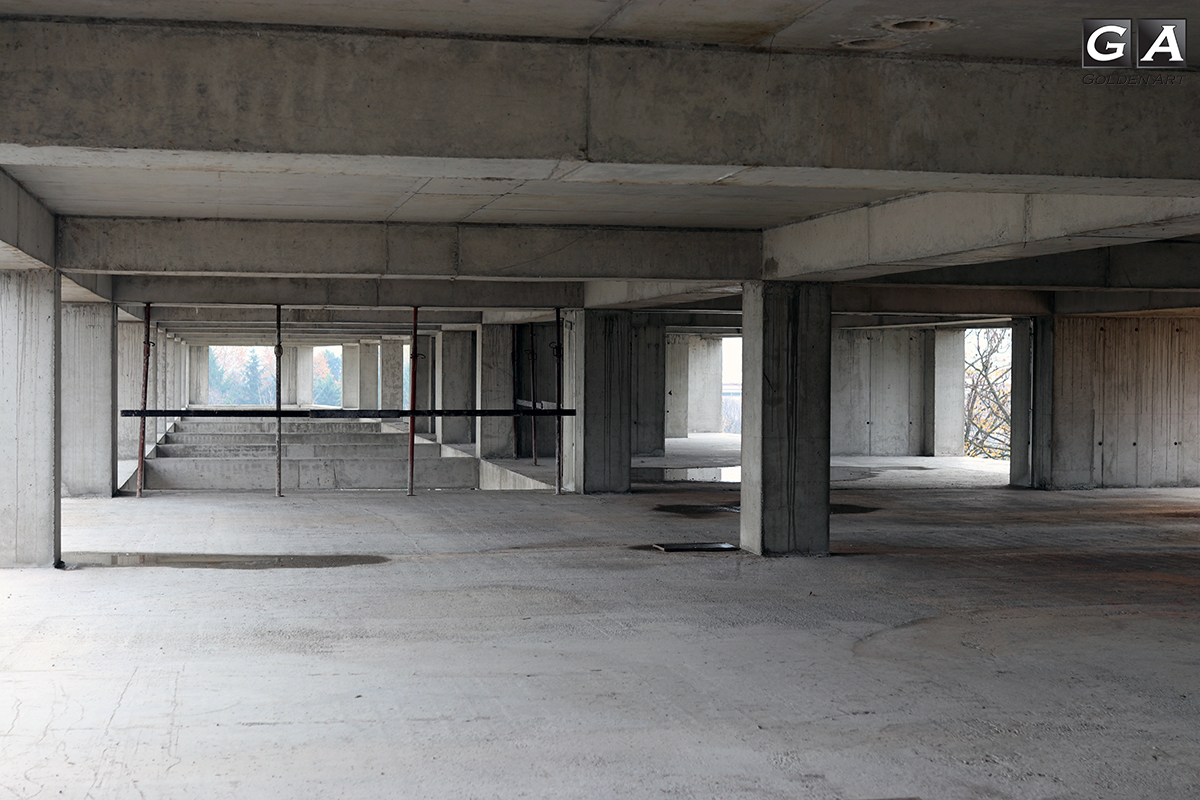

На објектот К2 се работи на бетонирање на плоча на кота +3.40.

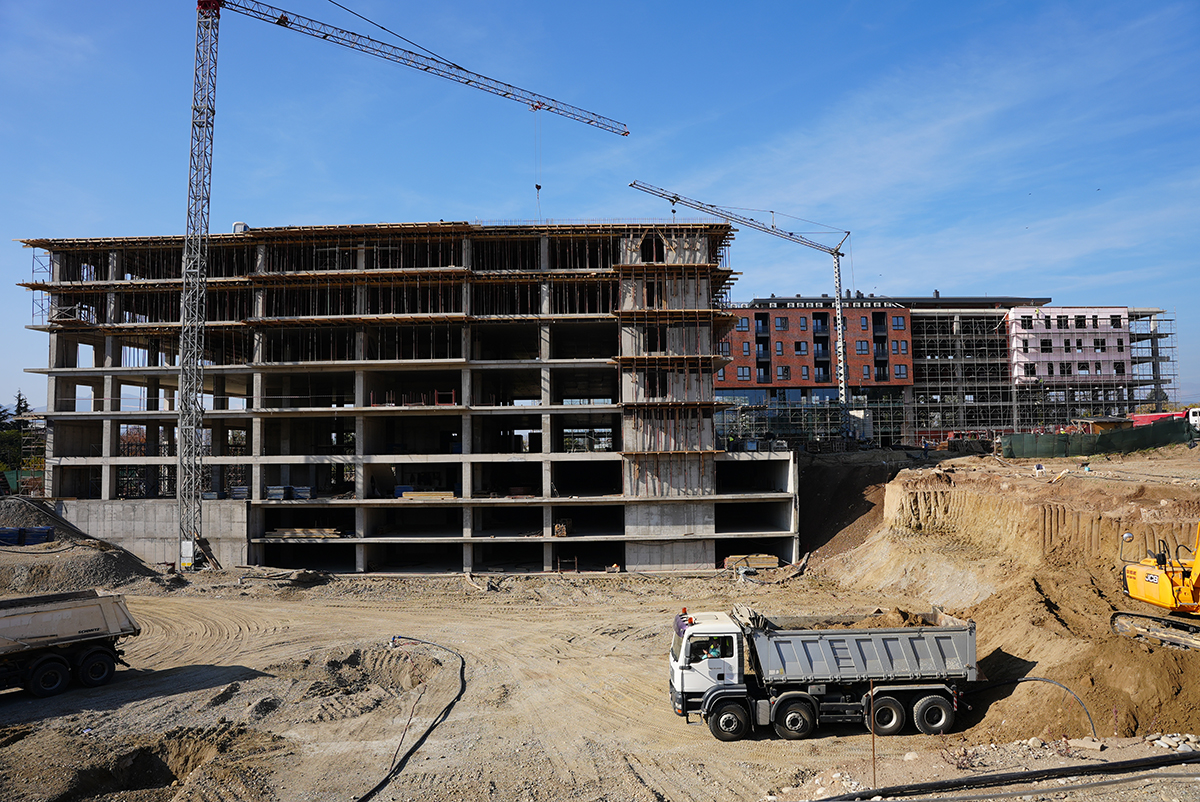

11.07.2024

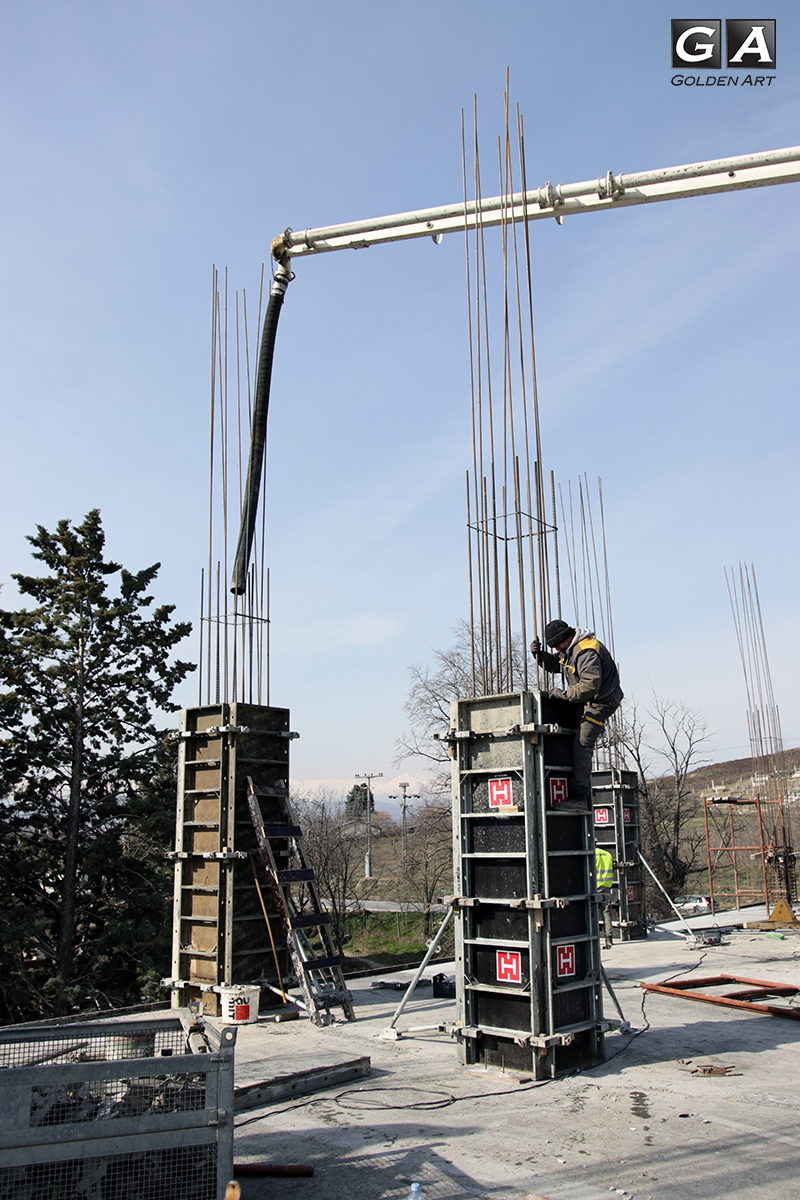

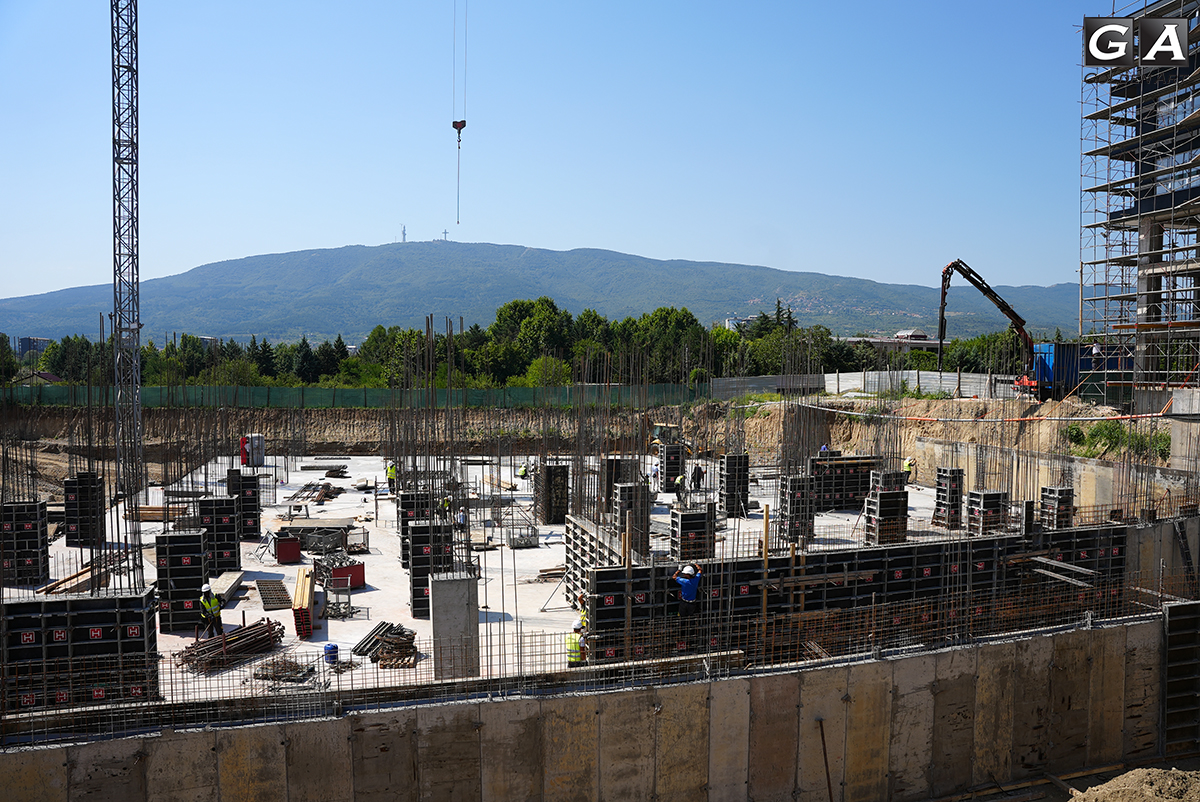

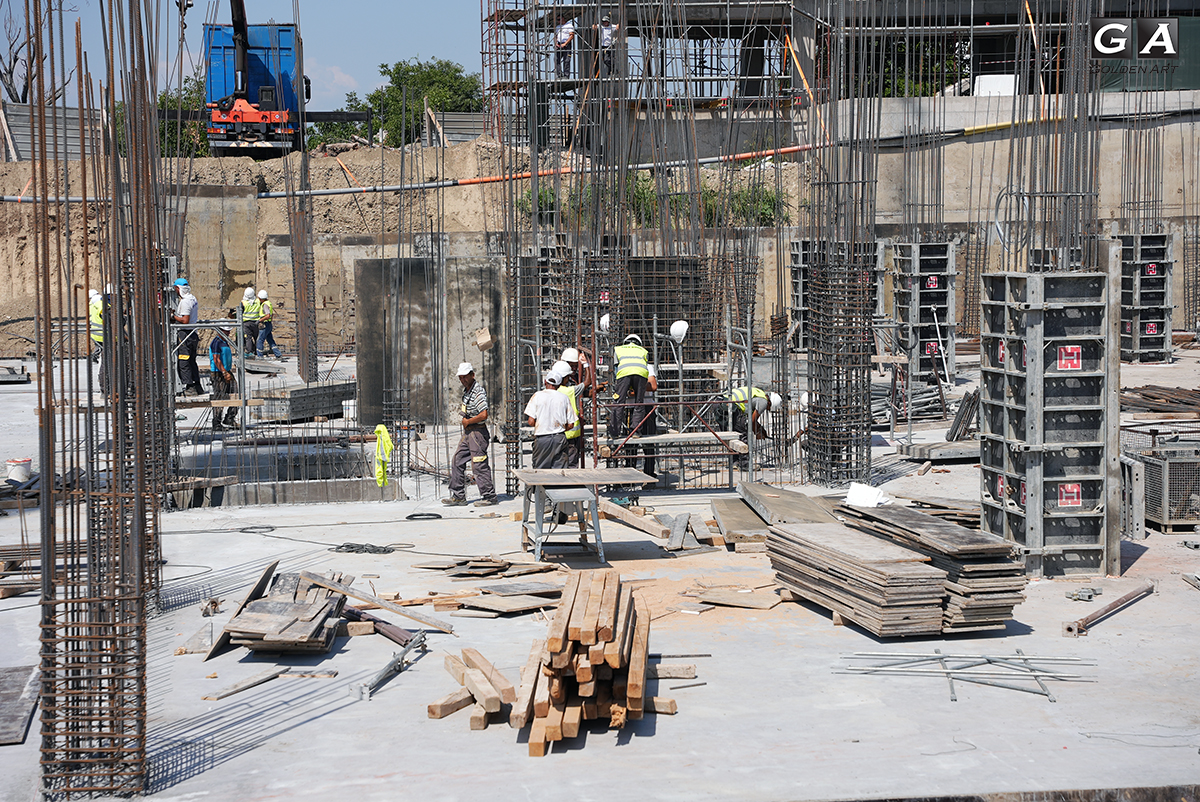

На објектот К2 се прави припрема за бетонирање на столбови и ѕидни платна.
18.06.2024
17.06.2024

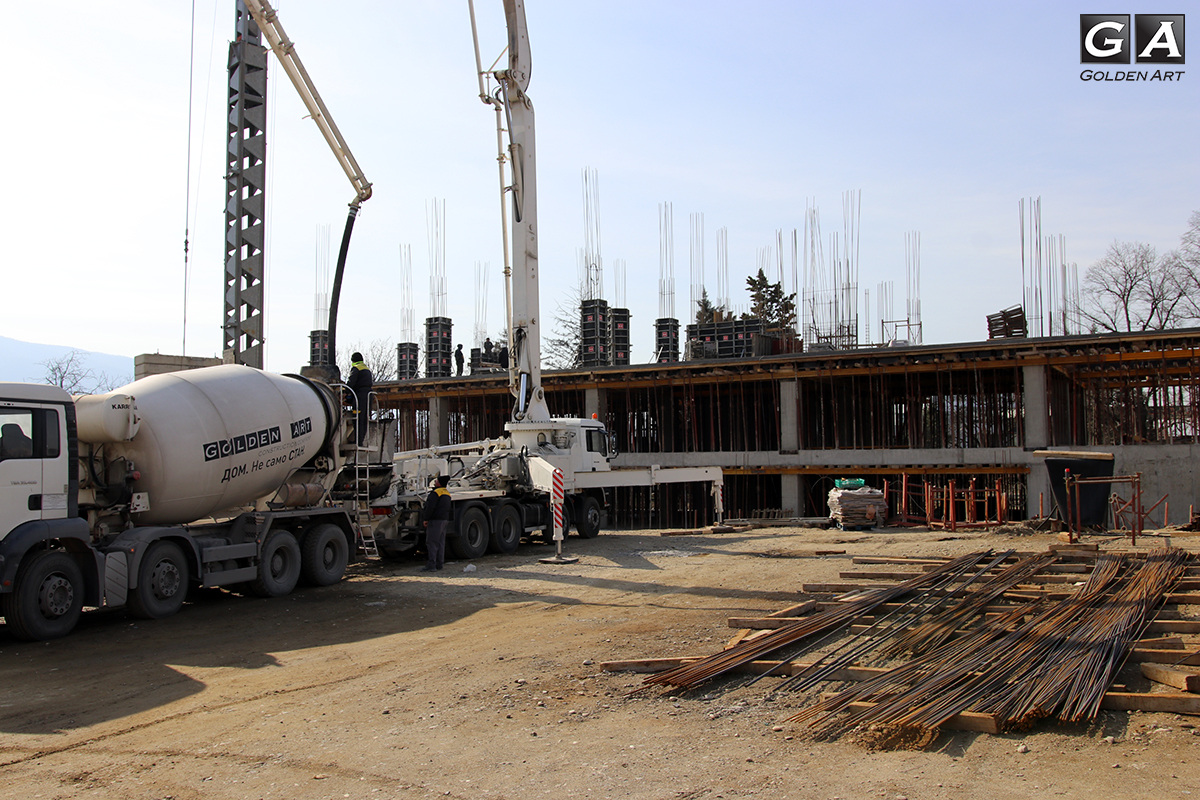

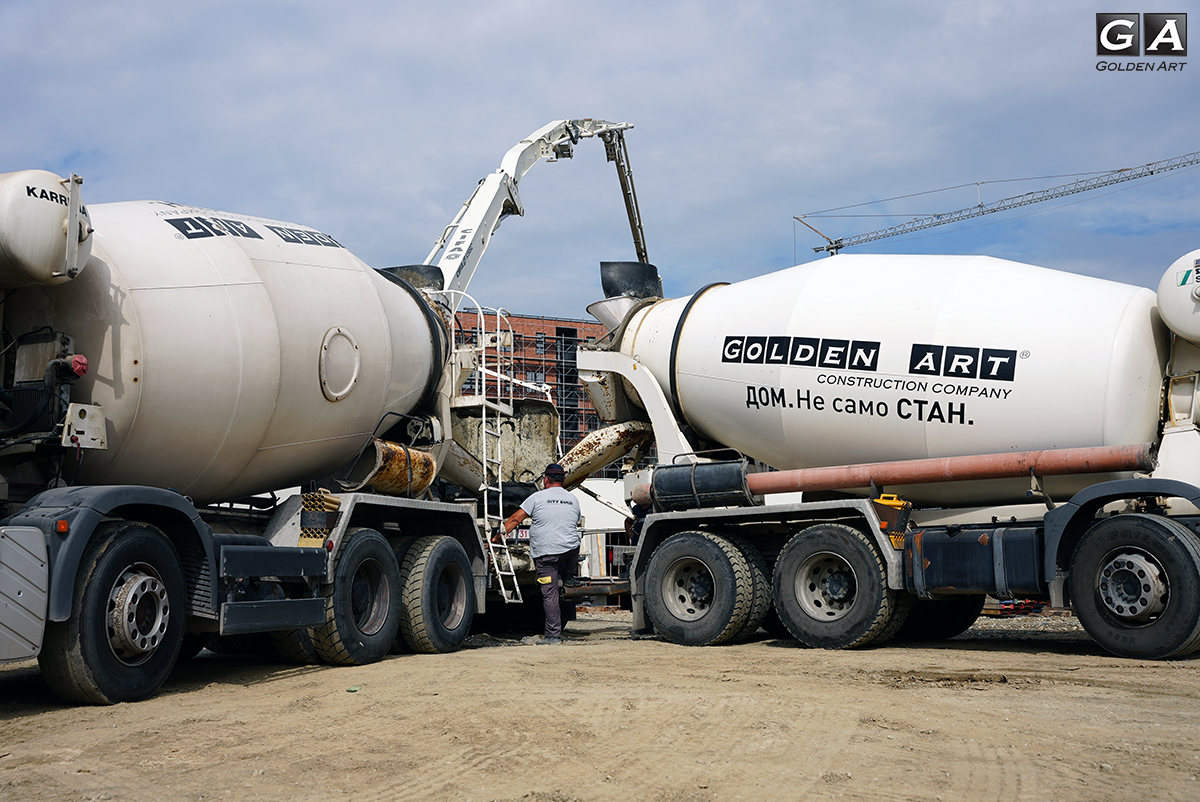

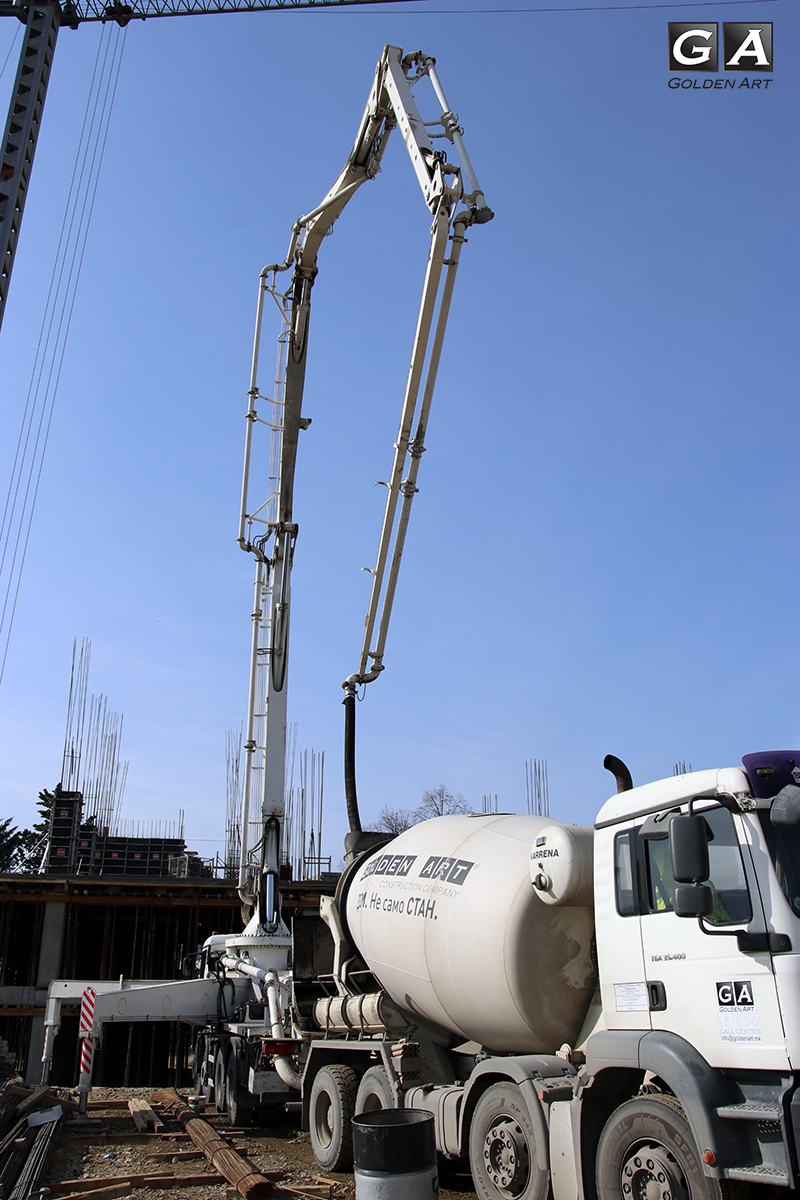

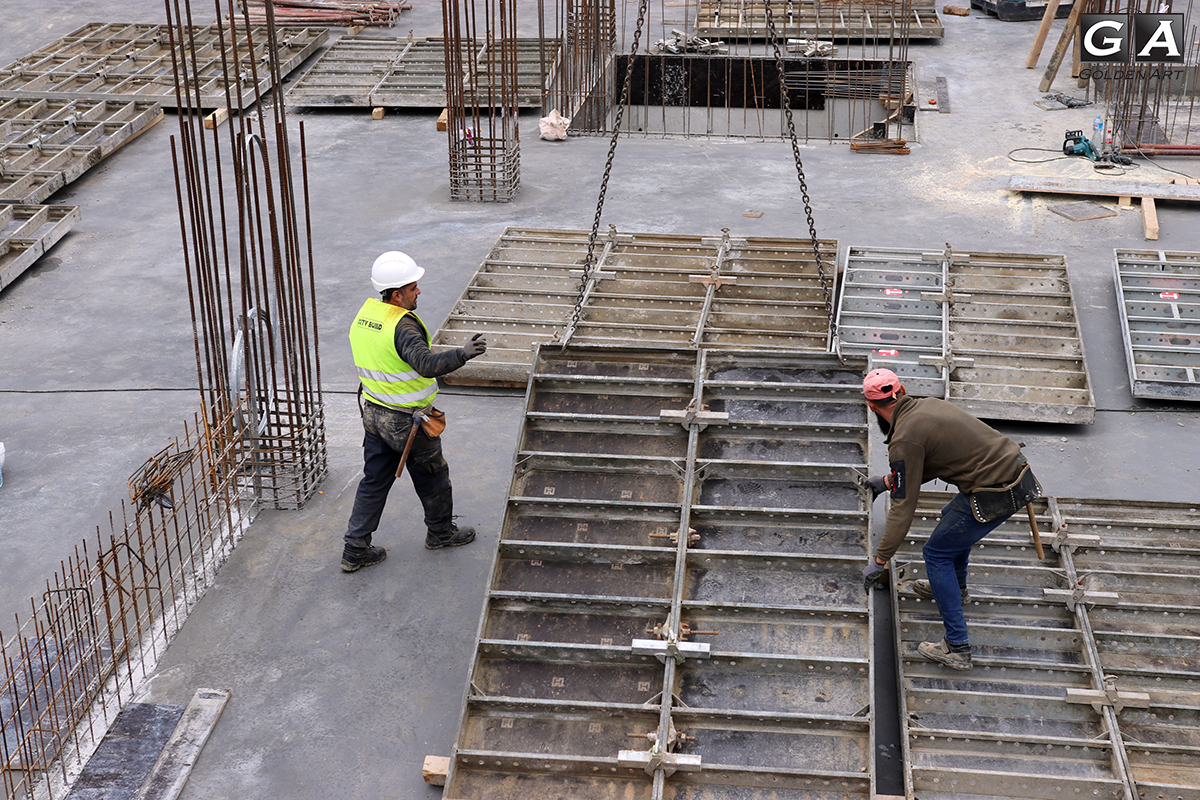

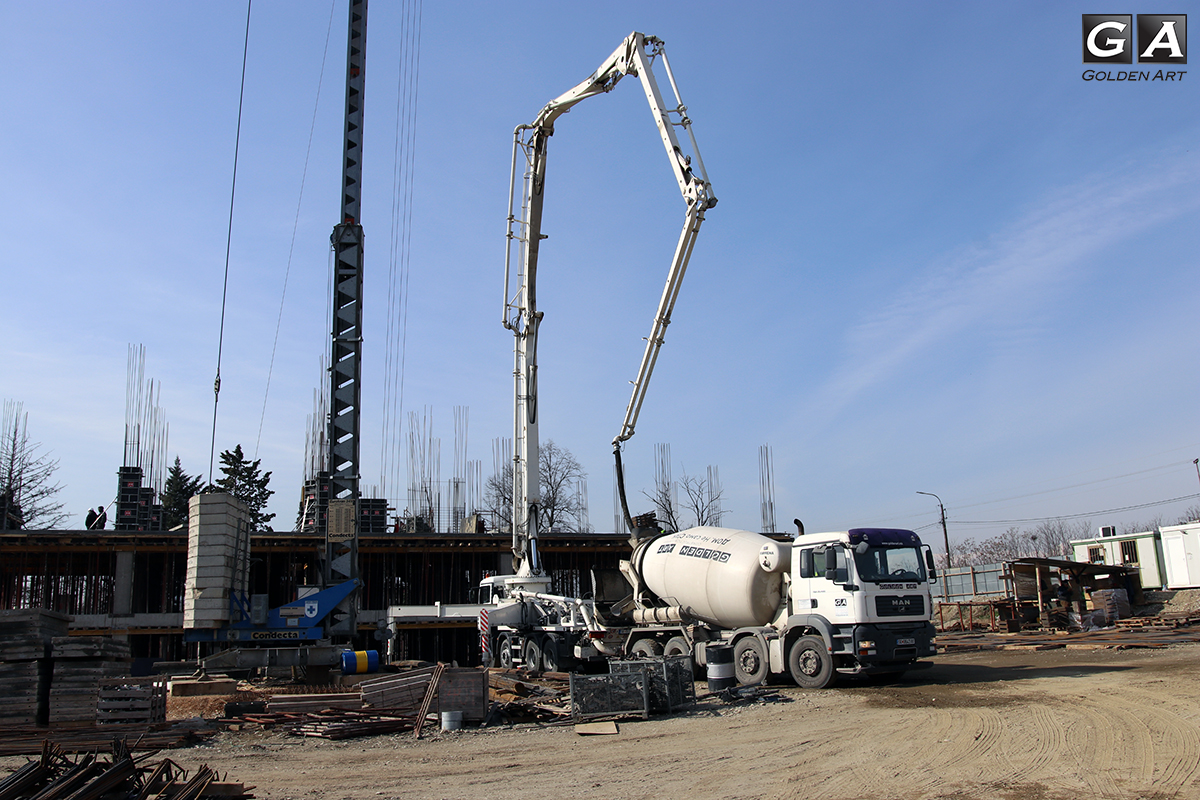

На објектот К2 се прави бетонирање на плоча.
30.05.2024

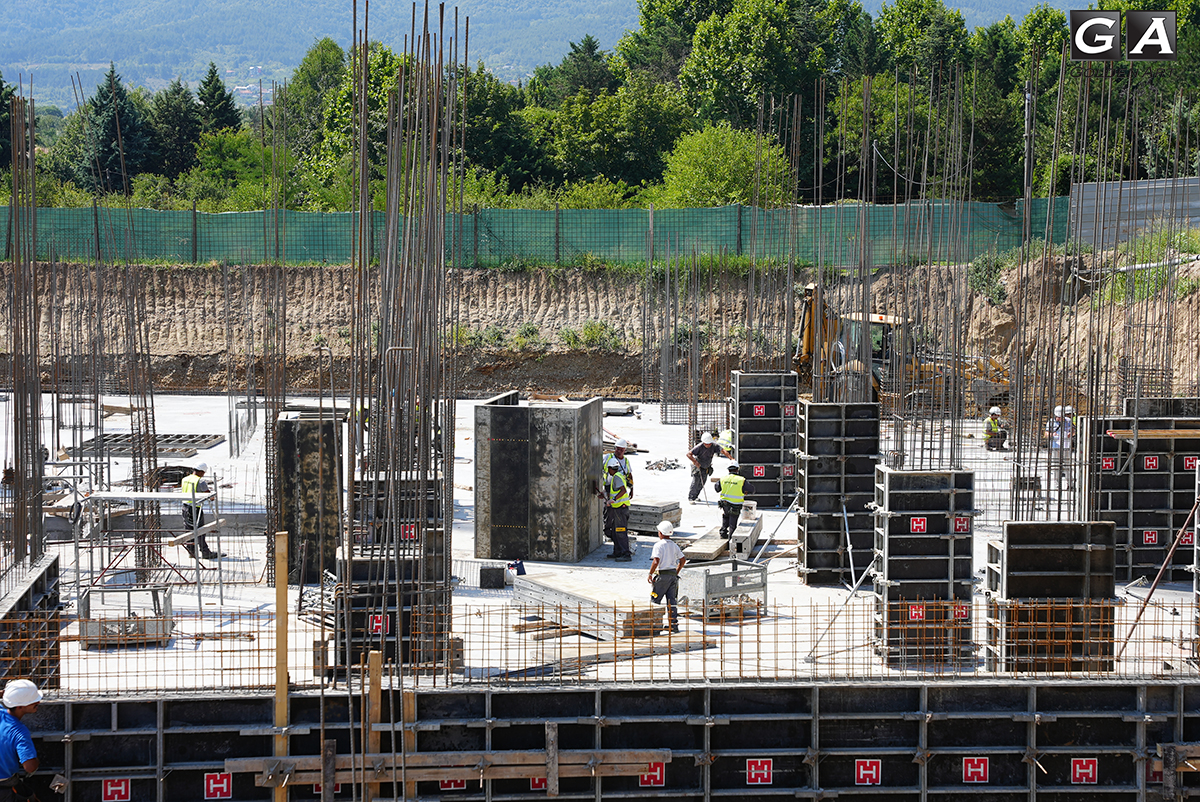

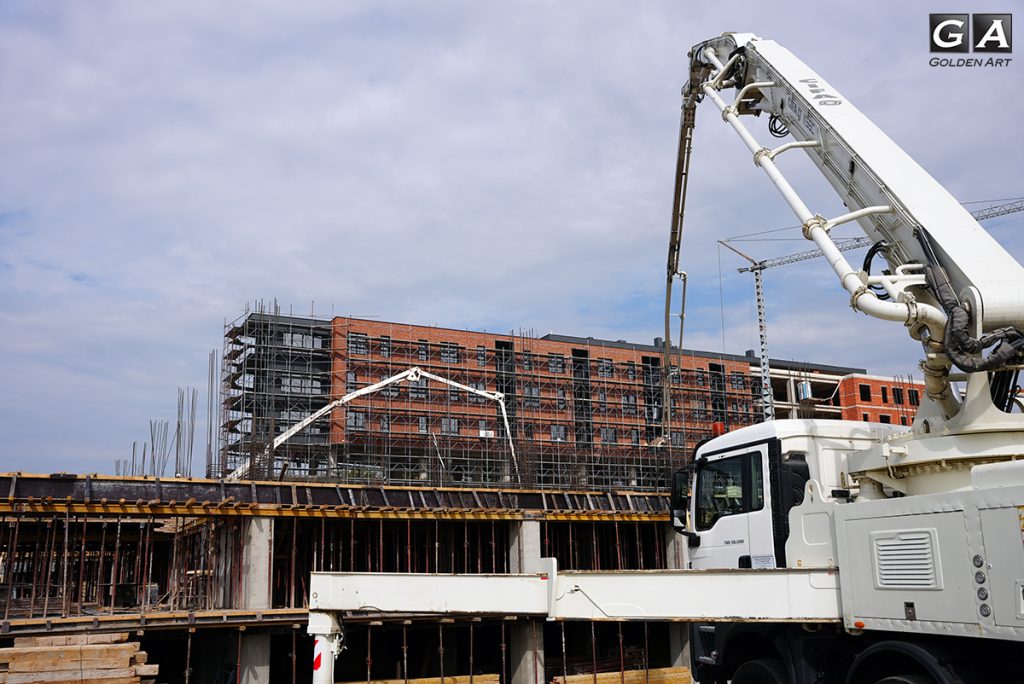

На објектот се работи активно на повеќе позиции. Со поставување на плочки сме во завршна фаза на последниот кат, ја комплетиравме цементната кошулица, додека на 1 и 2 кат се работи на глетовање на ѕидови и плафони.
30.05.2024

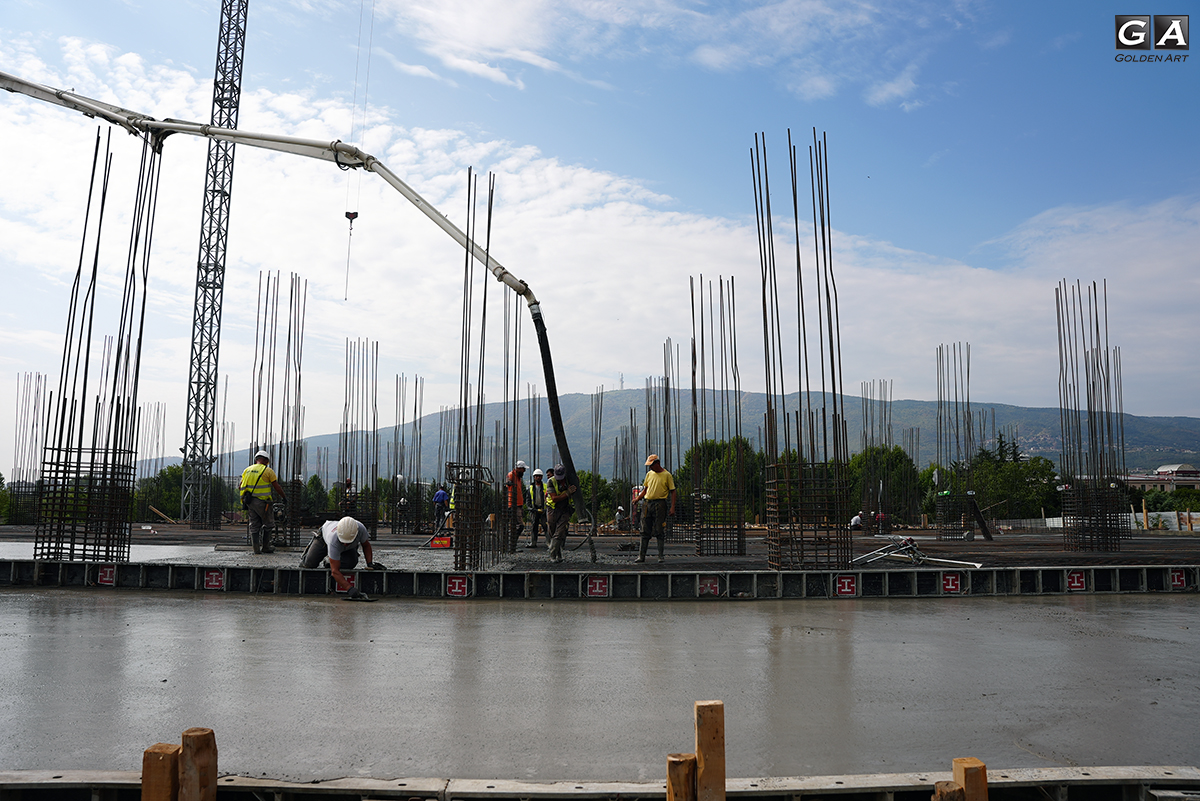

На објектот К2 се прави бетонирање на плоча.
23.05.2024
22.05.2024
На објектот се работи активно на повеќе позиции. Се работи на поставување на гипсани облоги во ходници, се отпочна со бандажирање на гипс облоги во станови, како и глетовање на ѕидови. На 3 кат се поставуваат плочки во станови, а се изработува и цементна кошулица.
25.04.2024

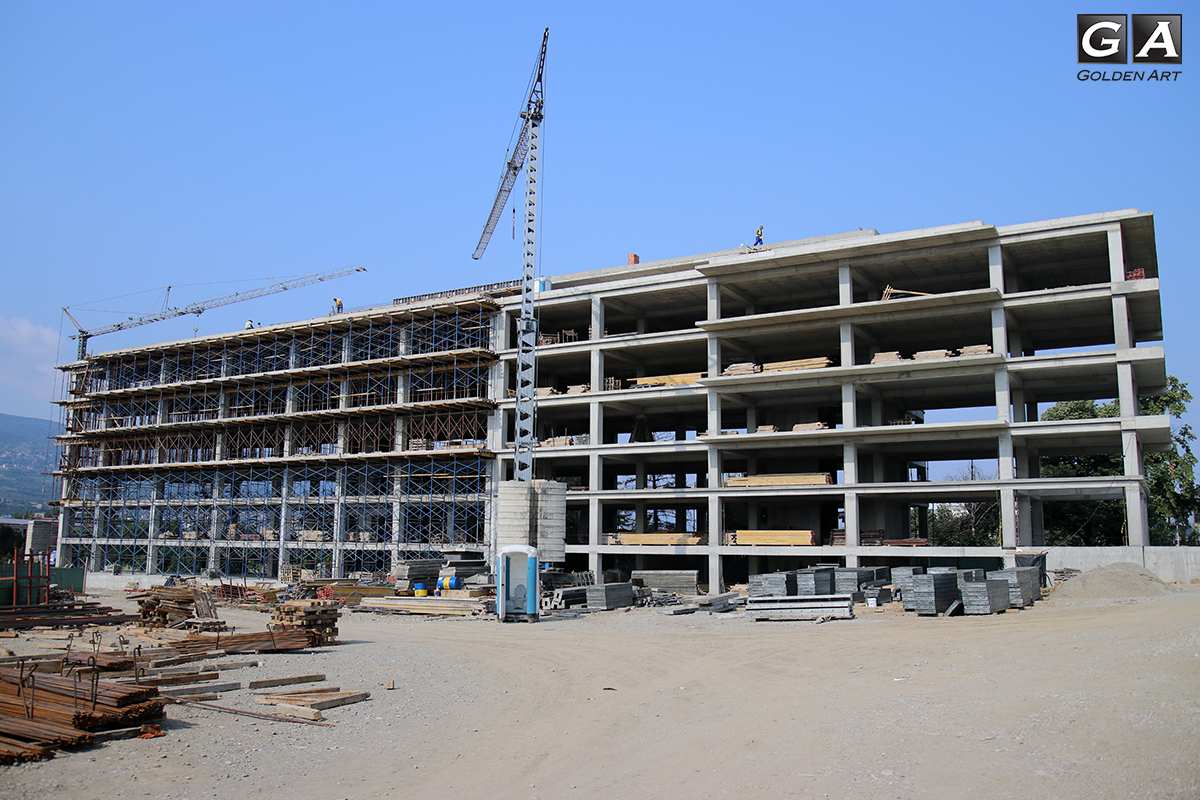

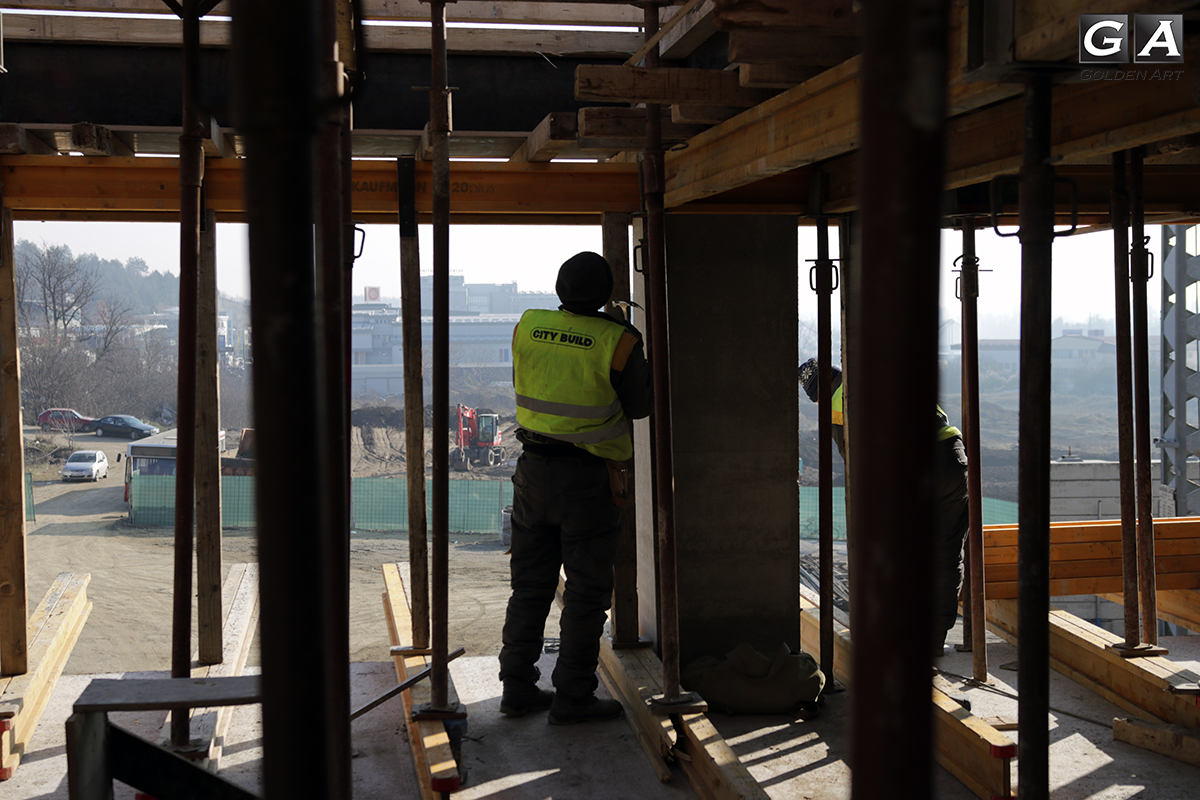

На објектот се работи активно на повеќе позиции. На фасадата се поставуваат плочки, додека пак на 1 кат се отпочна со поставување на гипс облоги во ходници, а се прави и припрема за поставување на цементна кошулица во станови. На 2 кат се поставуваат плочки во кујни и купатила, а се работи и на поставување на инсталација за греење и ладење во станови.
17.04.2024

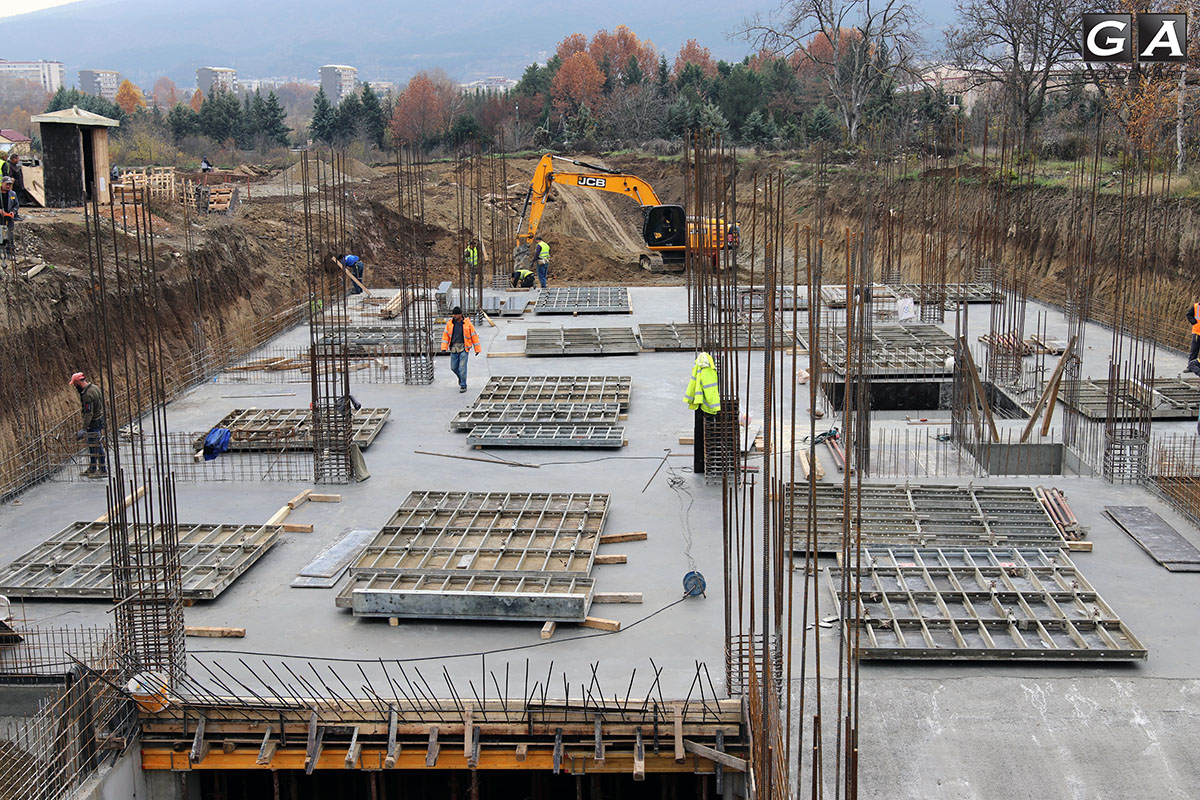

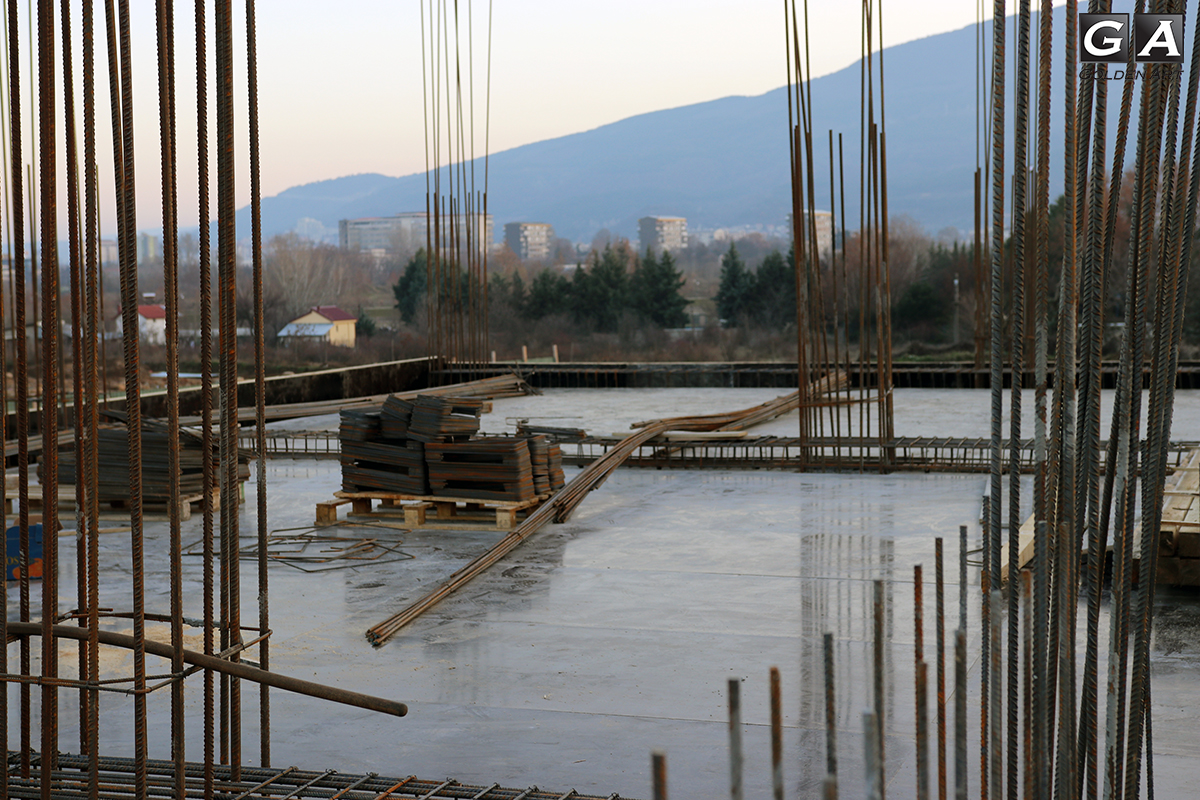

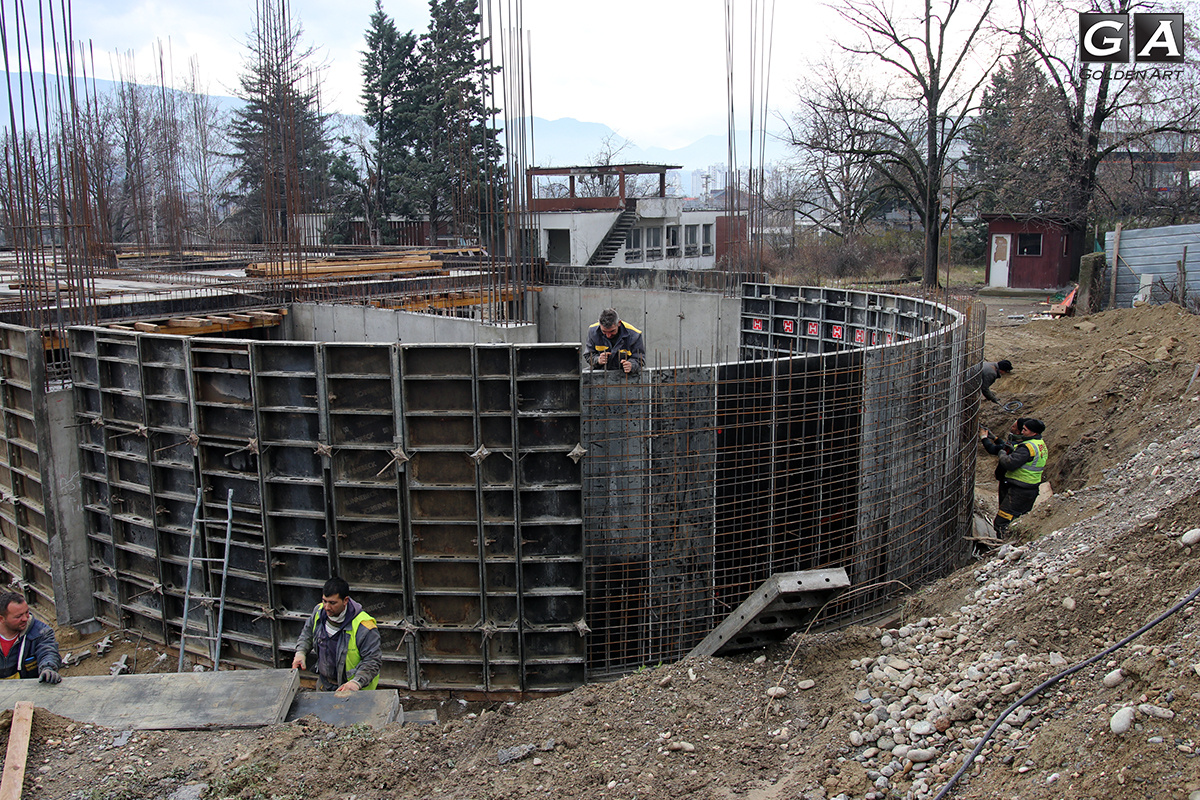

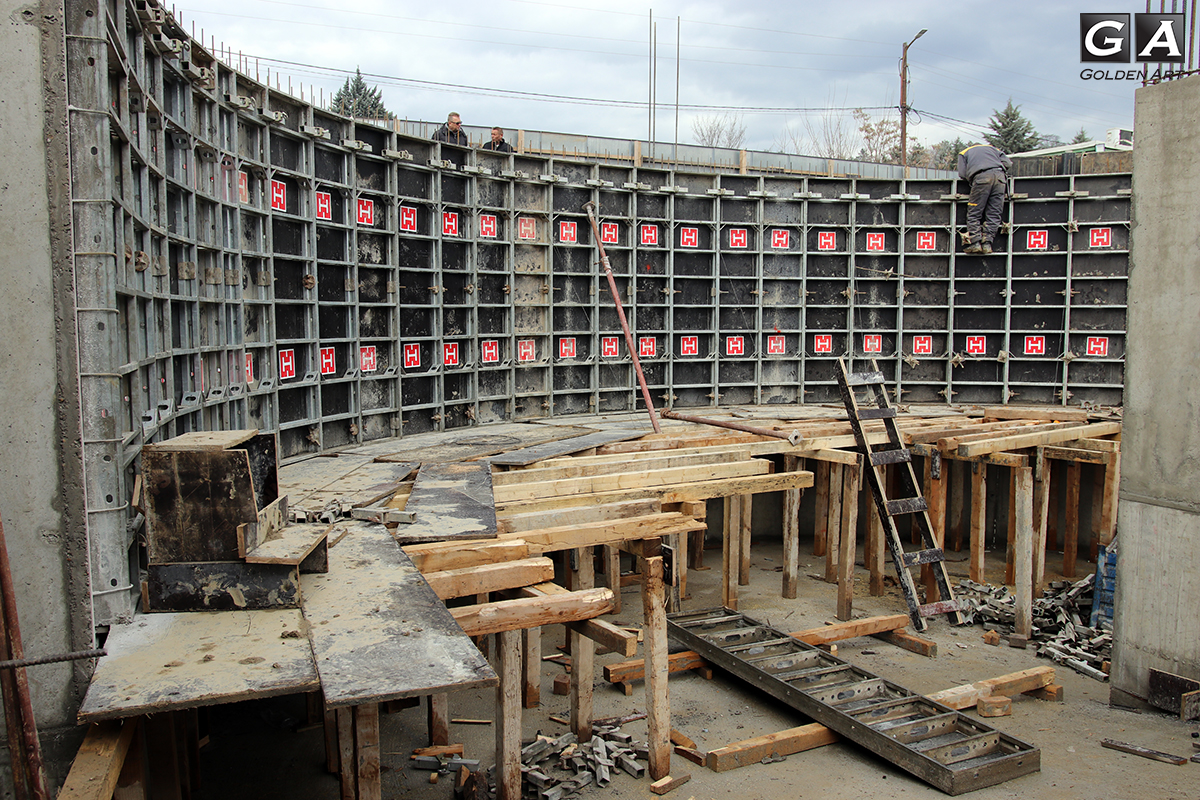

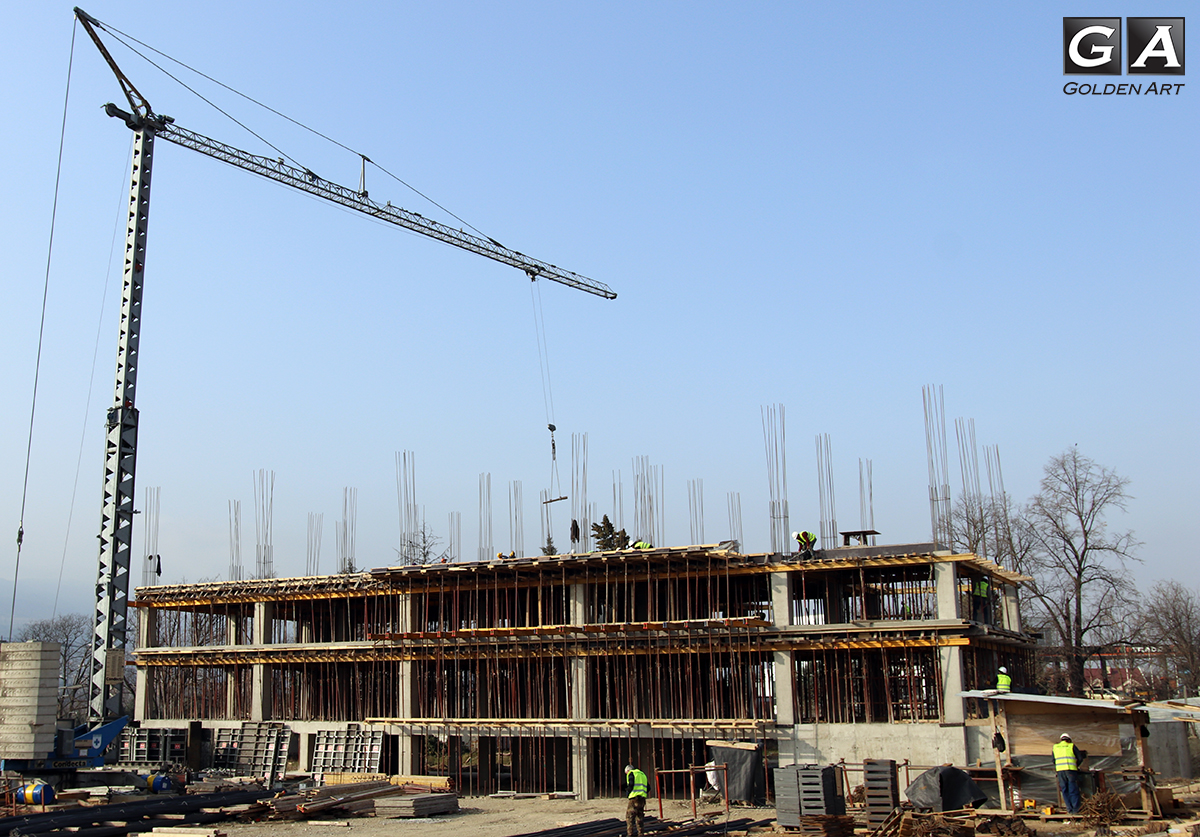

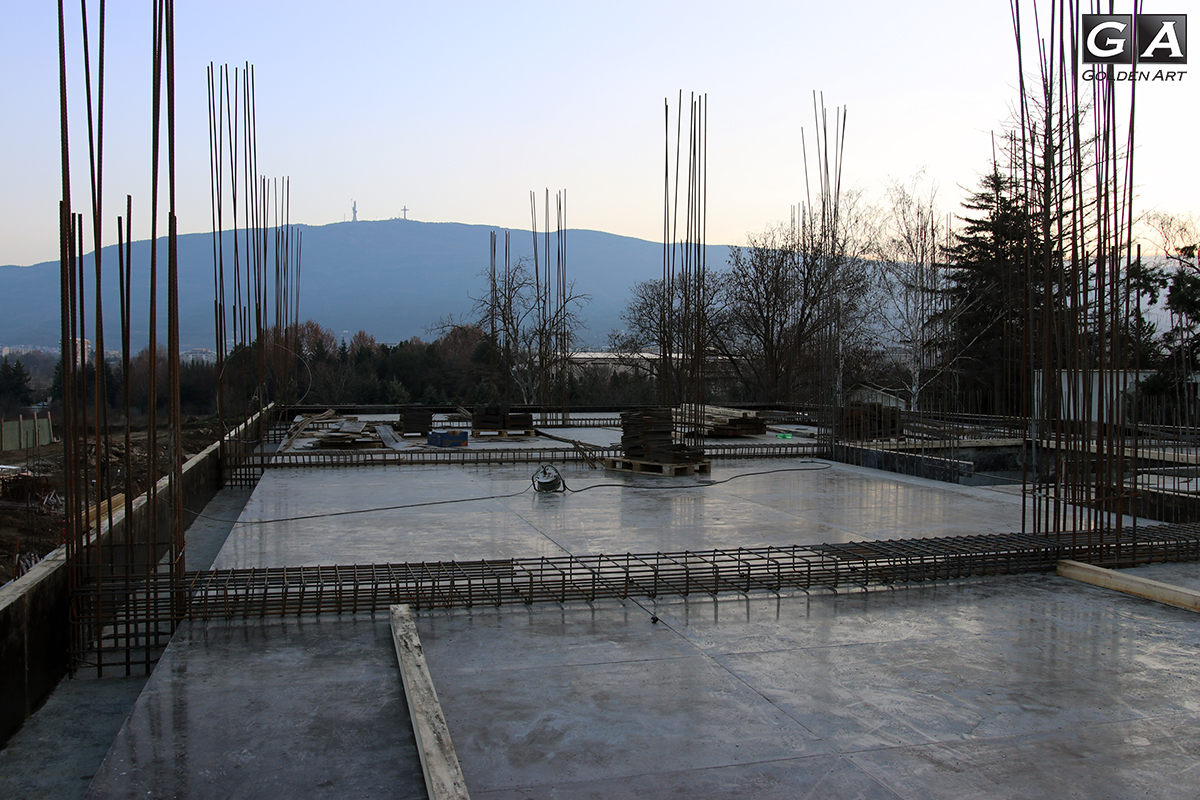

Осветување на темели на К2.
15.04.2024
09.04.2024

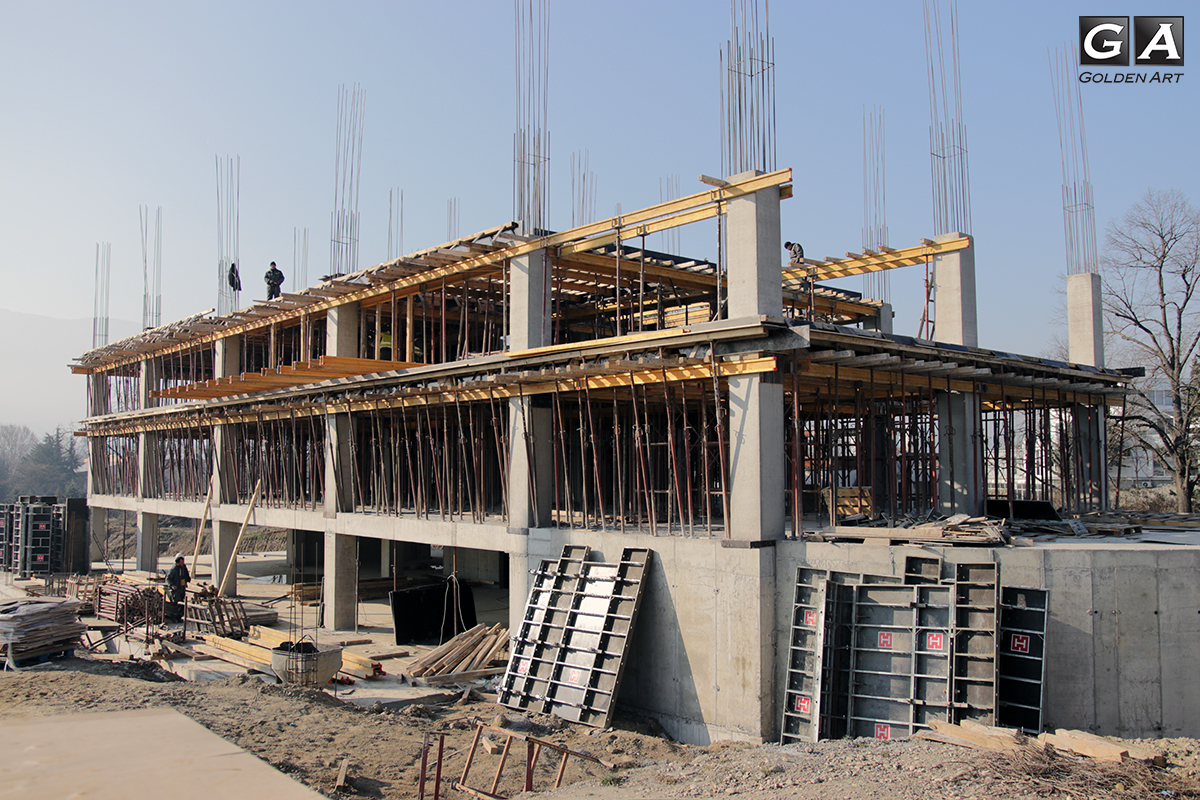

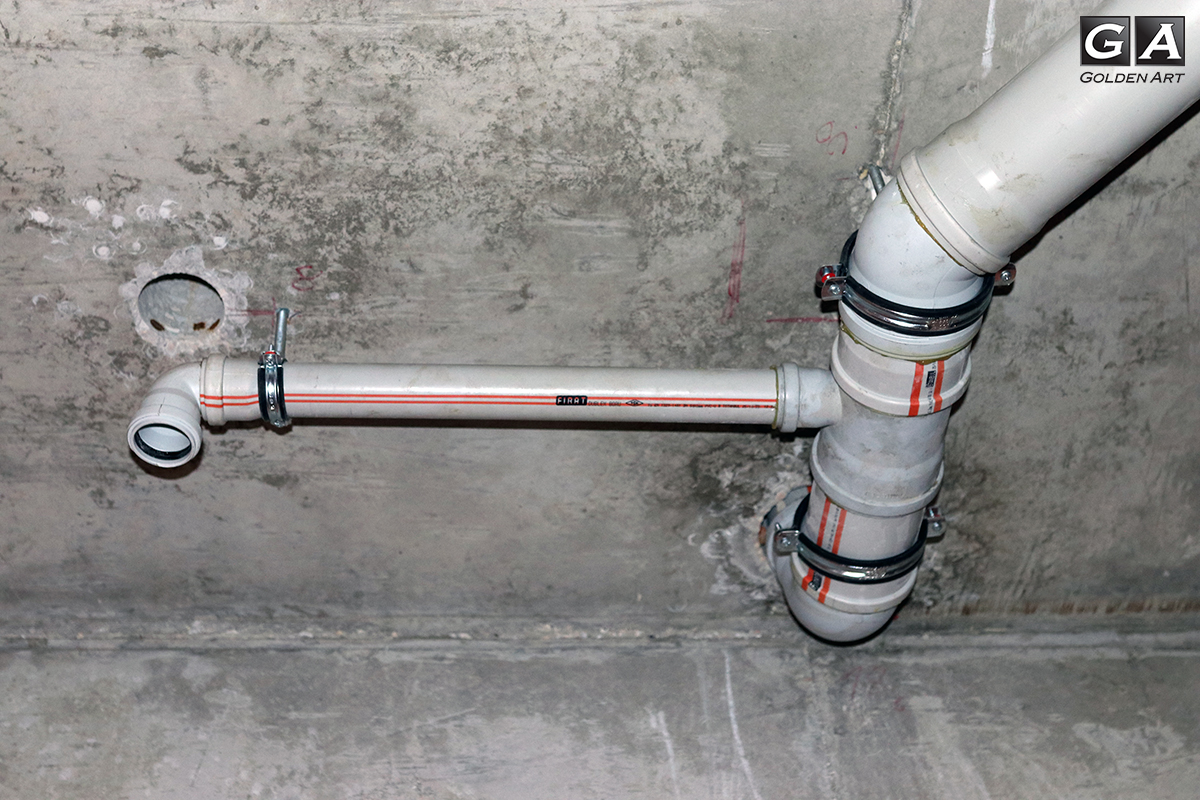

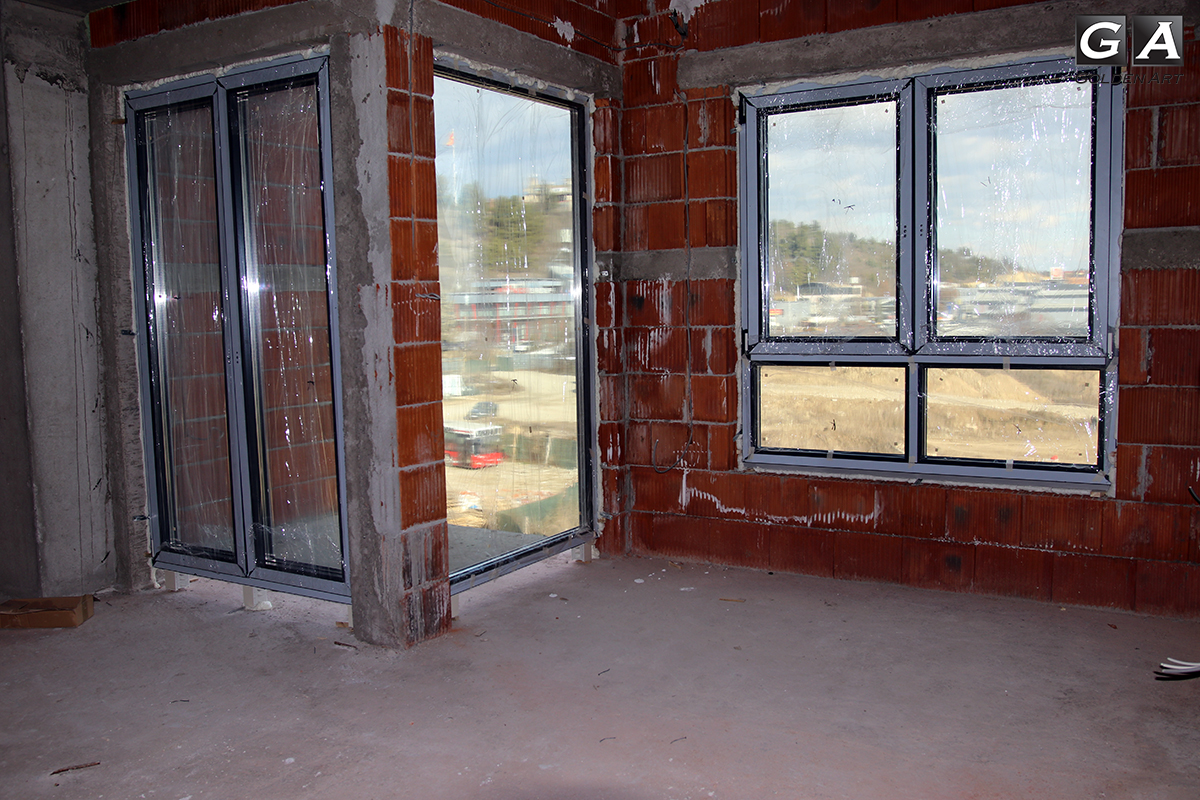

На објектот се работи активно на повеќе позиции. На фасадата се поставуваат плочки, додека пак на 1 кат се отпочна со поставување на плочки во кујни и купатила во станови. На 2 кат се поставуваат гипсани облоги во станови. Направено е испитување на водоводна инсталација за довод на вода. Се отпочна и со поставување на инсталација за греење и ладење во станови.
02.04.2024
20.03.2024
15.02.2024

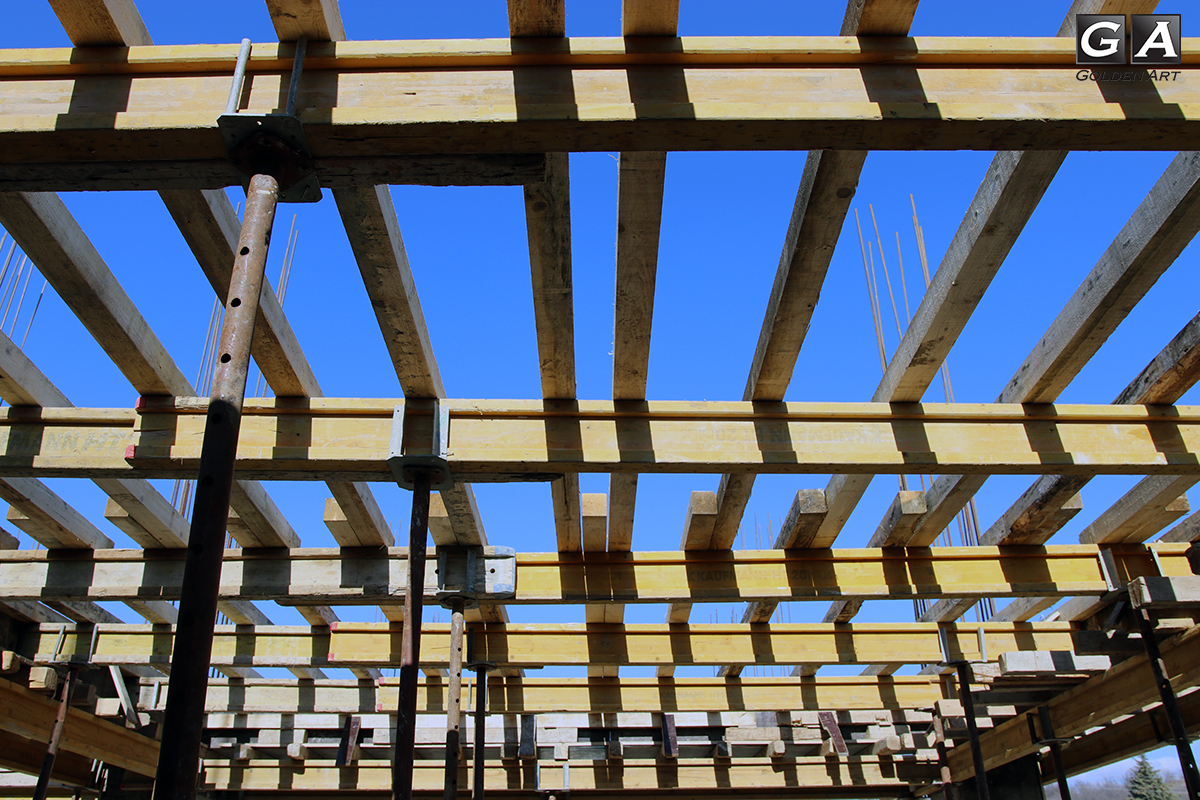

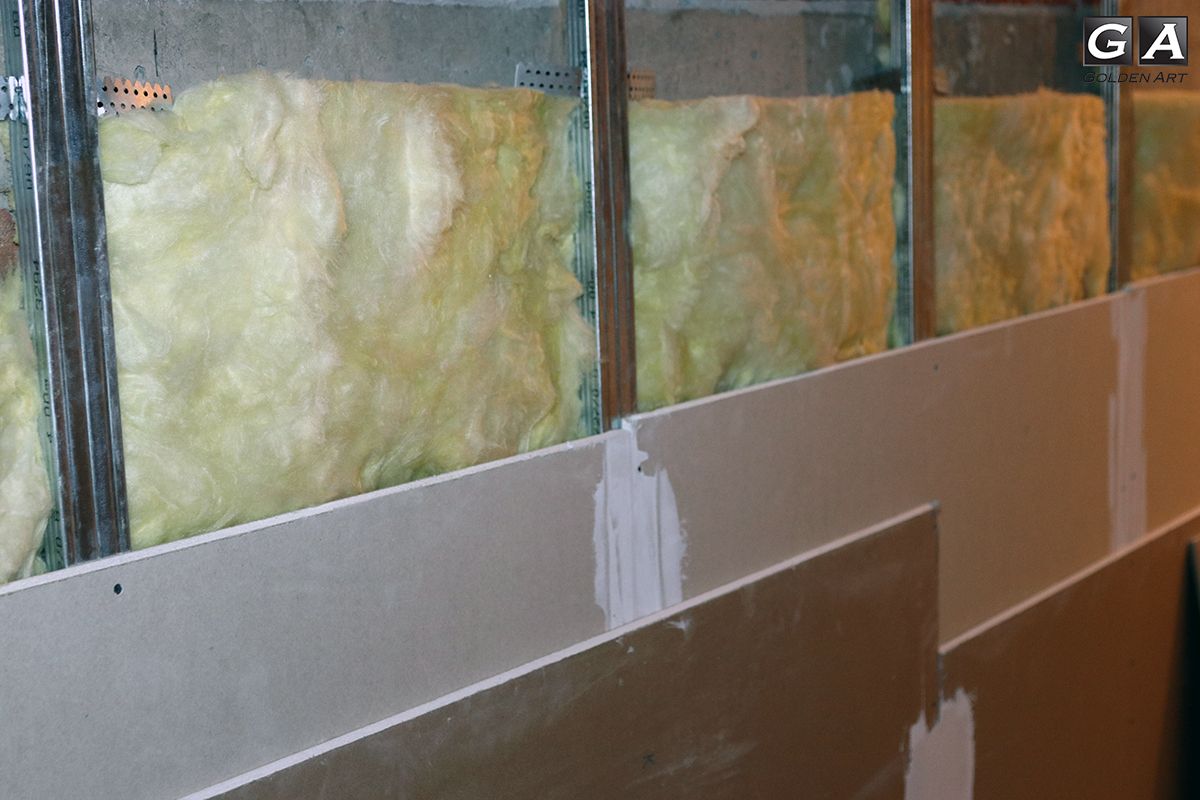

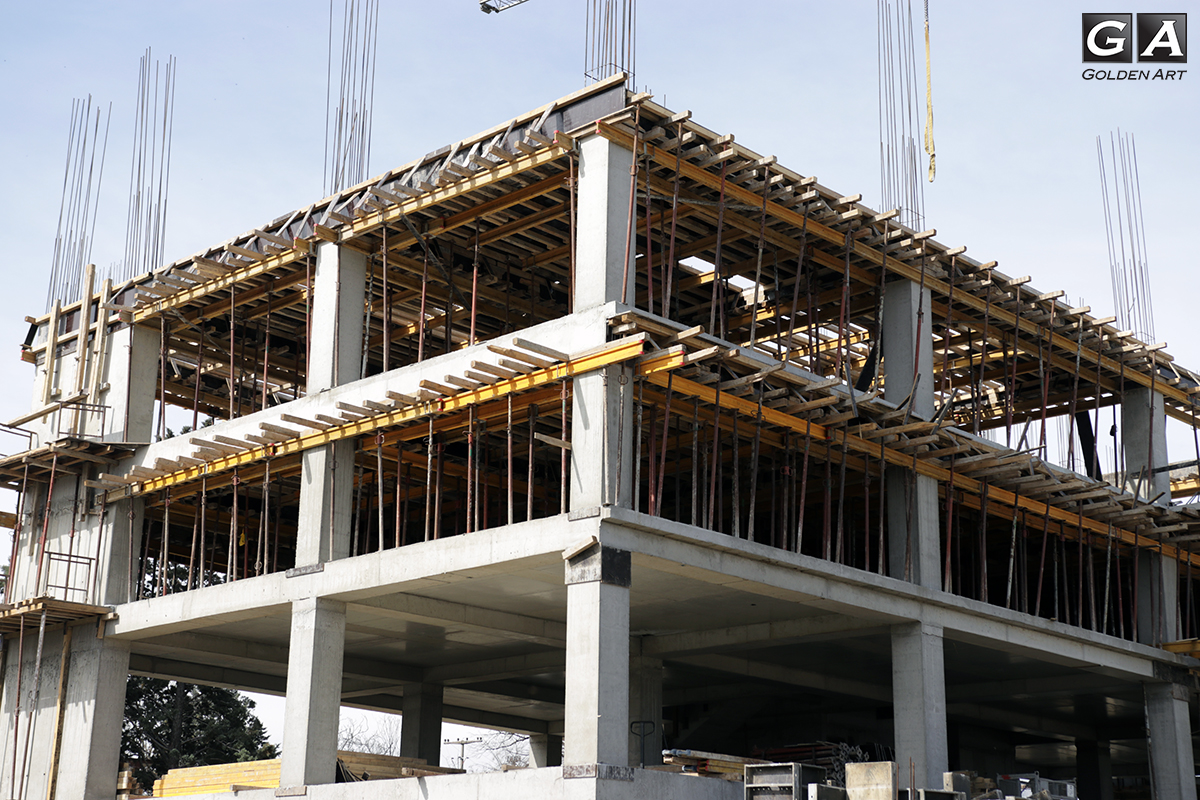

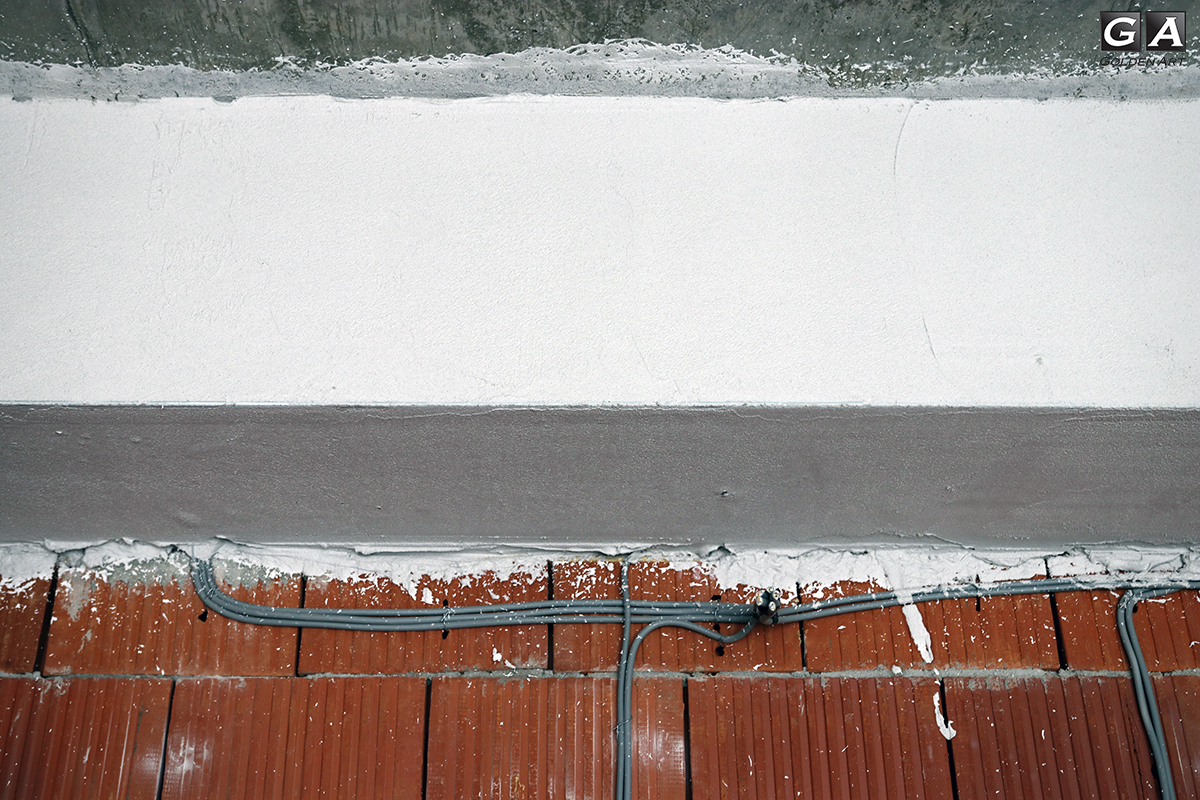

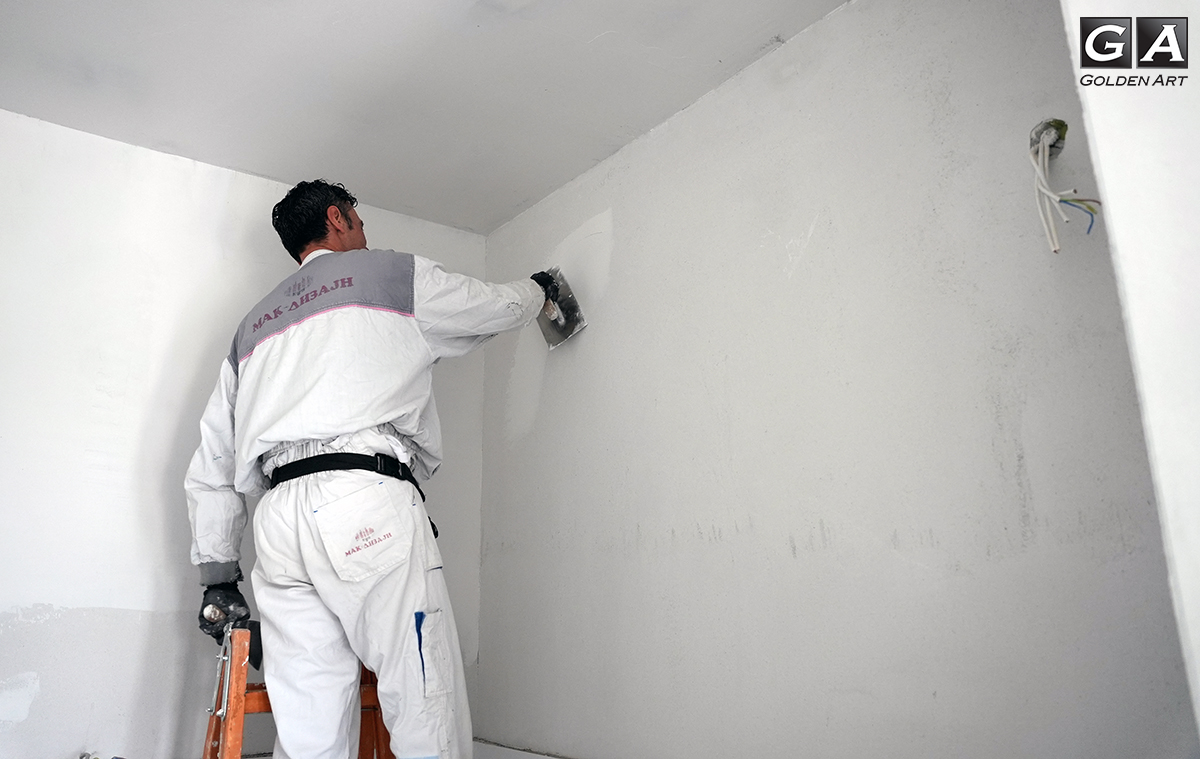

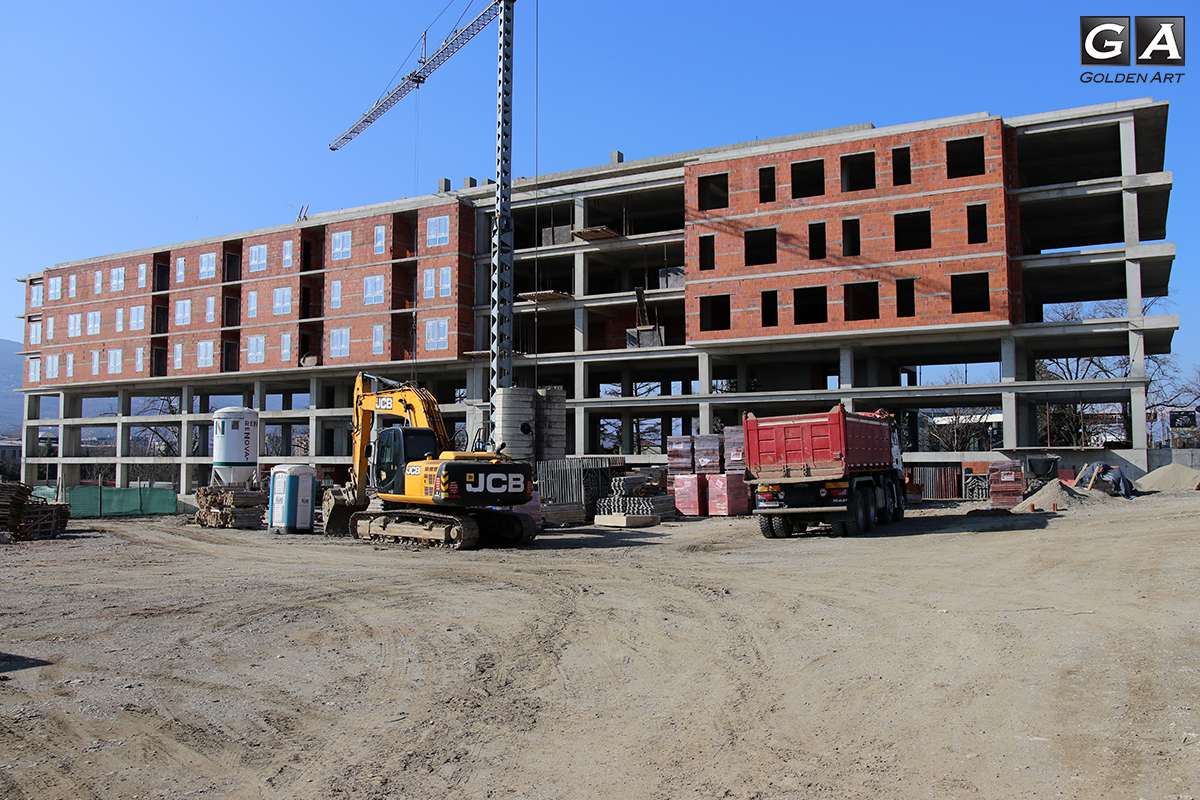

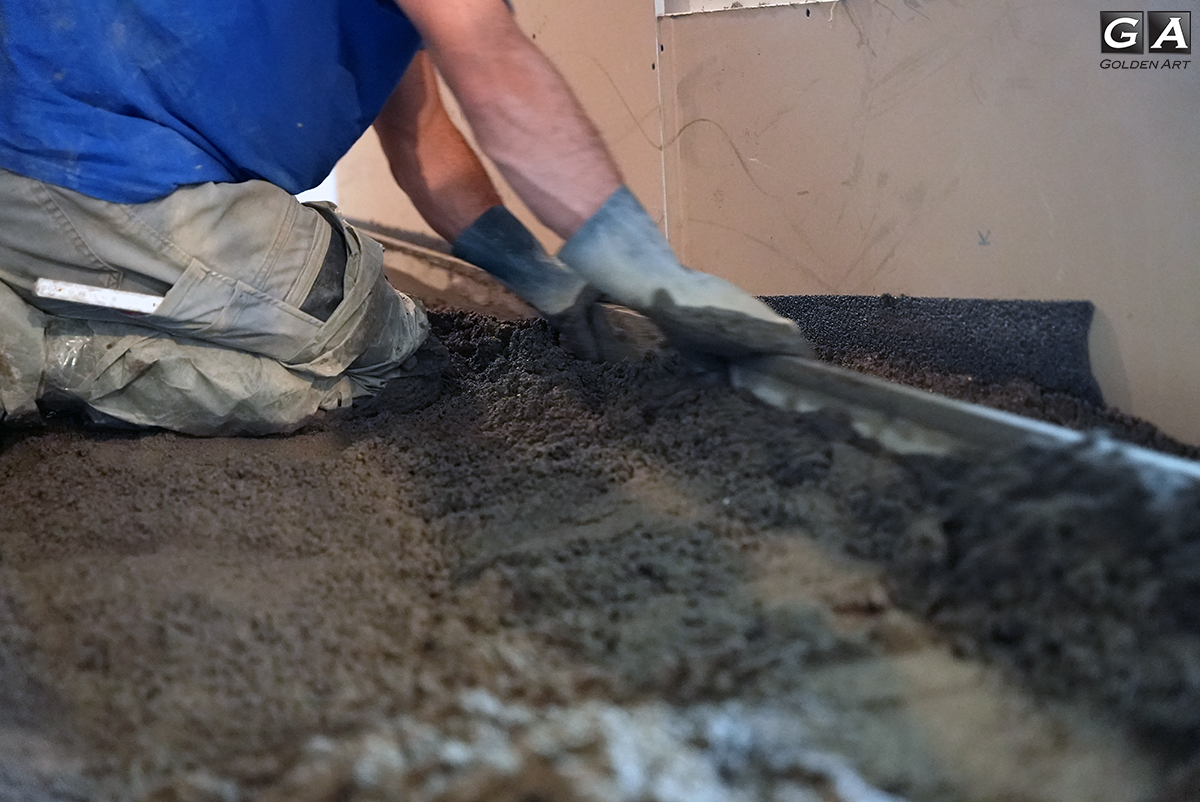

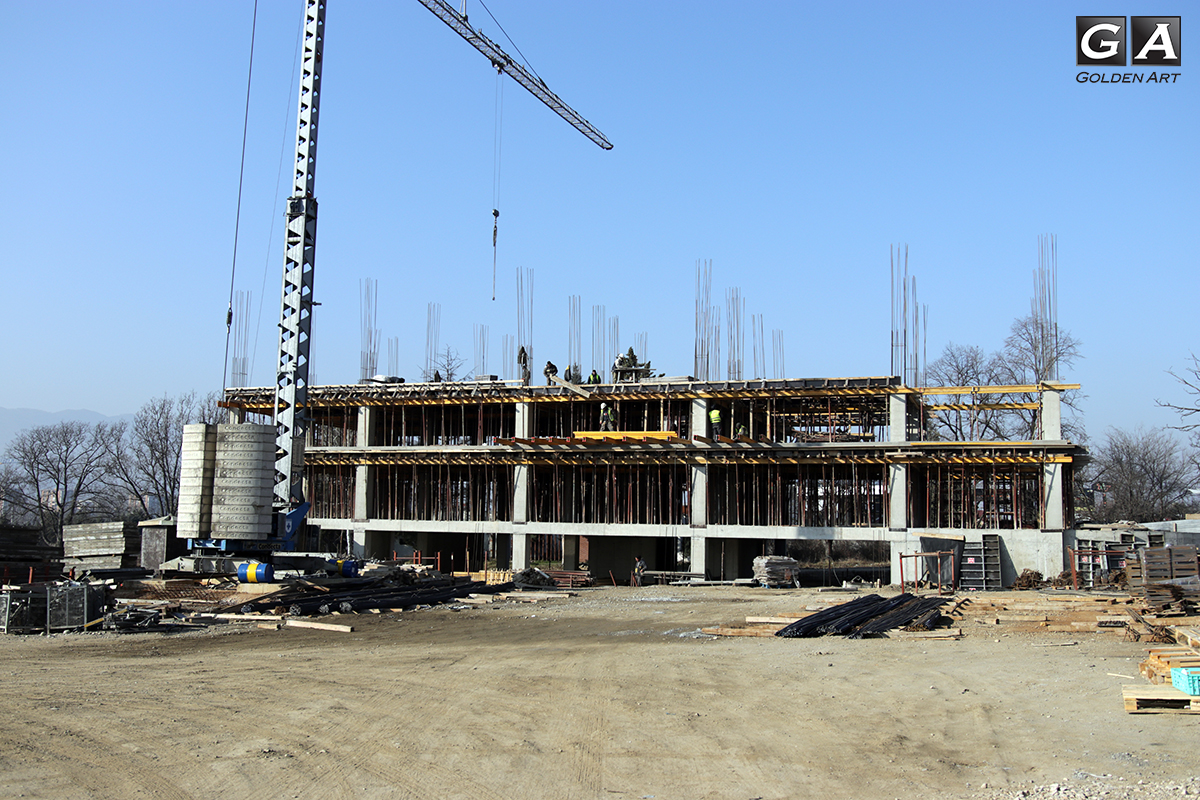

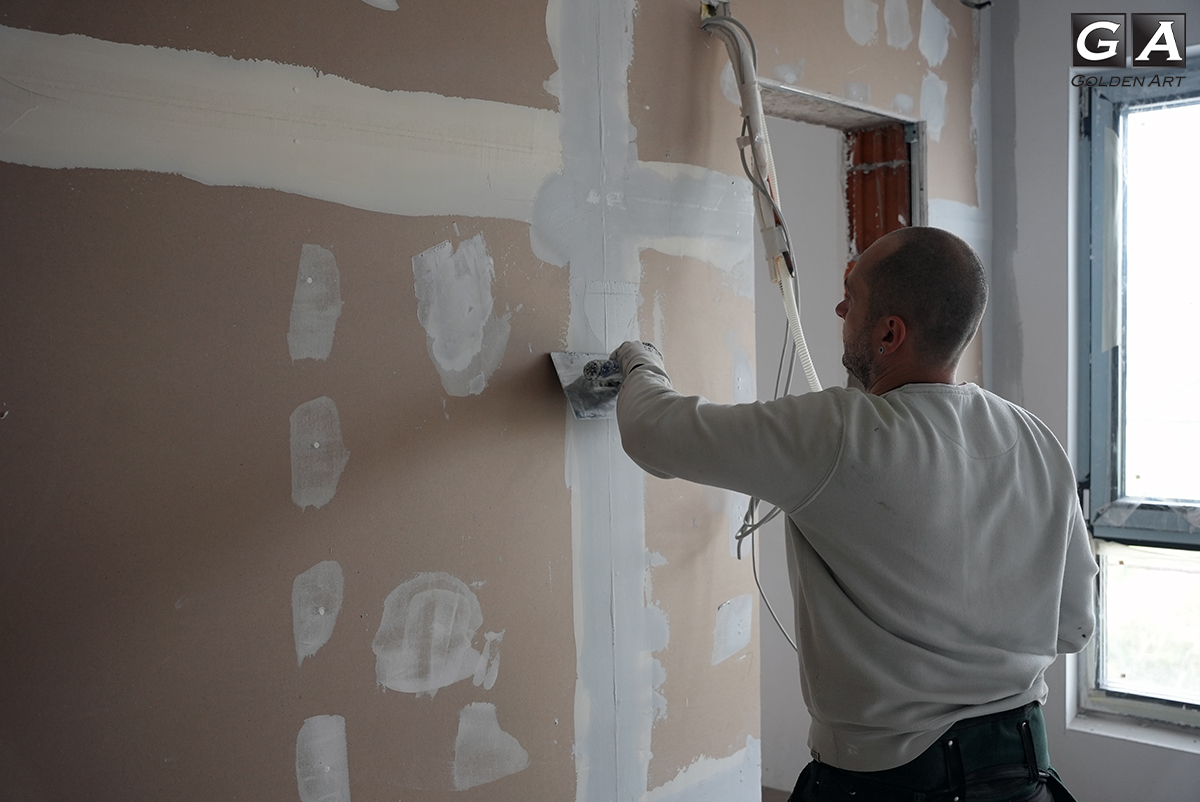

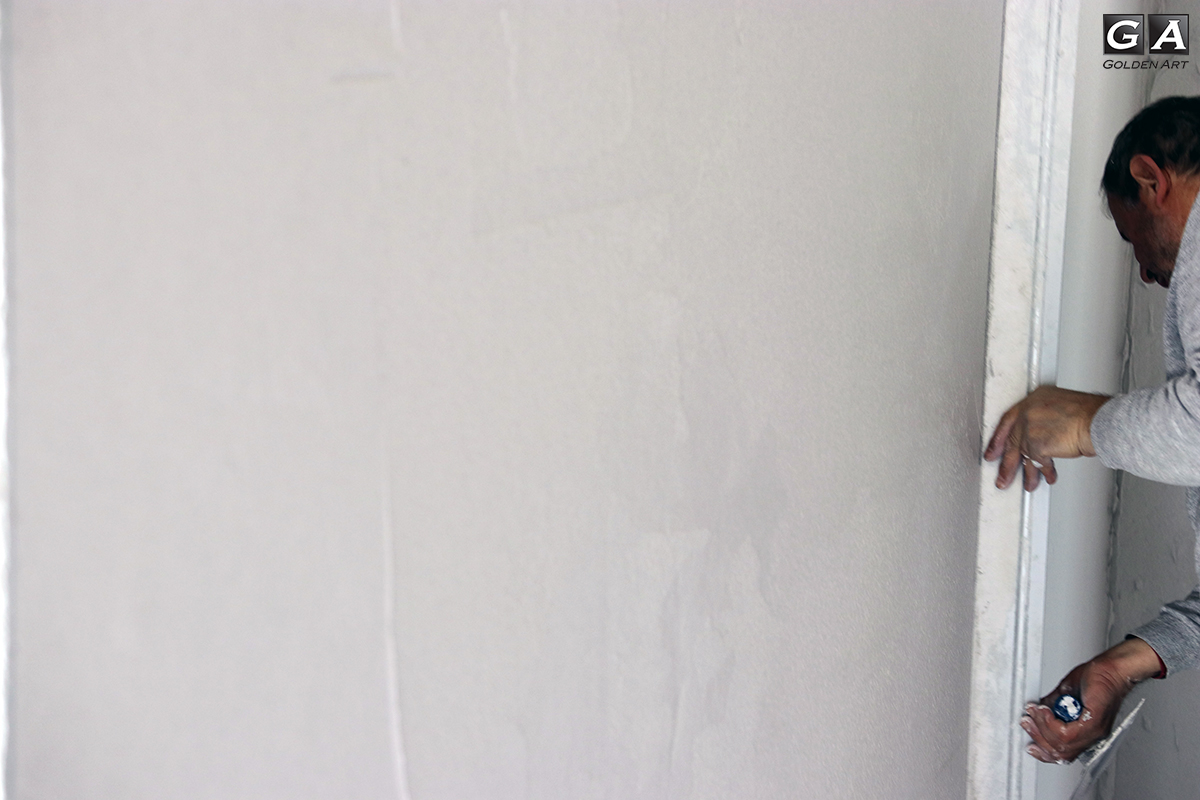

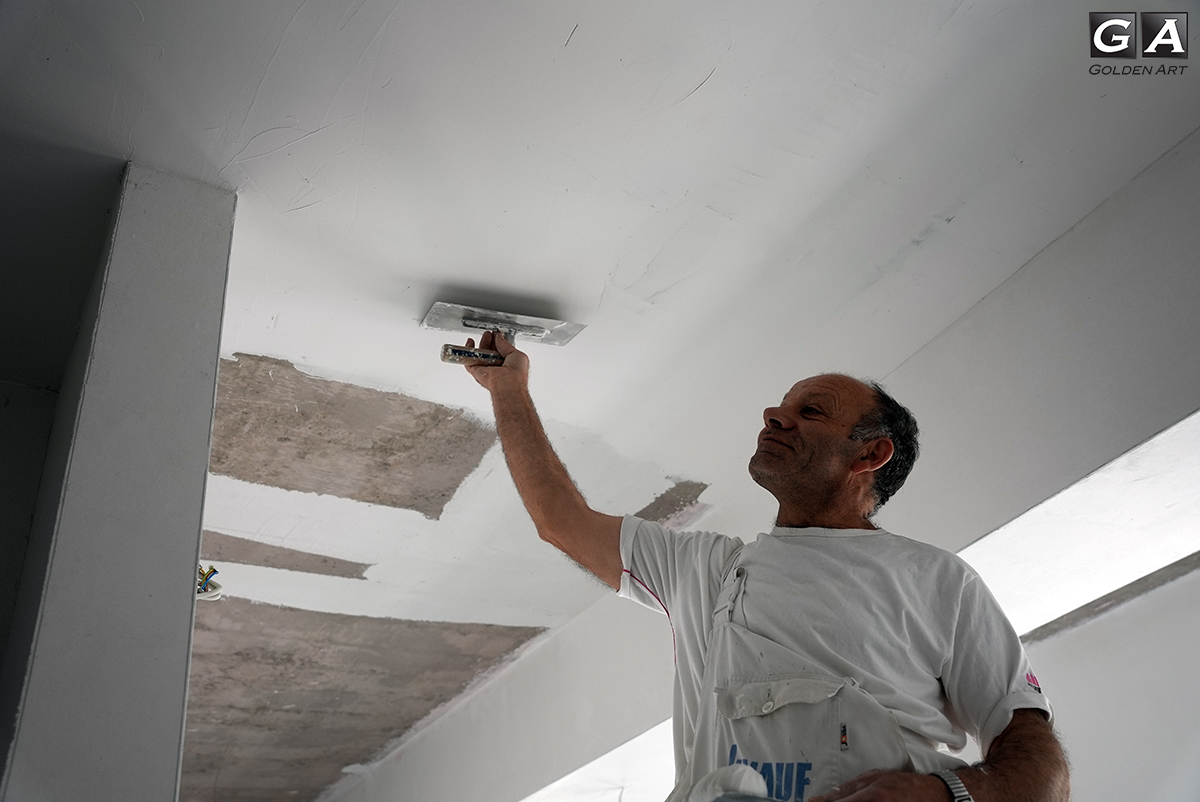

Нанесување на гипсан малтер МП75 на 1 кат. Комплетирано нанесување цементен малтер во кујни и купатила. Комплетирано поставување на прозори.
02.02.2024

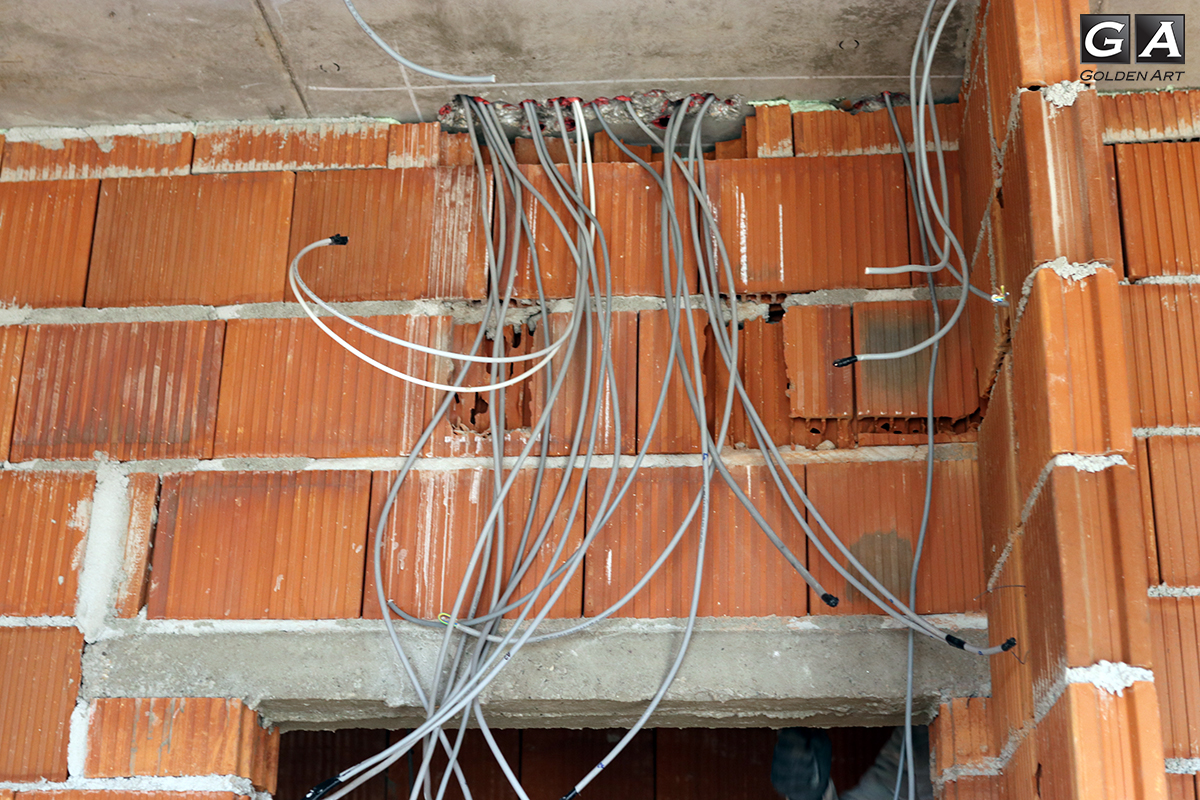

Спроведување на електрична инсталација на 3 кат. Нанесување на цементен малтер во кујни и купатила на 2 кат. Поставување на прозори на 3 кат.
12.11.2023

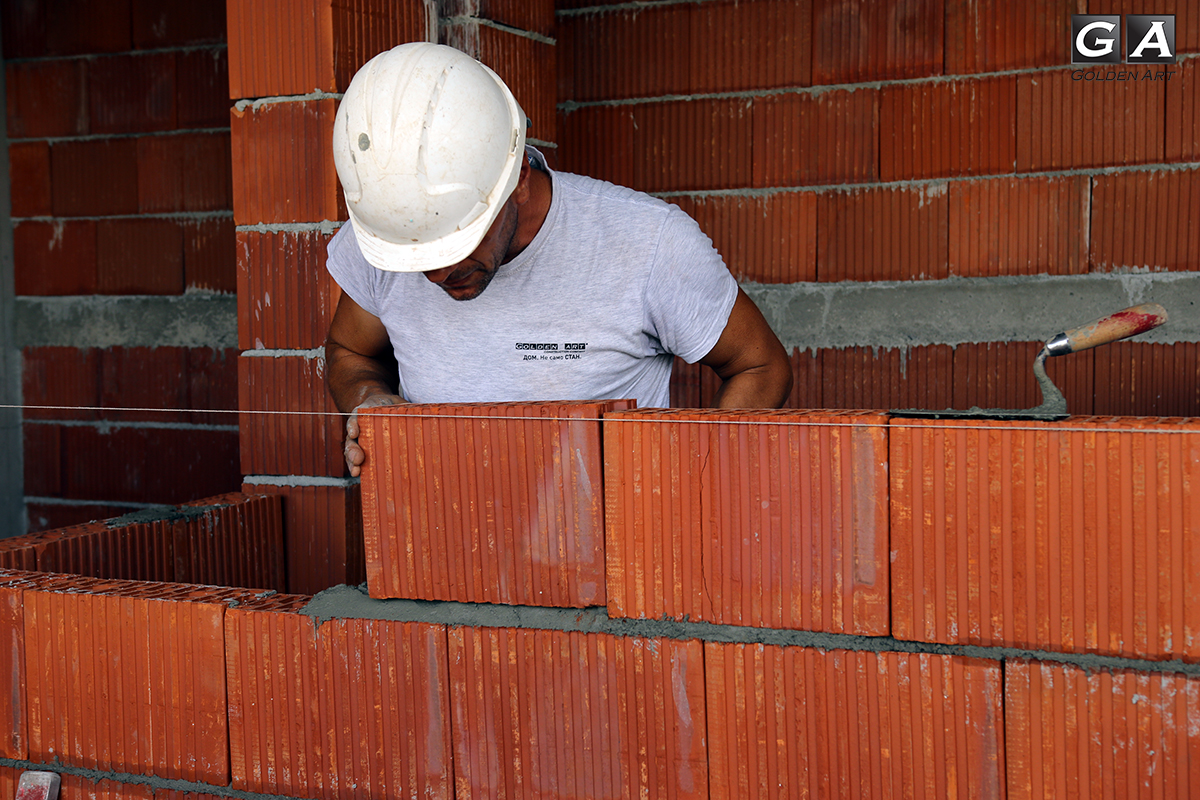

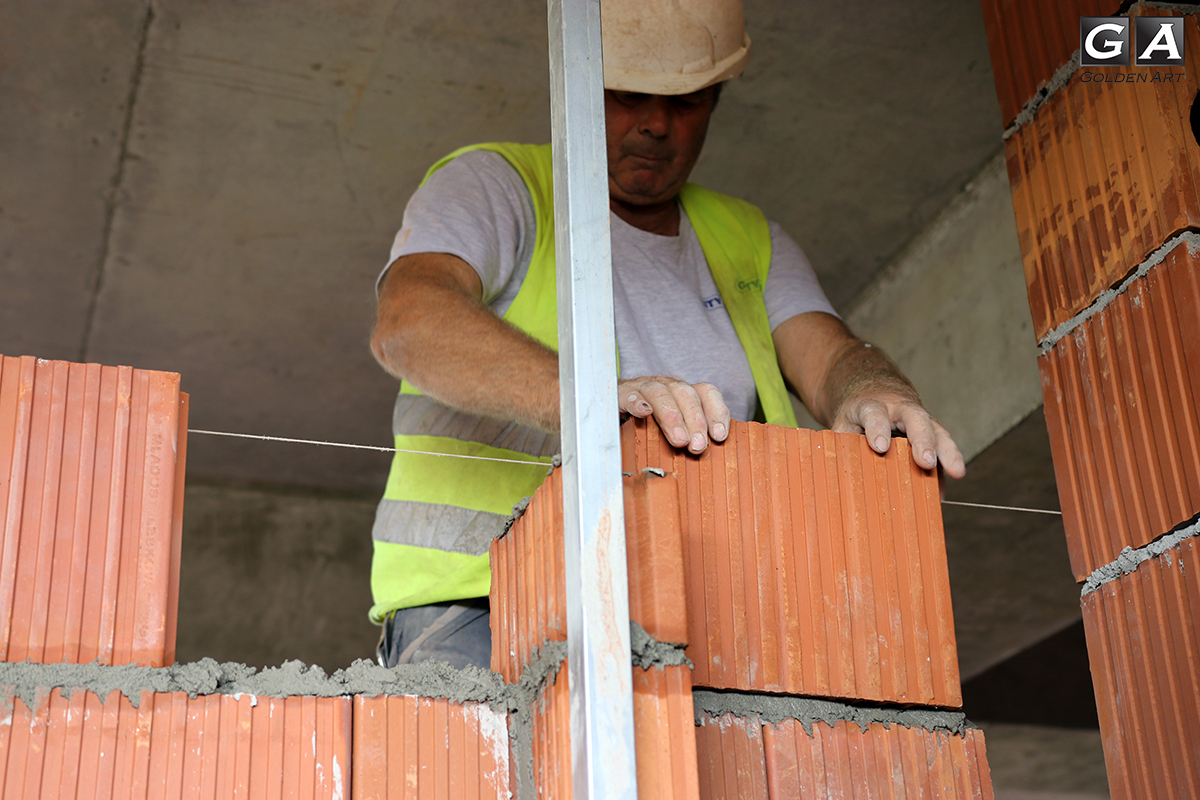

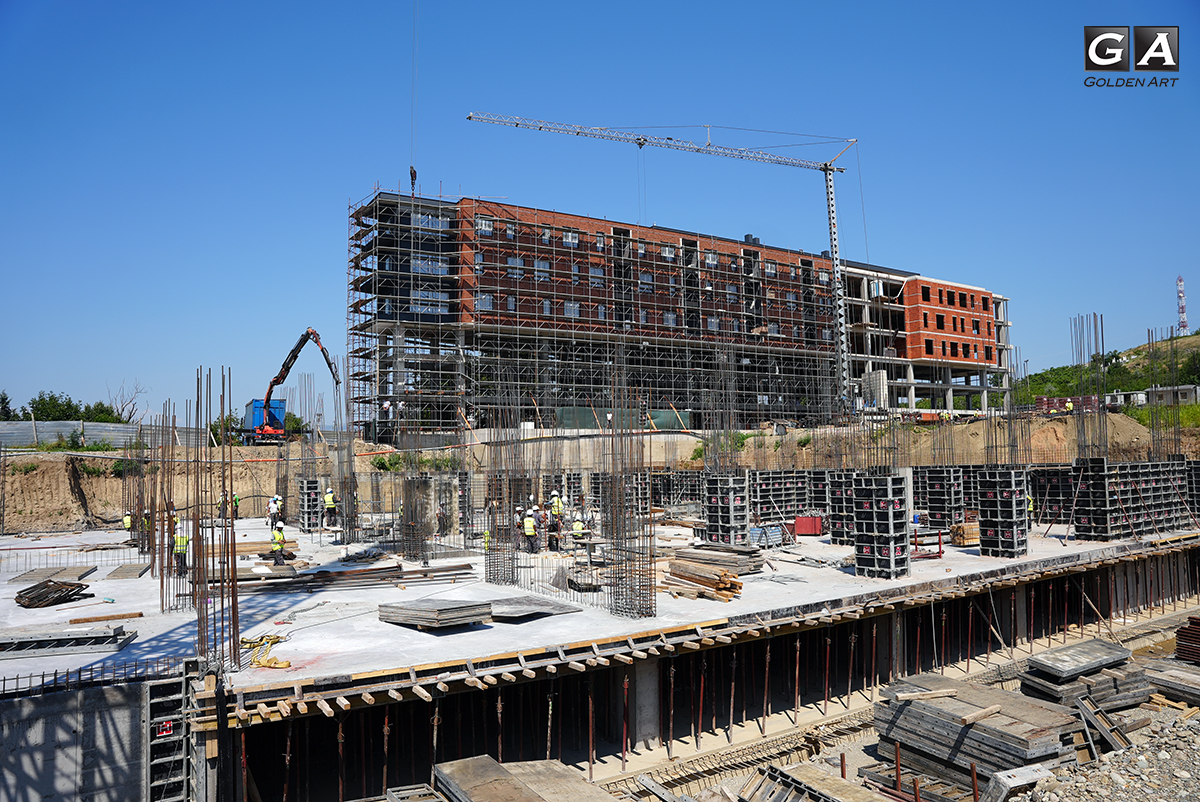

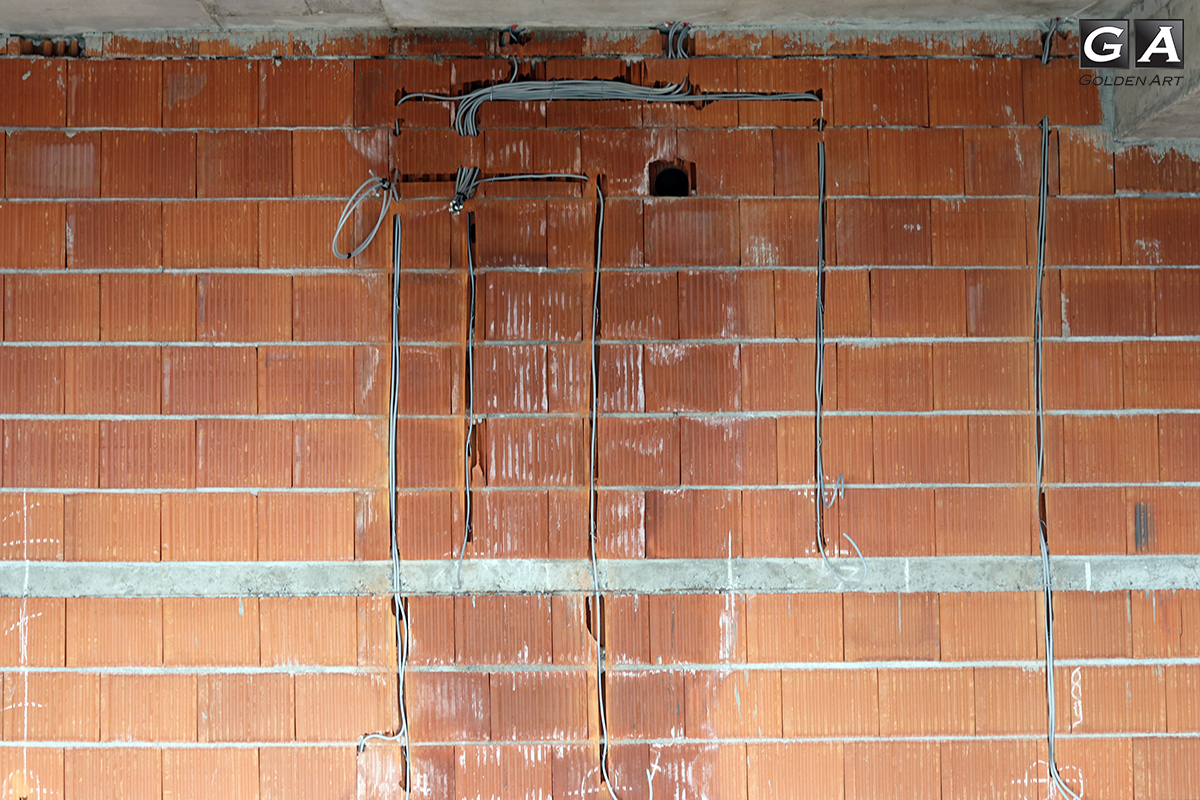

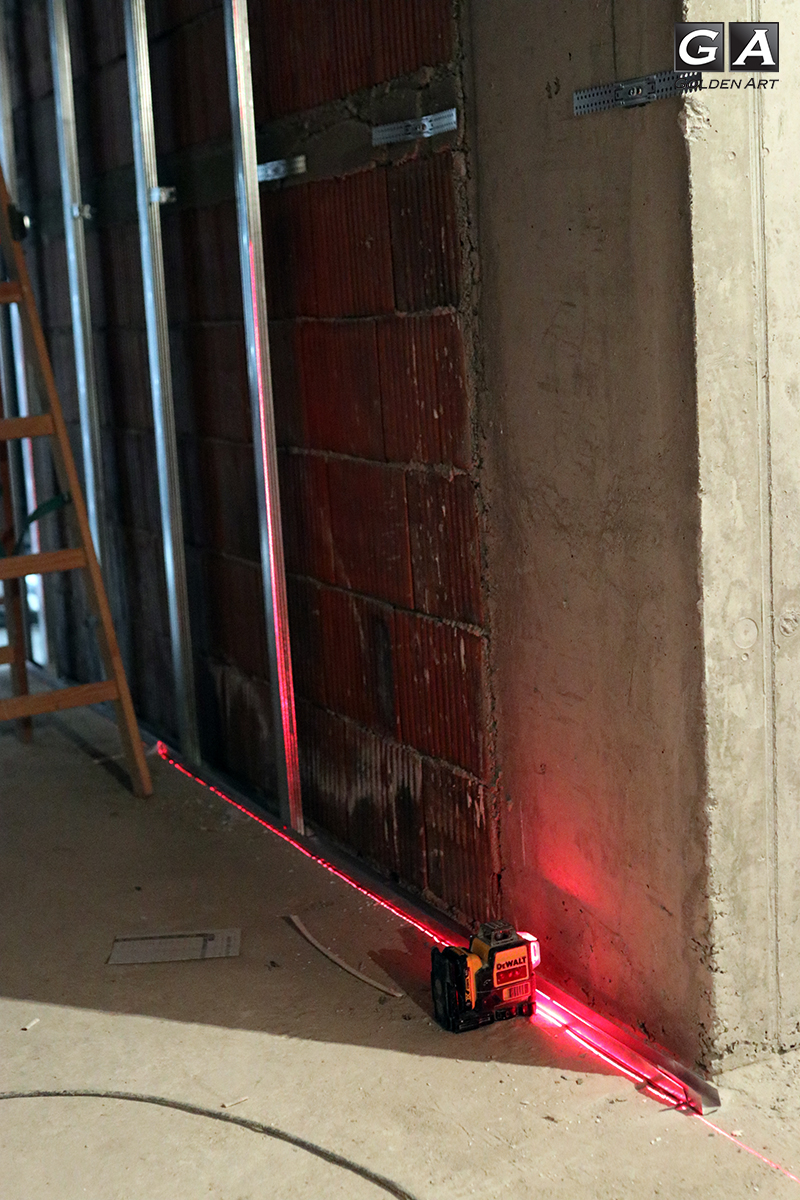

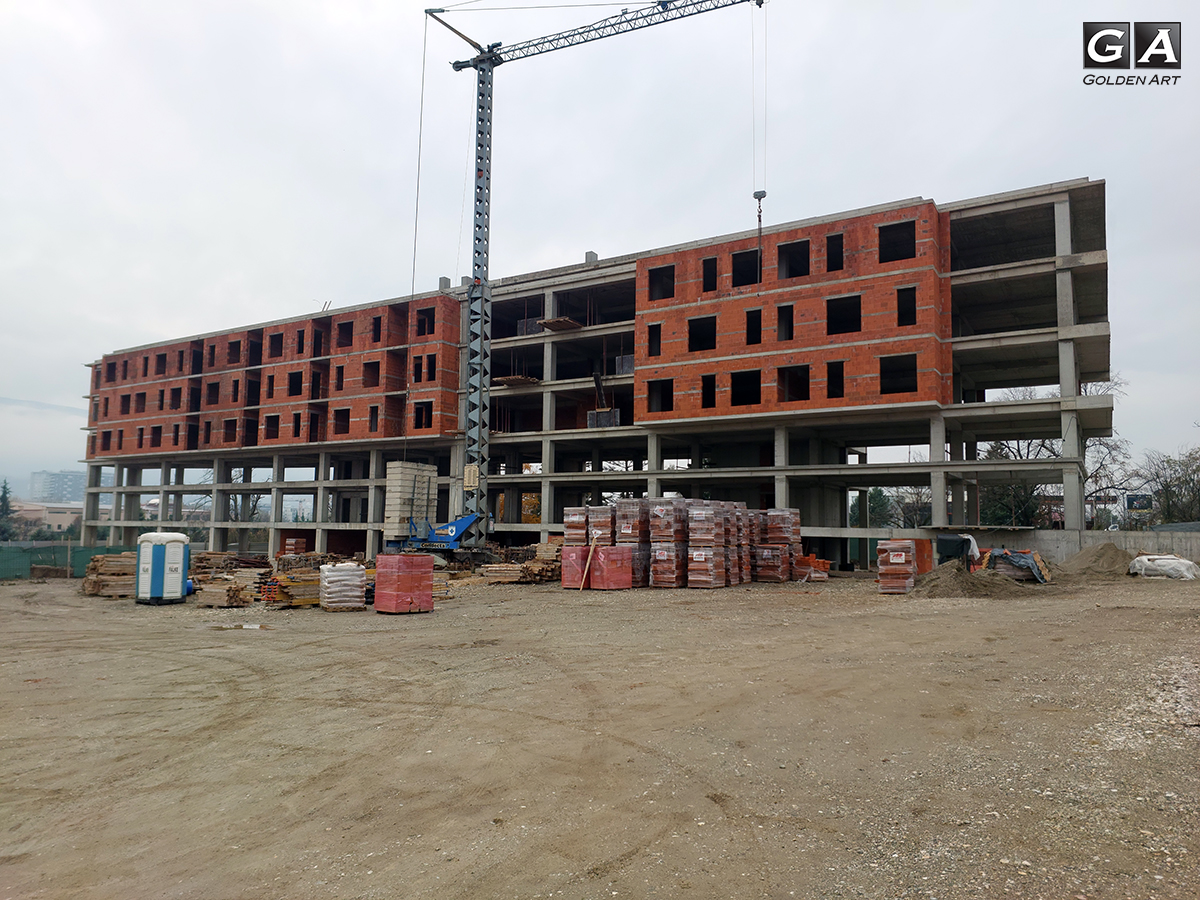

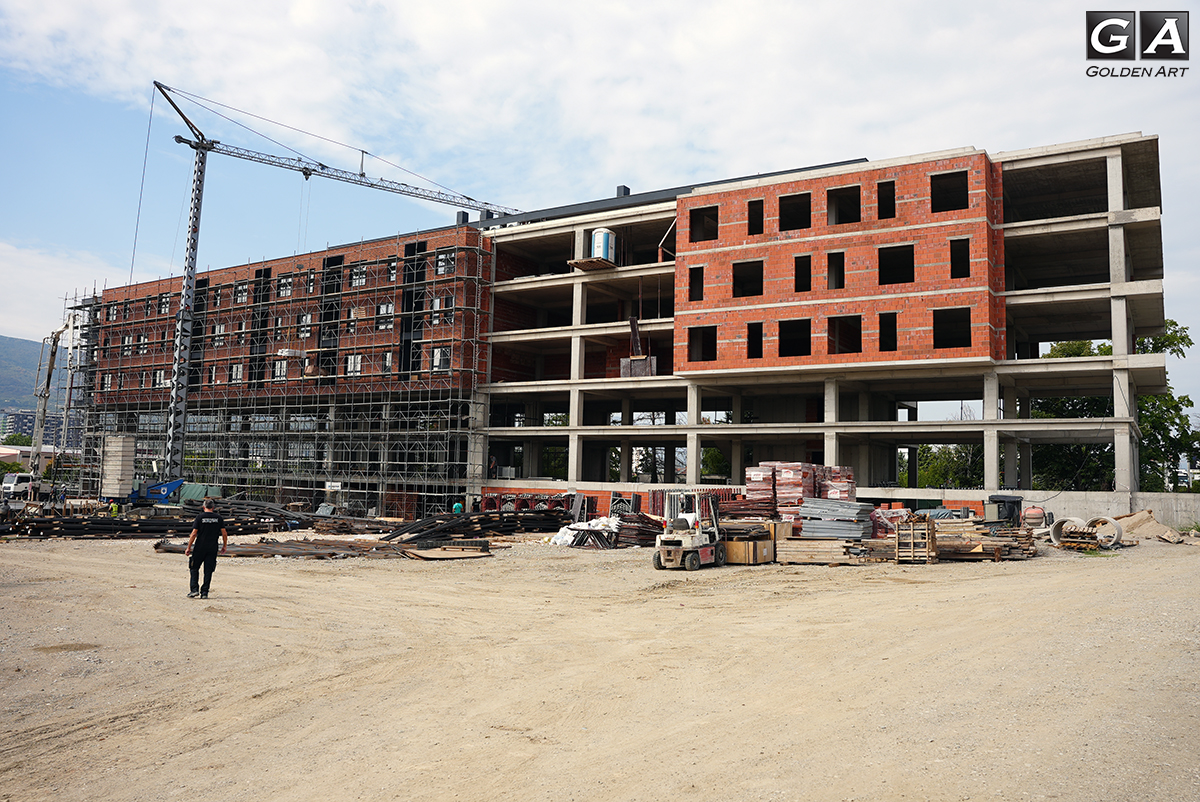

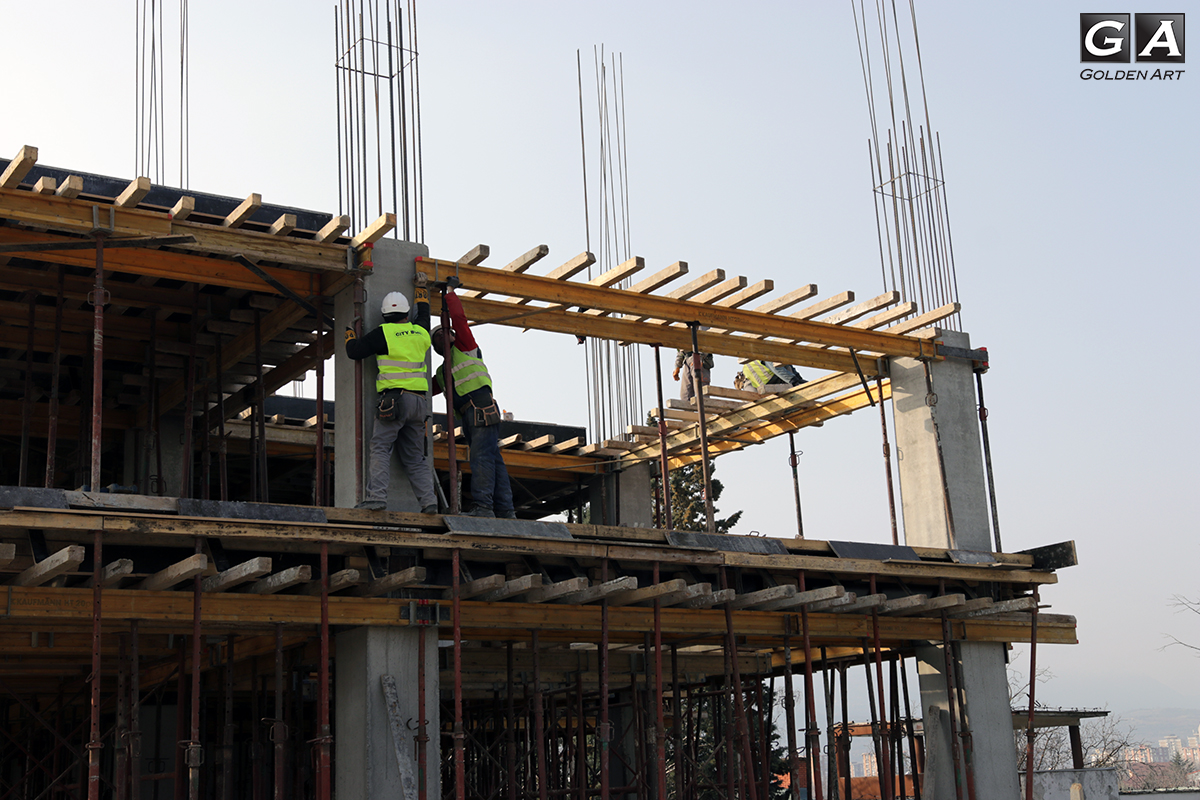

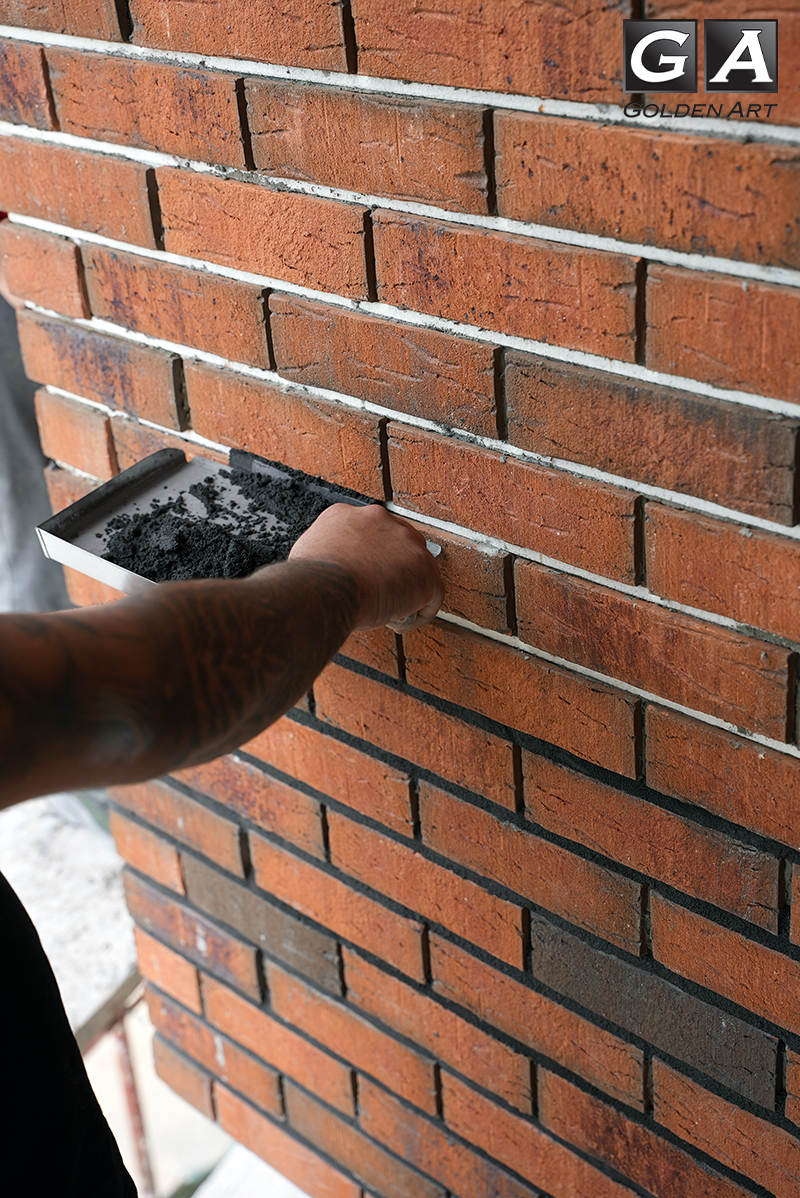

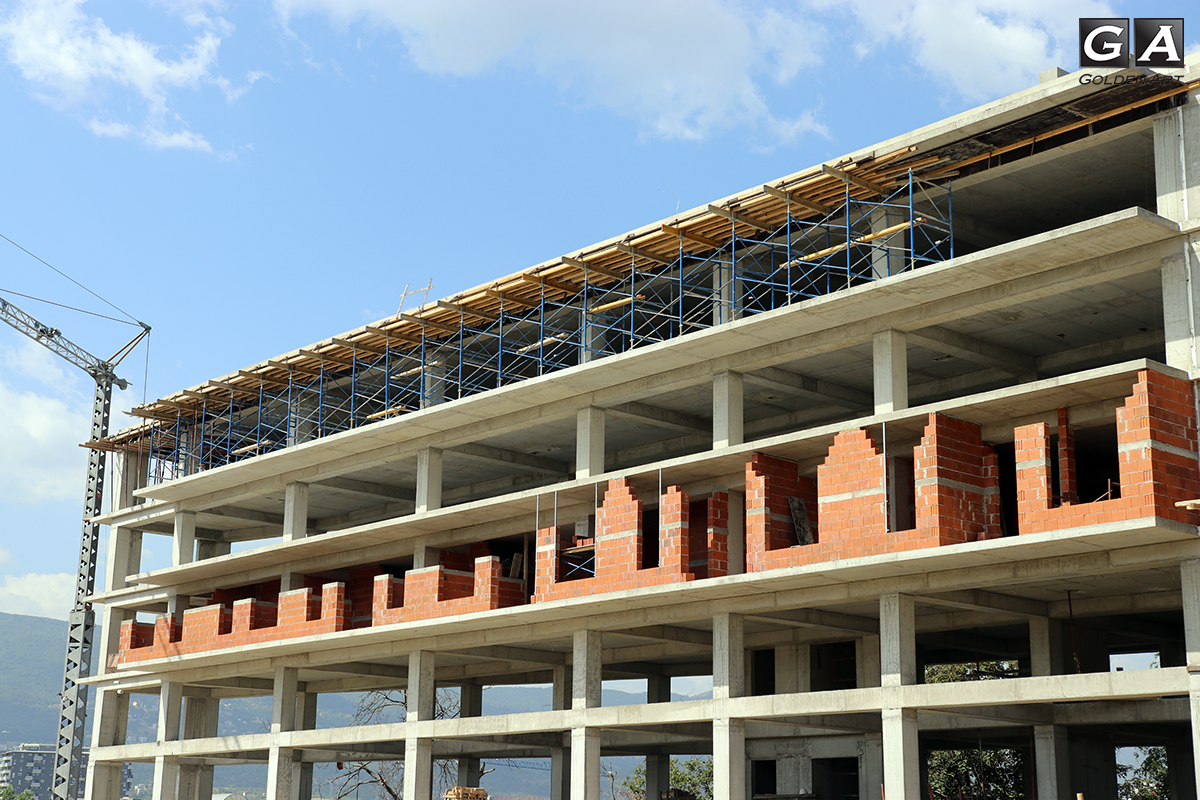

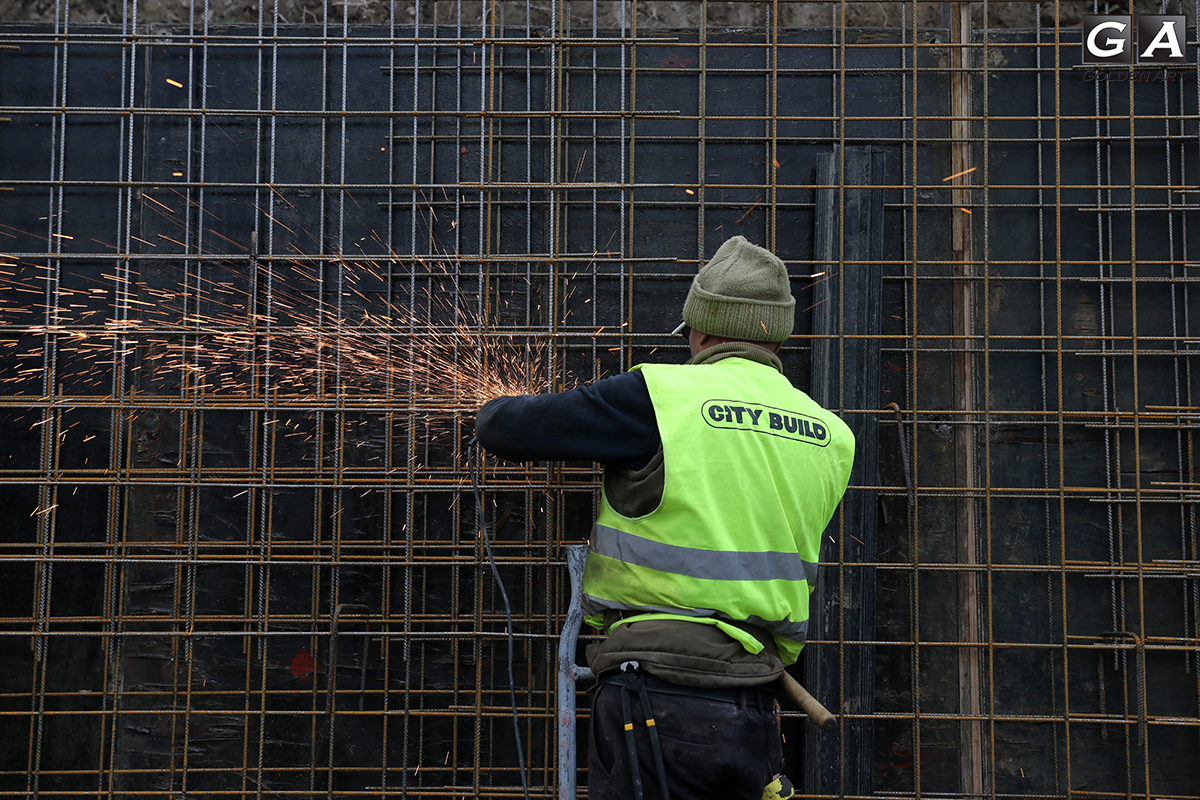

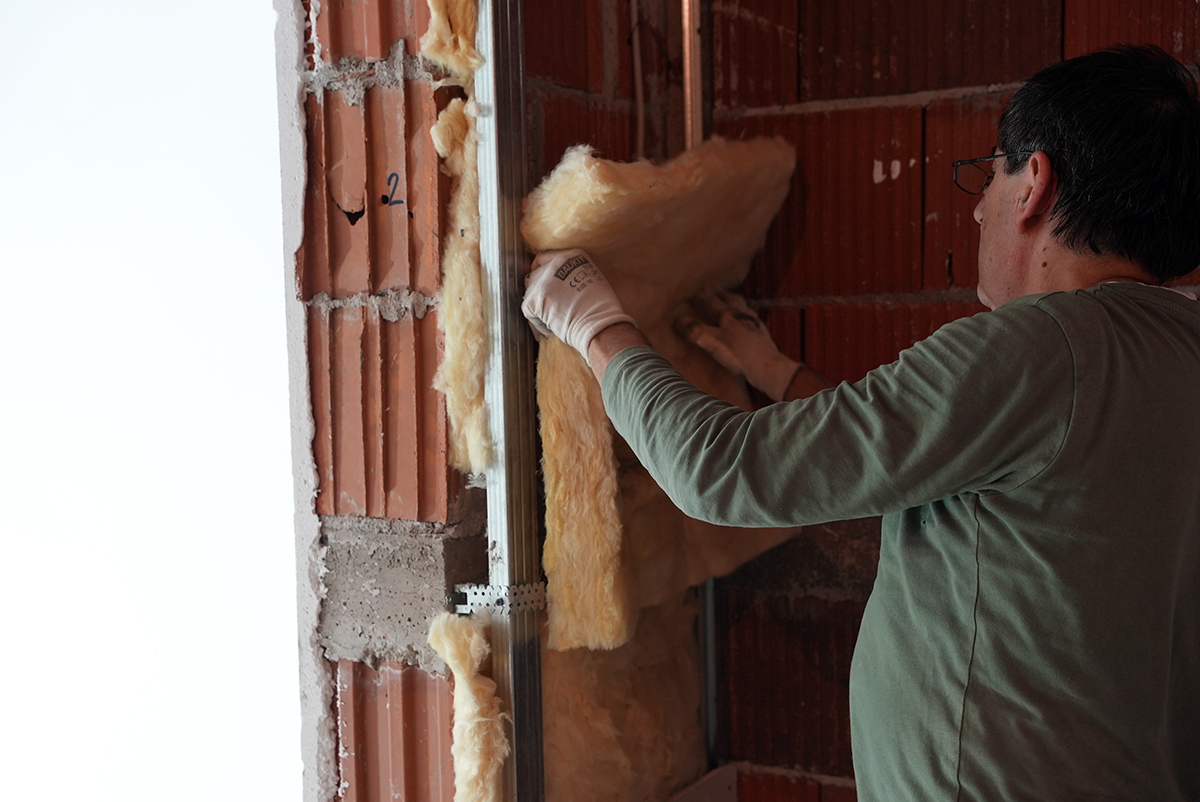

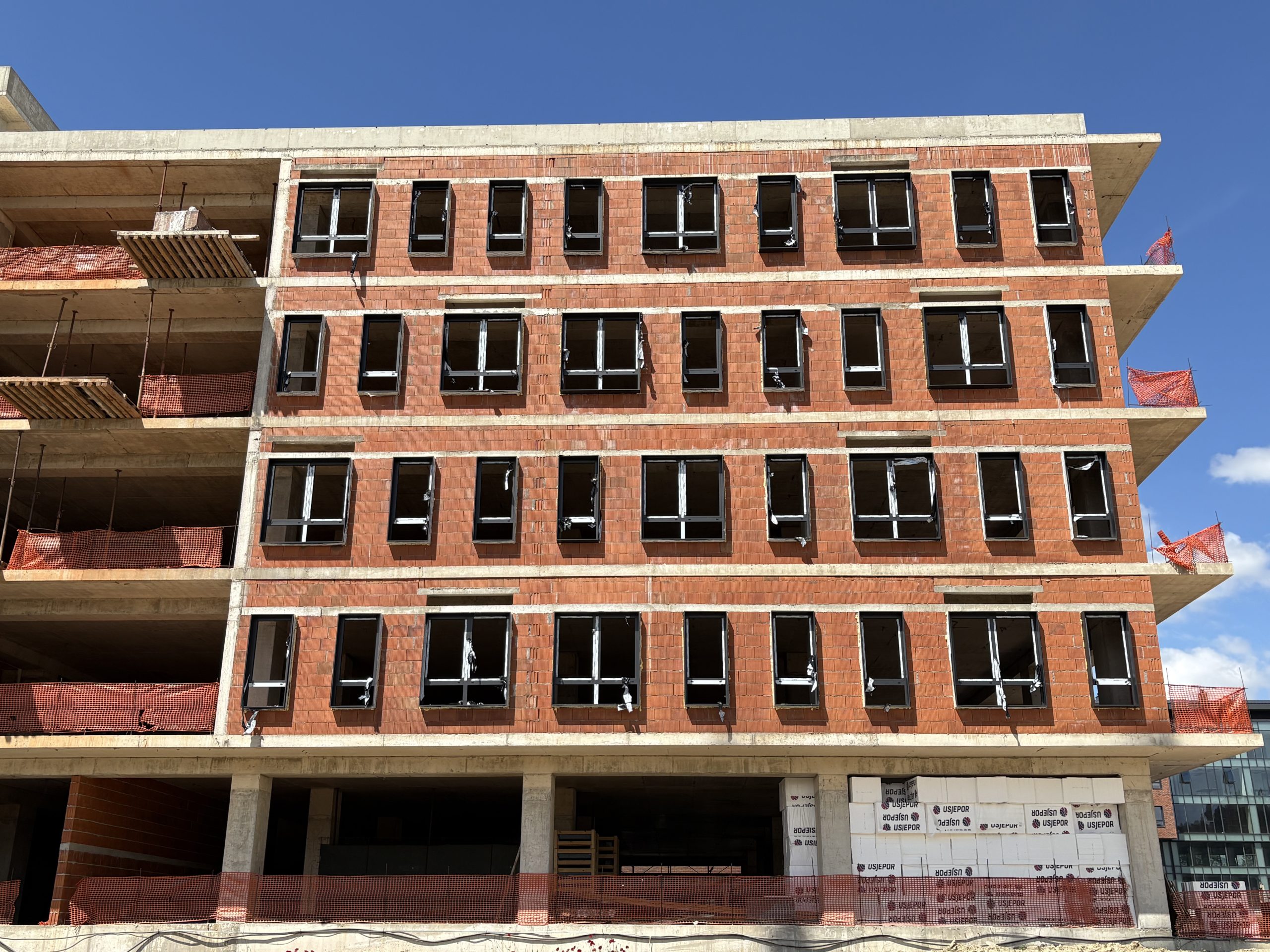

Ѕидање на фасадни ѕидови на 1, 2 и 3 кат. Монтажа на одвод за вода на 1, 2 и 3 кат. Спроведување на електрична инсталација на 1 и 2 кат.
31.08.2023
26.07.2023

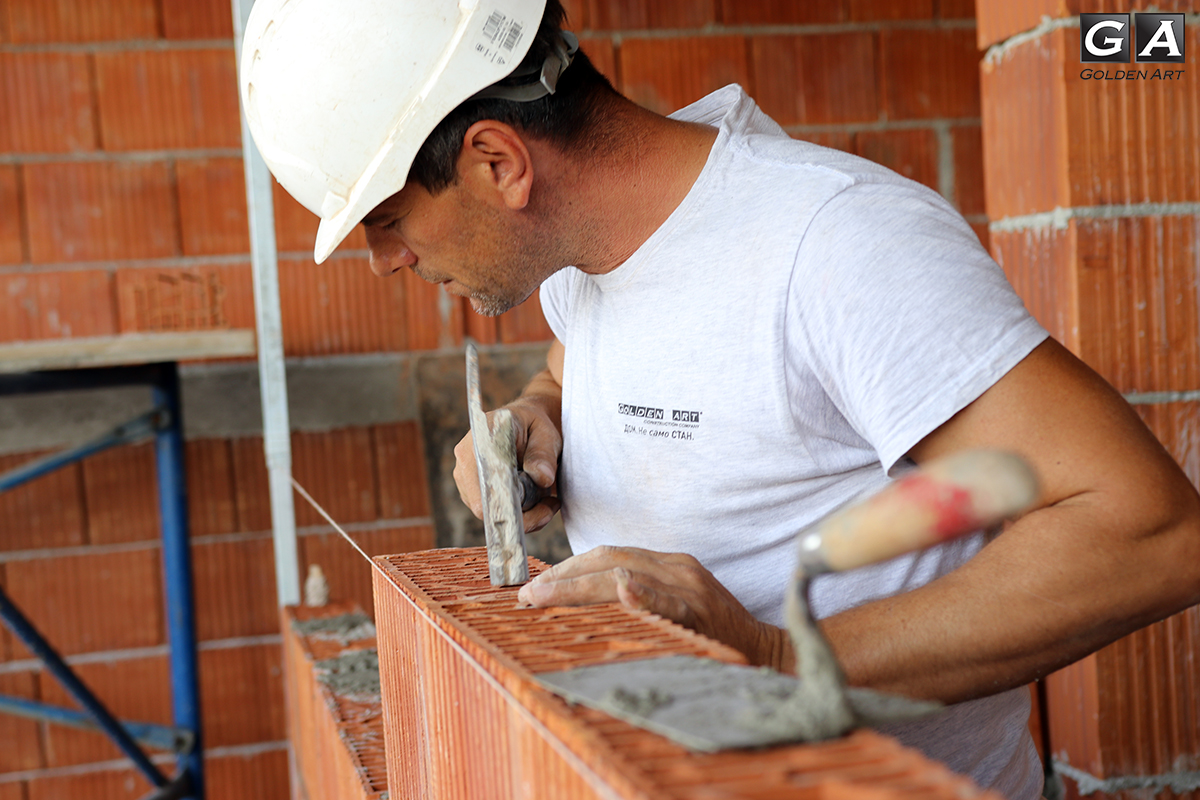

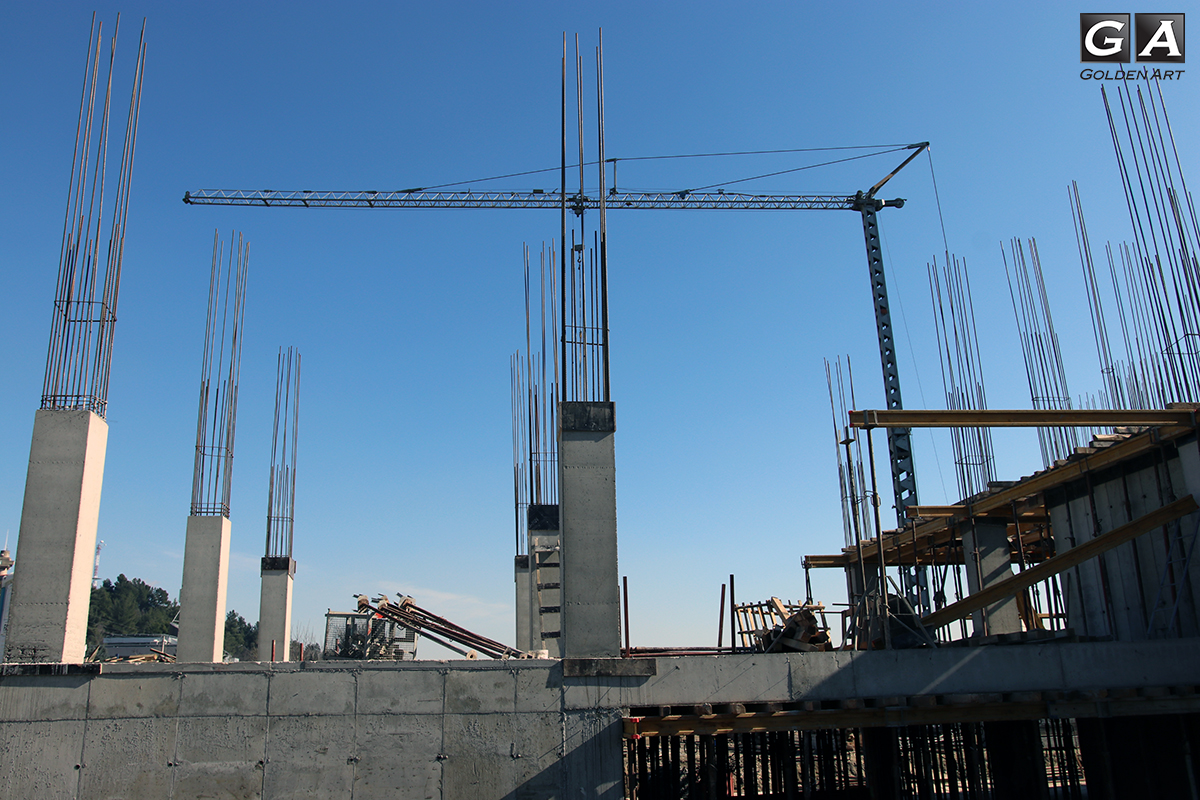

На објектот се работи на ѕидање на фасадни и преградни ѕидови.
28.06.2023

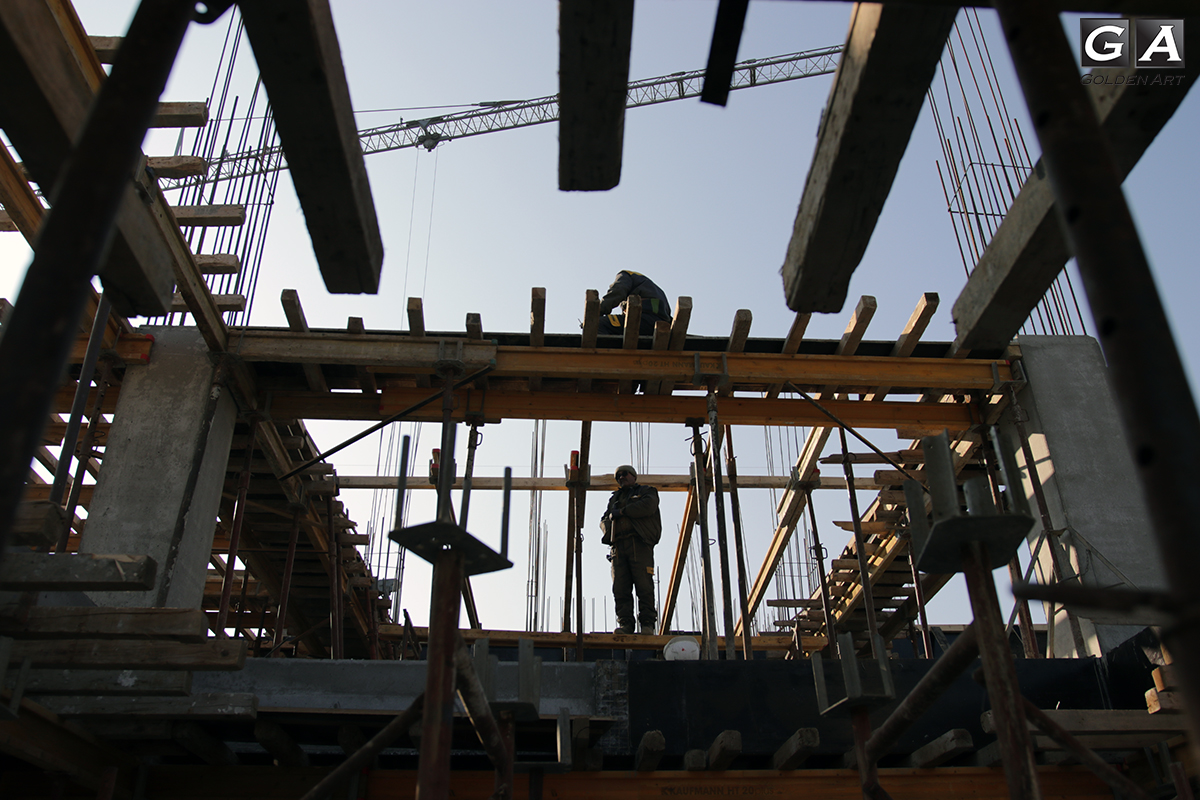

На објектот се работи на две позиции, се прави изработка на кров на ламела 2, додека на ламела 1 се прават парапети на платформа 600.
13.06.2023
26.05.2023
09.05.2023
12.04.2023
09.03.2023

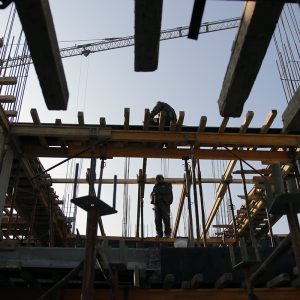

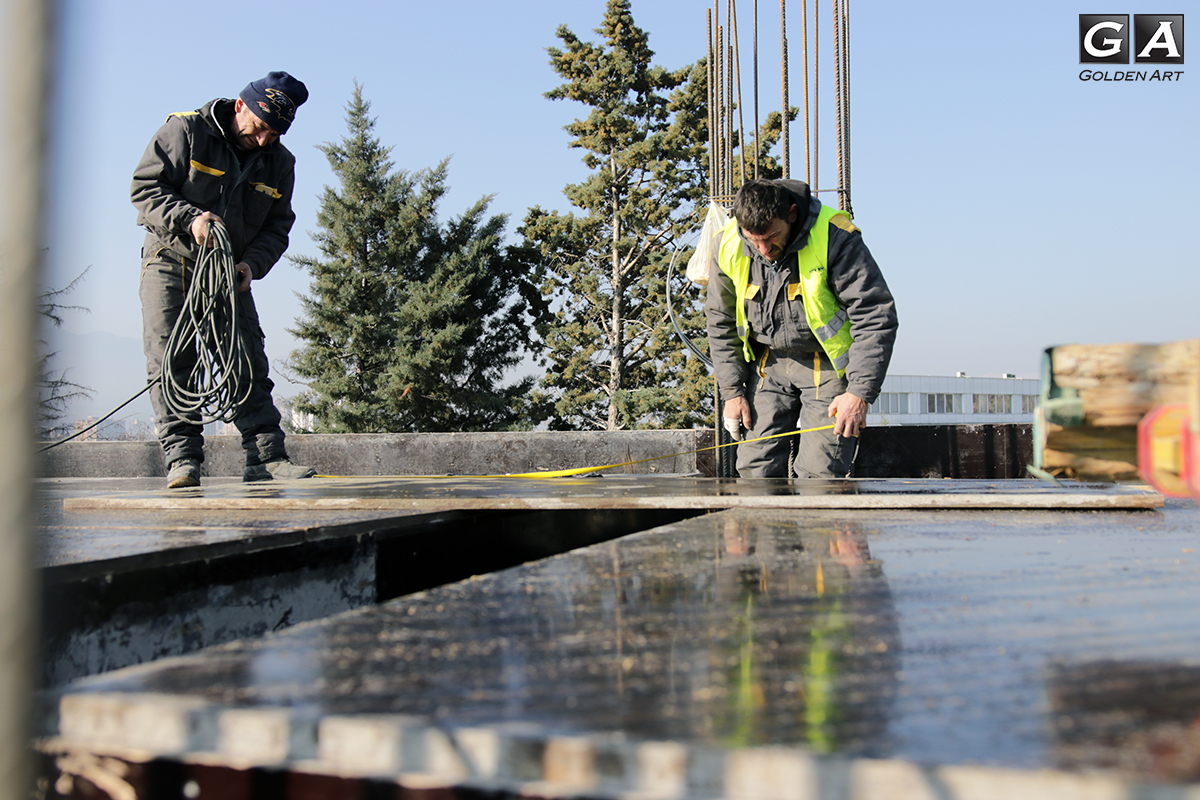

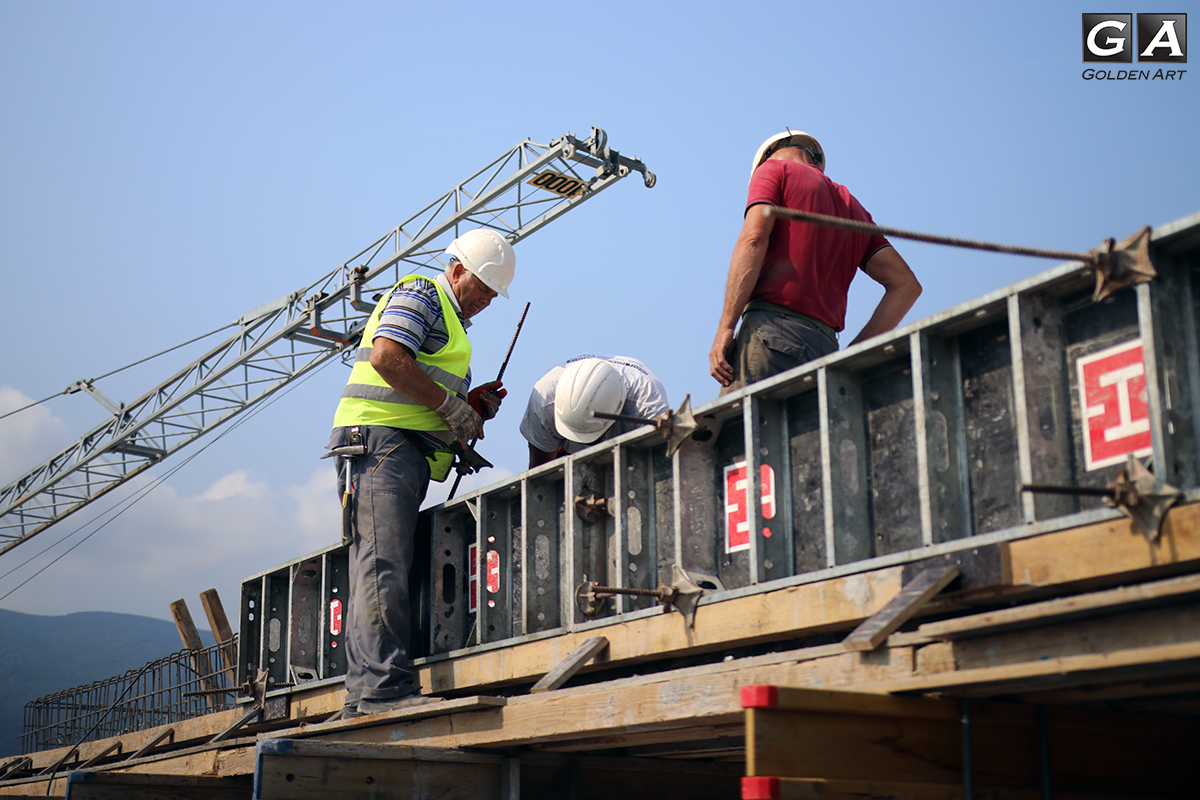

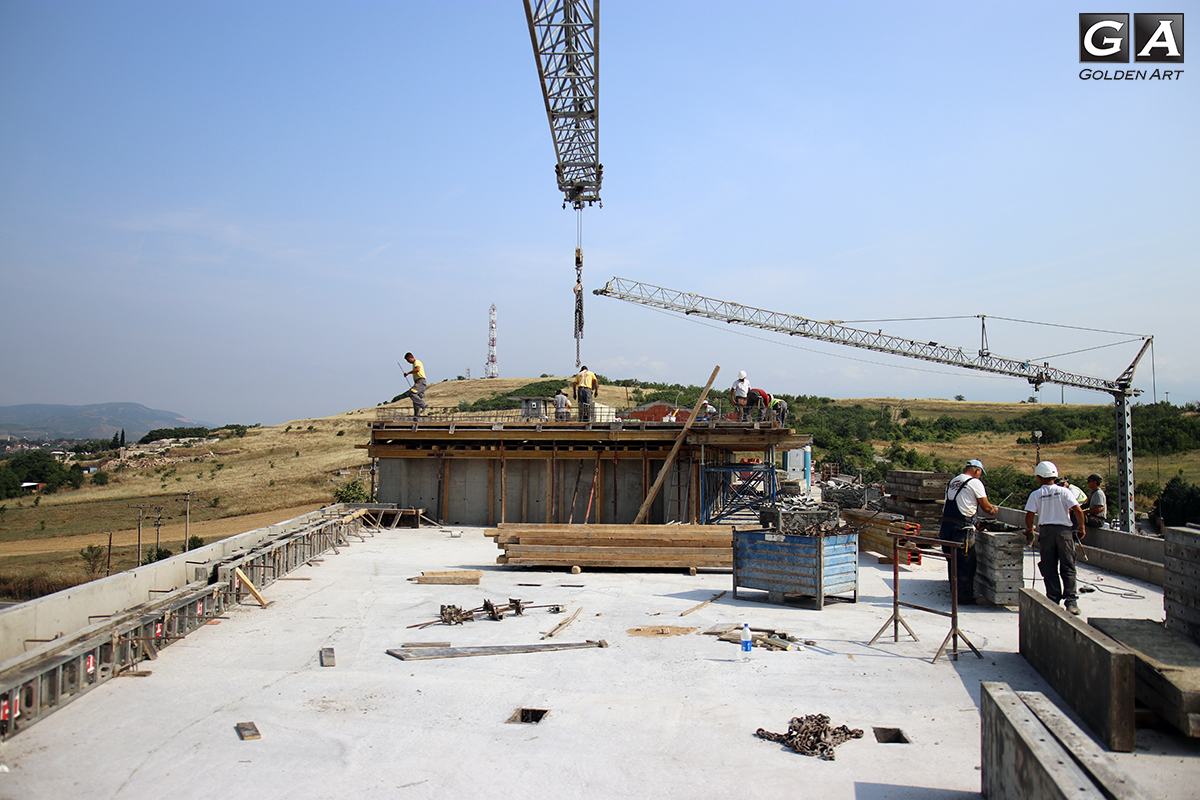

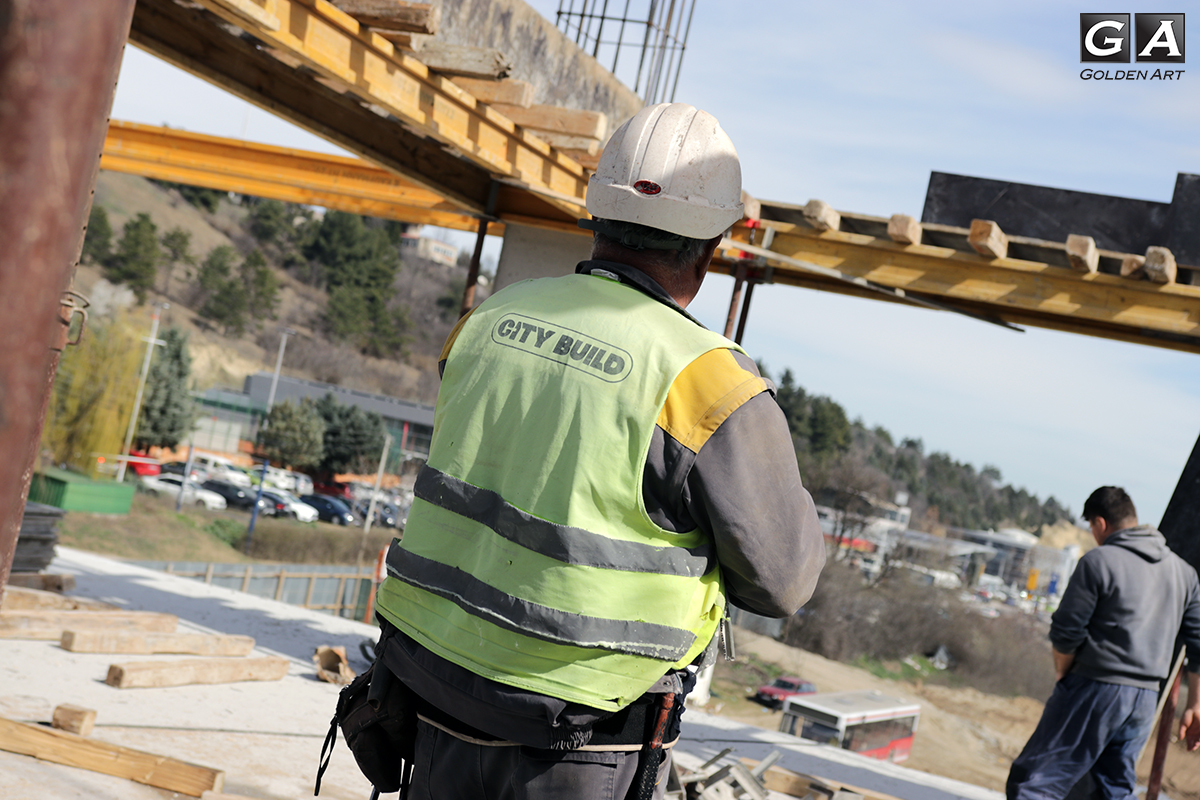

Шаловање на плоча на кота +9,70.
24.02.2023

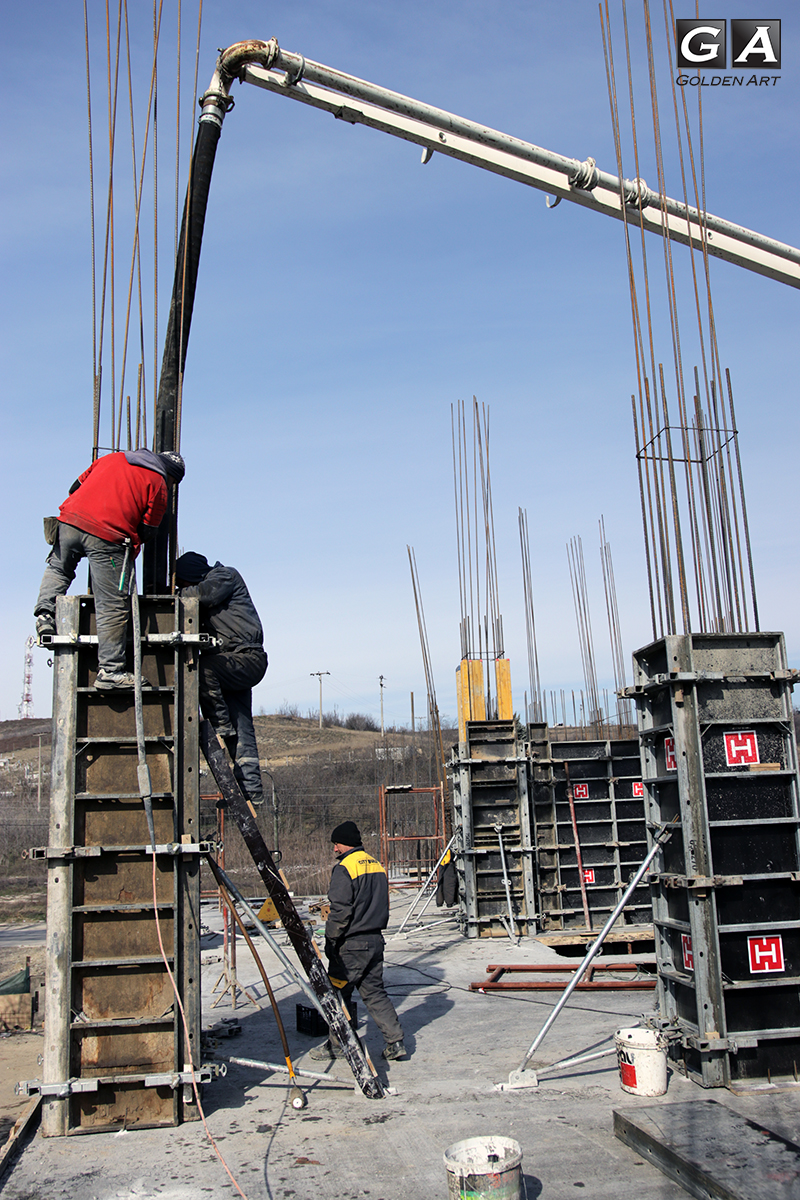

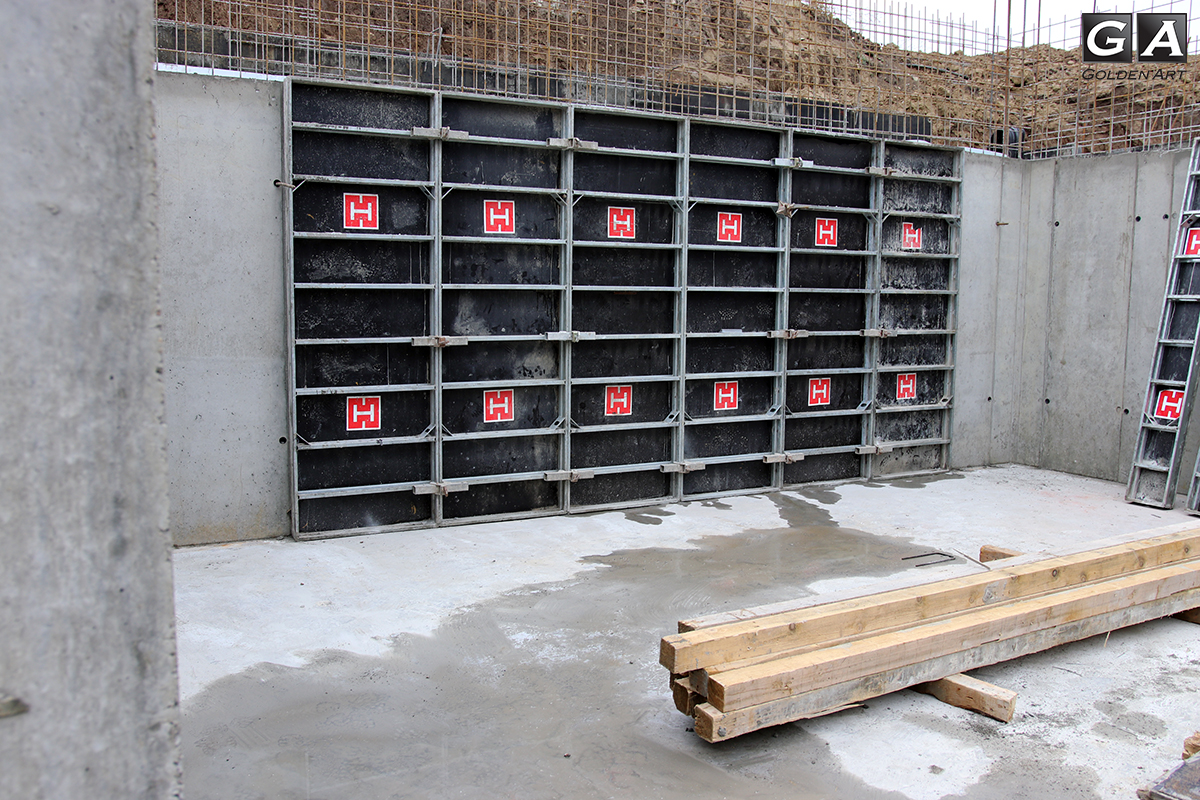

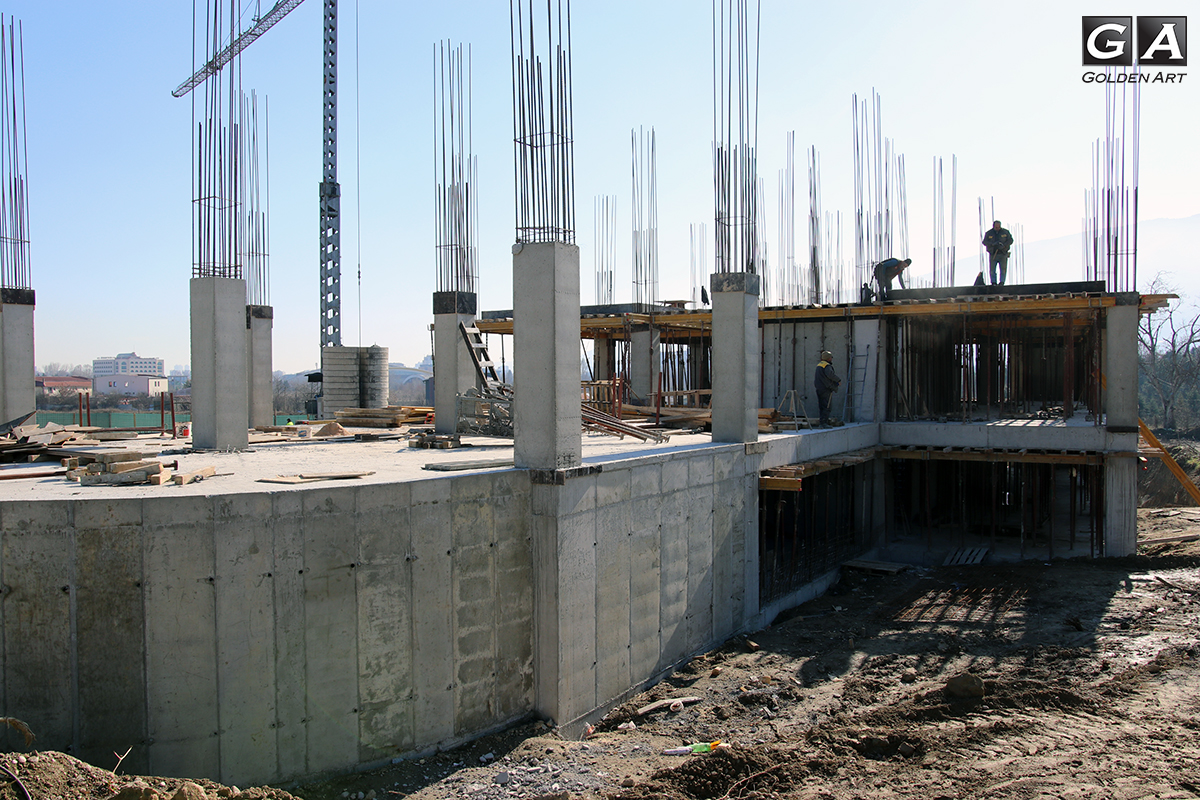

Армирање, шаловање и припрема за бетонирање на плоча на кота +6,40.
16.02.2023
Шаловање и армирање на плоча.
09.02.2023

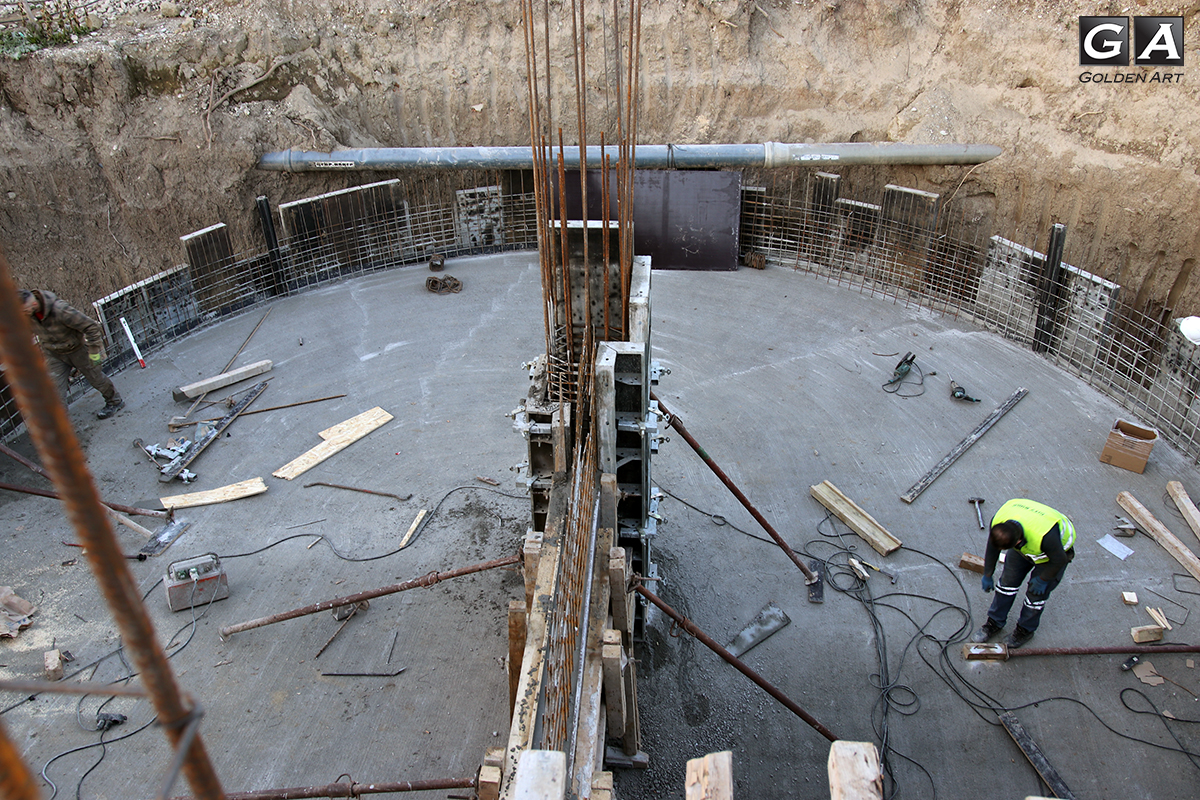

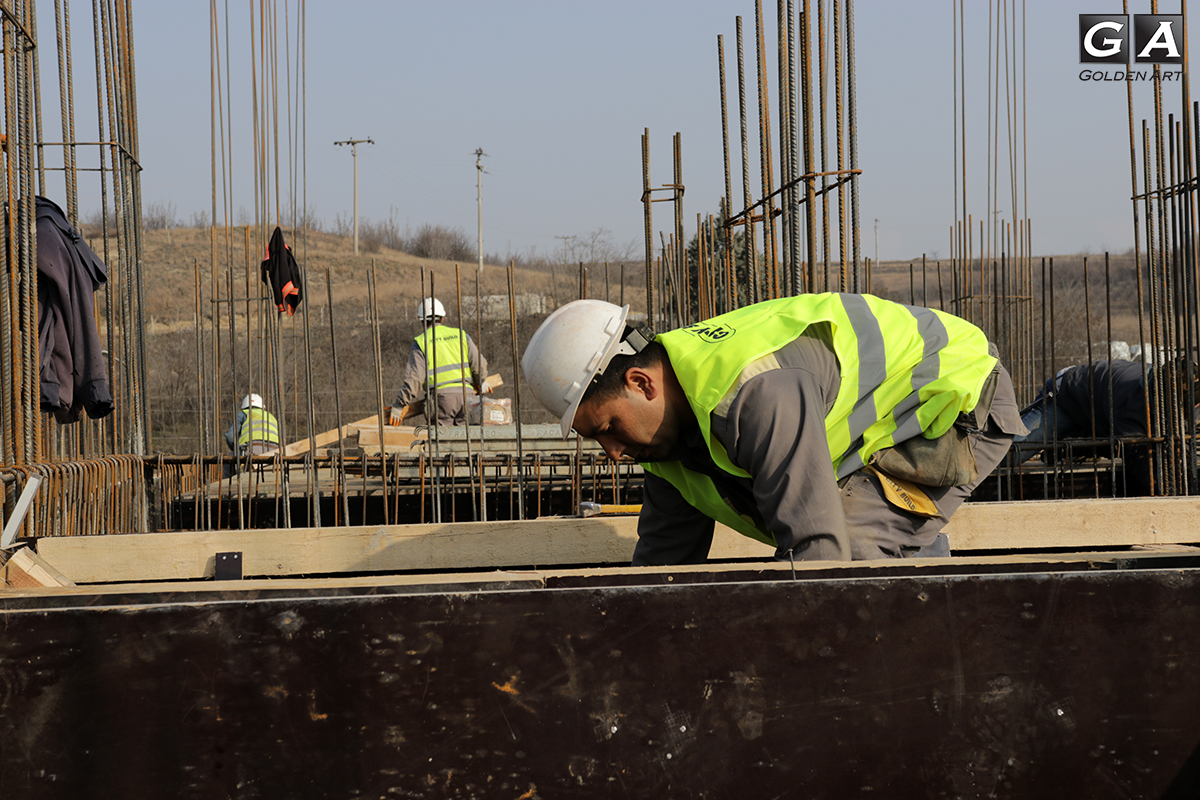

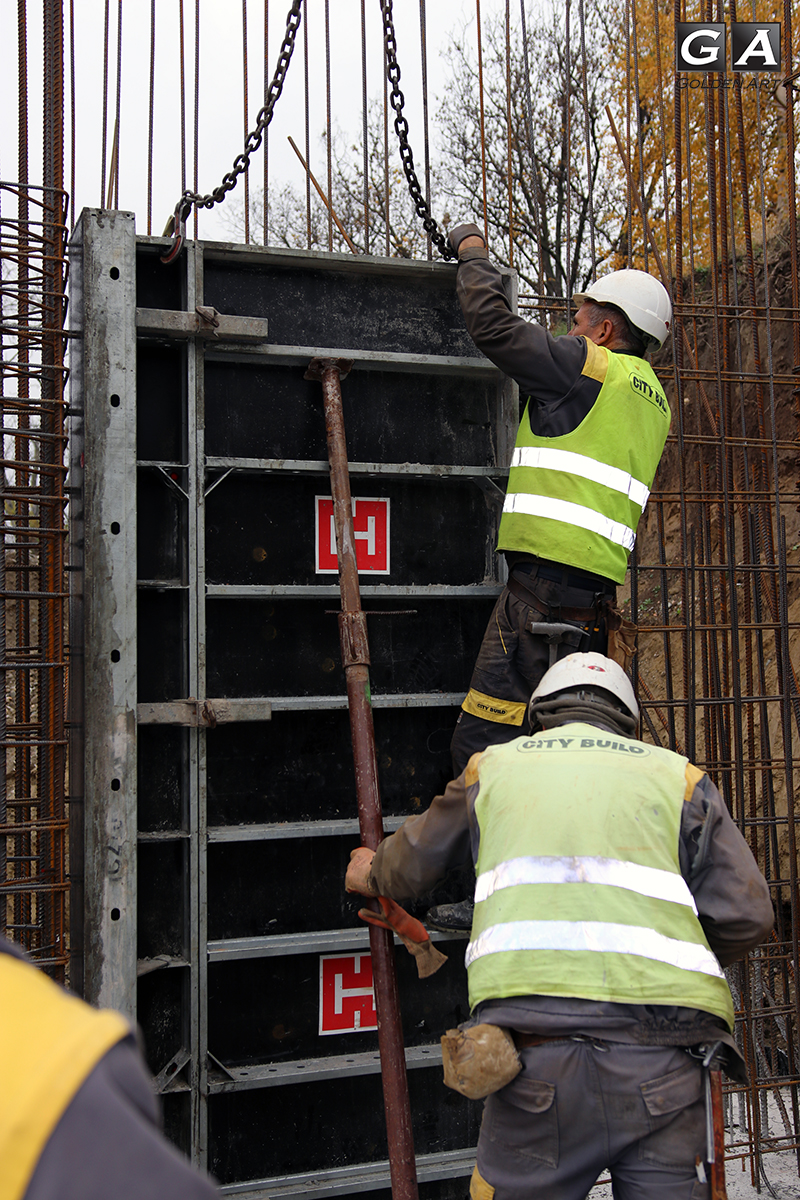

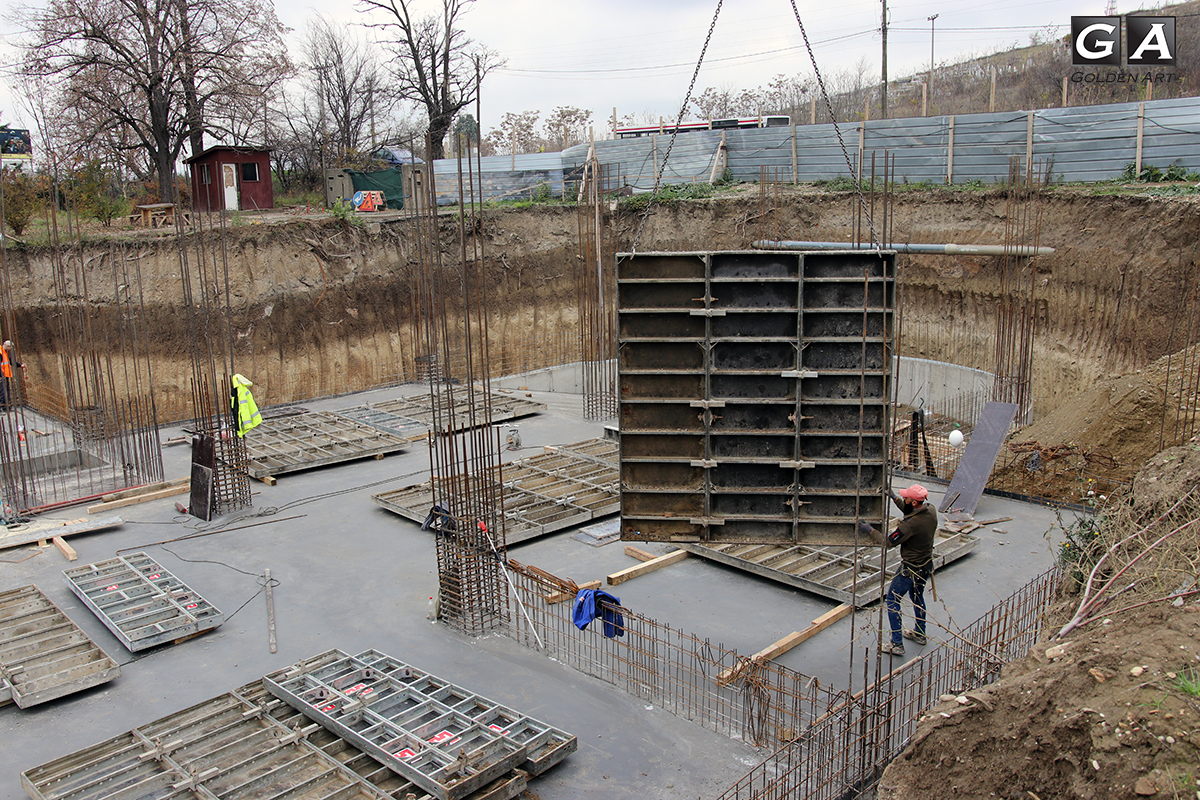

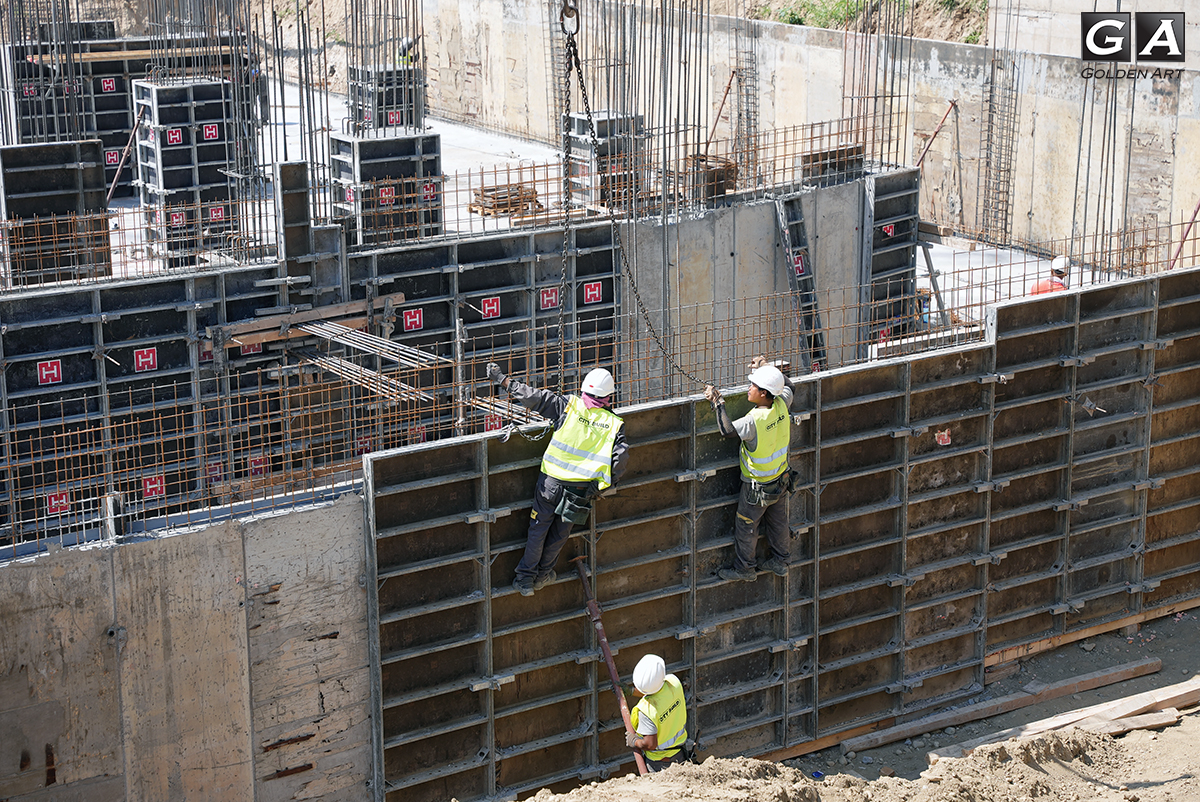

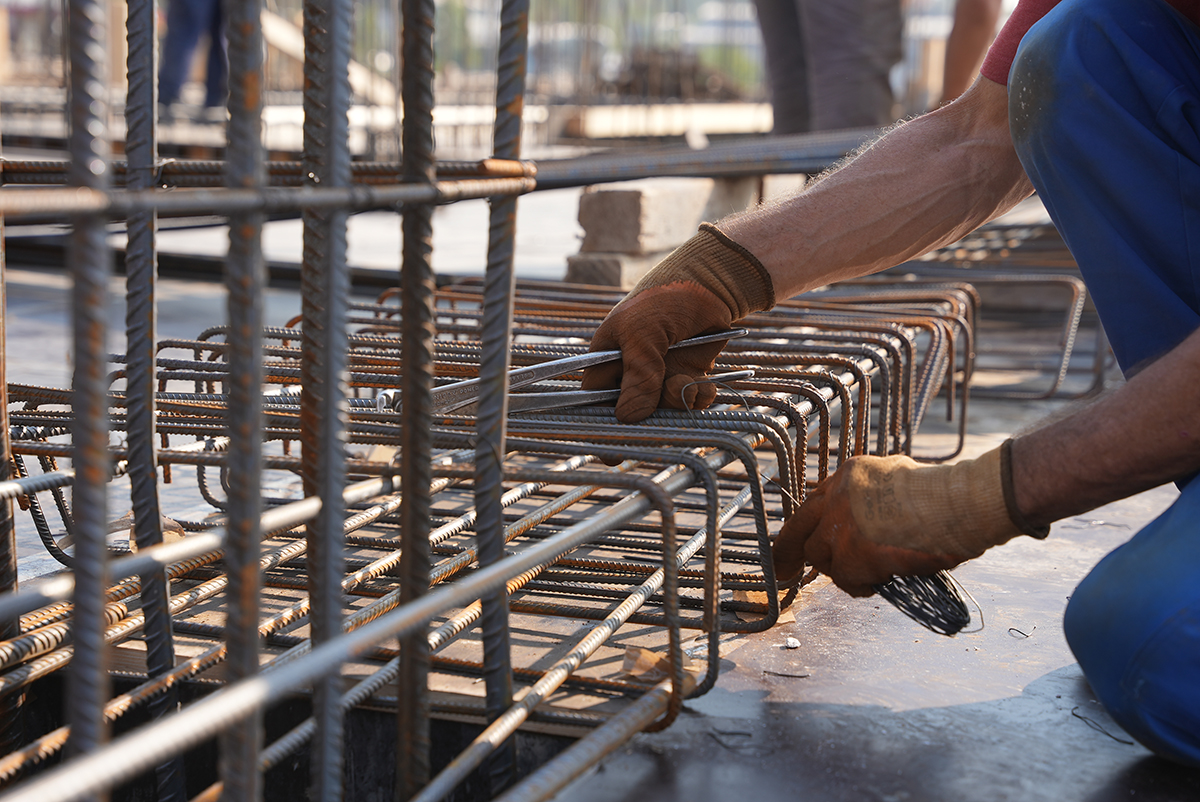

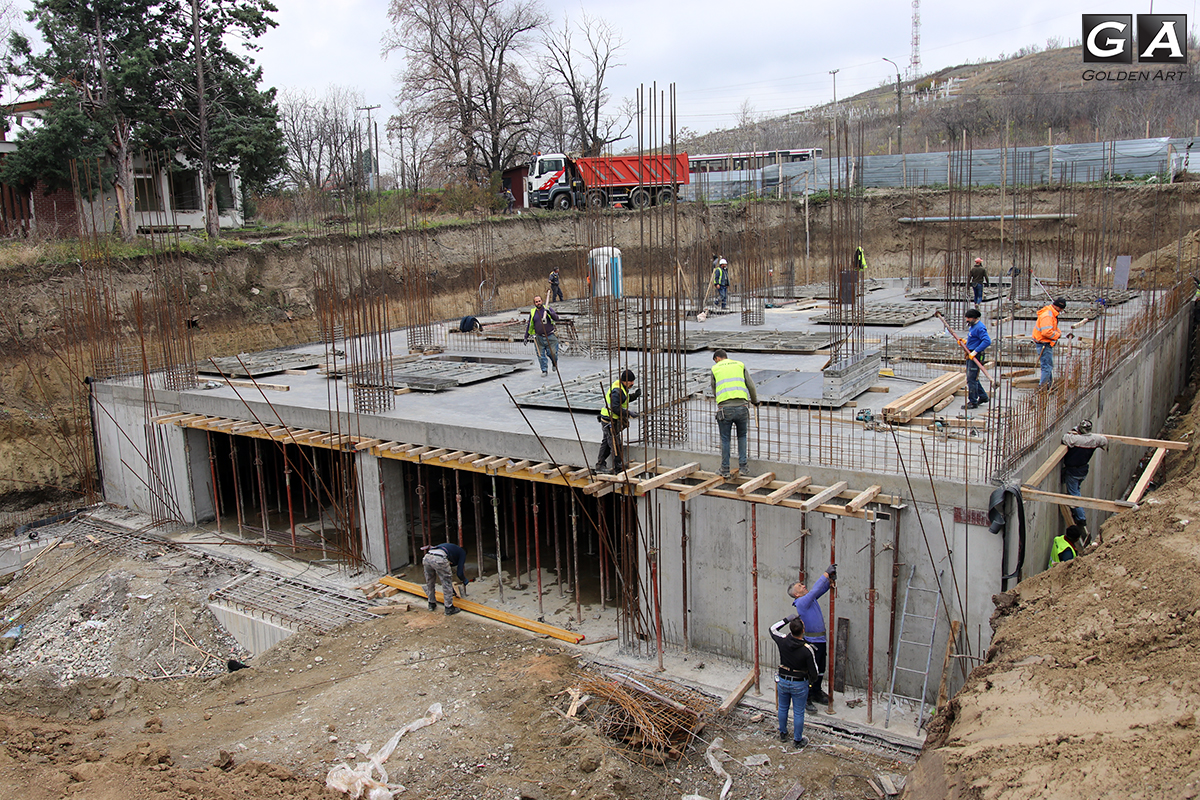

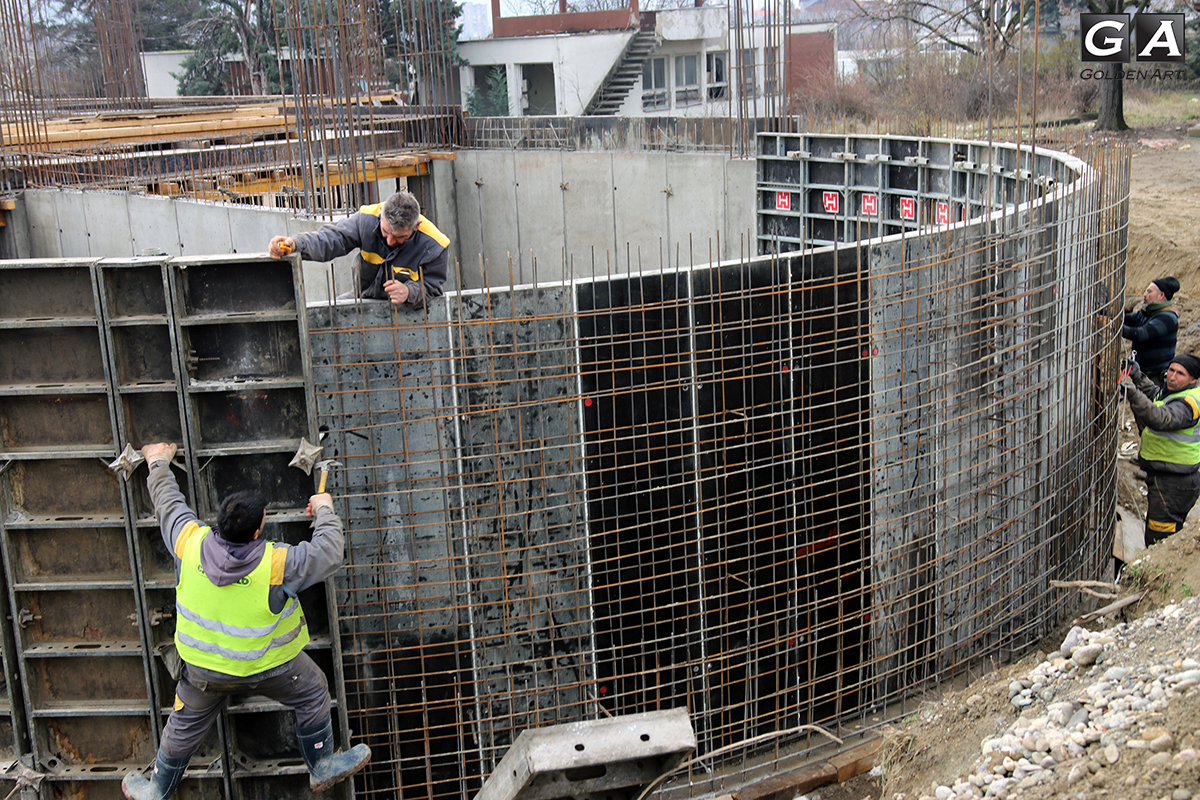

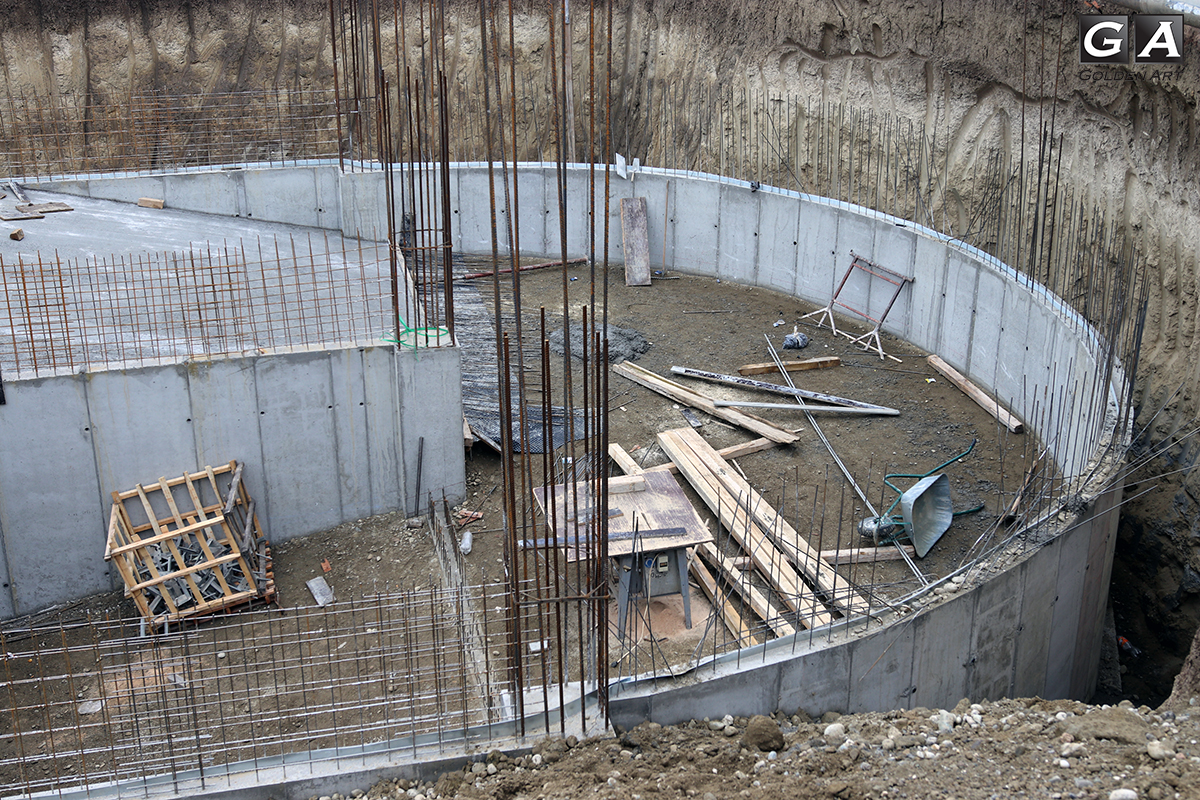

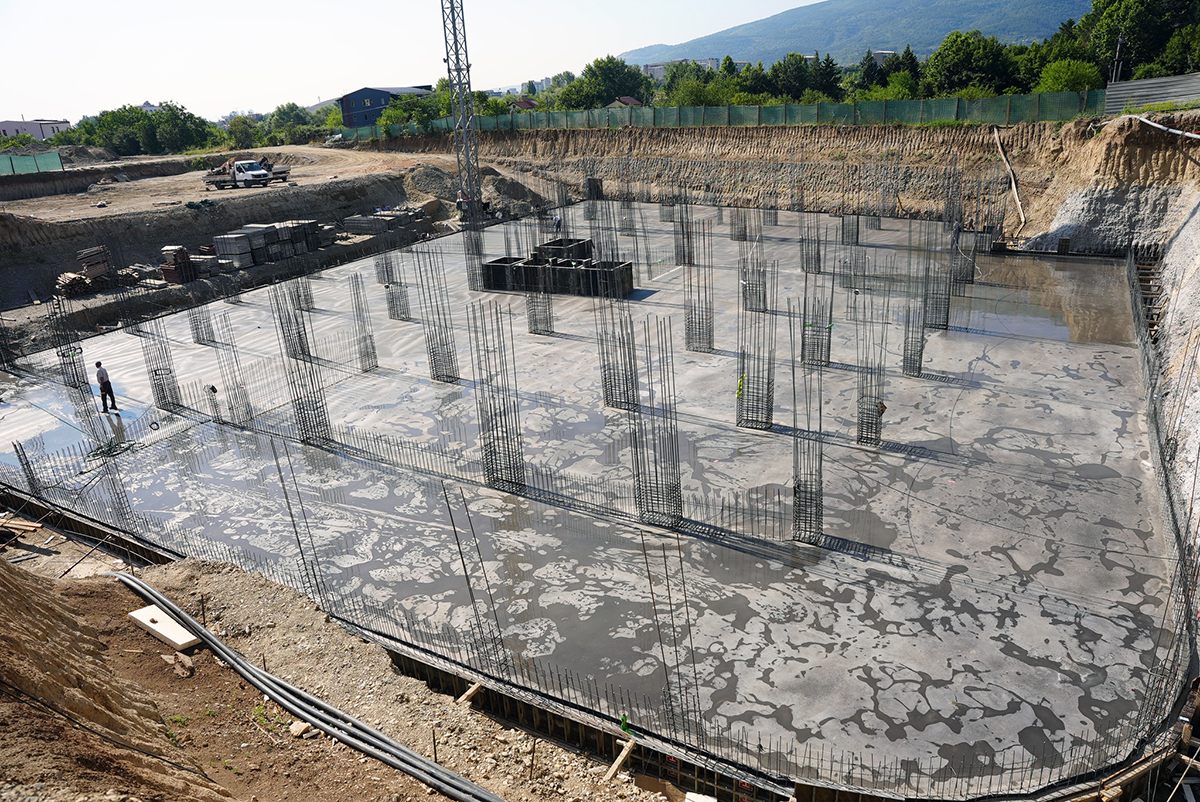

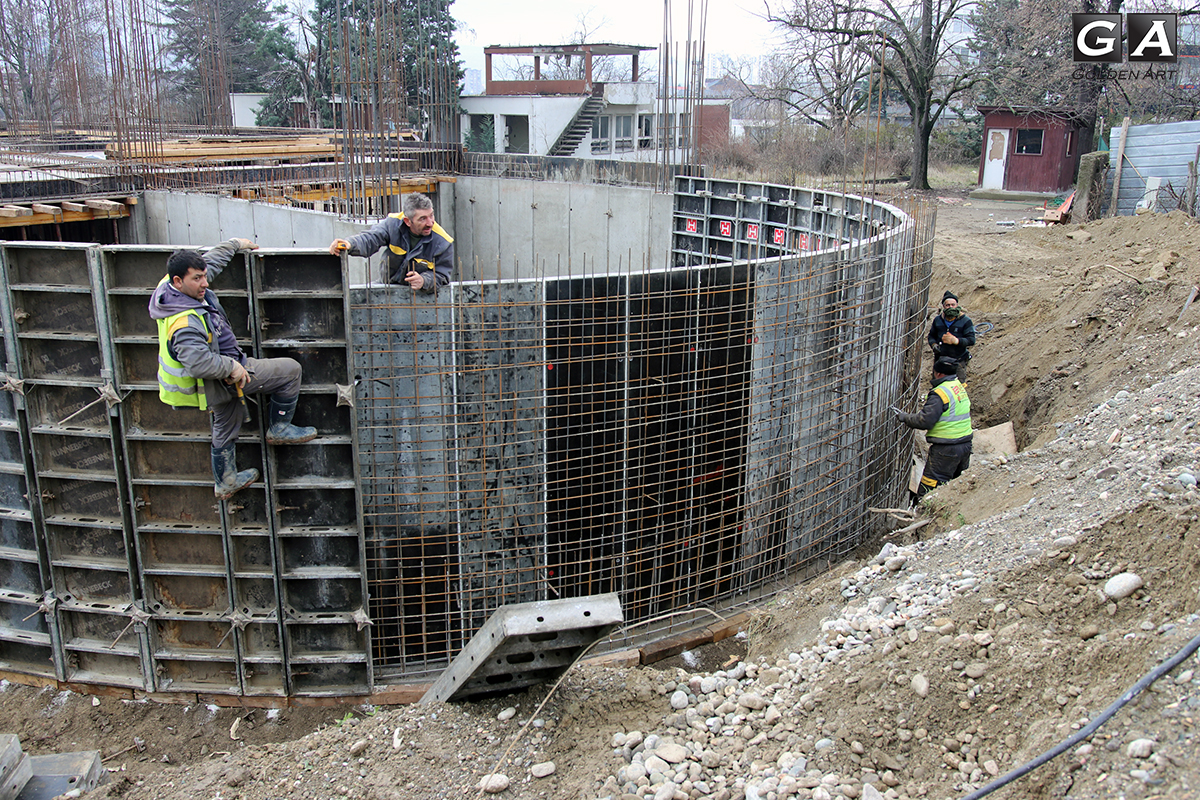

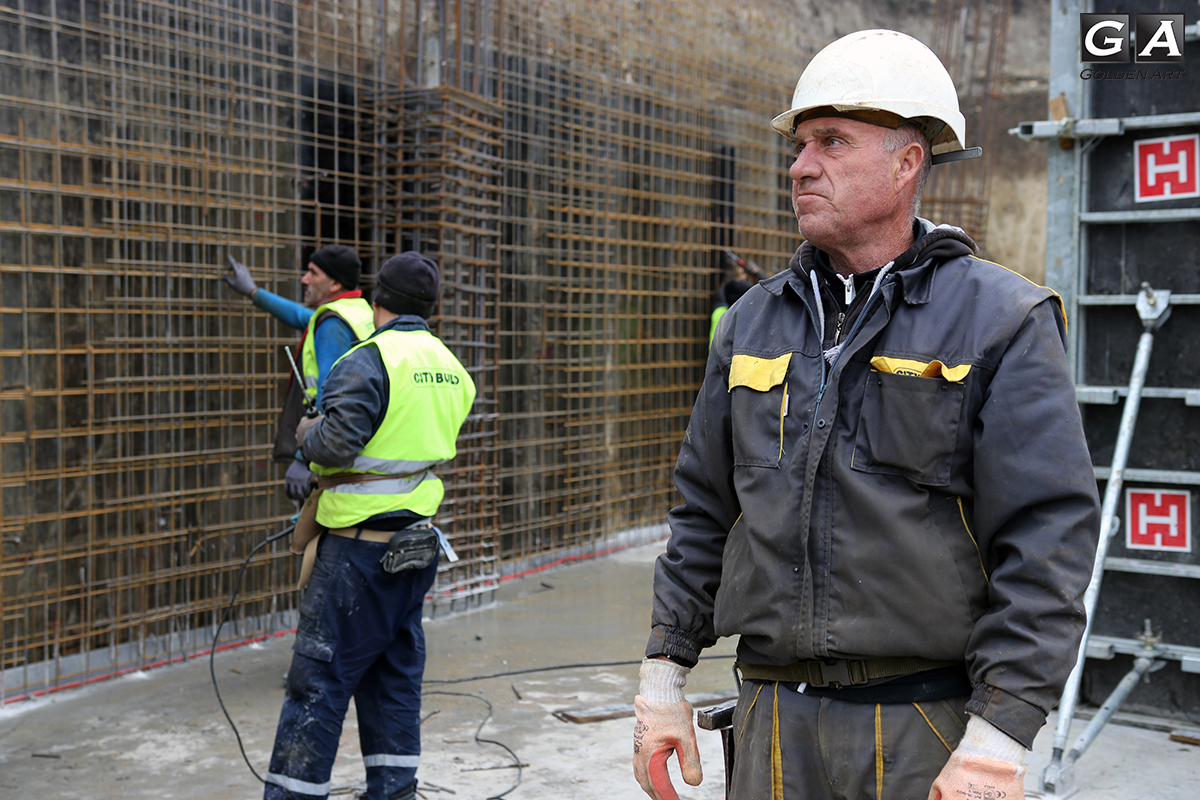

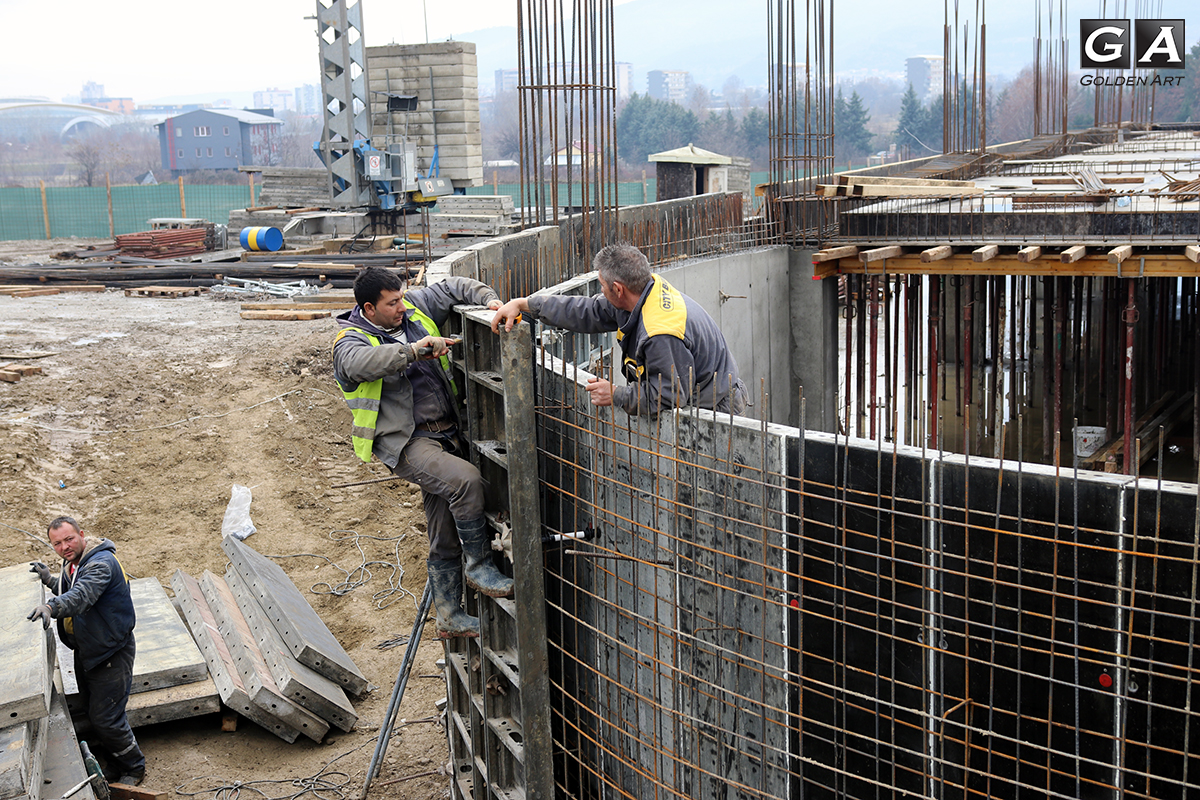

Бетонирање на столбови и ѕидни платна од лифт.
02.02.2023

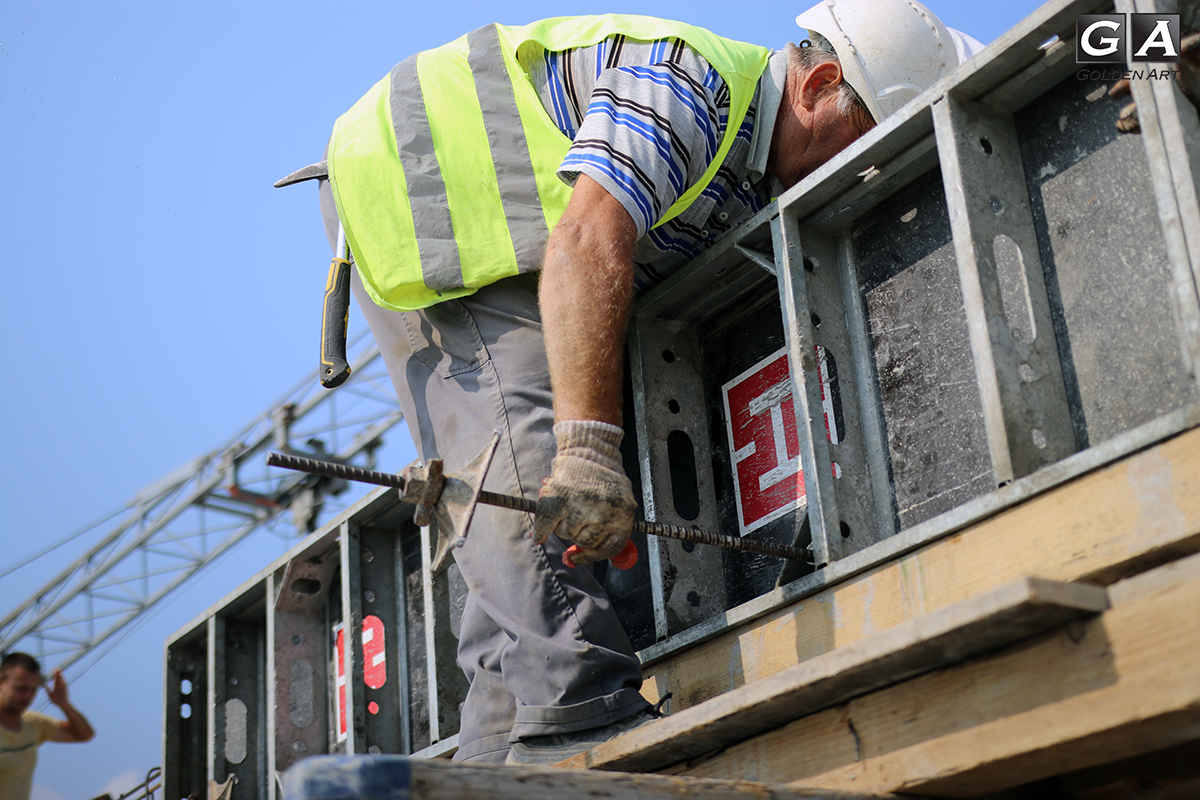

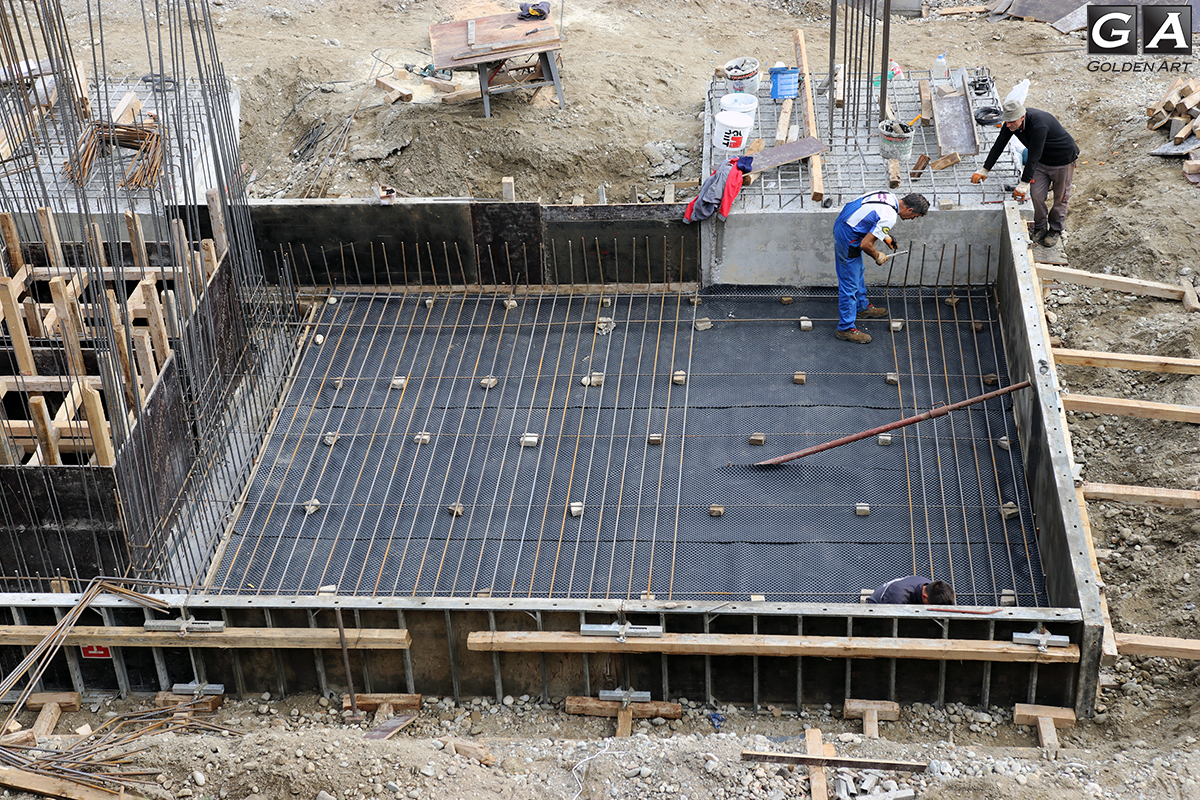

Шаловање, армирање и припрема за бетонирање на плоча на кота 3.40.

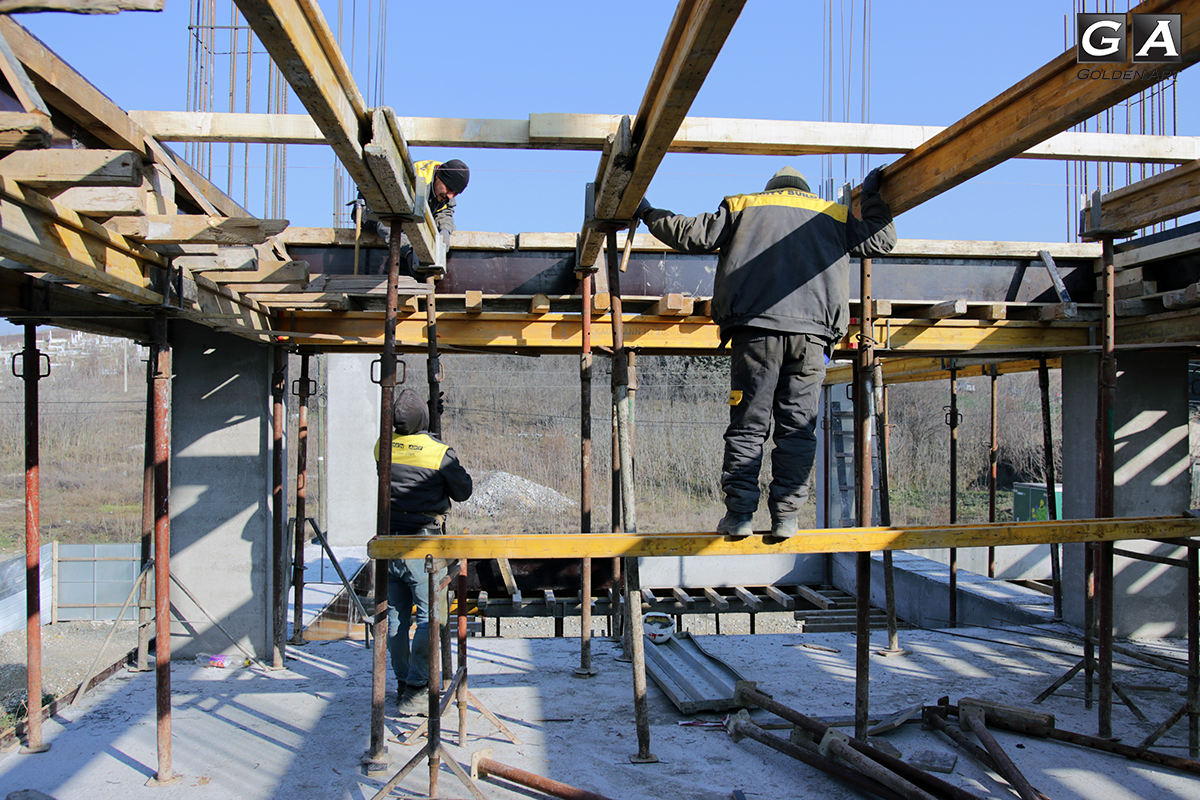

17.01.2023
29.12.2022

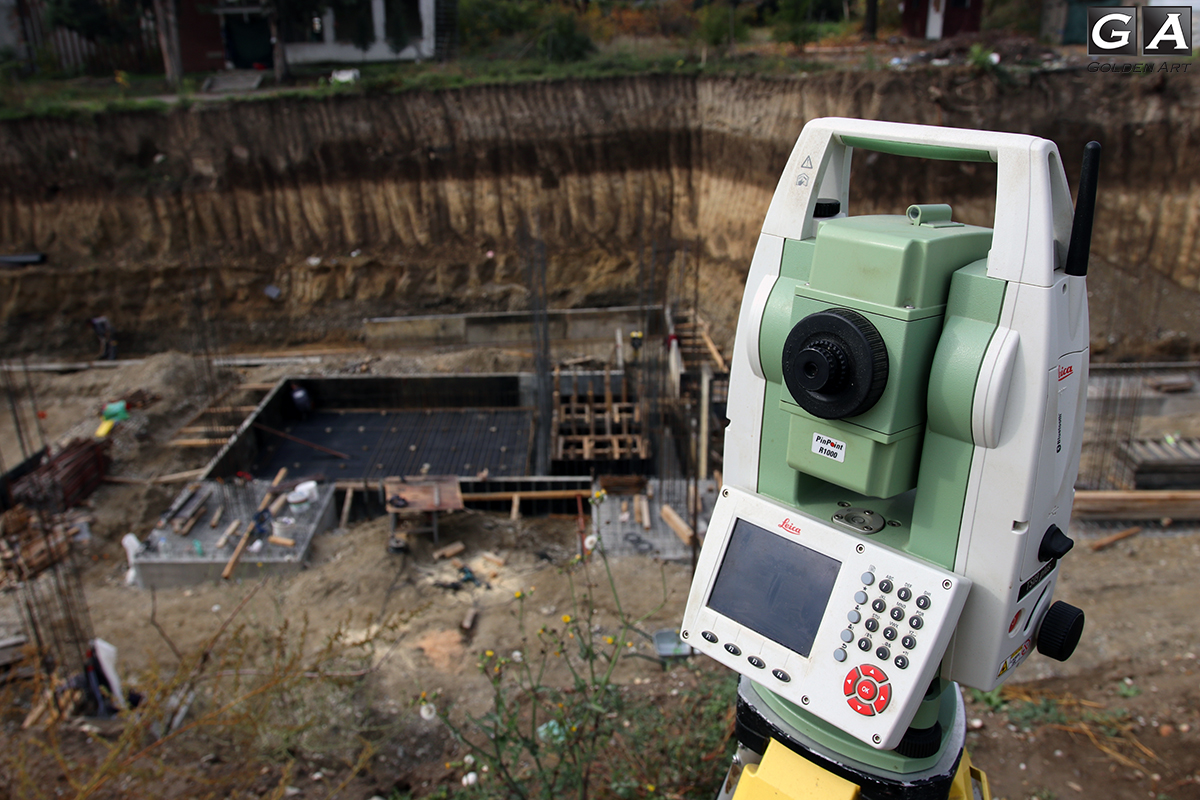

Припрема за армирање и шеловање на плоча.
06.12.2022

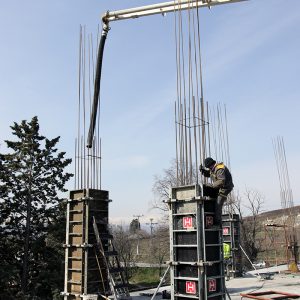

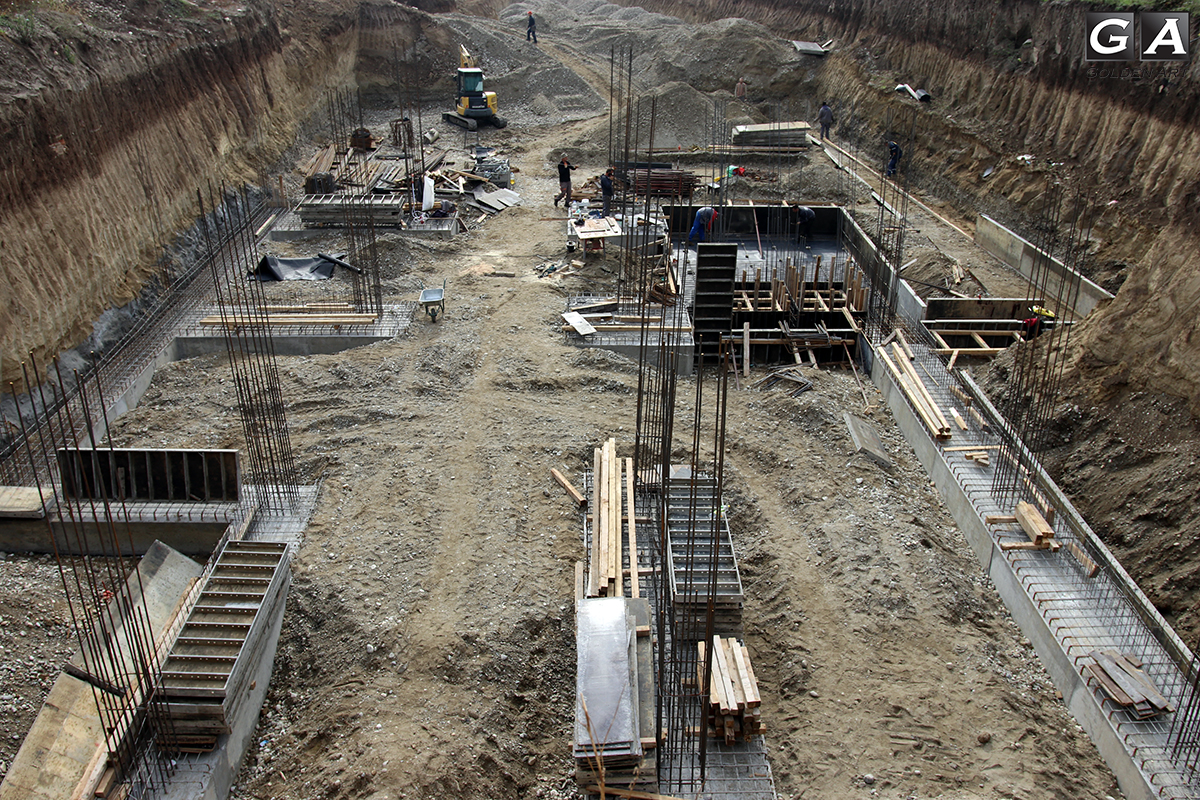

Припрема за бетонирање на столбови.
29.11.2022
22.11.2022
Армирање, шаловање и припрема за бетонирање на ѕидни платна.
08.11.2022

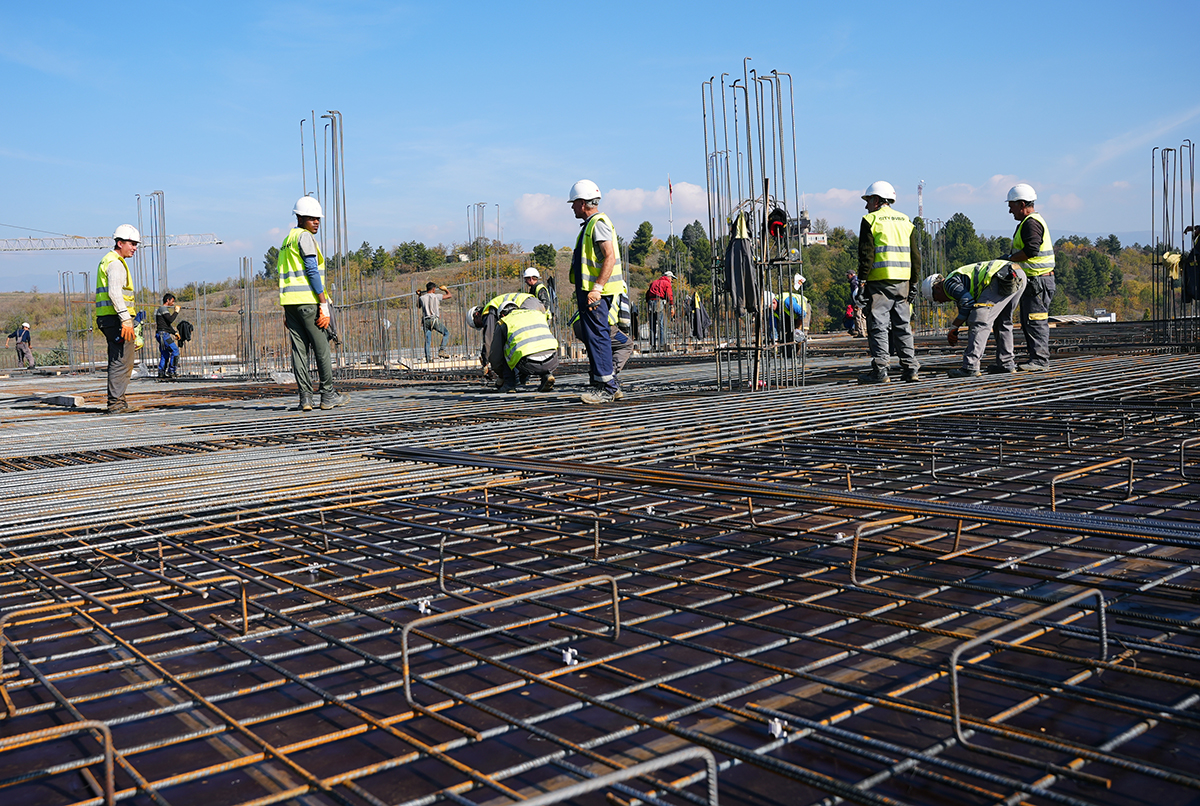

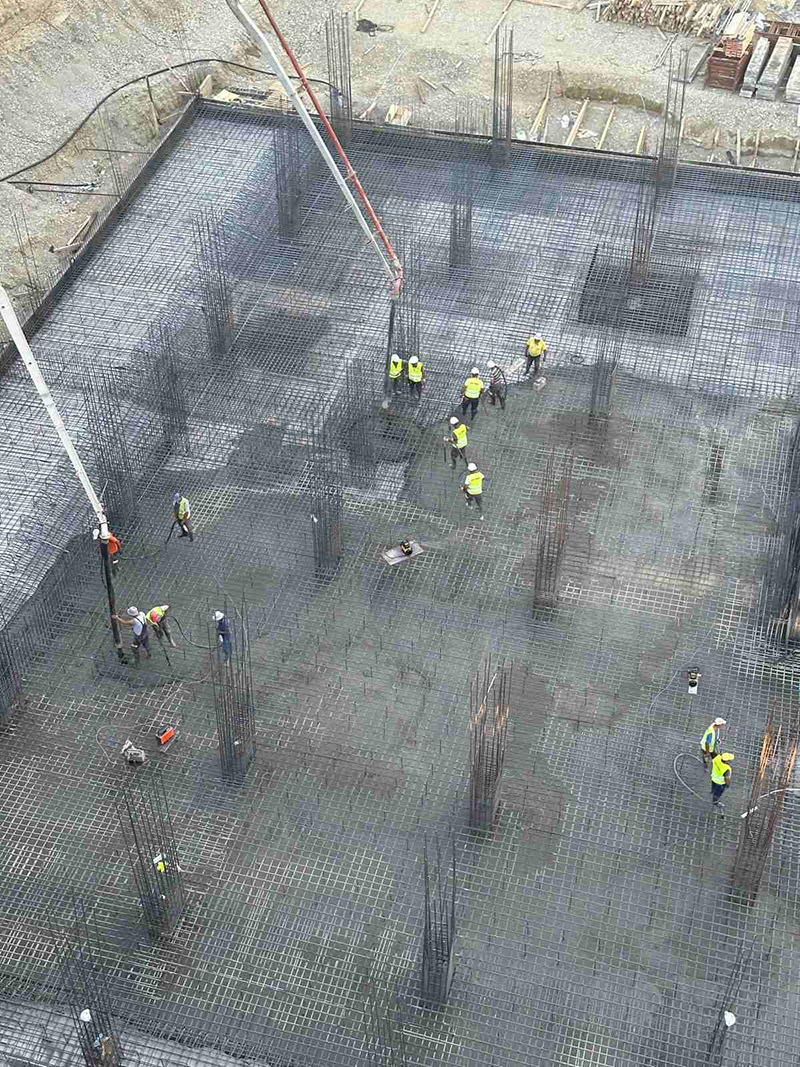

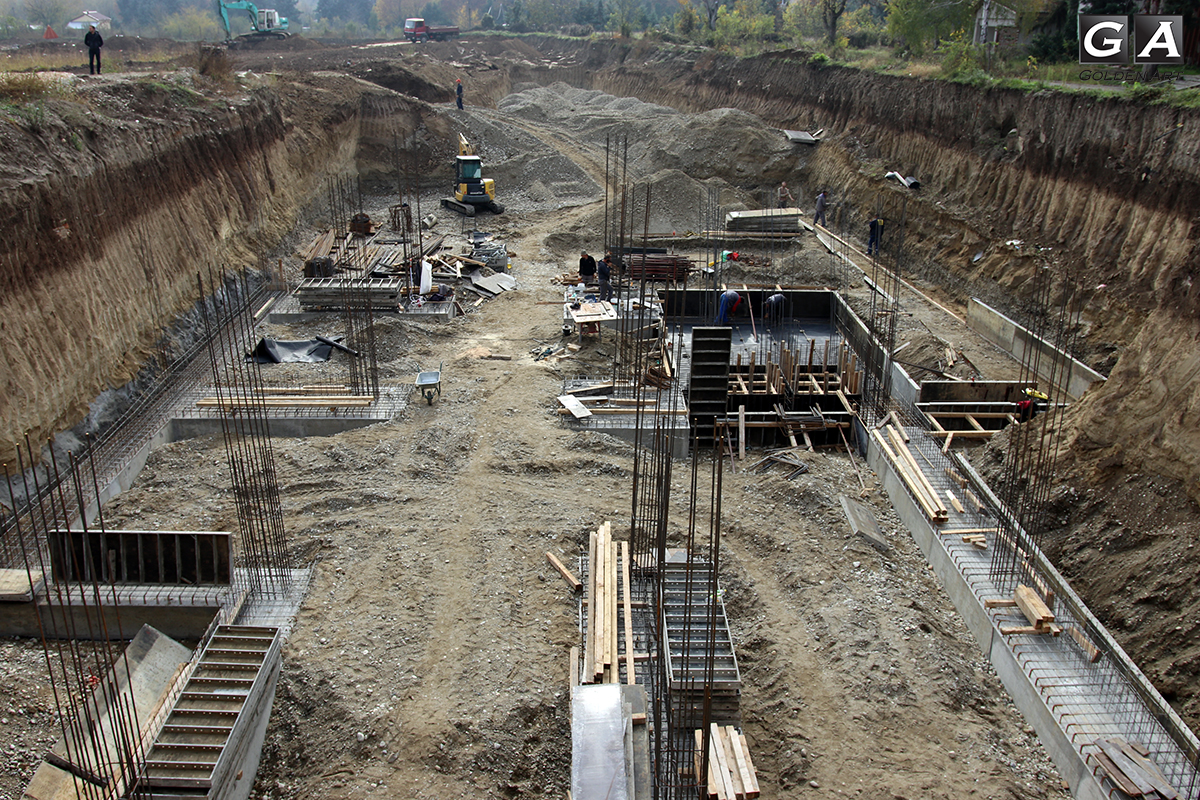

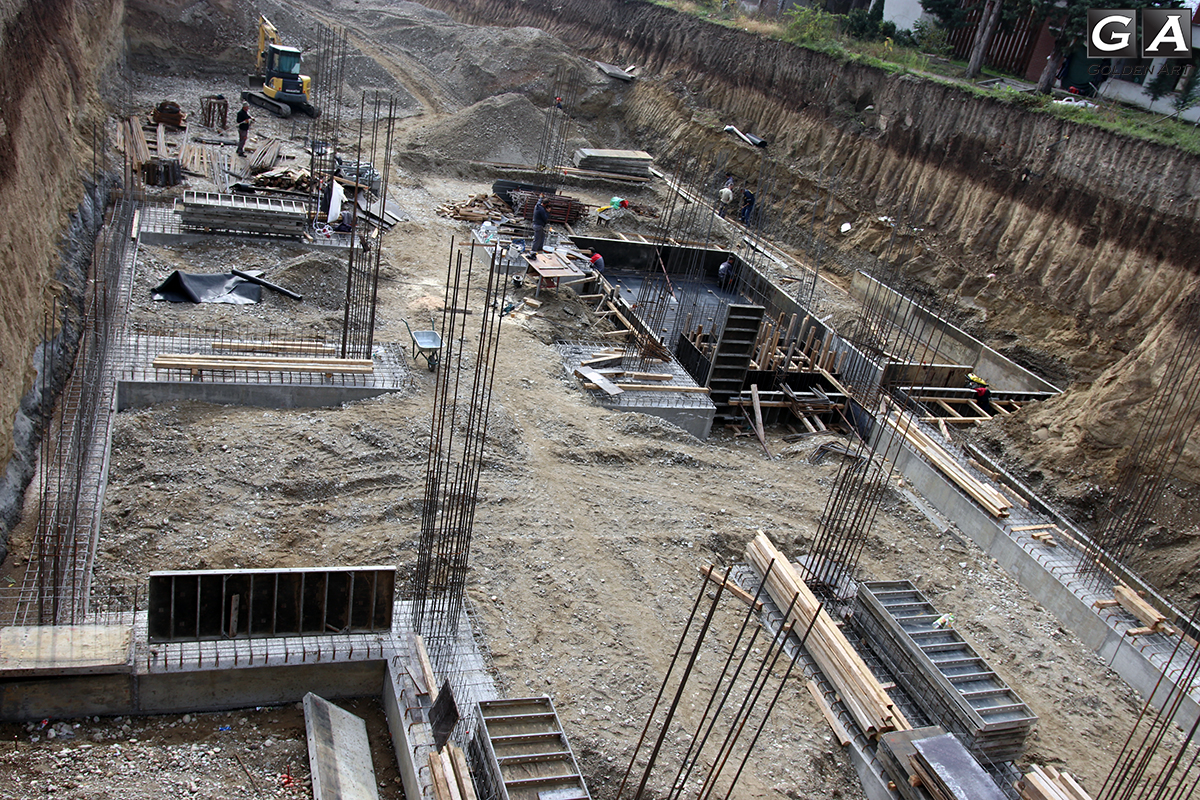

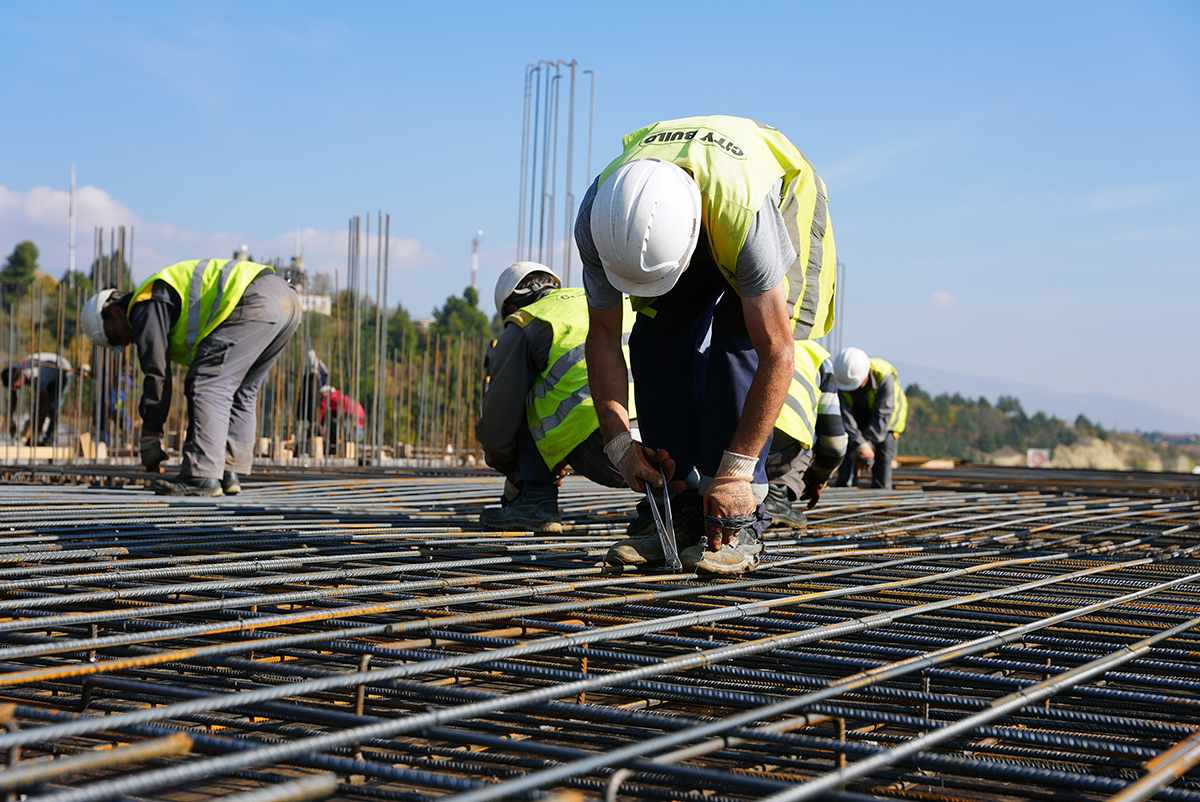

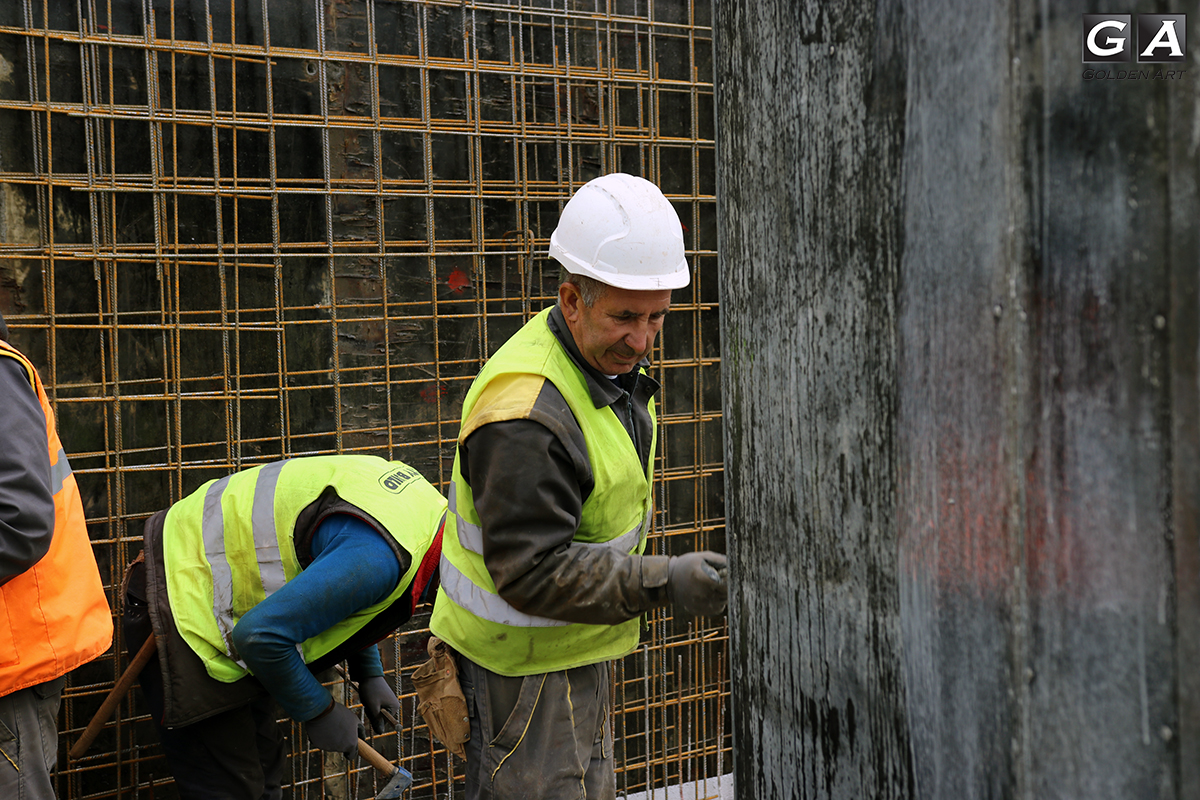

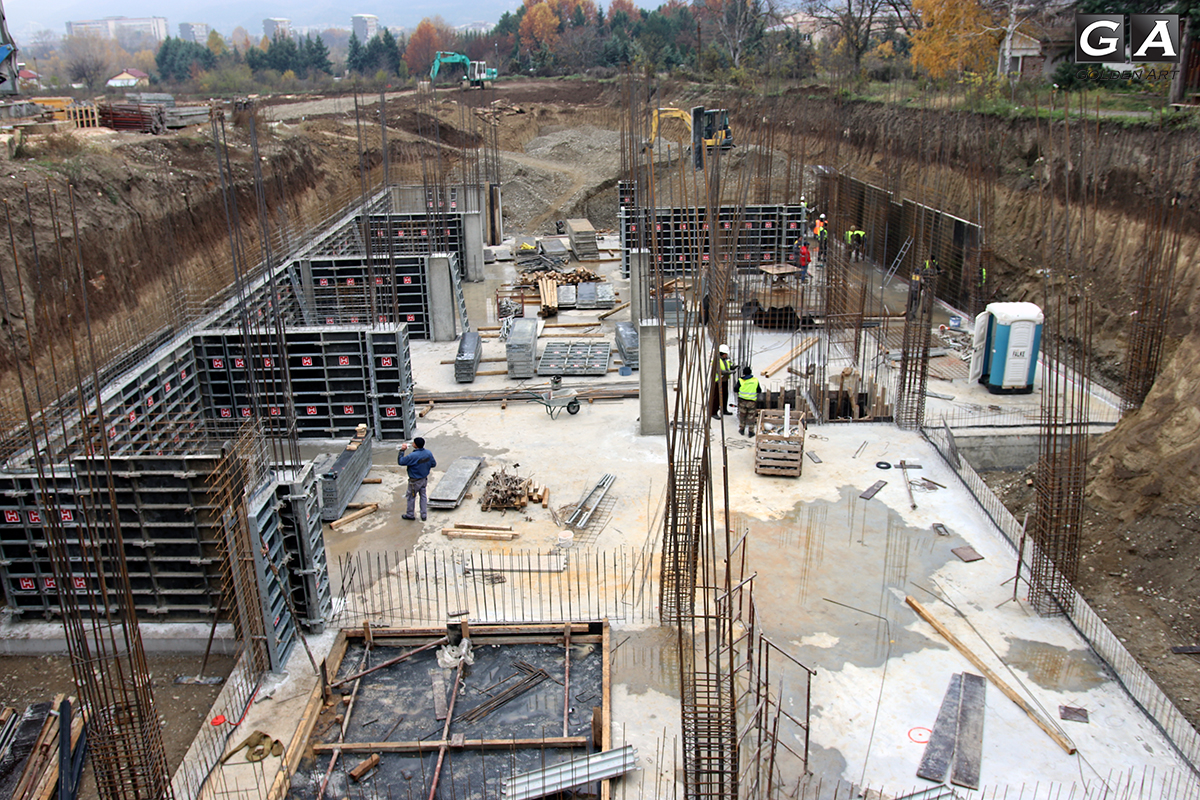

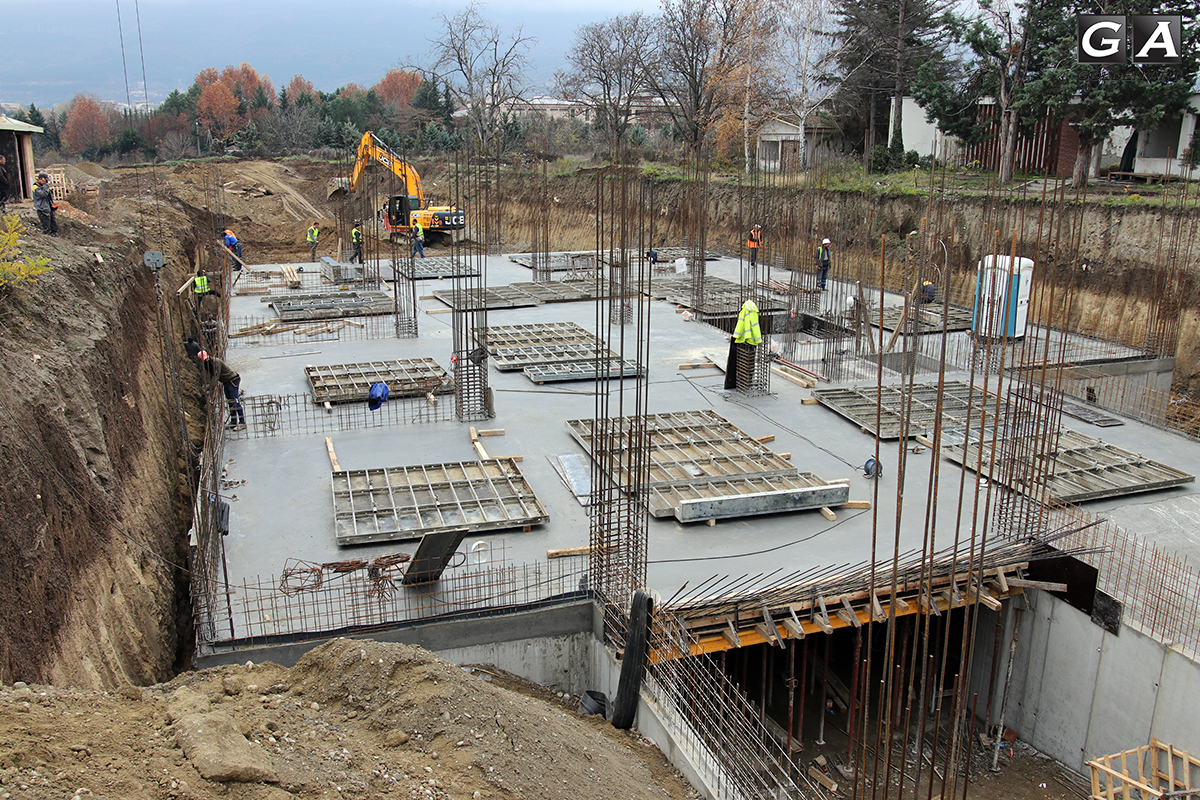

Армирање на темелни стопи и припрема за бетонирање на столбови.
02.11.2022
