Дневникот на една зграда – Треска Т1

Стратешки позициониран во срцето на скопската општина Центар, Комплекс Треска претставува нов симбол на урбано и модерно живеење на најбараната локација во Македонија.

Изграден по докажаниот Golden Art систем – со врвни материјали од реномирани производители – Треска гарантира долговечност, сигурност и престиж за своите идни жители.

Со обезбедени паркинг-простори на повеќе нивоа, комплексот ќе понуди практичност и удобност во секојдневието.

Кога ќе биде завршен, Треска ќе претставува нов град во главниот град – жив, динамичен и инспиративен простор за идни генерации.

📌 На ова место можете да го следите целиот напредок на изградбата и трансформацијата на овој уникатен станбено-деловен комплекс.

Материјали: кликнете тука
Енергетска класа: А

За информации околу слободните станови, цената и останатите детали, Ве очекуваме на 071/225-888 или 075/225-888.

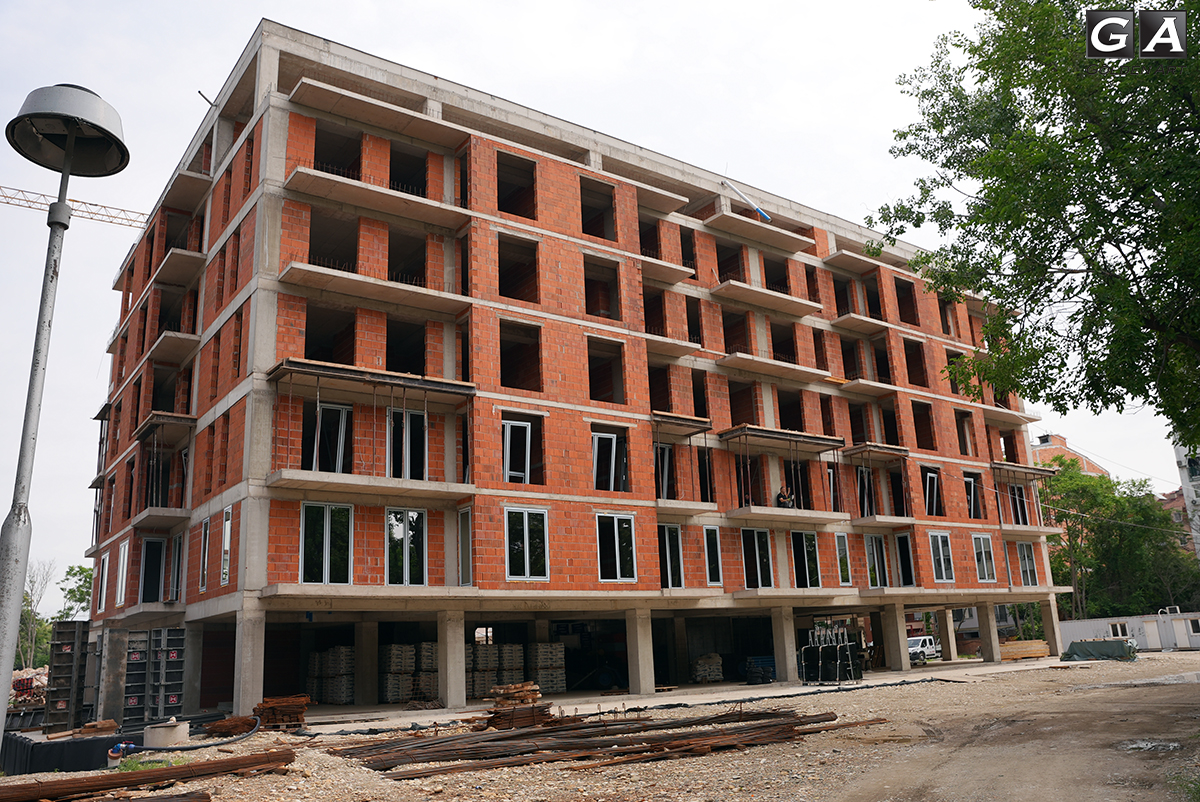

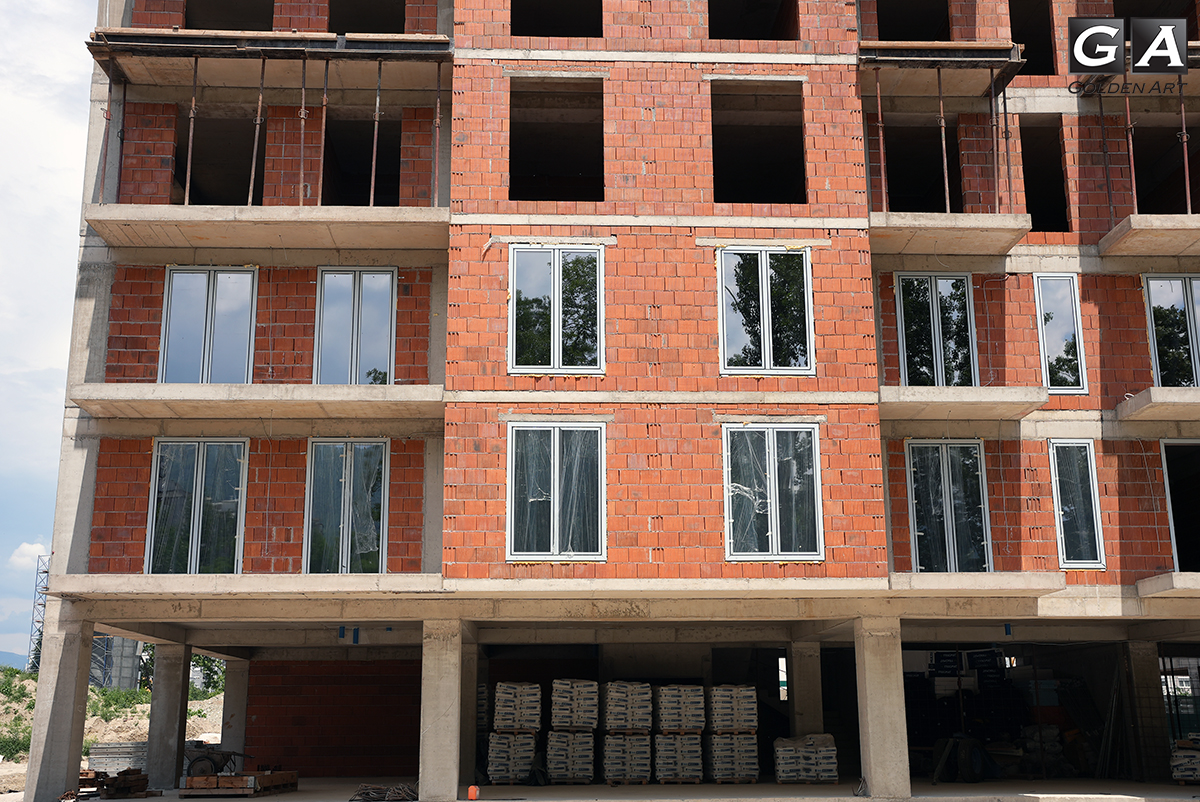

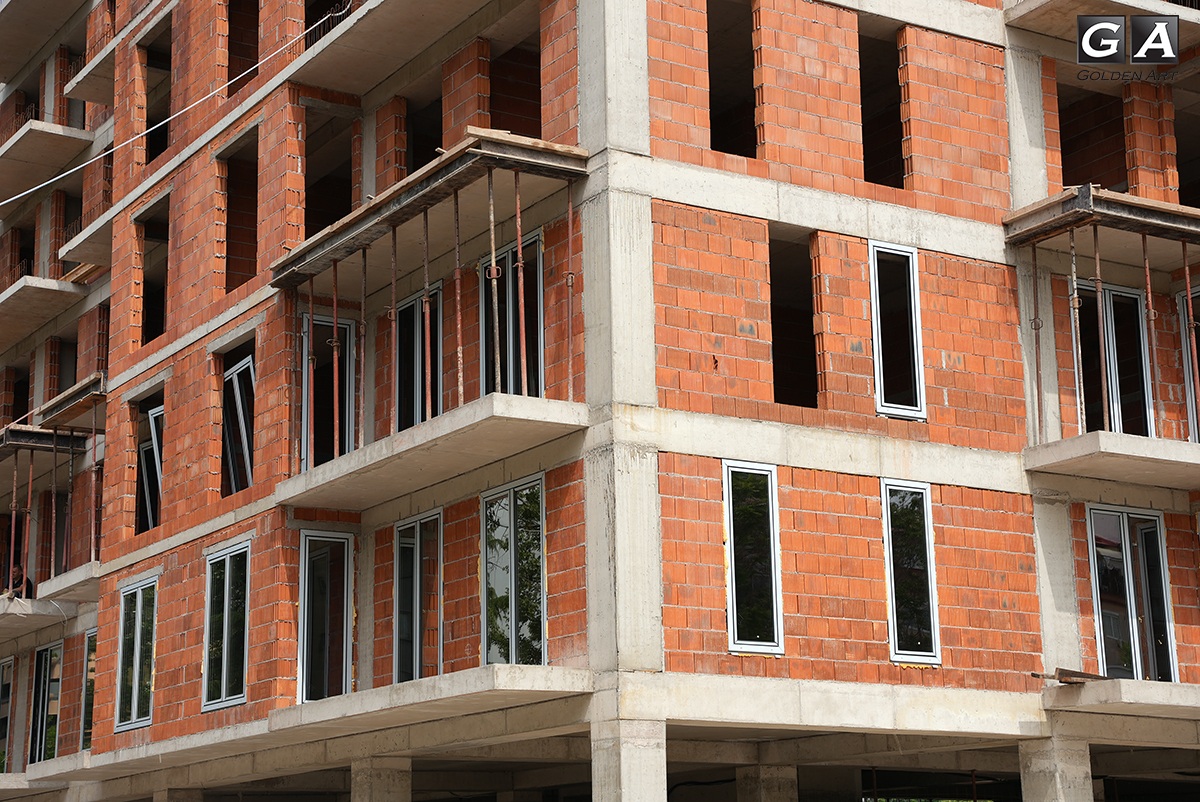

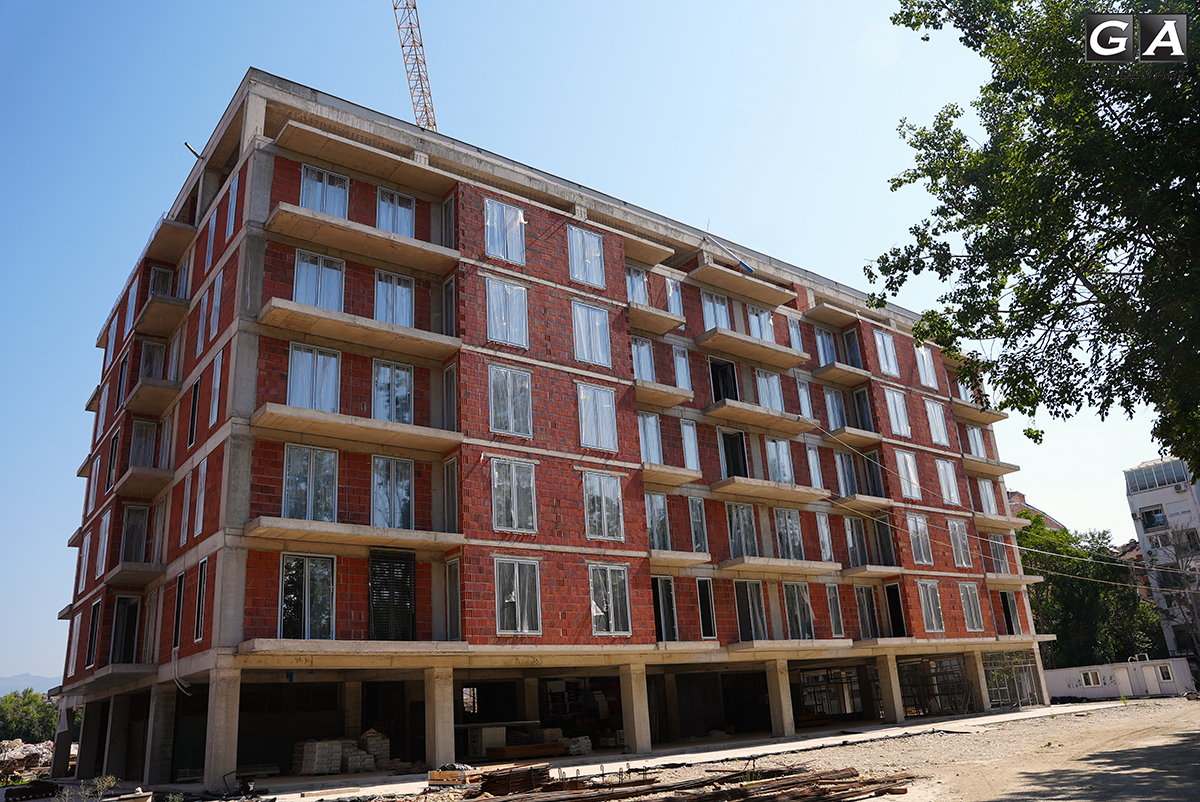

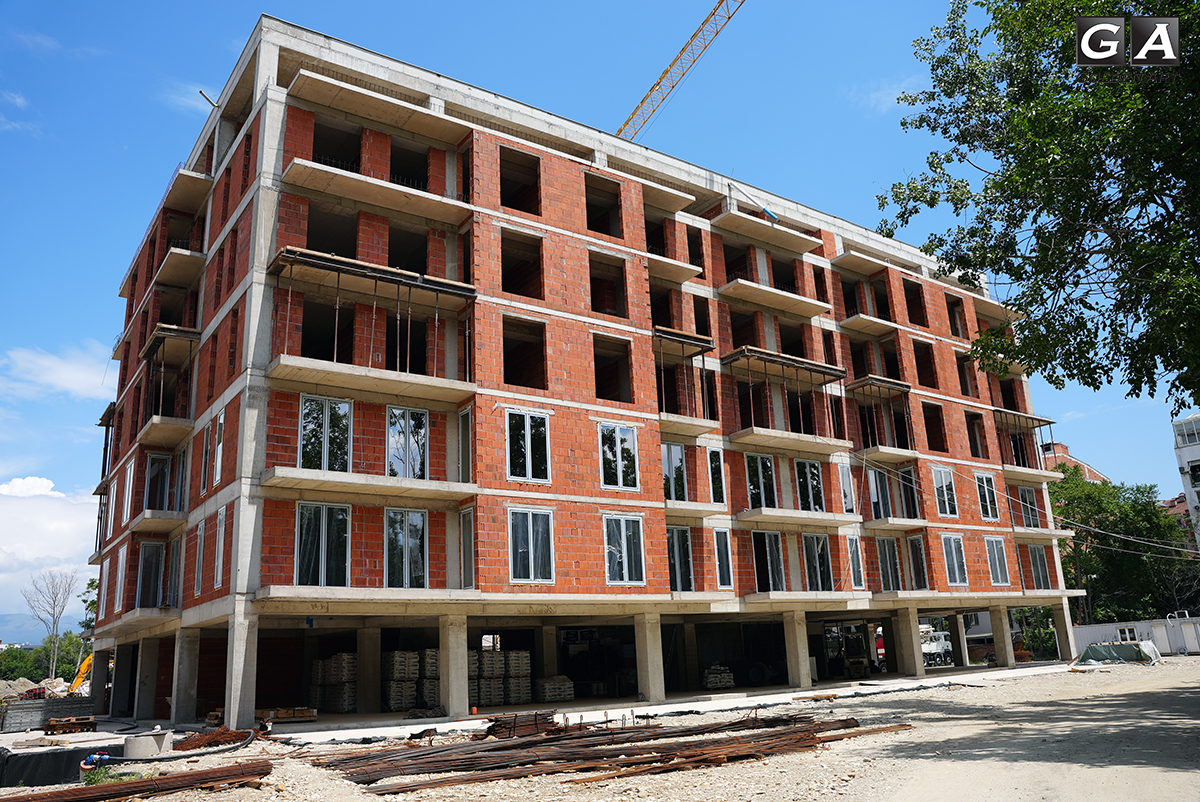

13.11.2025

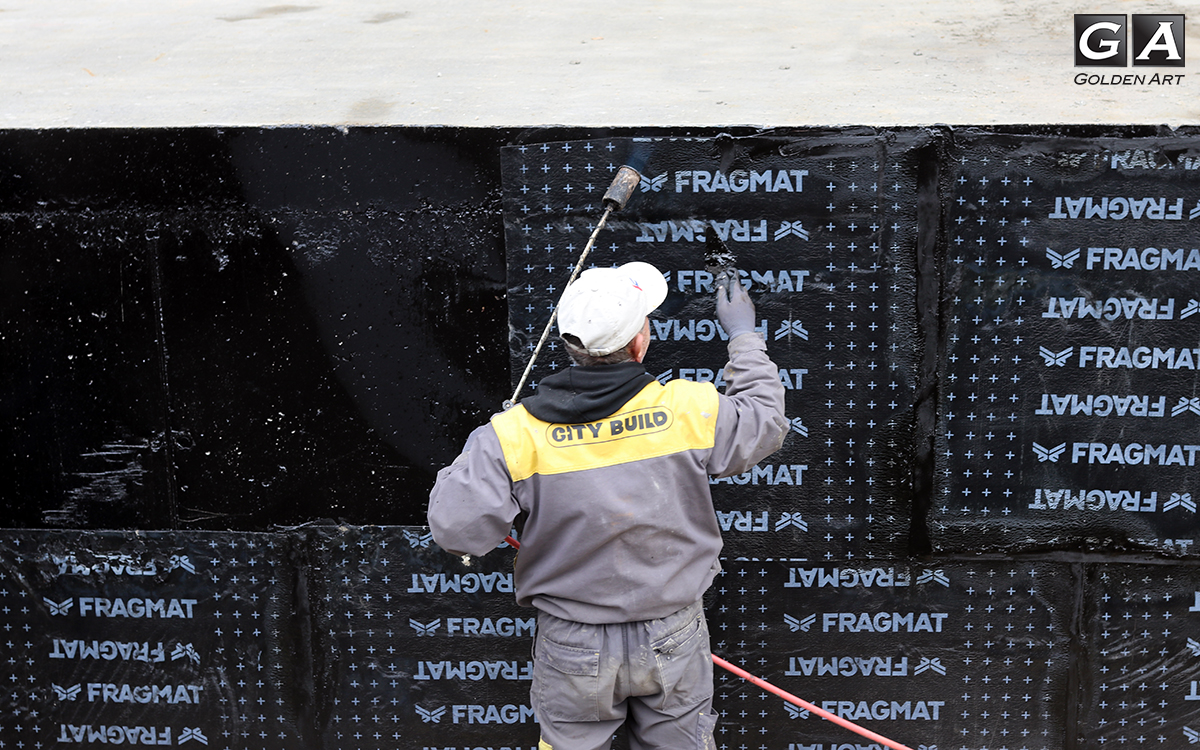

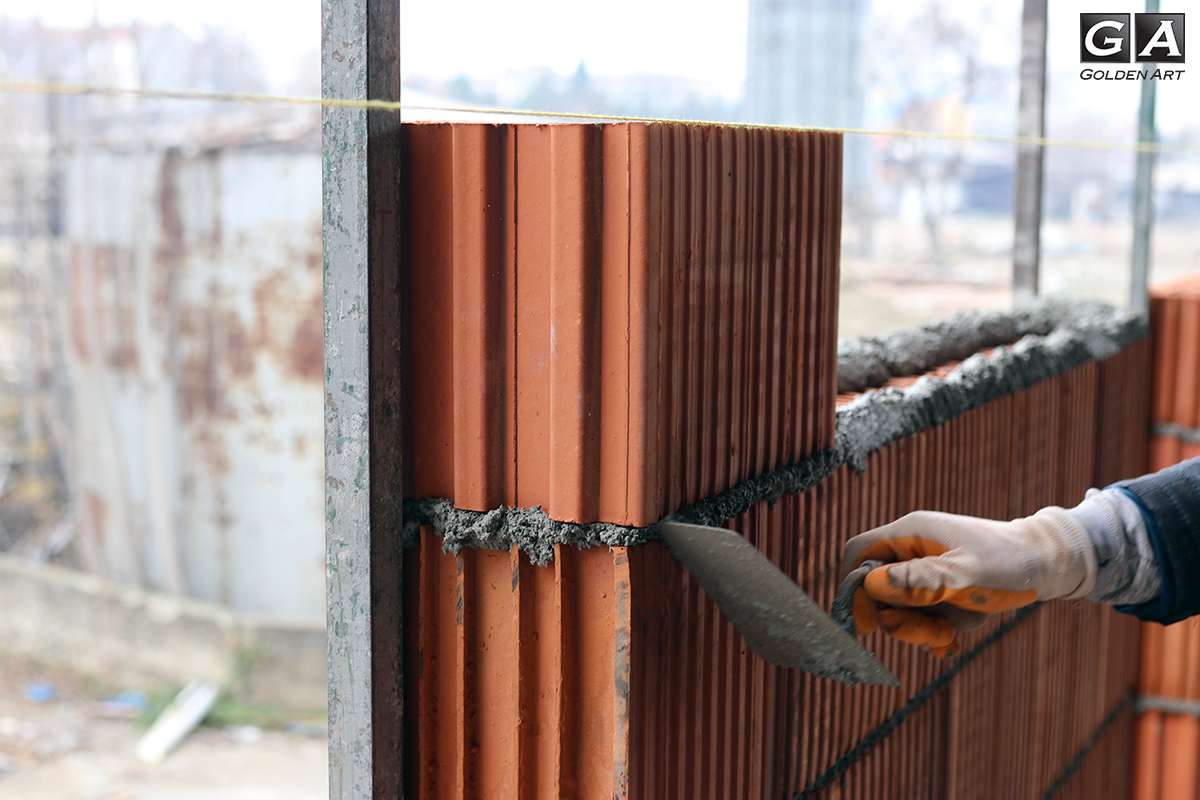

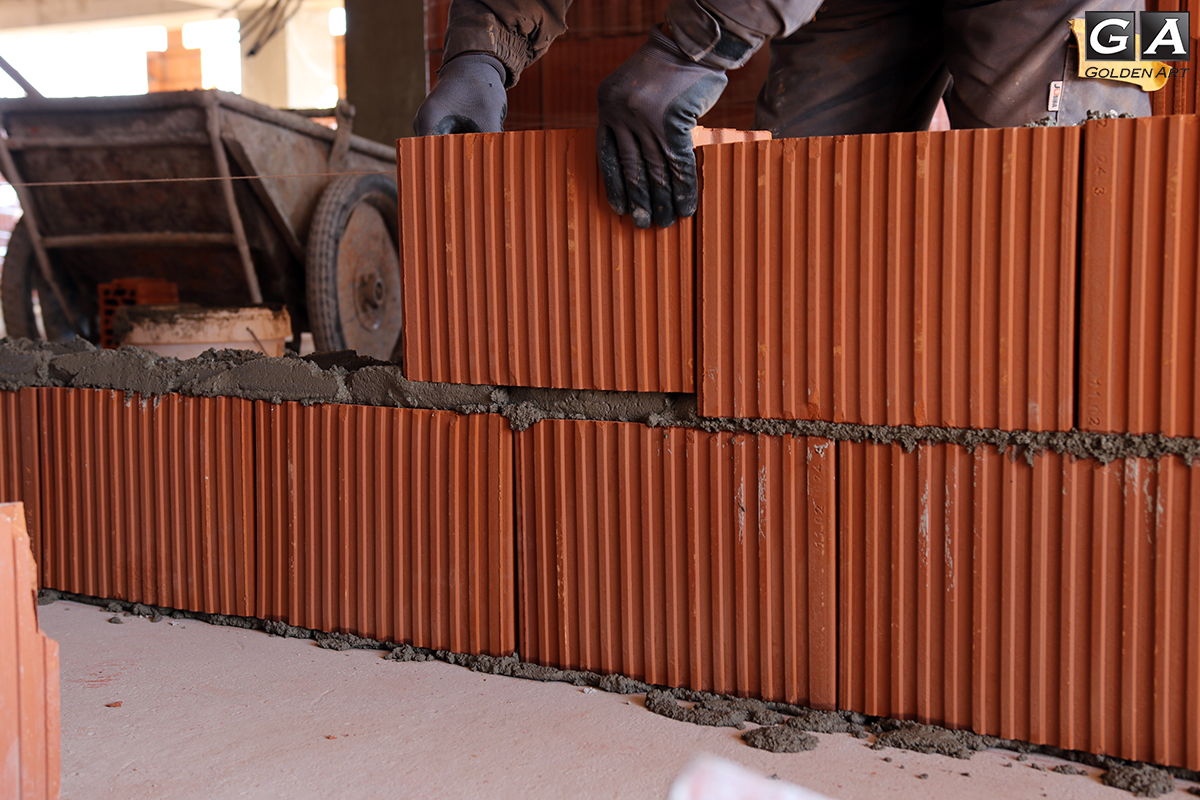

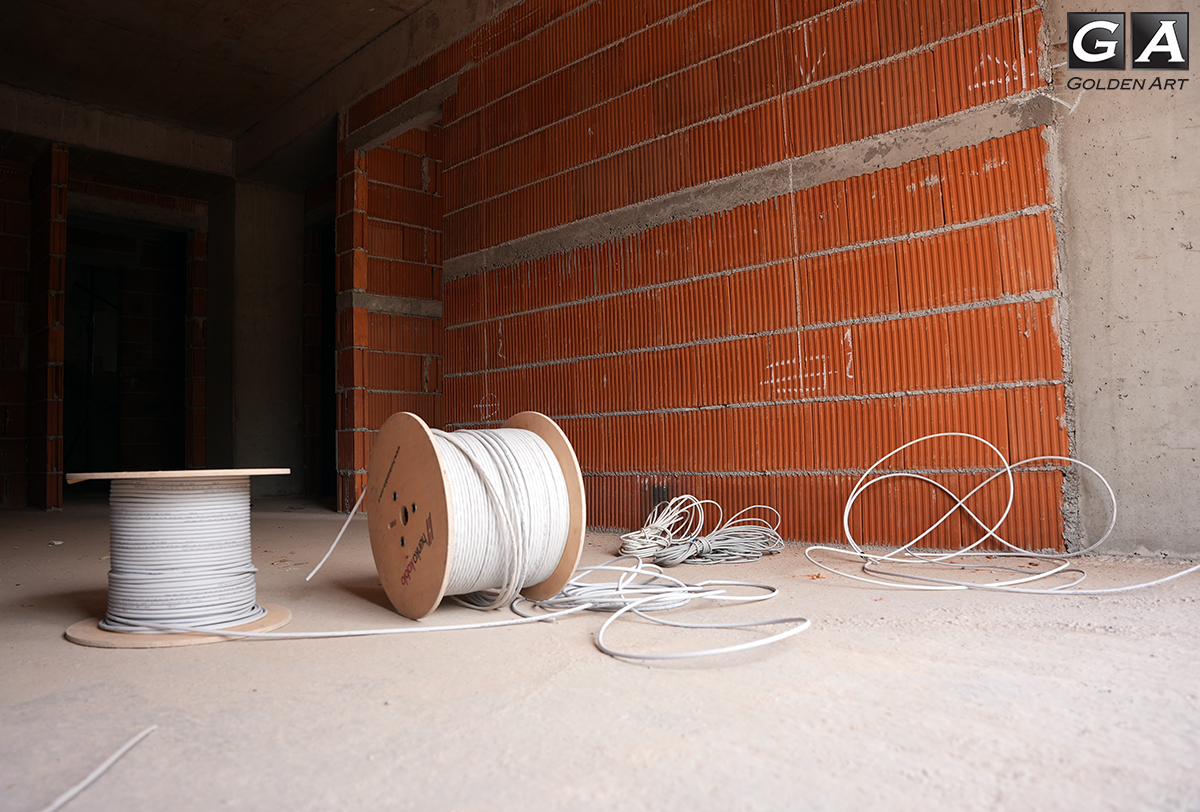

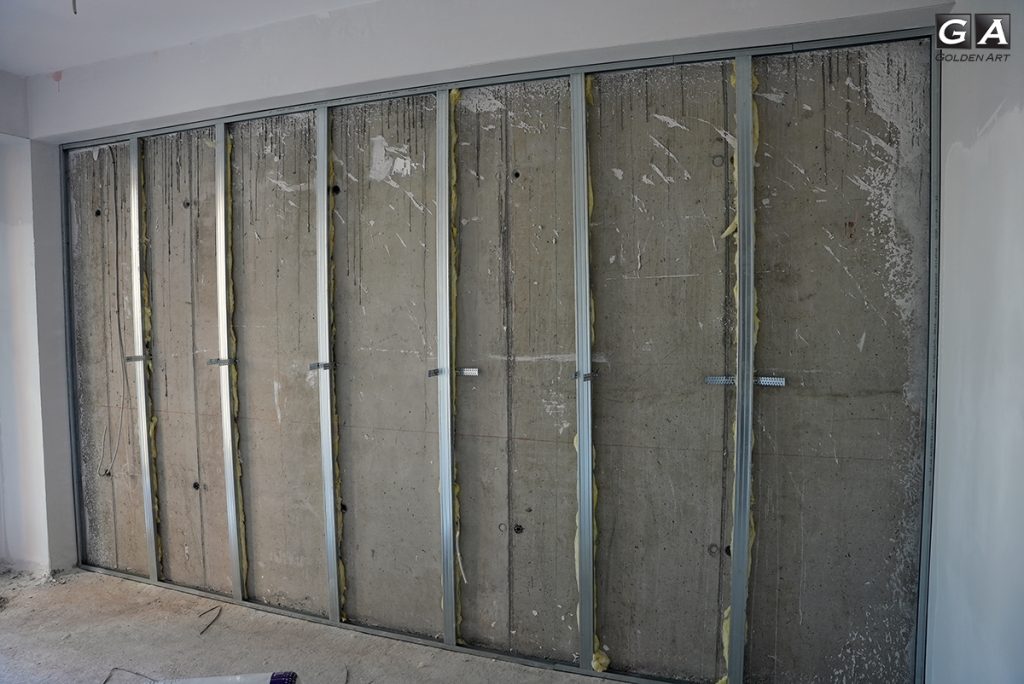

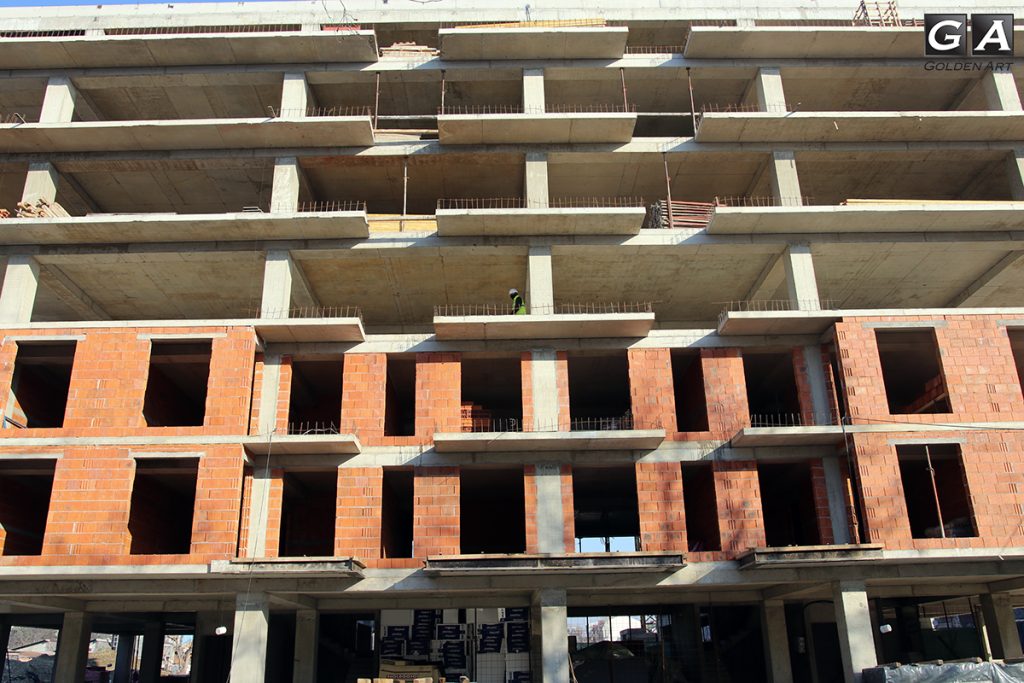

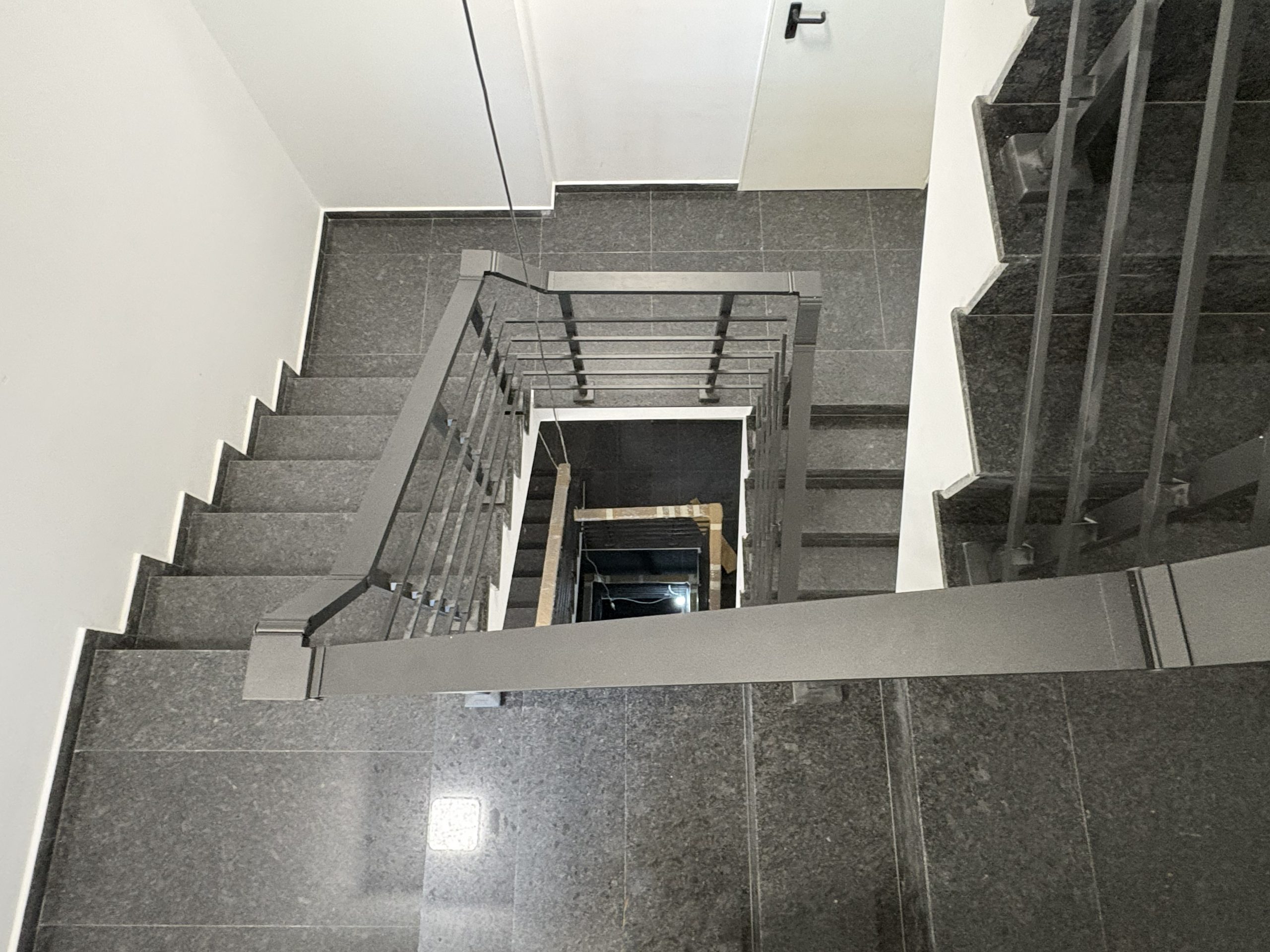

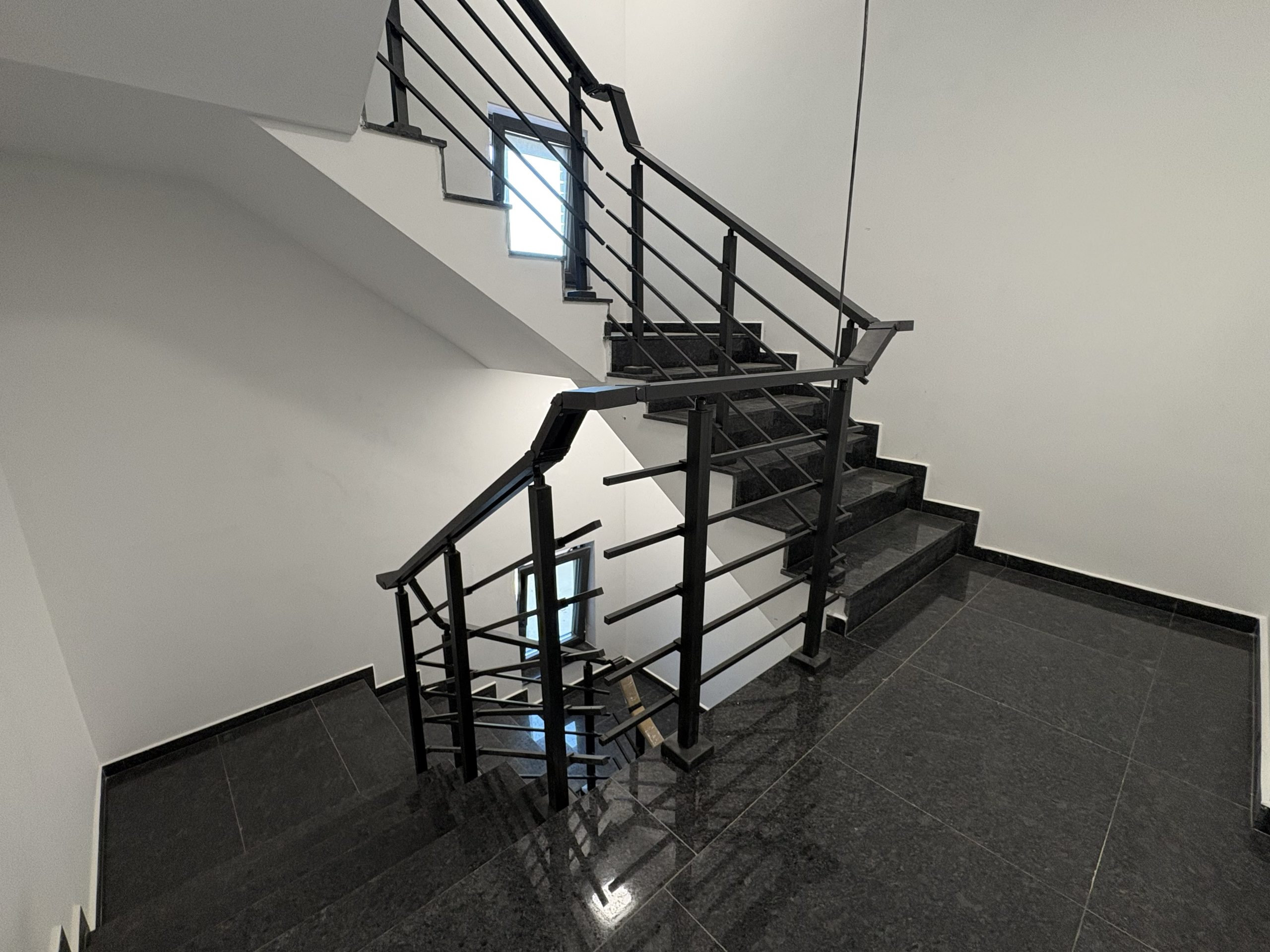

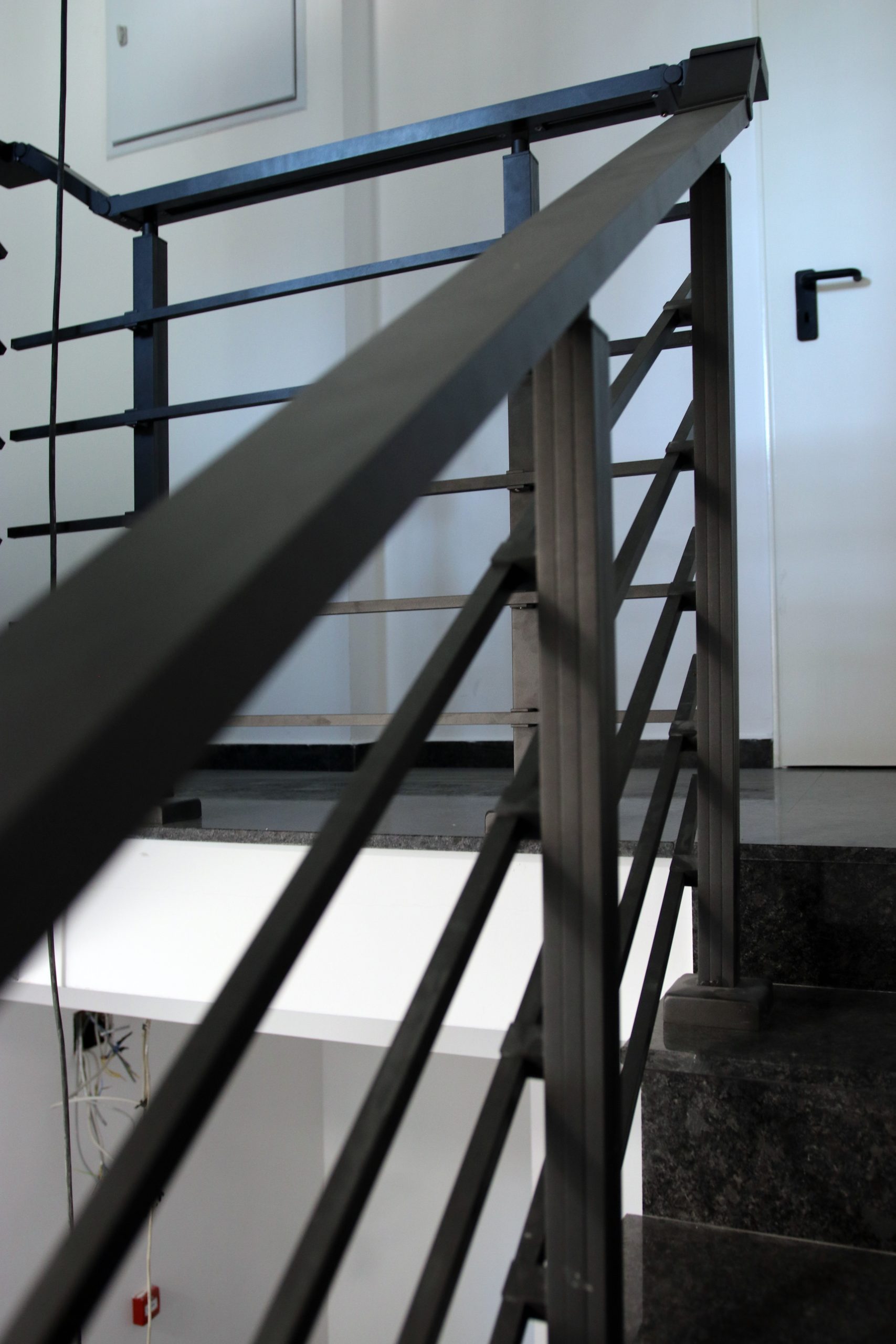

Поставување гранит во ходници пред станови. Изработка на хидроизолација на тераси на поткровје. Монтирање на фундермакс на источна фасада на влез 1. Монтирање на вентилациони канали на ниво минус 1.

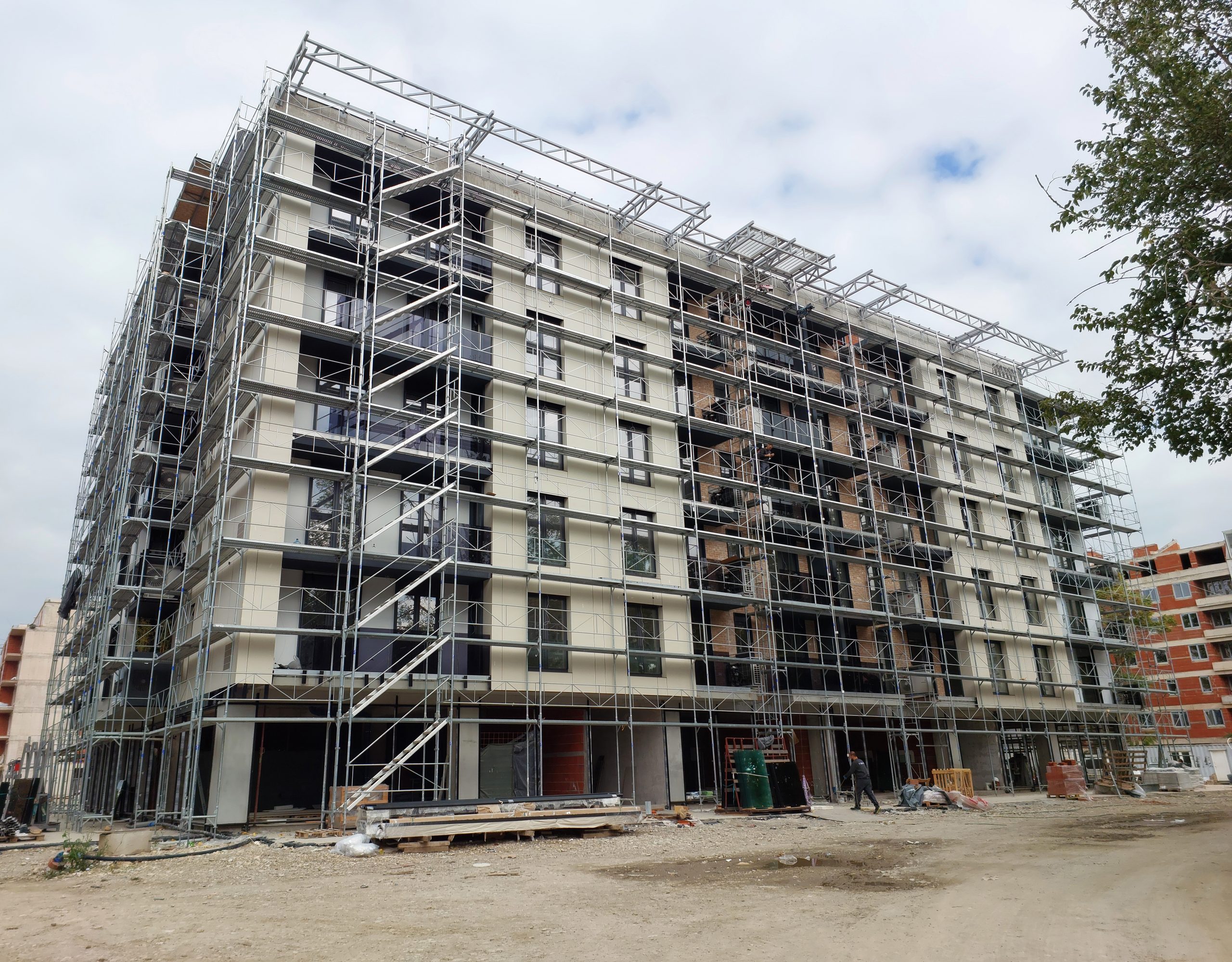

14.10.2025

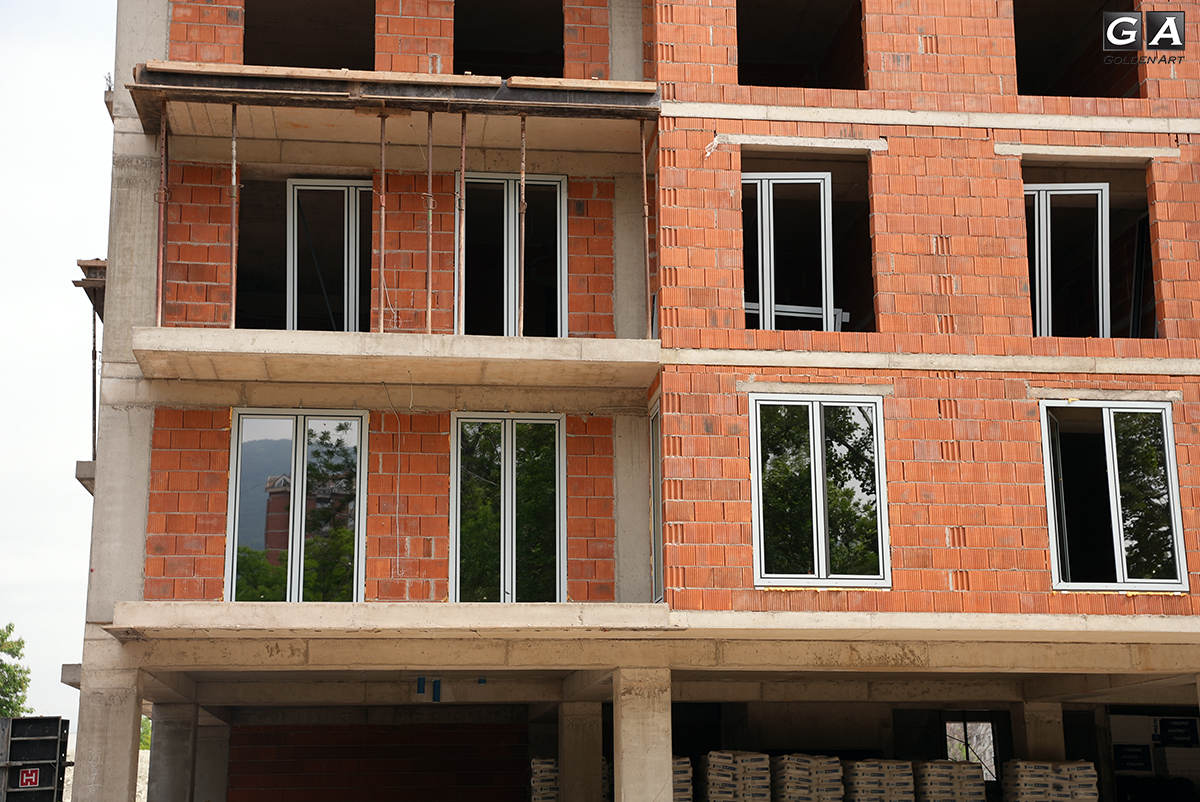

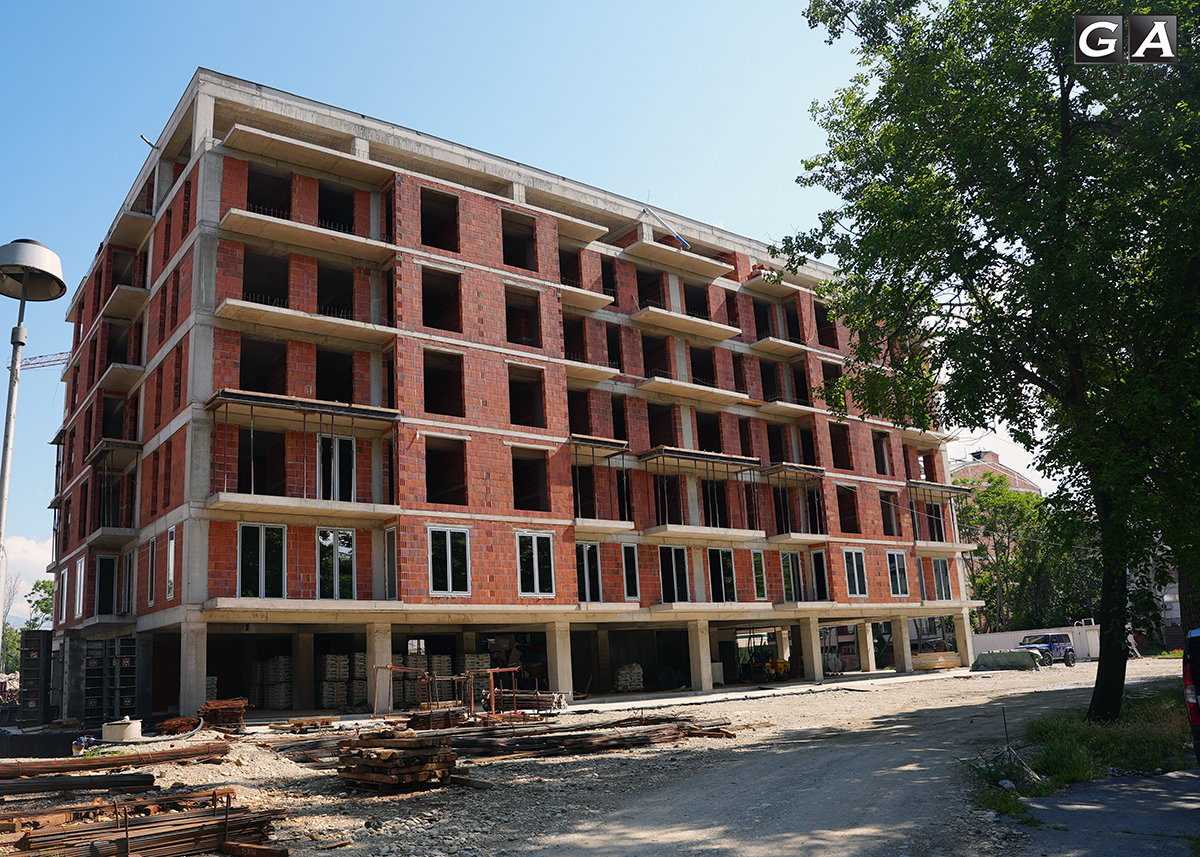

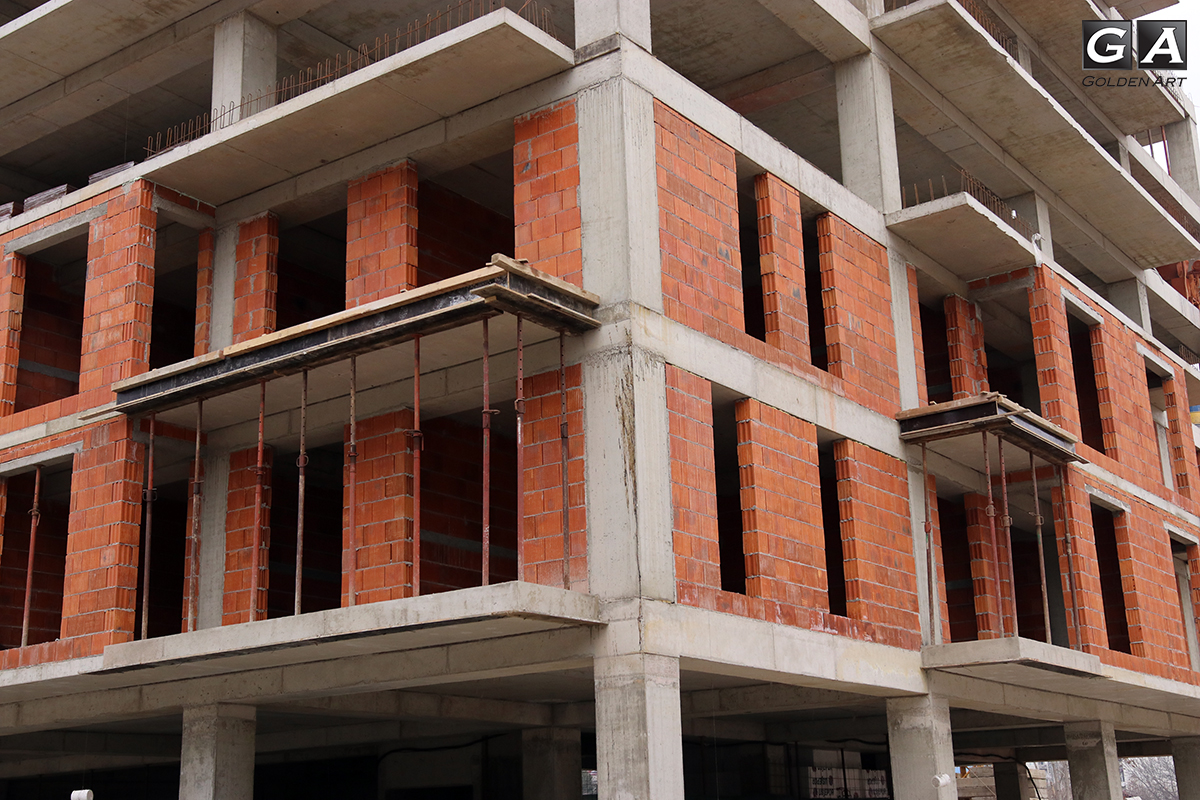

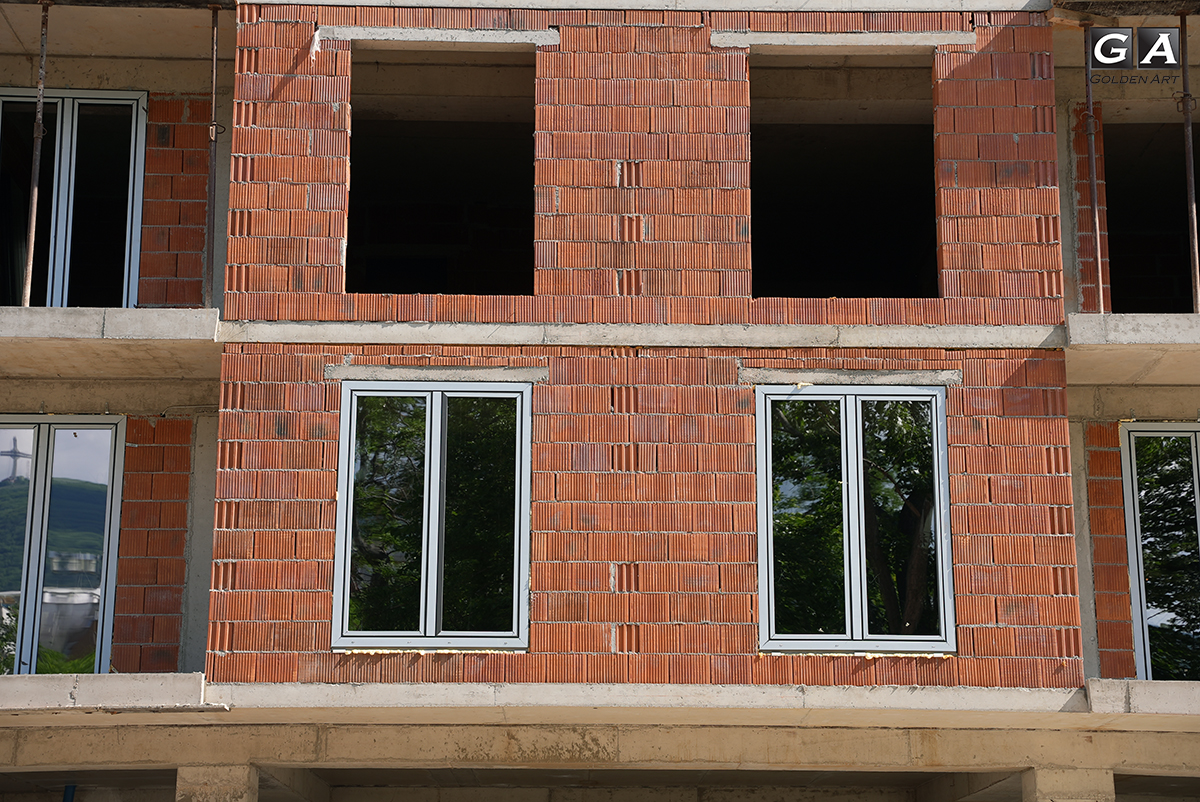

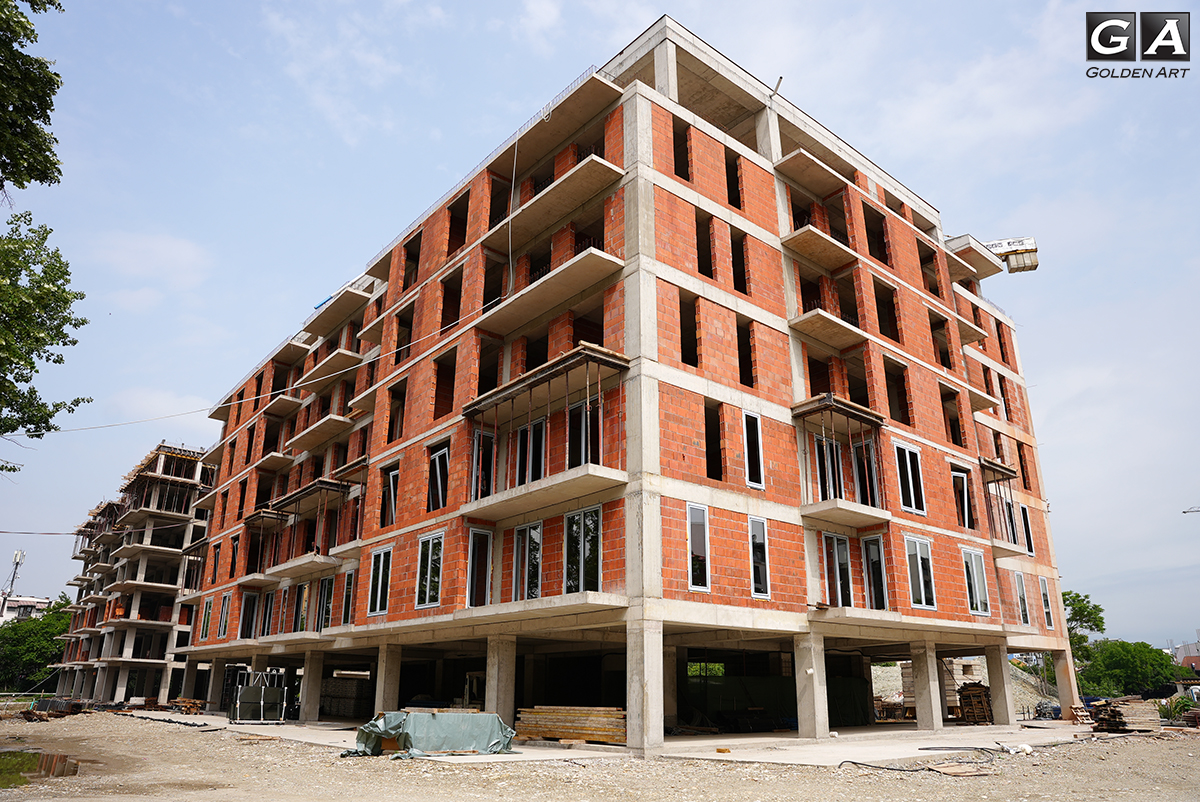

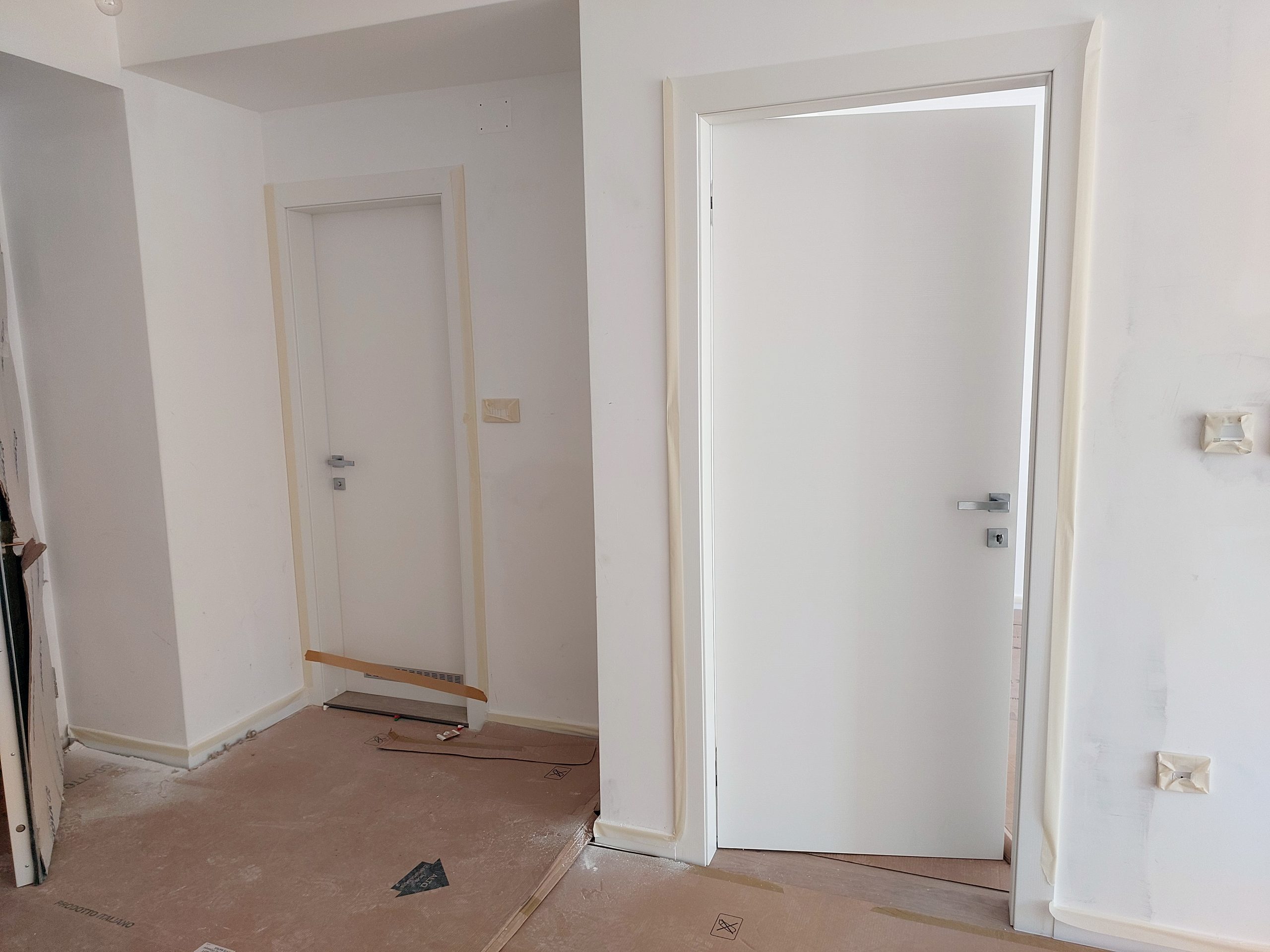

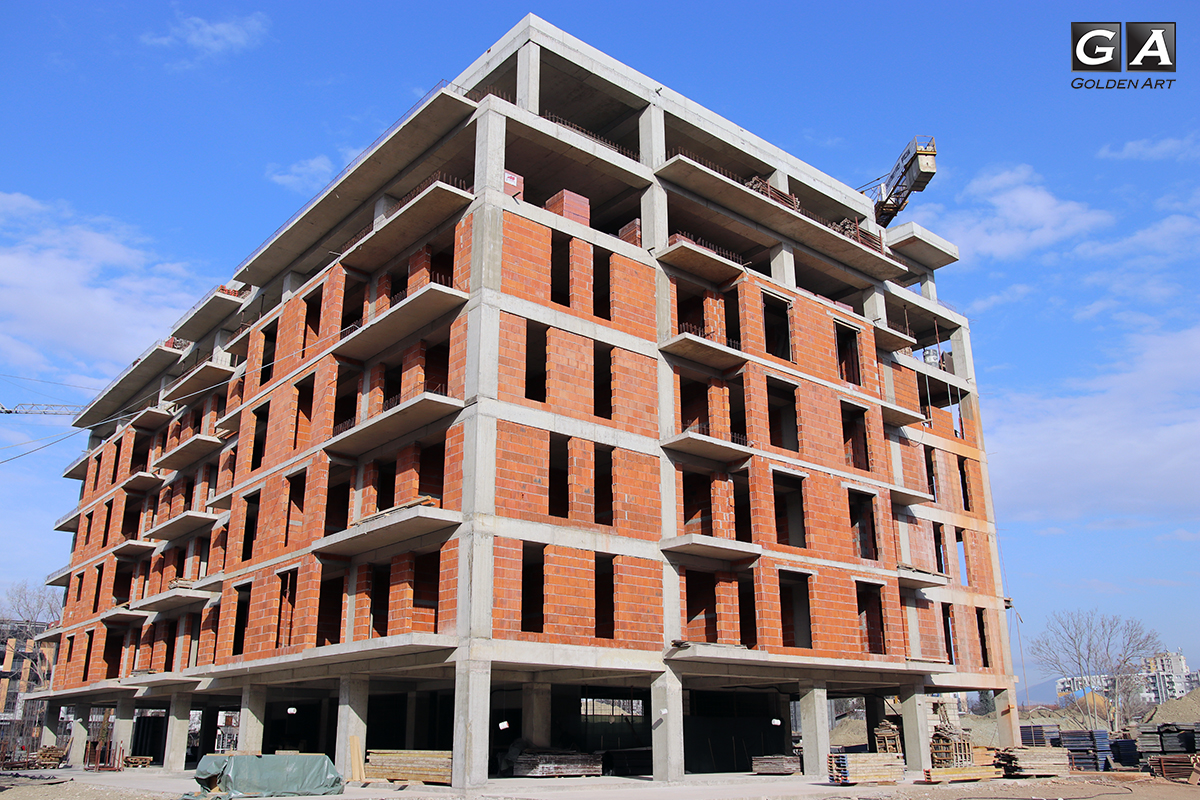

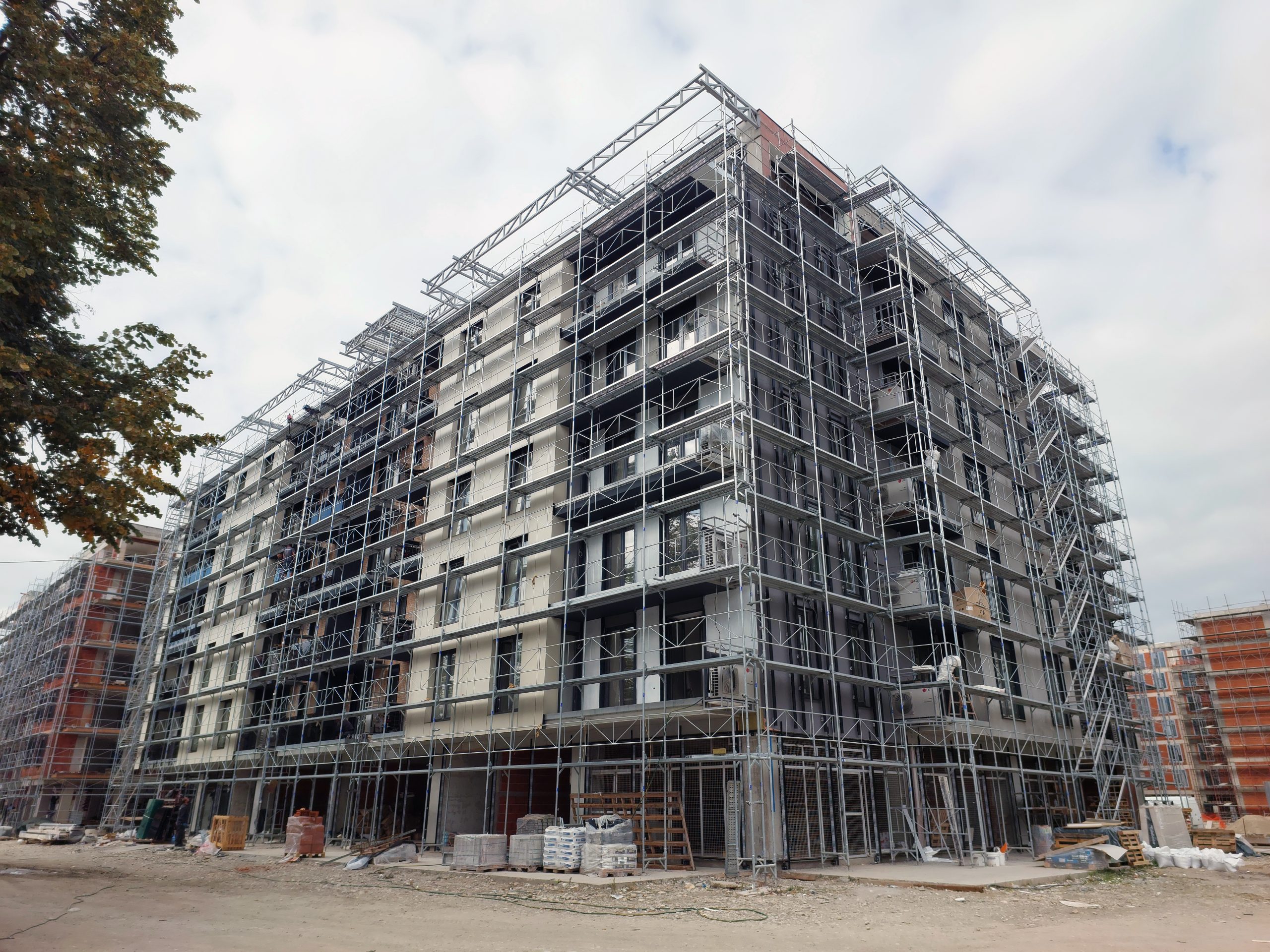

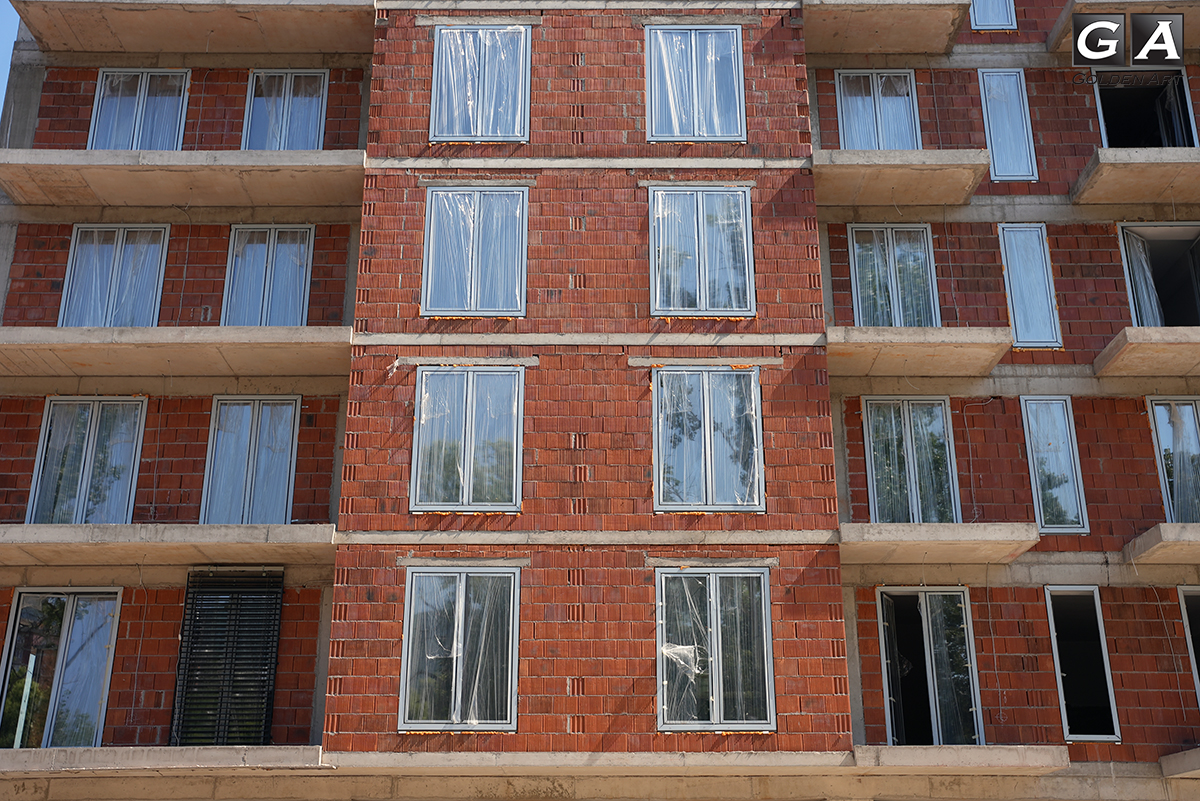

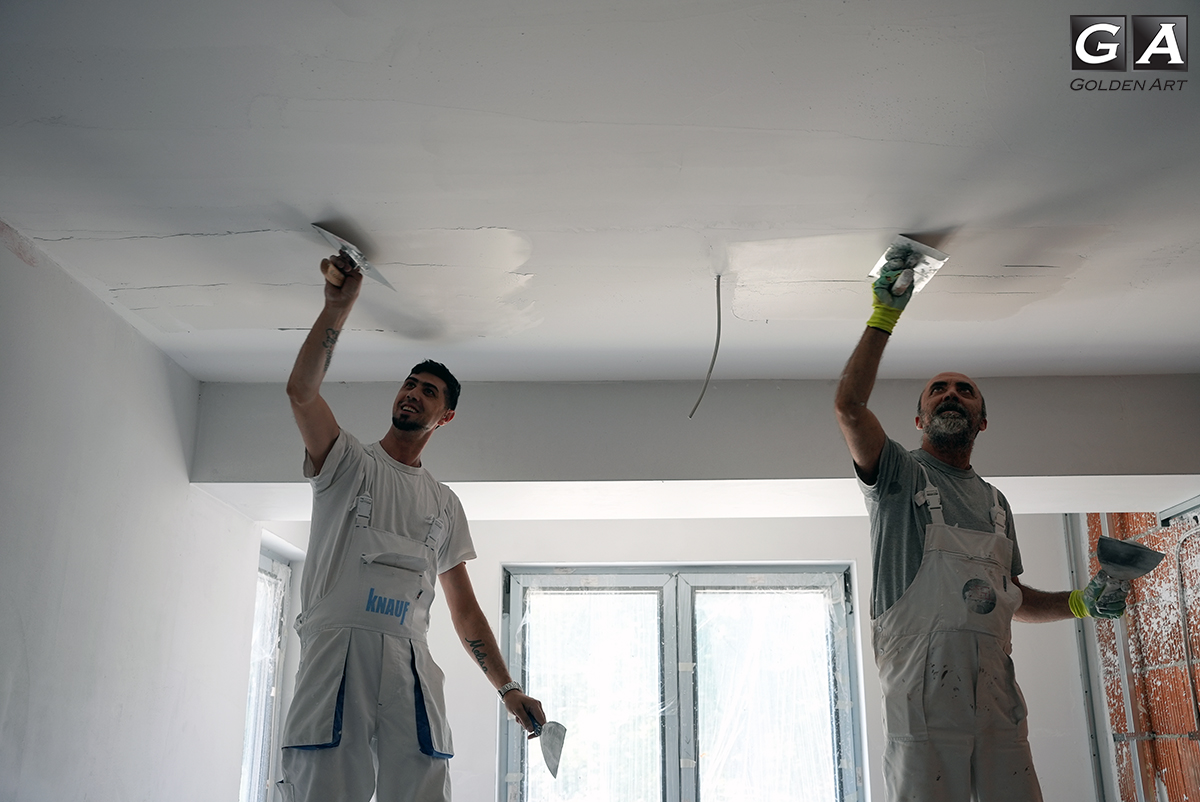

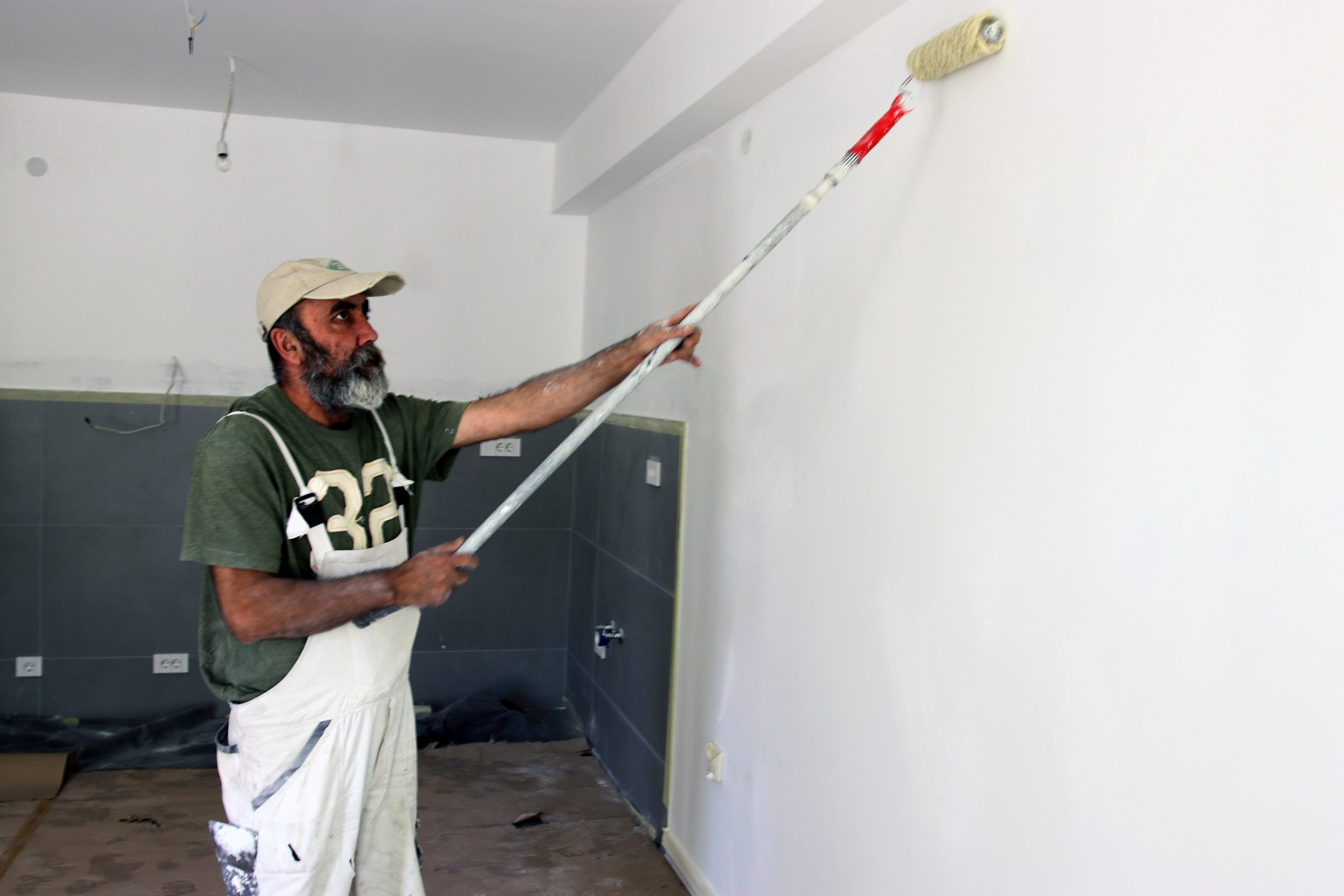

Комплетирано поставување на собни врати во станови. Финално молерисување завршено до 4 кат, а на фасадата се поставуваат стаклени огради на балкони.

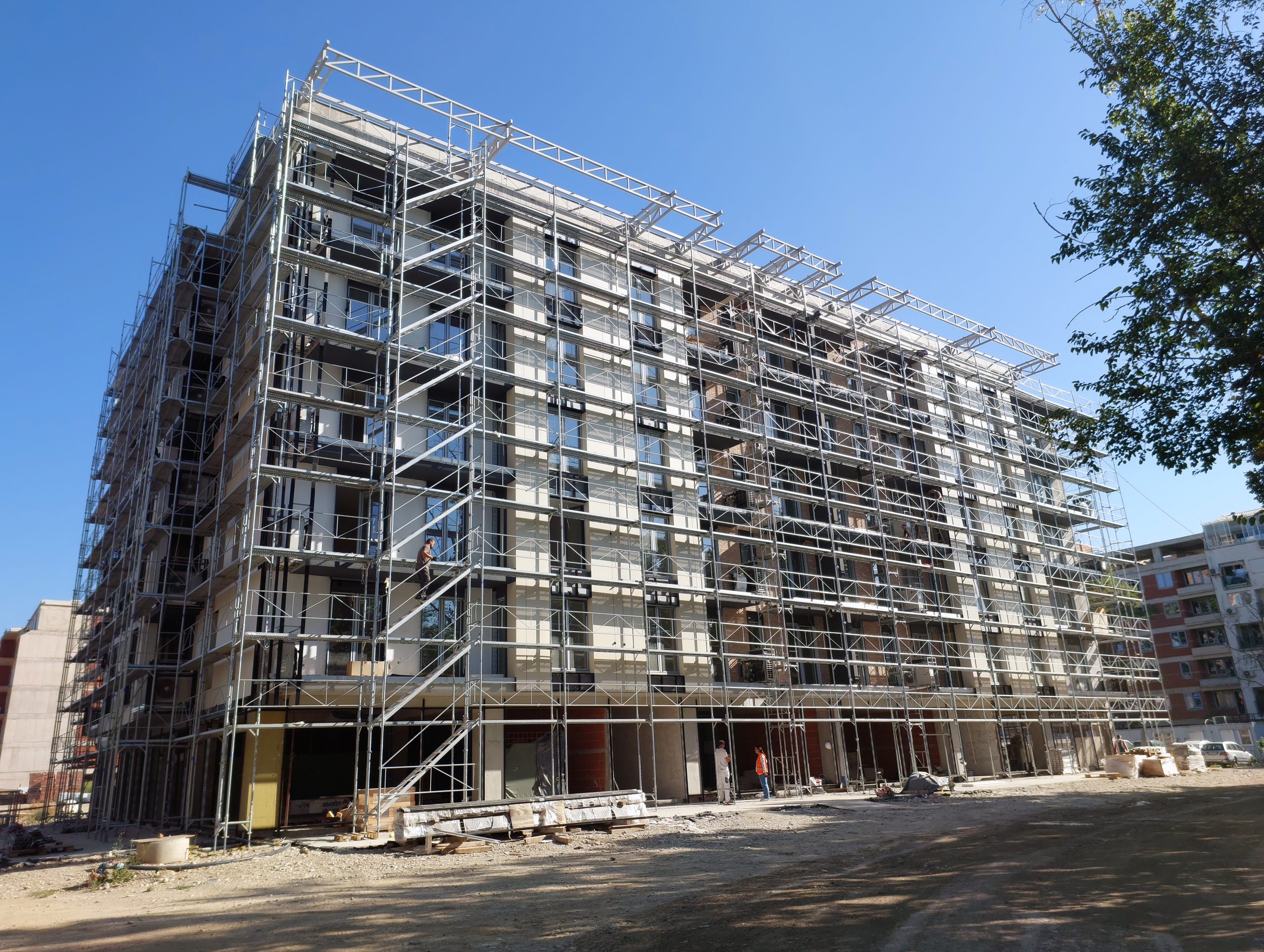

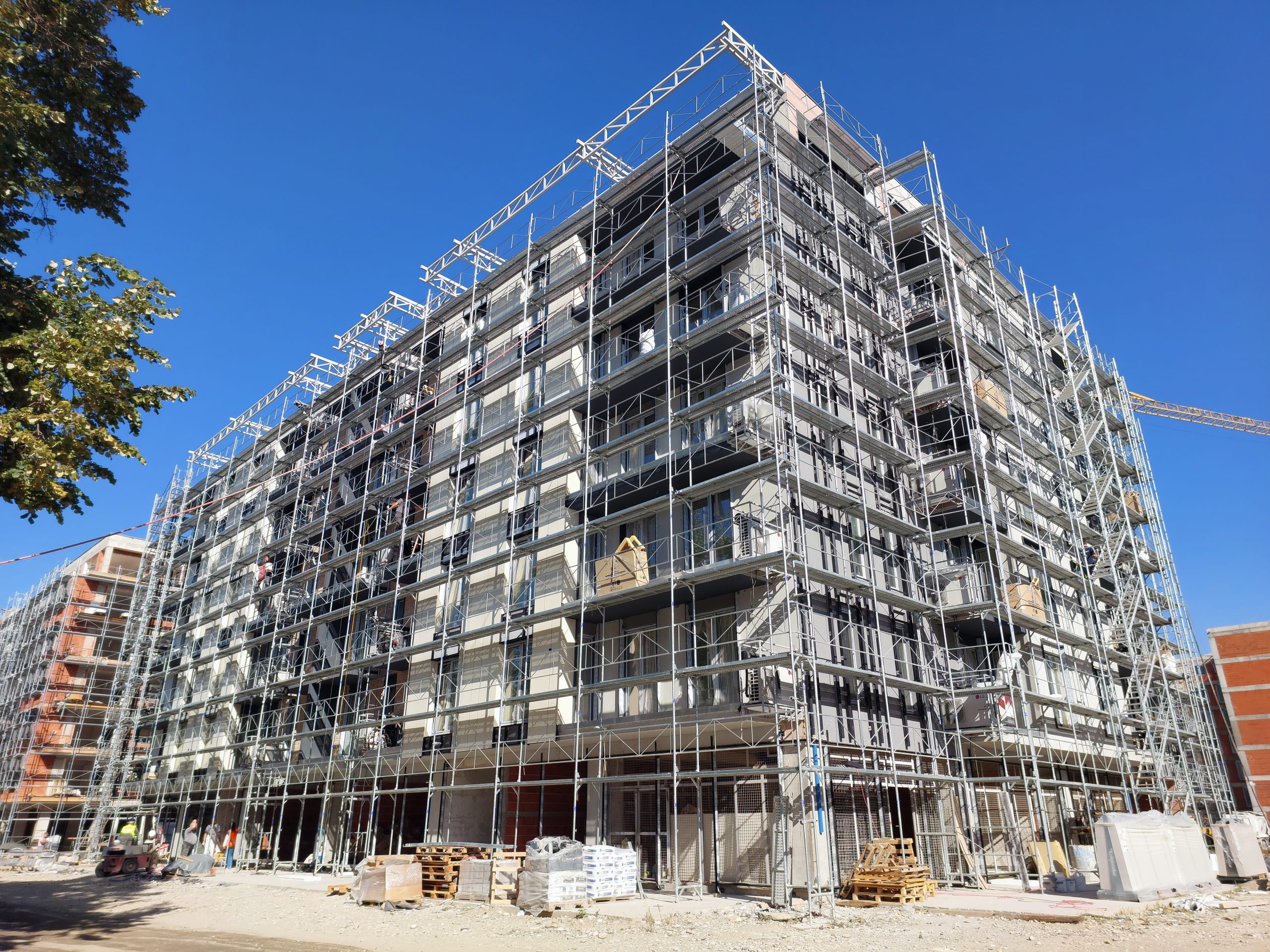

23.09.2025

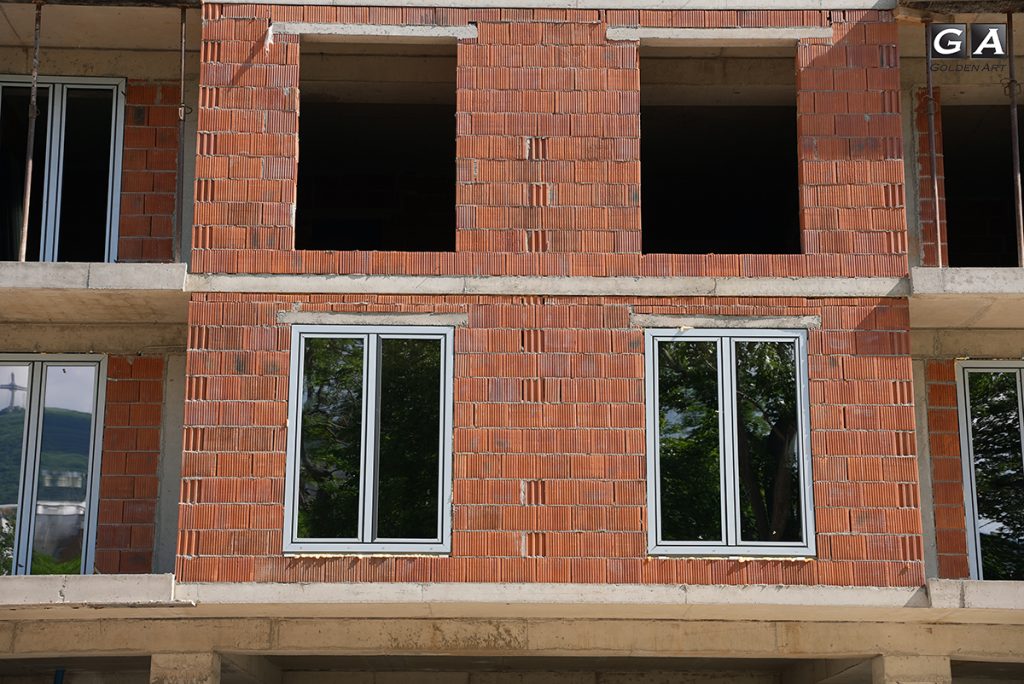

Поставување на собни врати во станови на 3 кат, финално молерисување на ѕидови на 2 кат, изработка на фасада.

11.09.2025

16.07.2025

14.06.2025

10.05.2025

07.04.2025

14.03.2025

21.02.2025

05.12.2024

15.10.2024

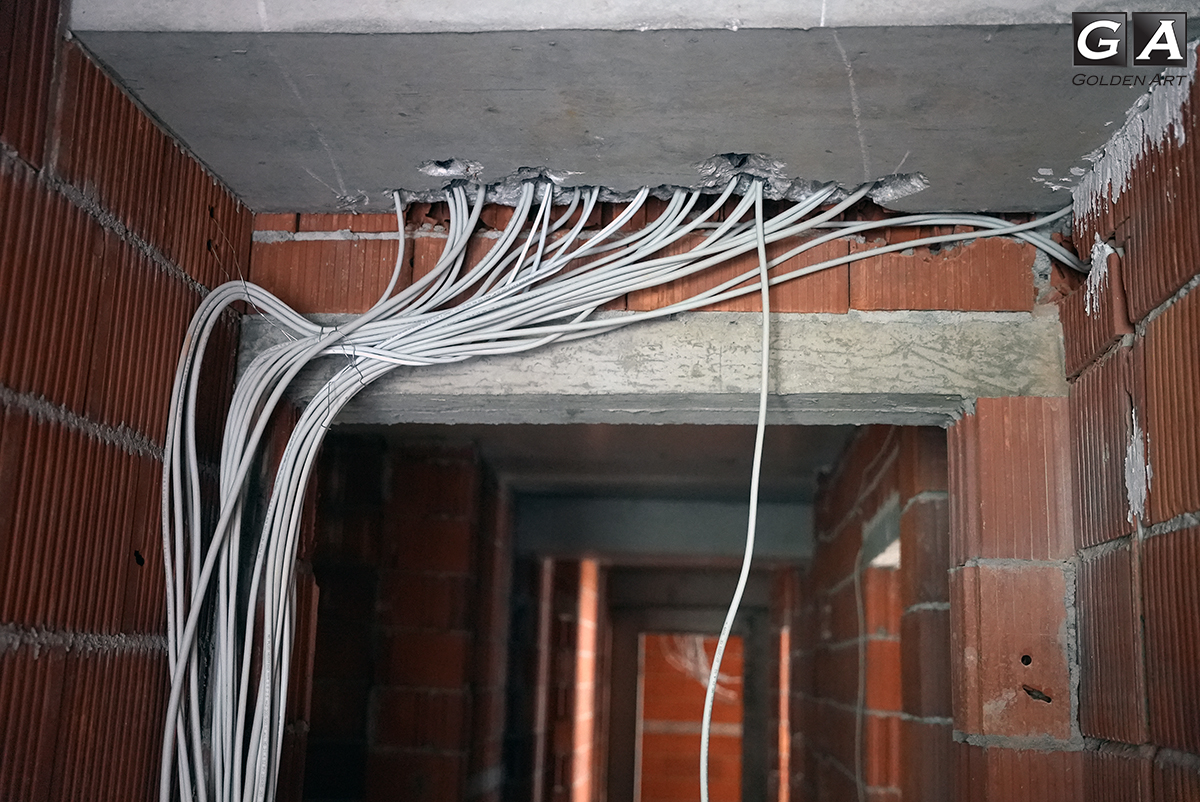

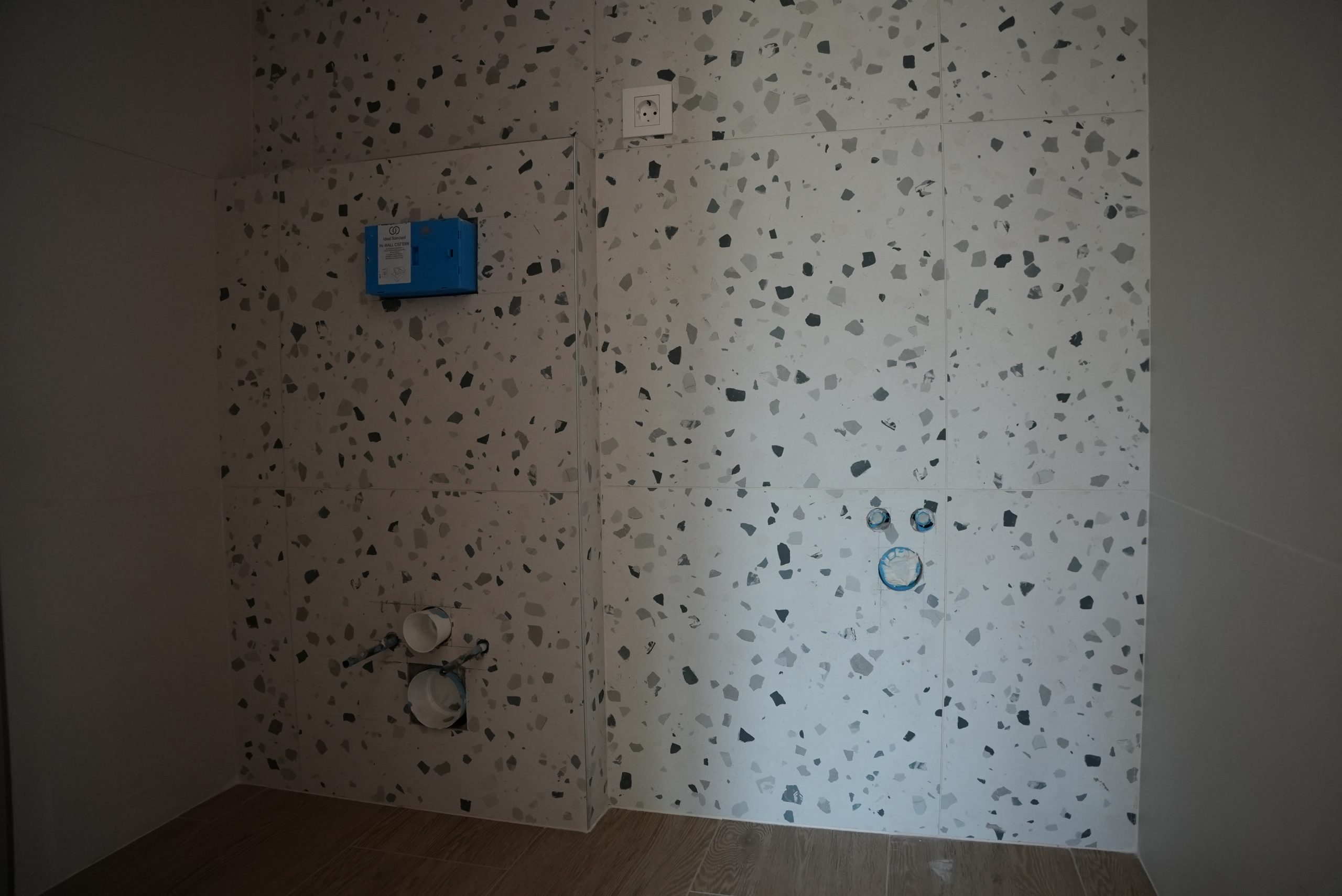

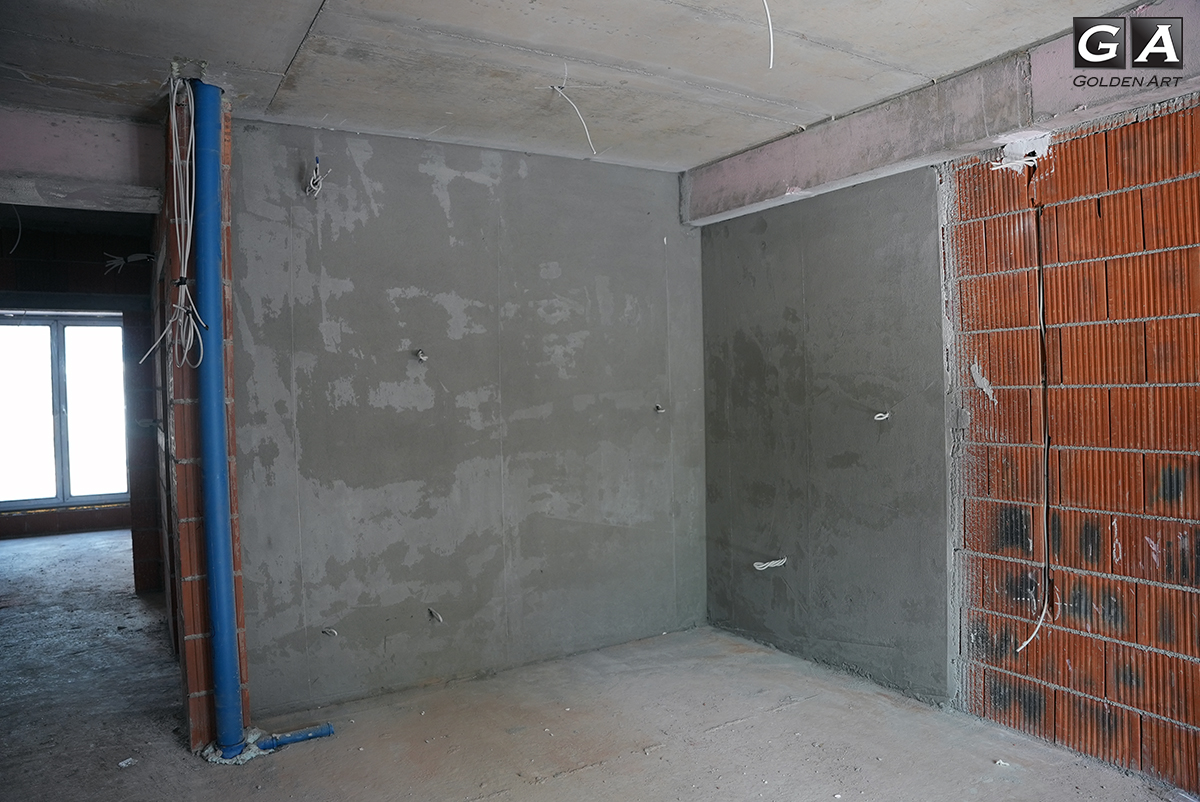

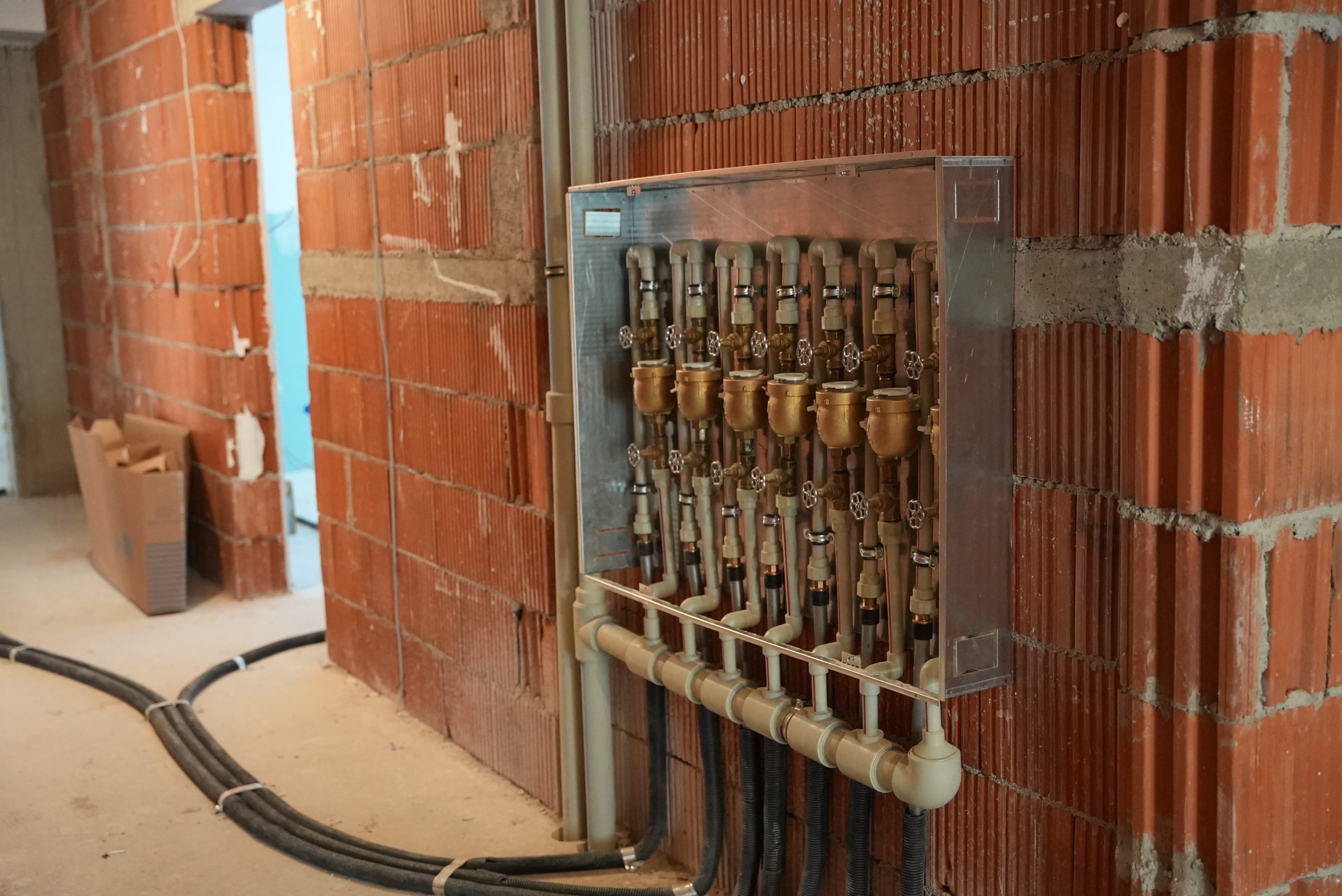

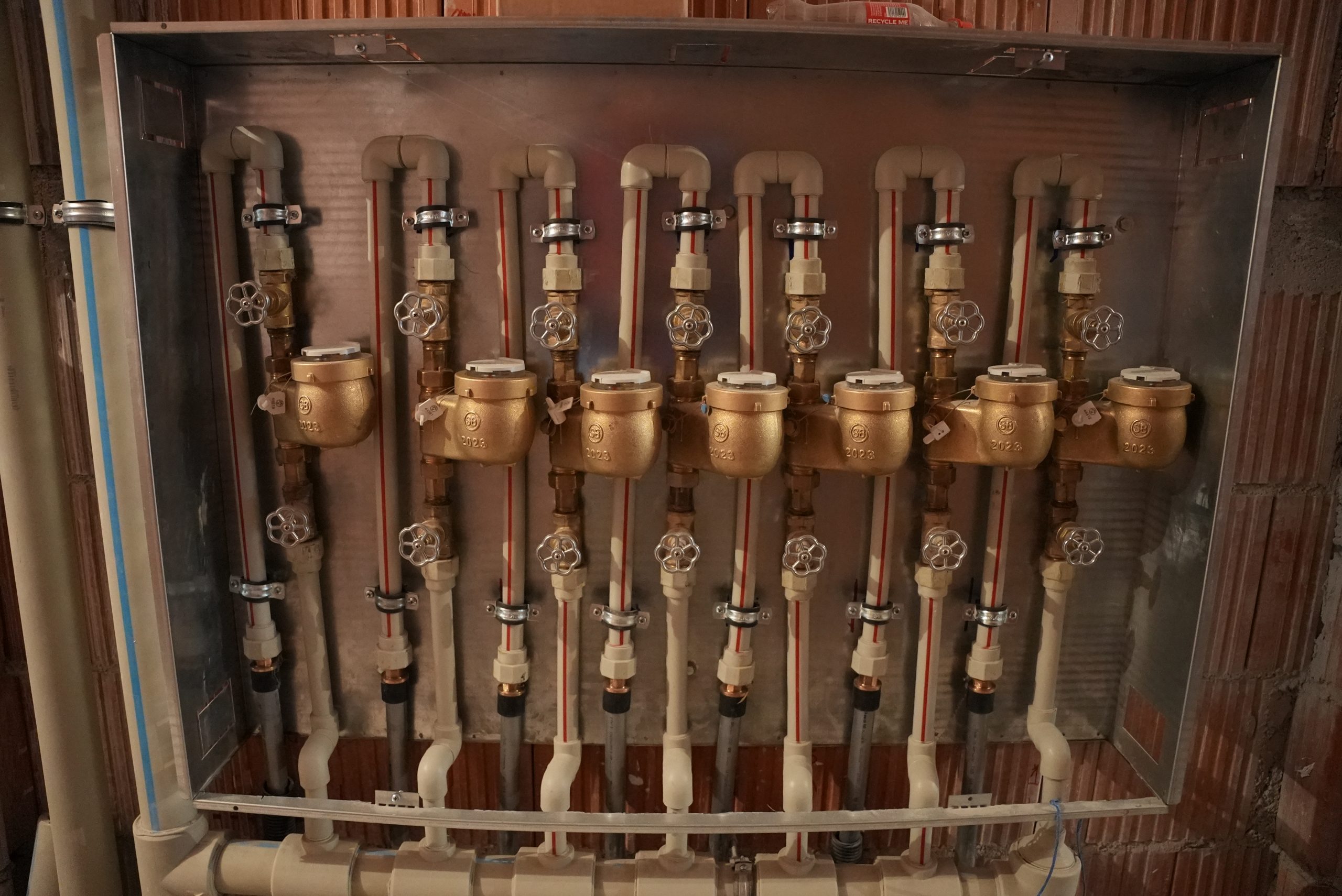

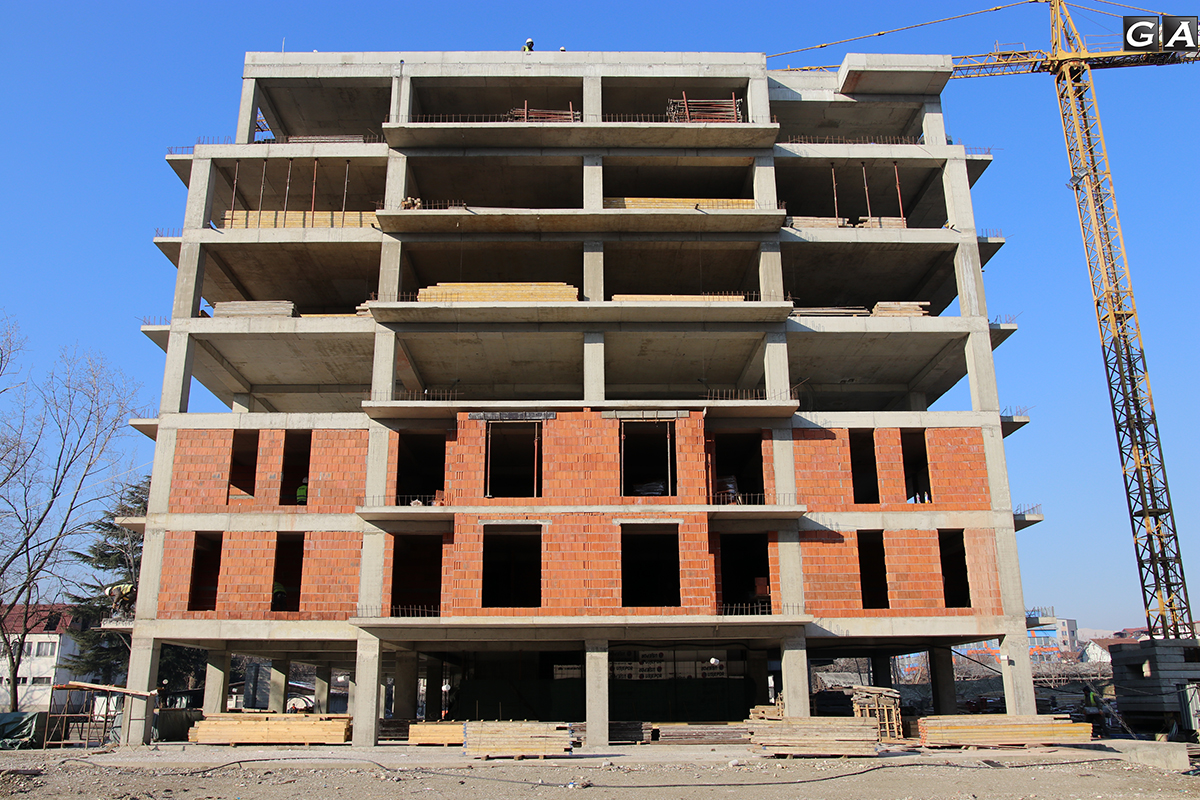

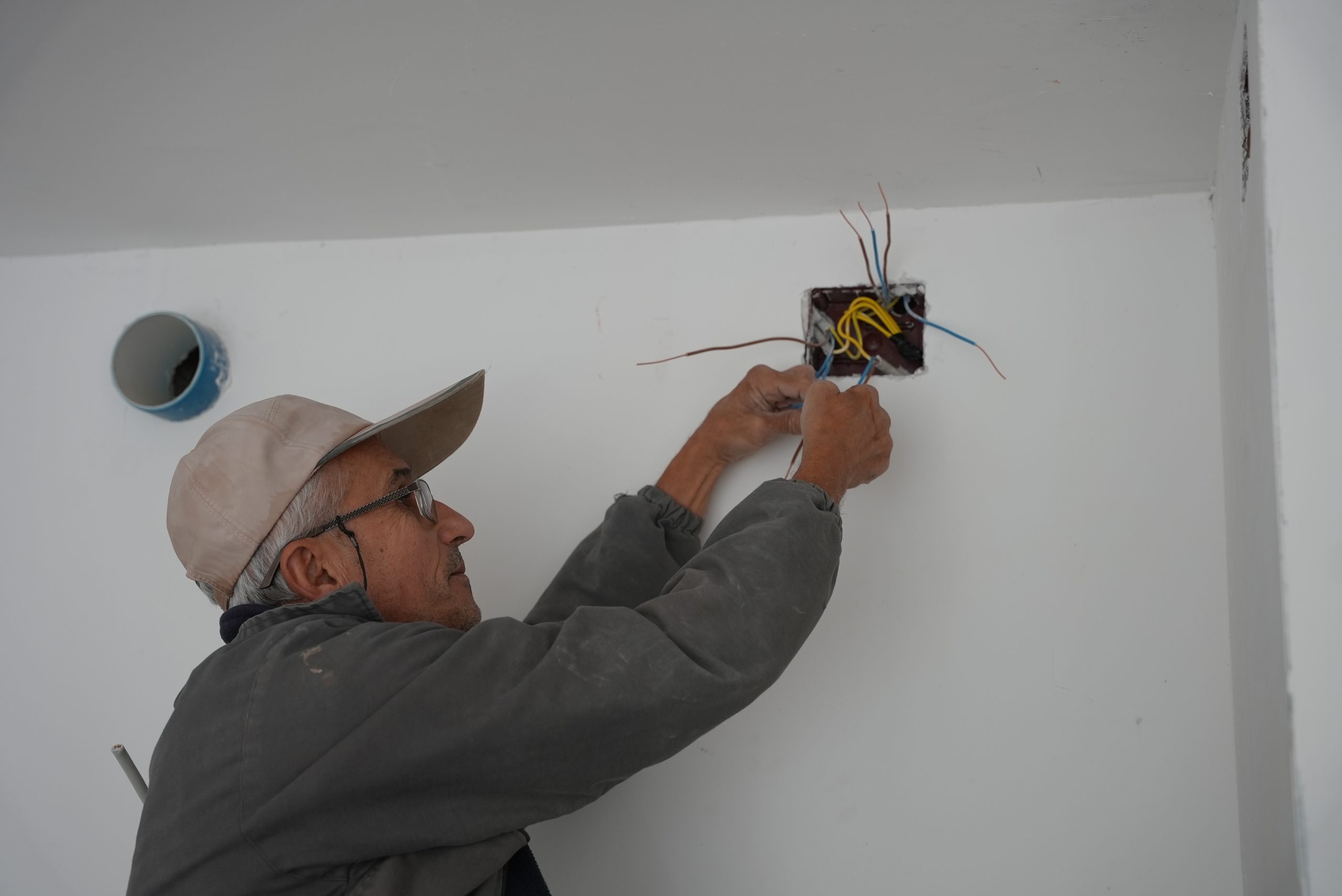

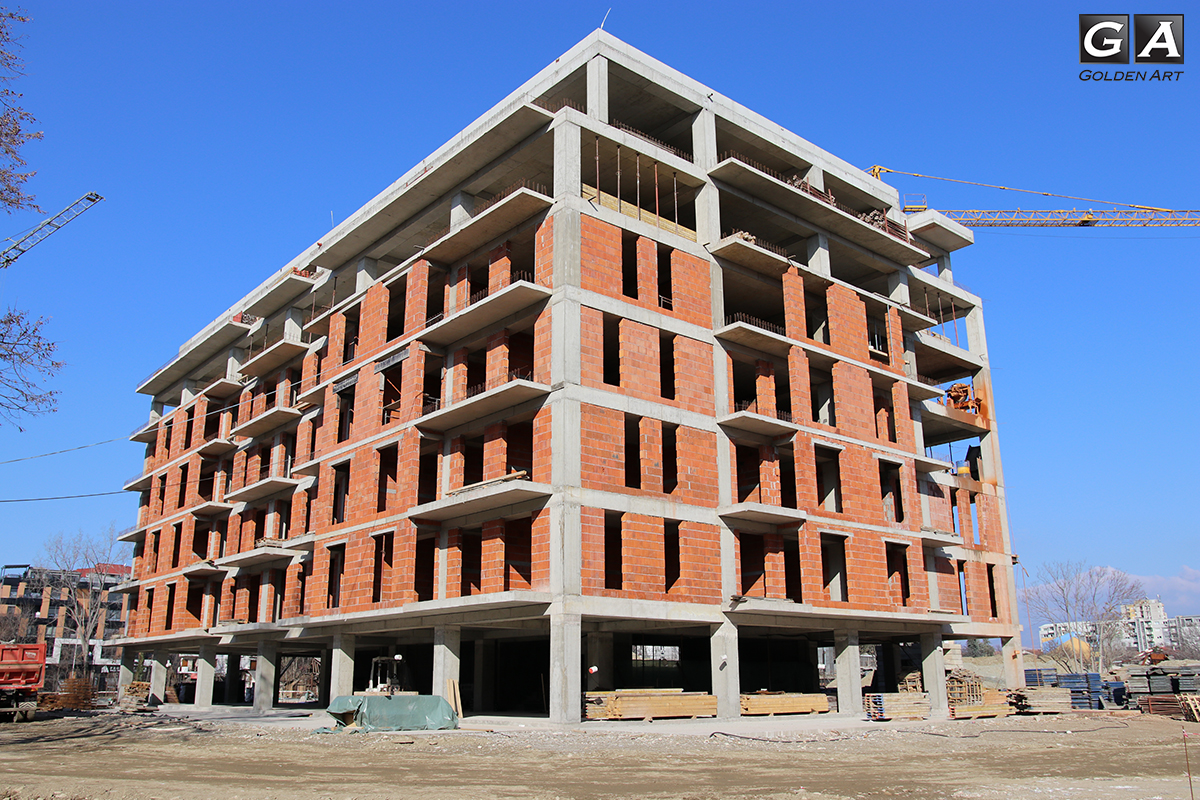

Поставување на плочки во купатила, поставување на водомери и електрика по станови.

06.09.2024

21.08.2024

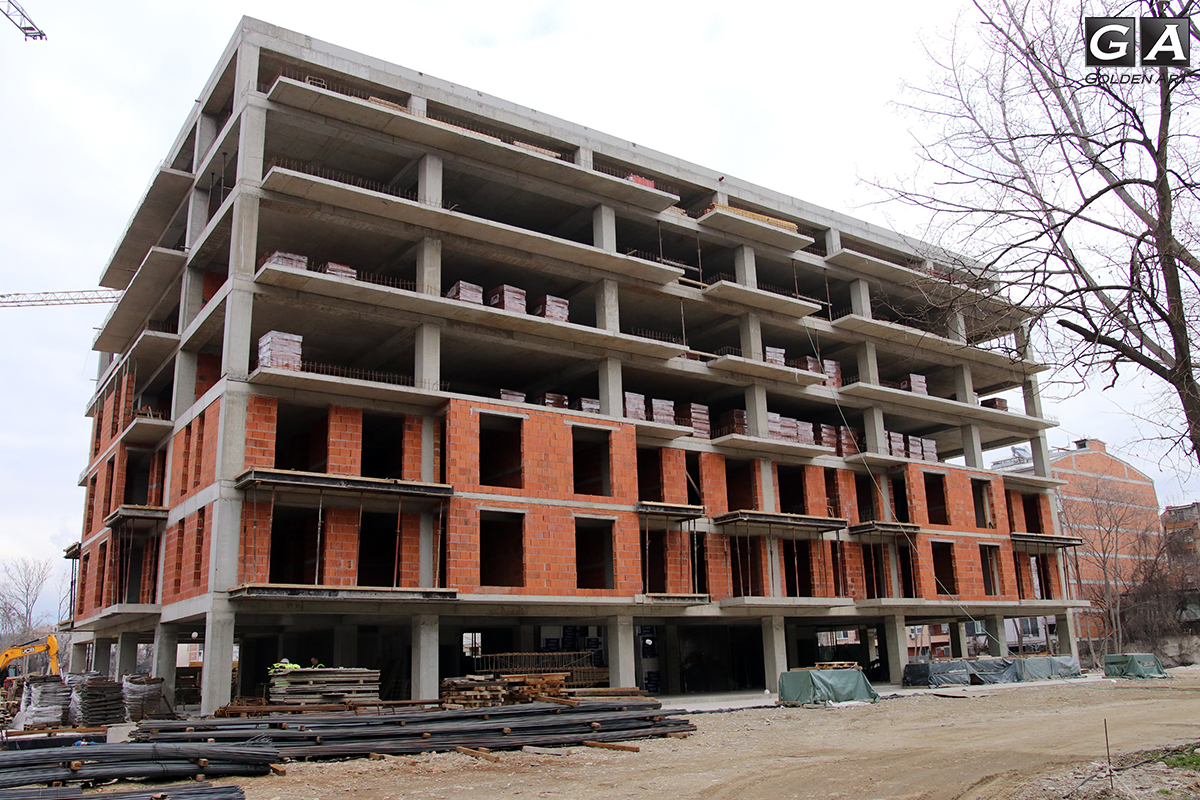

Во моментов во објектот се работи на нанесување на цементен малтер во кујни и купатила.

11.07.2024

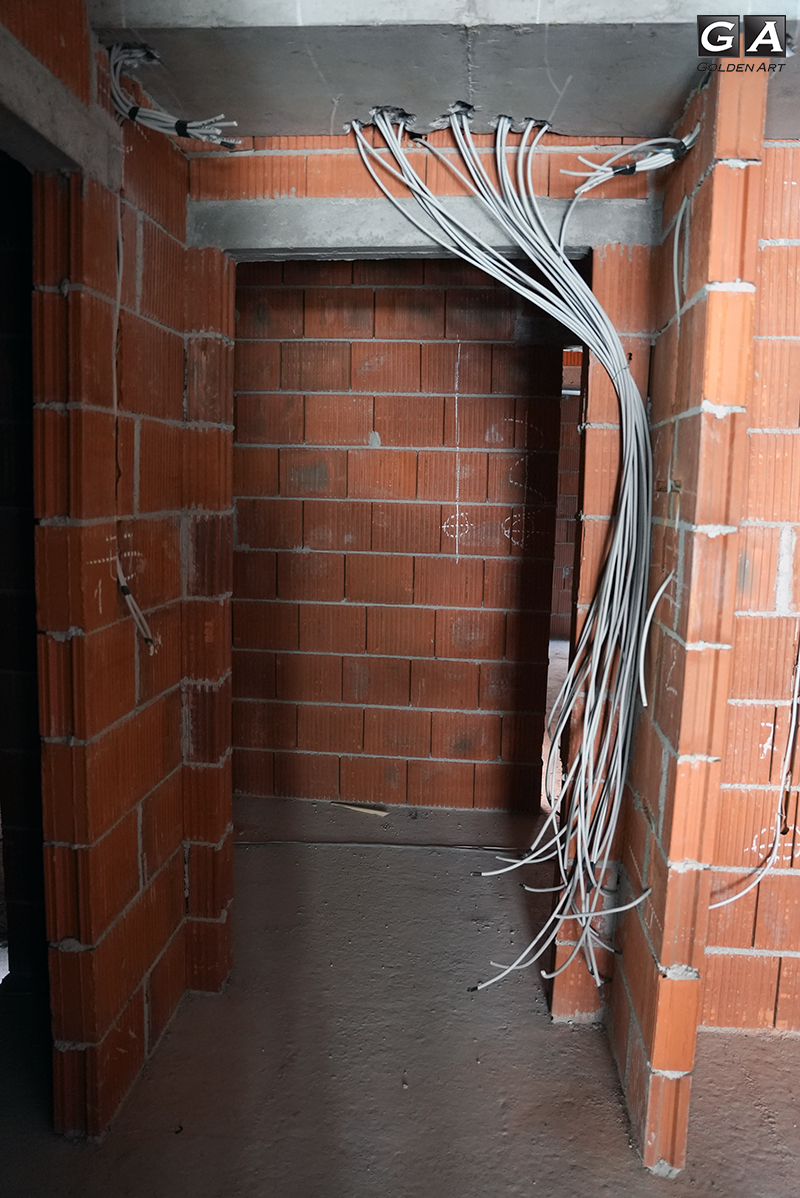

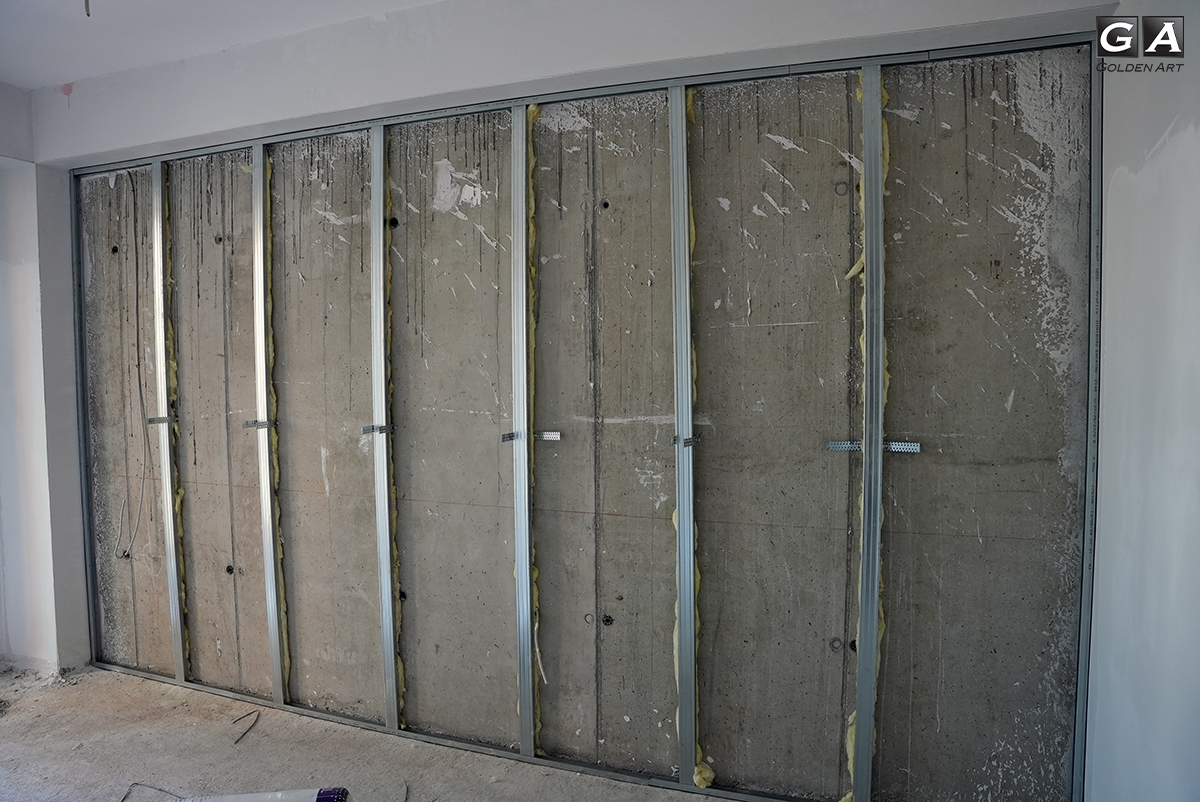

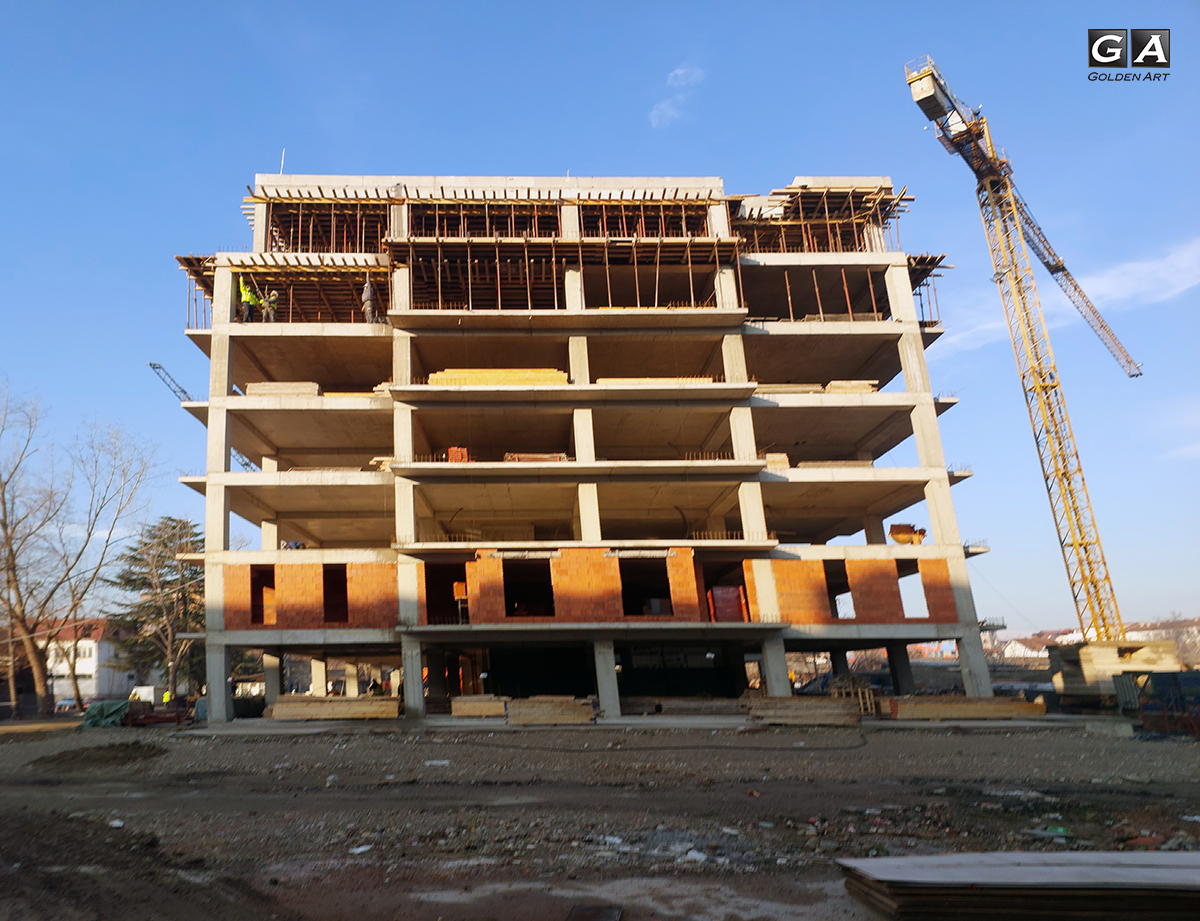

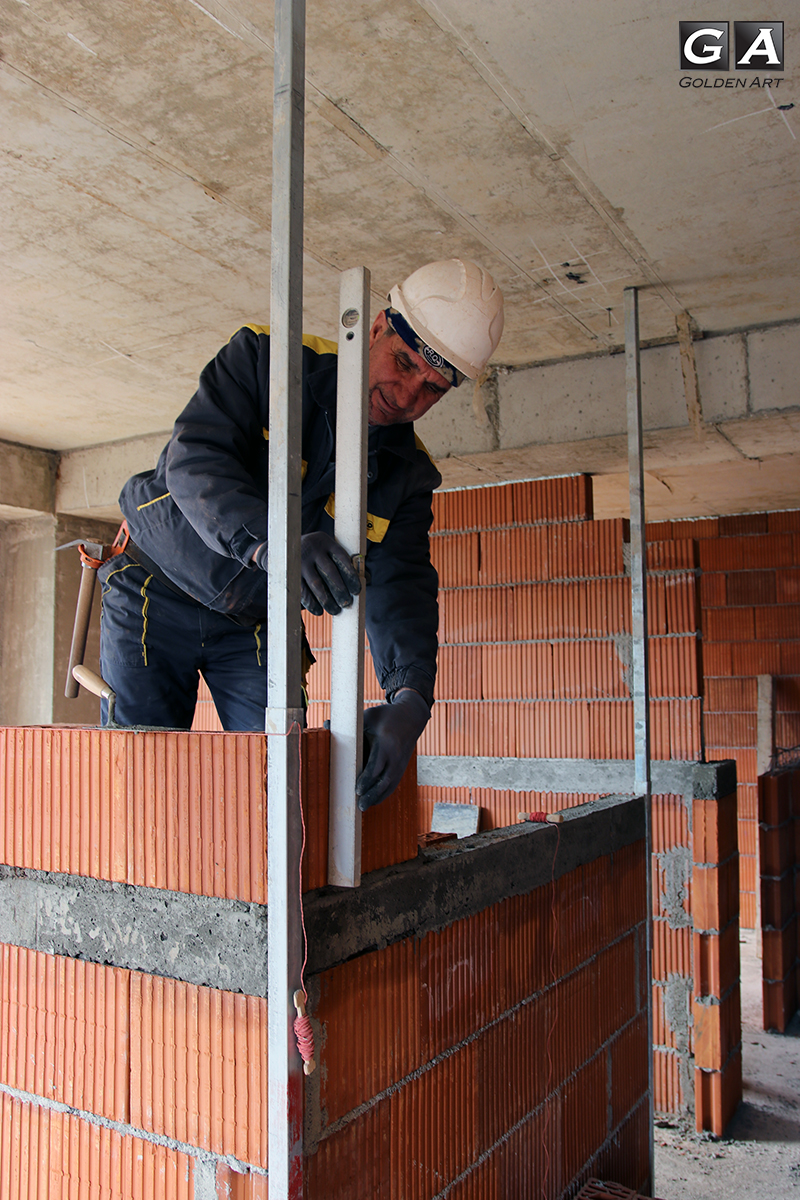

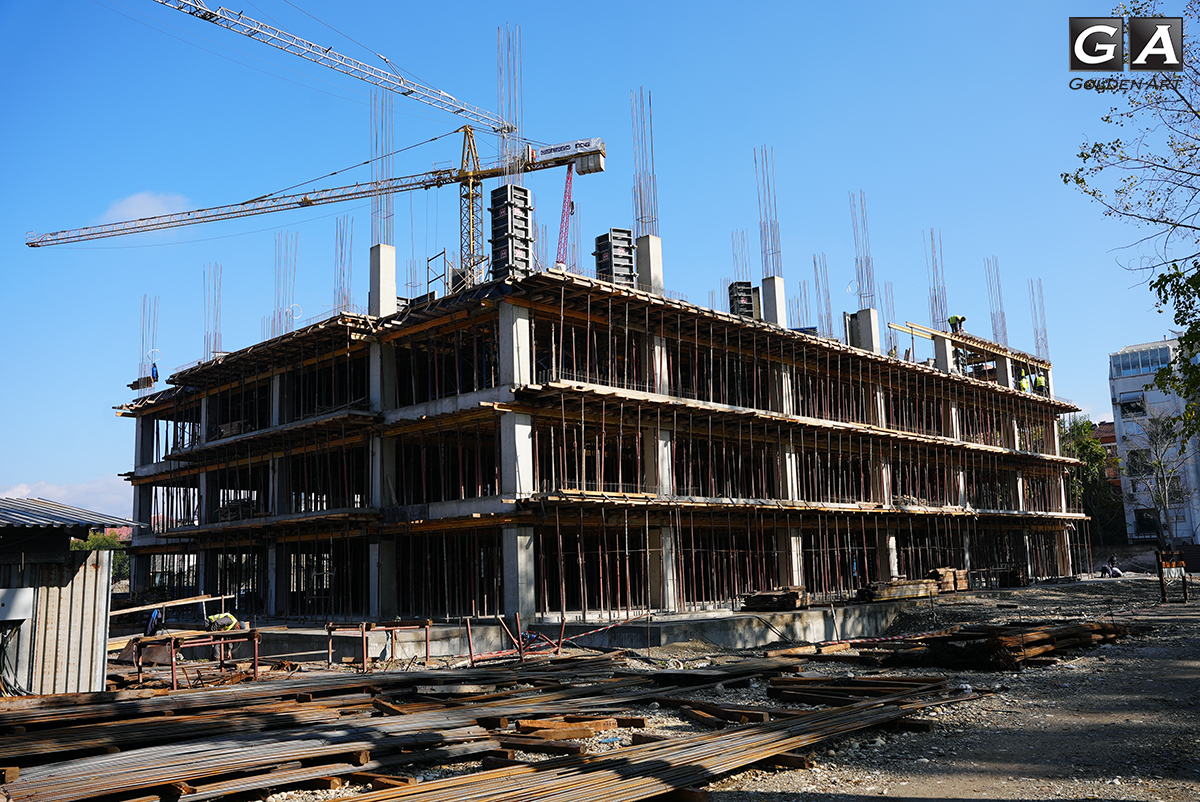

На објектот се работи на повеќе позиции. На 2 кат се поставуваат конструкции за изолација со гипс табли, на 2 кат се глетоваат плафони, додека пак на 1 кат се спроведува електрика по станови.

30.05.2024

На објектот се работи активно по посакуваното темпо. На 1 и 2 кат се нанесува цементен малтер во кујни и купатила, се прави припрема за поставуање на прозори на 3 кат, а на истиот кат се работи и на спроведување на електрични кабли по станови.

22.05.2024

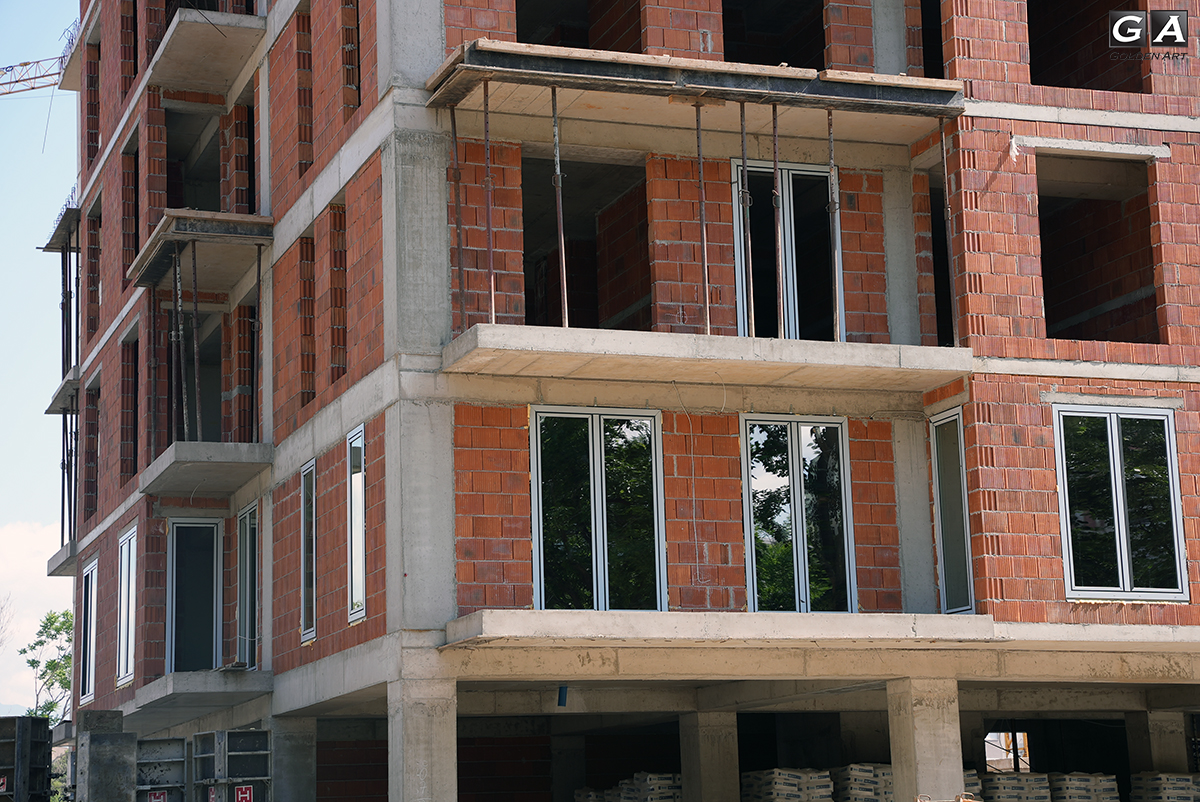

На објектот се поставуваат прозори на 2 кат, а се работи и на спроведување на електрични кабли по станови на 1 кат.

15.05.2024

На објектот започнавме со поставување на прозори, како и спроведување на електрични кабли по станови на 1 кат.

10.04.2025

29.03.2024

25.03.2024

07.03.2024

29.02.2024

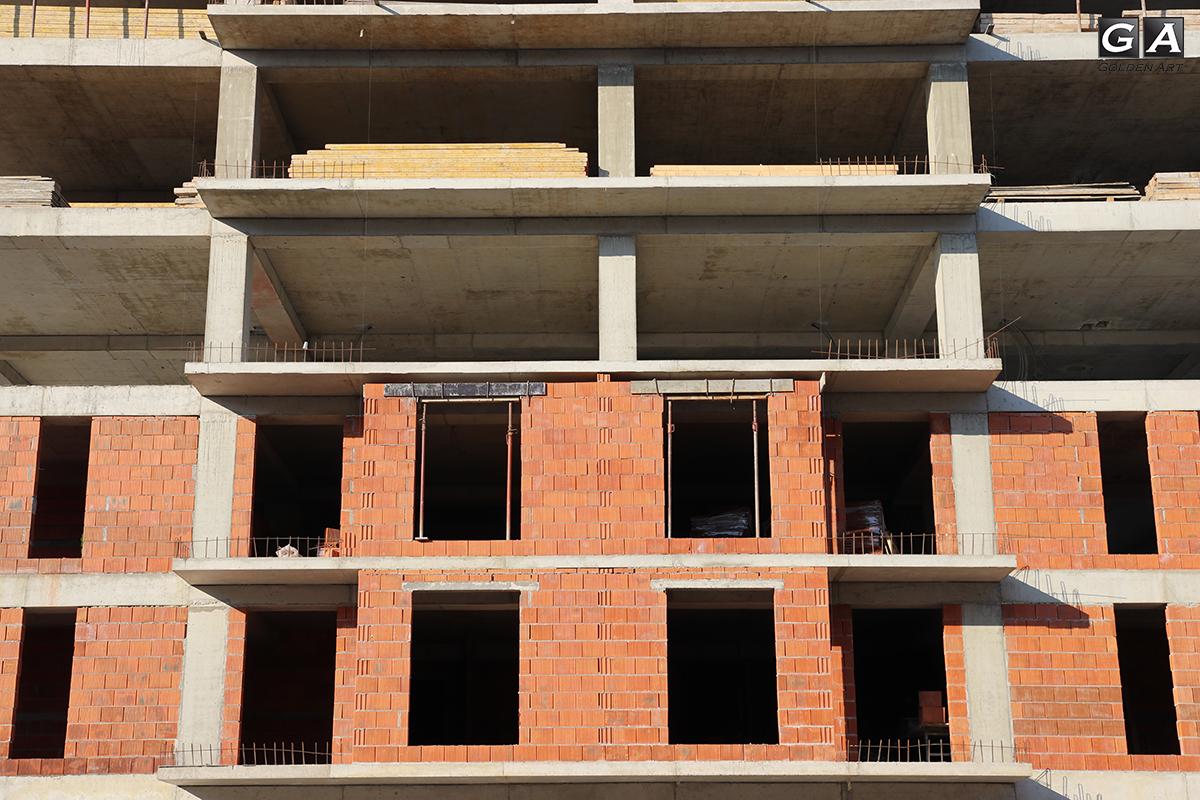

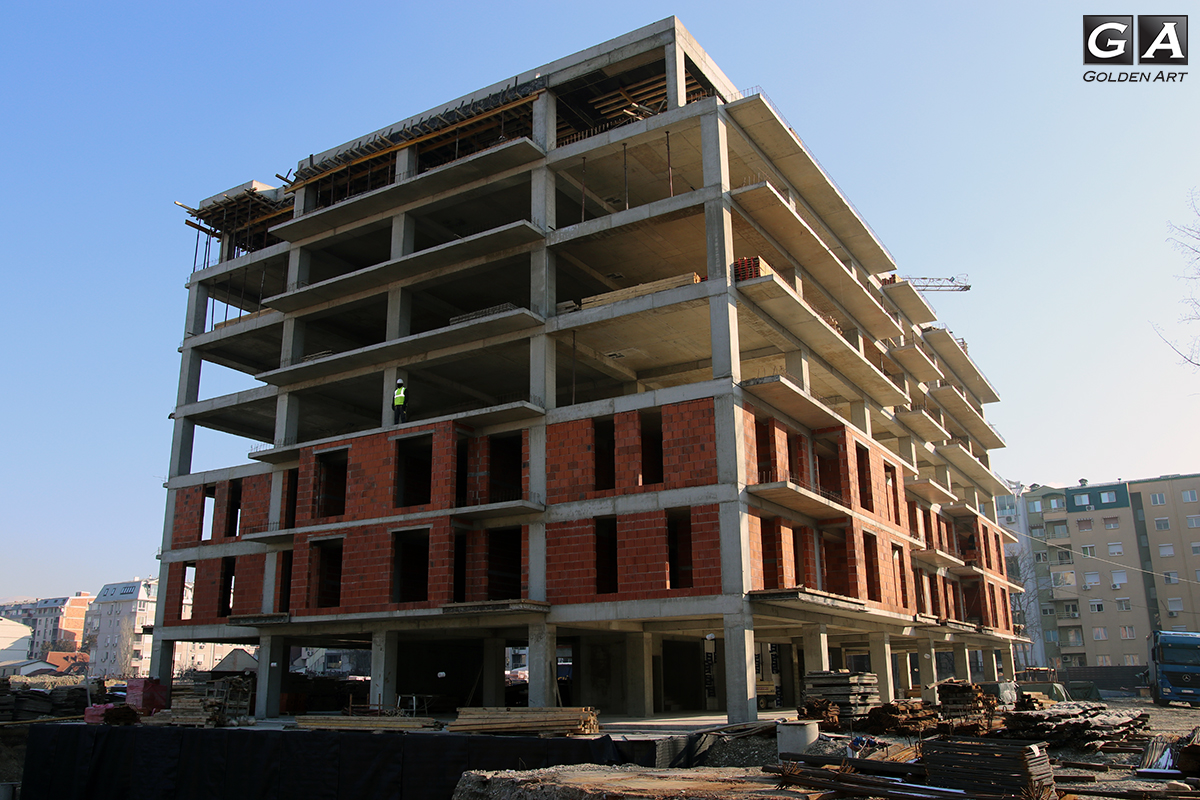

Комплетирање на ѕидарија на 4 кат, припрема за ѕидање на 5 кат, припрема за спроведување на електрика по станови.

15.02.2024

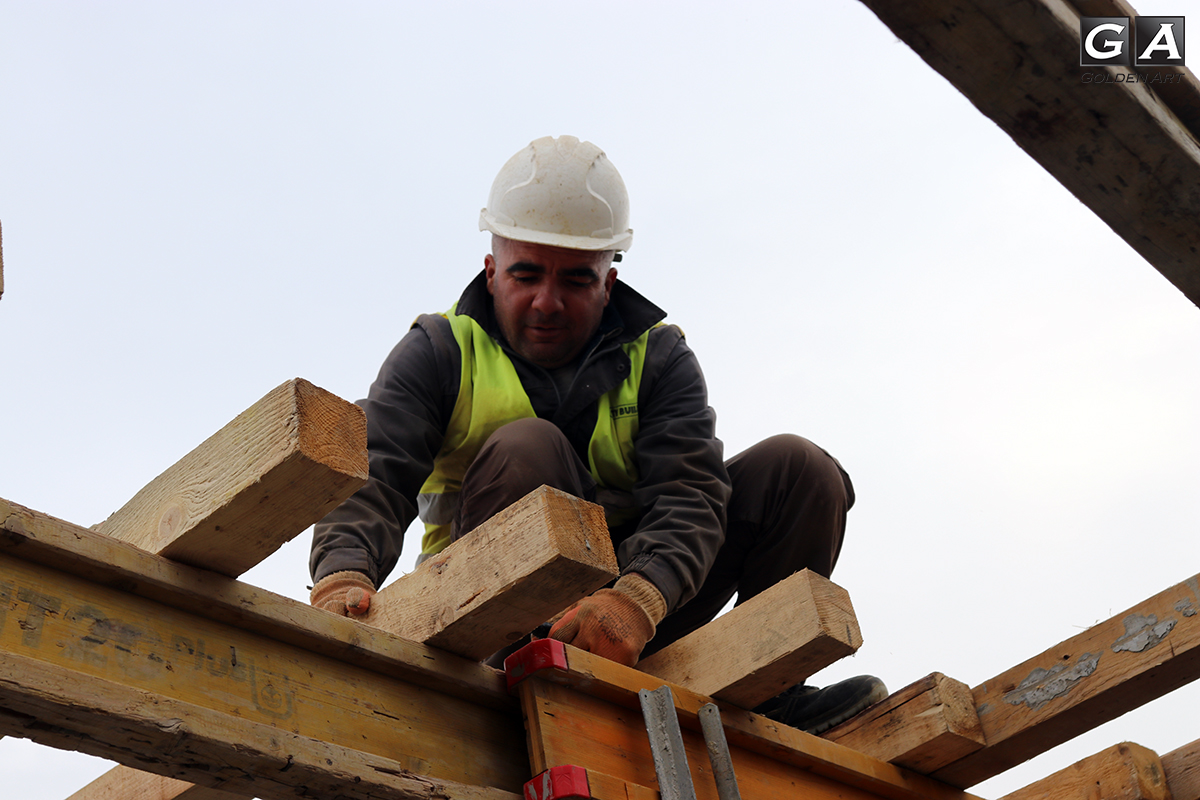

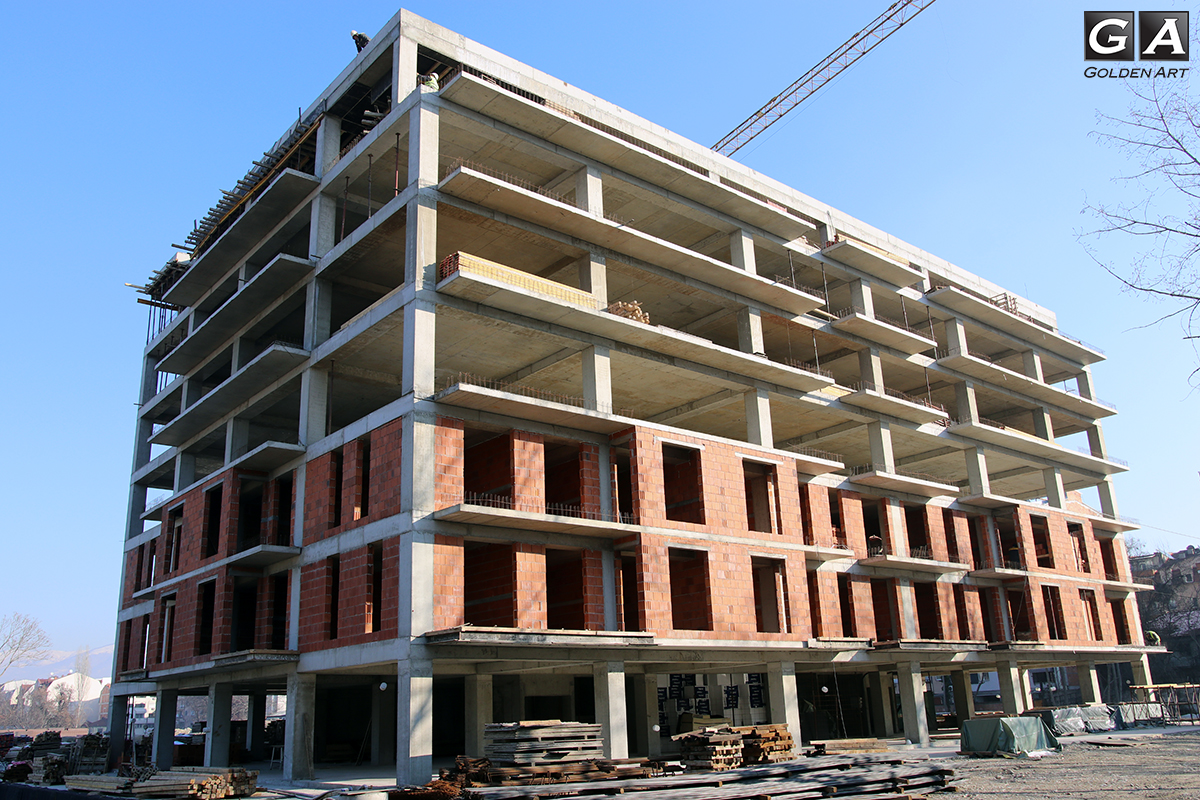

Ѕидање на фасадни и преградни ѕидови на 4 кат. Кровна конструкција во завршна фаза.

08.02.2024

29.01.2024

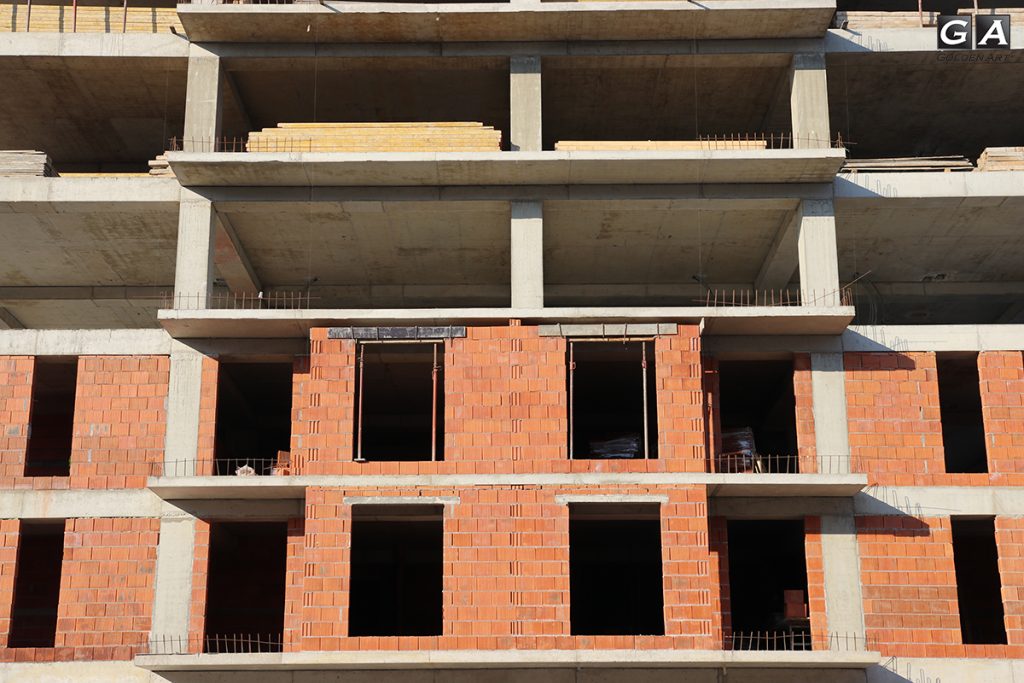

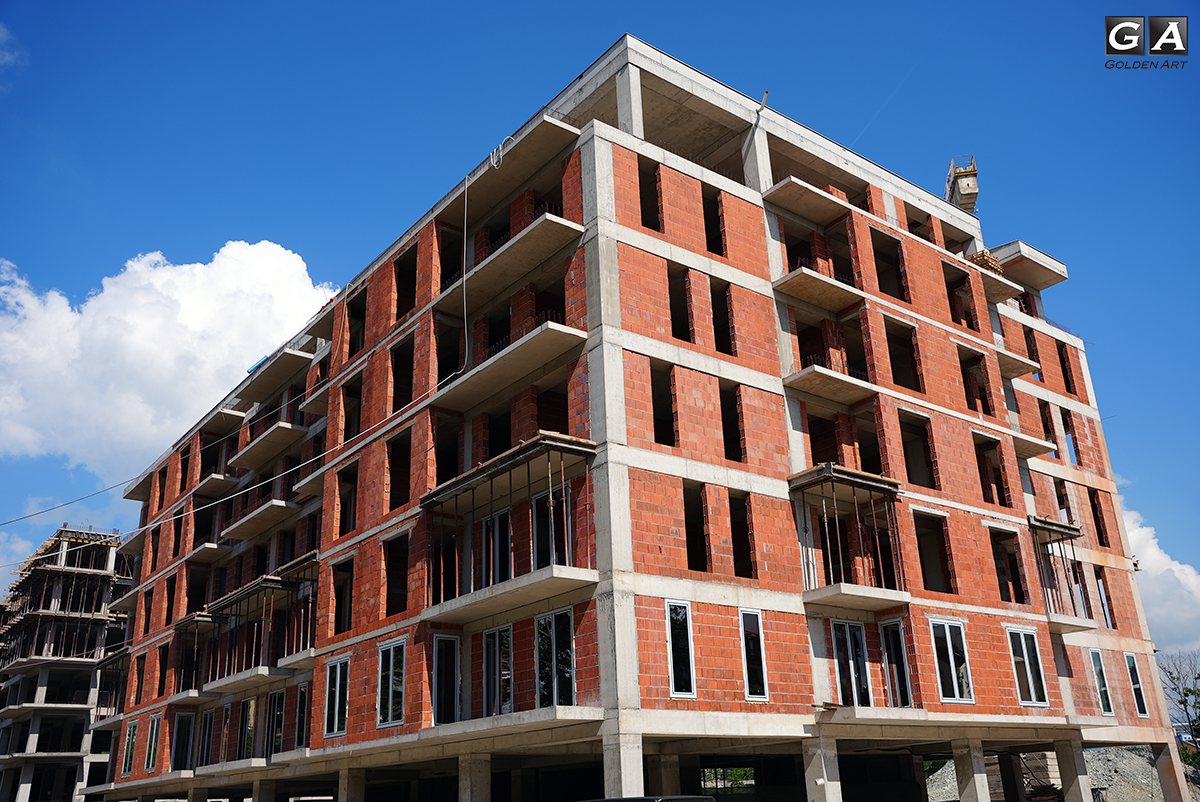

Ѕидање на фасадни и преградни ѕидови на 3 и 4 кат.

22.01.2024

Изработка на кровна конструкција. Ѕидање на фасадни и преградни ѕидови на 1 и 2 кат, додека на останатите катови се расчистуваат материјали.

26.12.2023

Изработка на дрвена кровна конструкција. Ѕидање на фасадни ѕидови на 1 и 2 кат, додека на останатите катови се расчистуваат материјали.

12.12.2023

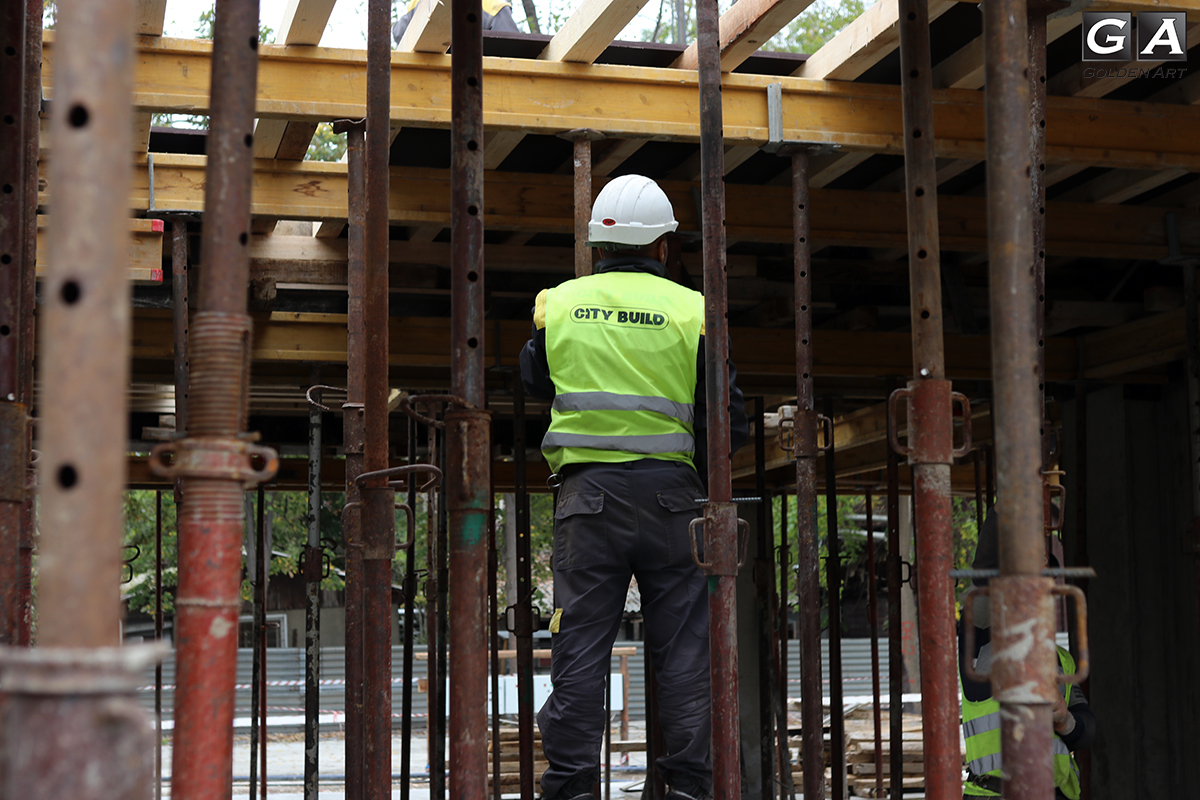

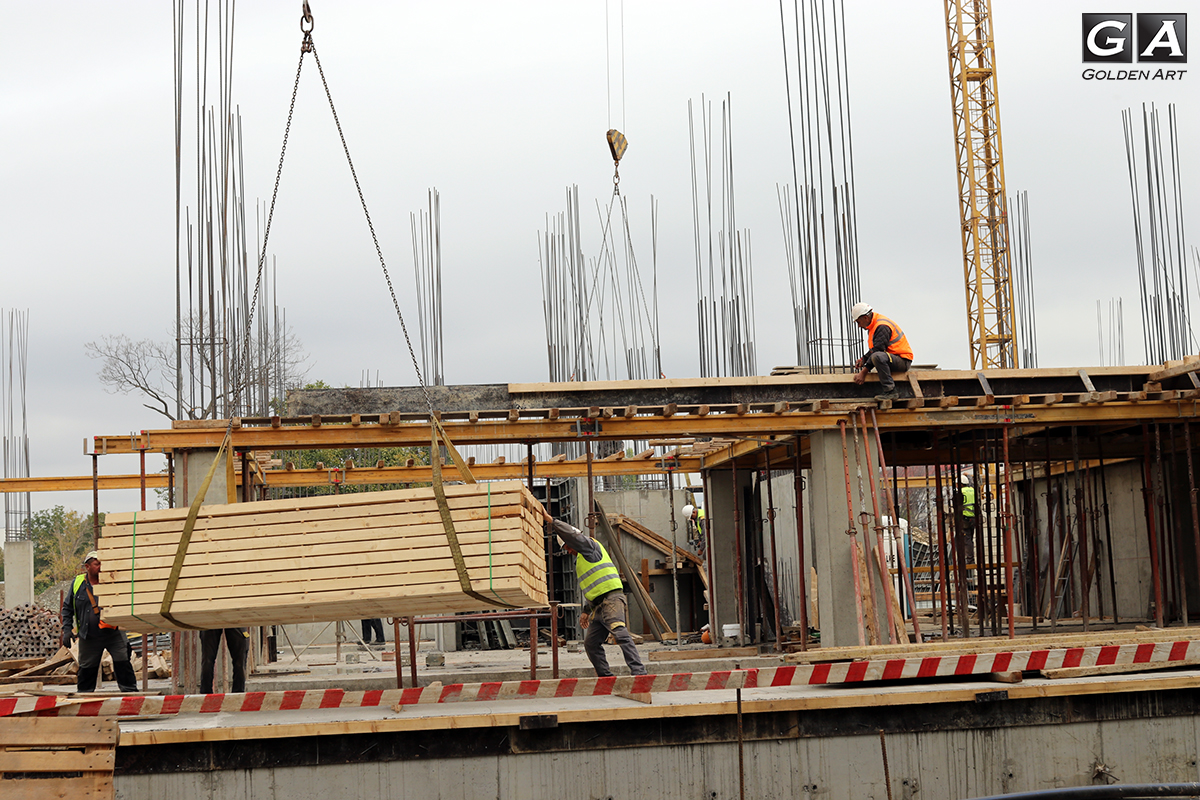

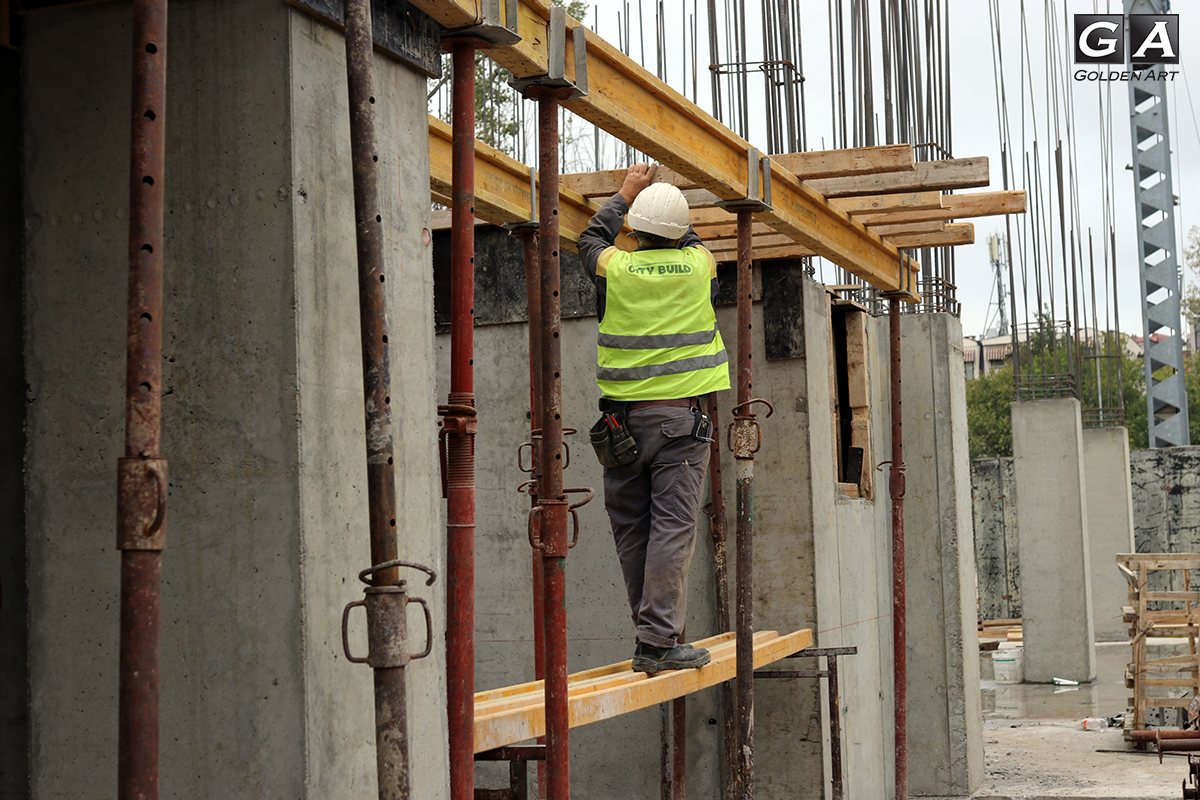

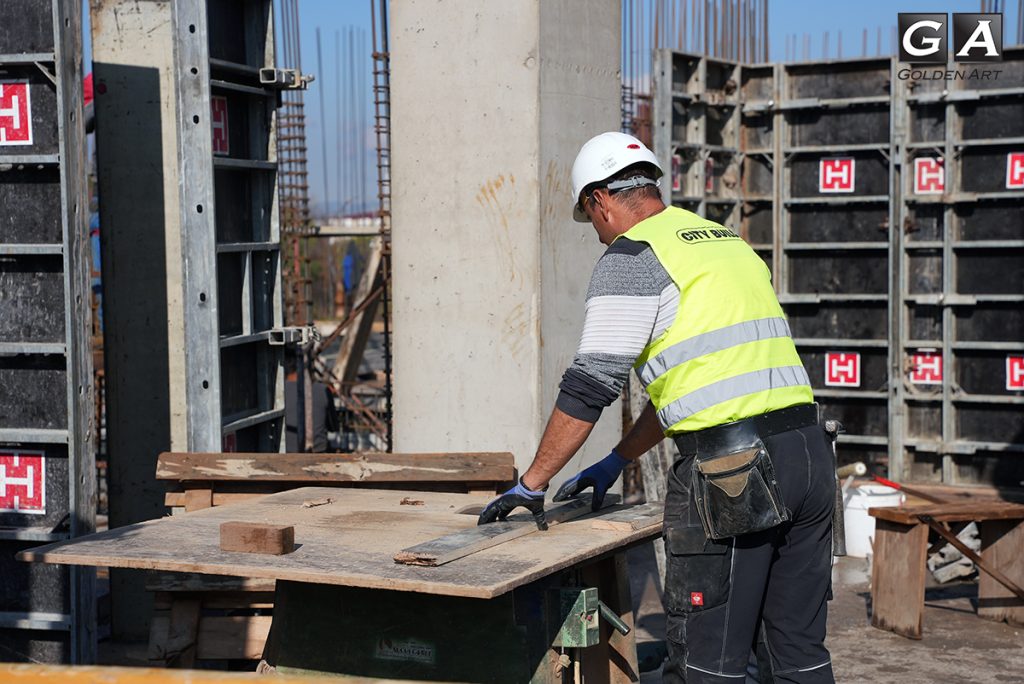

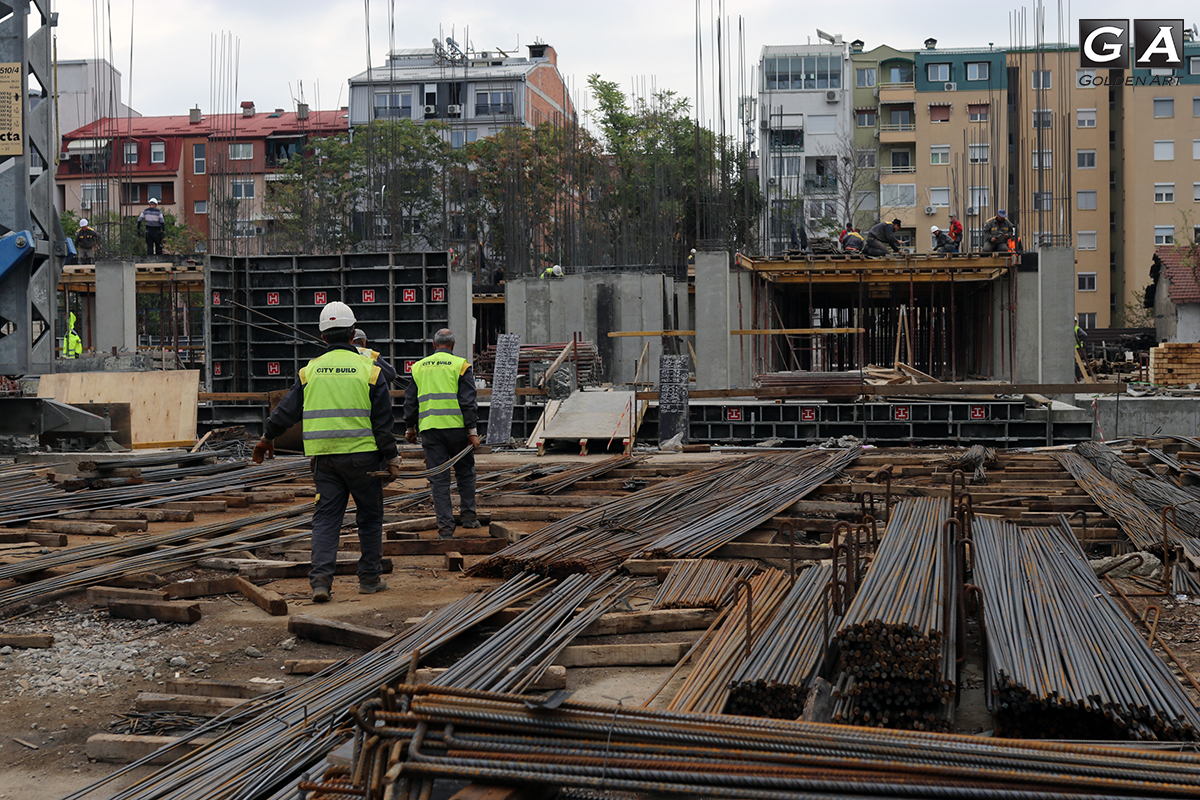

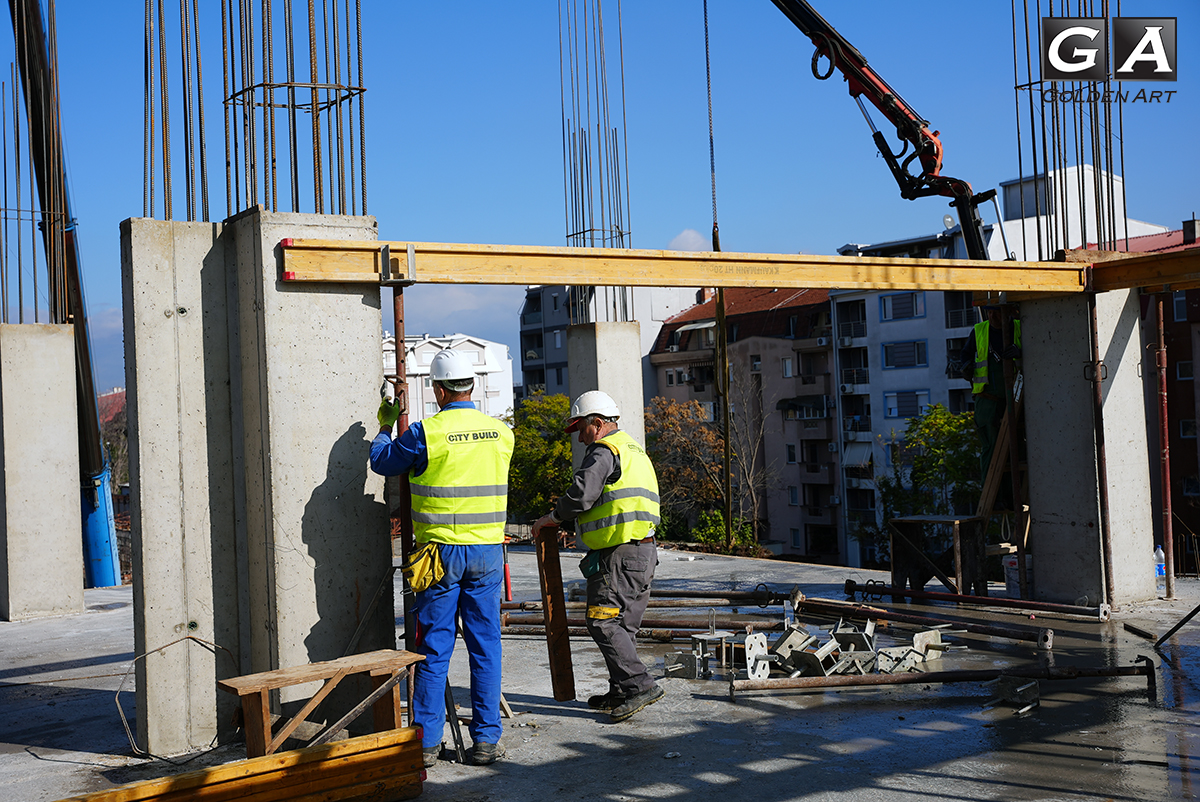

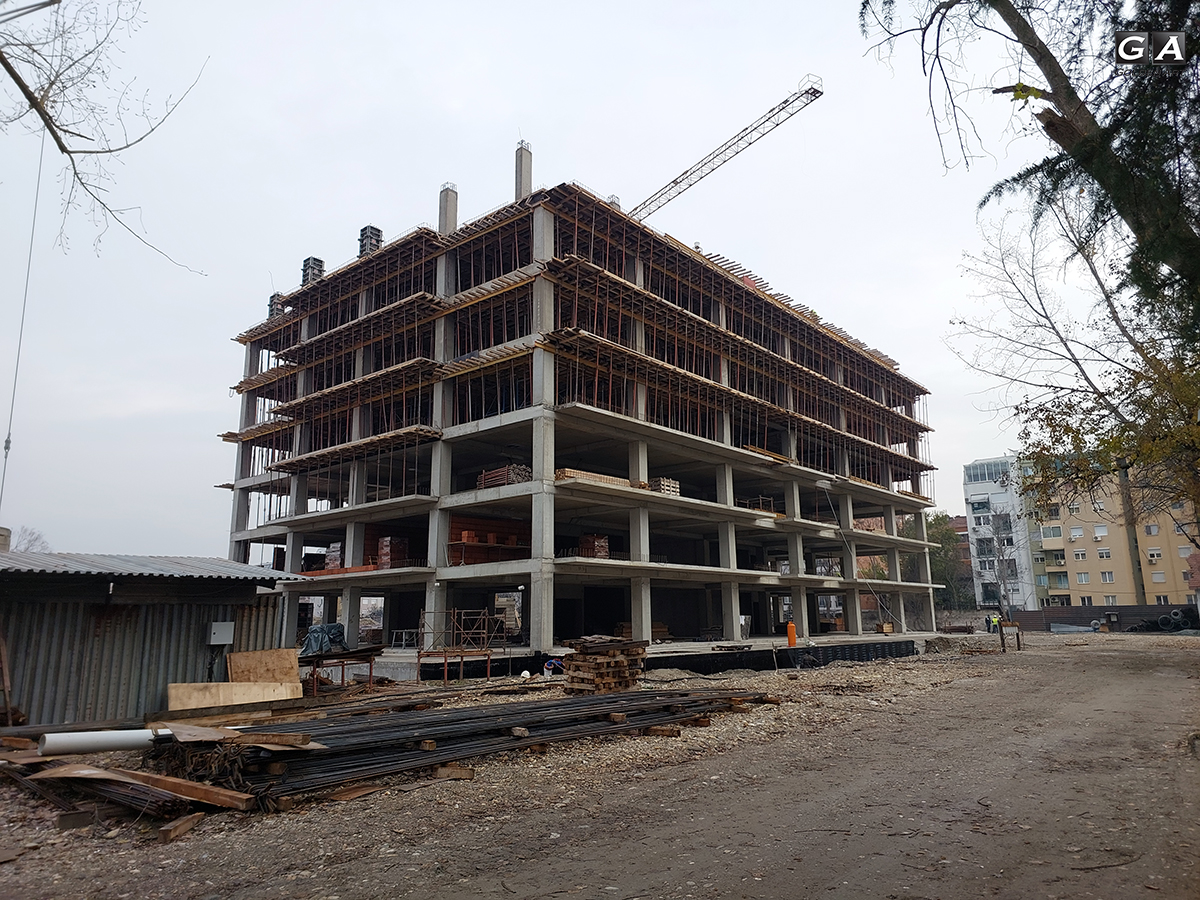

Во моментов се работи на наколку позиции на објектот. Шаловање на кровна плоча, започнавме со ѕидање на фасадни ѕидови на 1 кат, како и се работи на хидроизолација на надворешни ѕидови.

24.11.2023

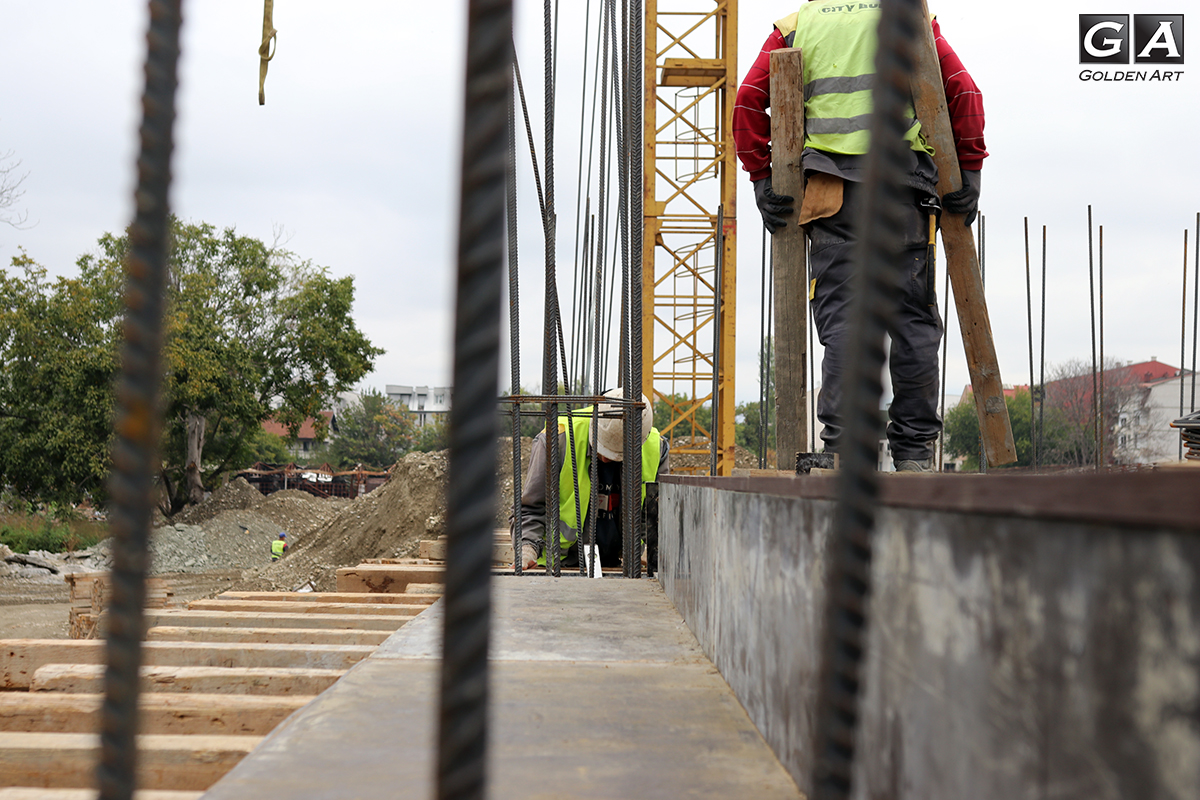

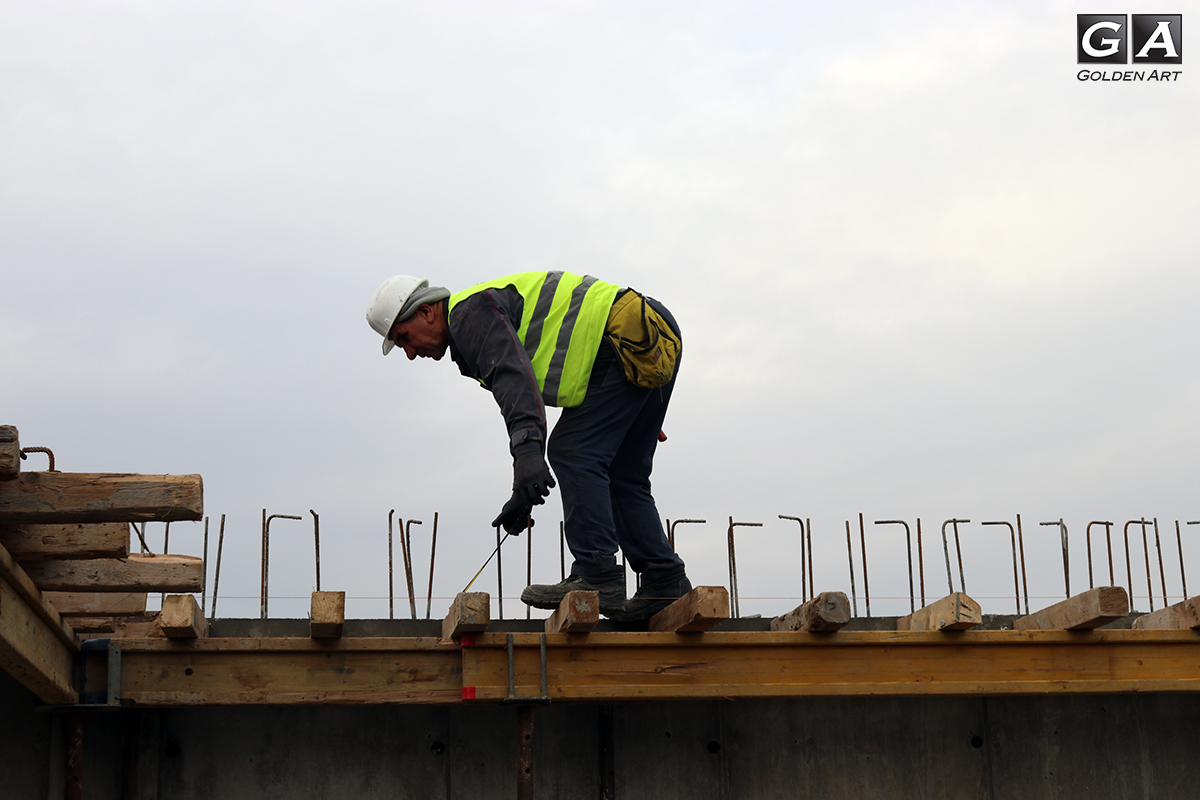

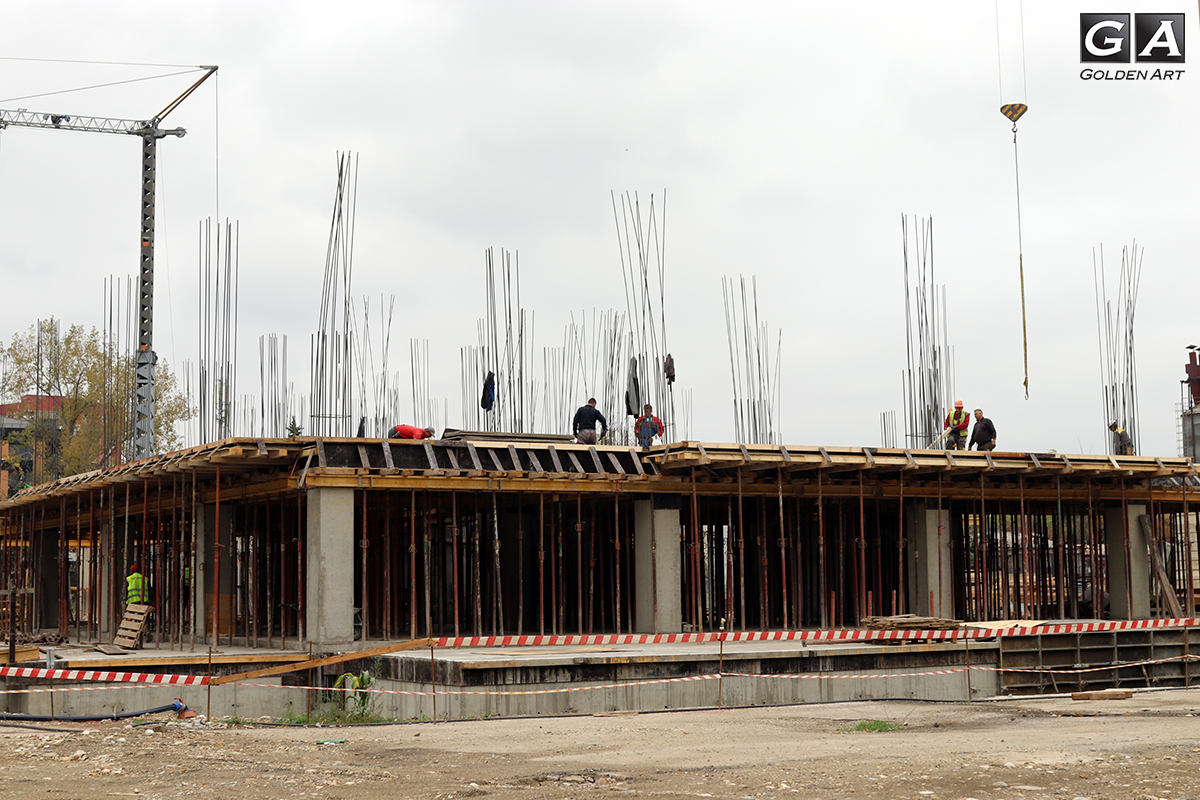

Шаловање на плоча.

10.11.2023

19.10.2023

Армирање и шаловање на плоча за 1 кат. Изолирање на надворешни ѕидови.

29.09.2023

20.09.2023

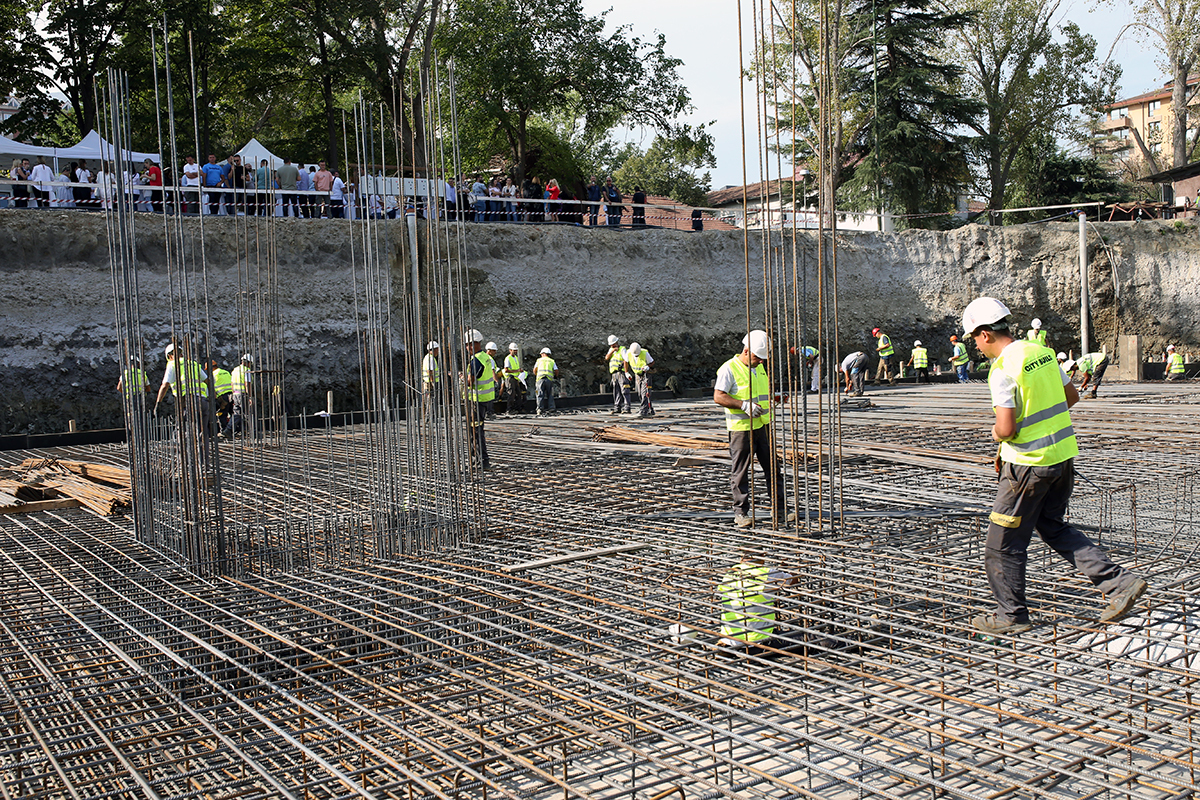

Осветување на темели.
